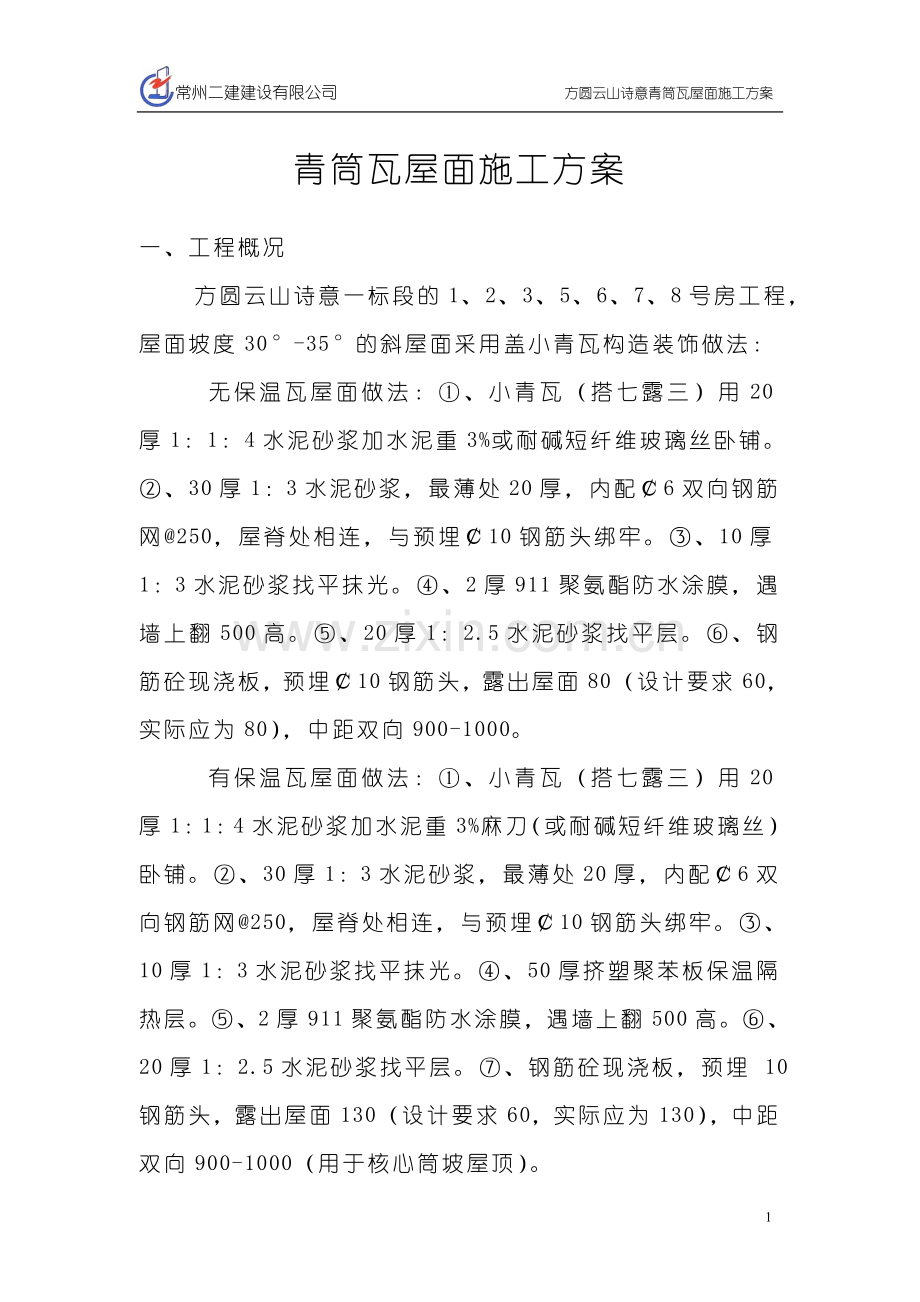

1、常州二建建设有限公司 方圆云山诗意青筒瓦屋面施工方案青筒瓦屋面施工方案一、工程概况 方圆云山诗意一标段的1、2、3、5、6、7、8号房工程,屋面坡度30-35的斜屋面采用盖小青瓦构造装饰做法: 无保温瓦屋面做法:、小青瓦(搭七露三)用20厚1:1:4水泥砂浆加水泥重3%或耐碱短纤维玻璃丝卧铺。、30厚1:3水泥砂浆,最薄处20厚,内配6双向钢筋网250,屋脊处相连,与预埋10钢筋头绑牢。、10厚1:3水泥砂浆找平抹光。、2厚911聚氨酯防水涂膜,遇墙上翻500高。、20厚1:2.5水泥砂浆找平层。、钢筋砼现浇板,预埋10钢筋头,露出屋面80(设计要求60,实际应为80),中距双向900-100

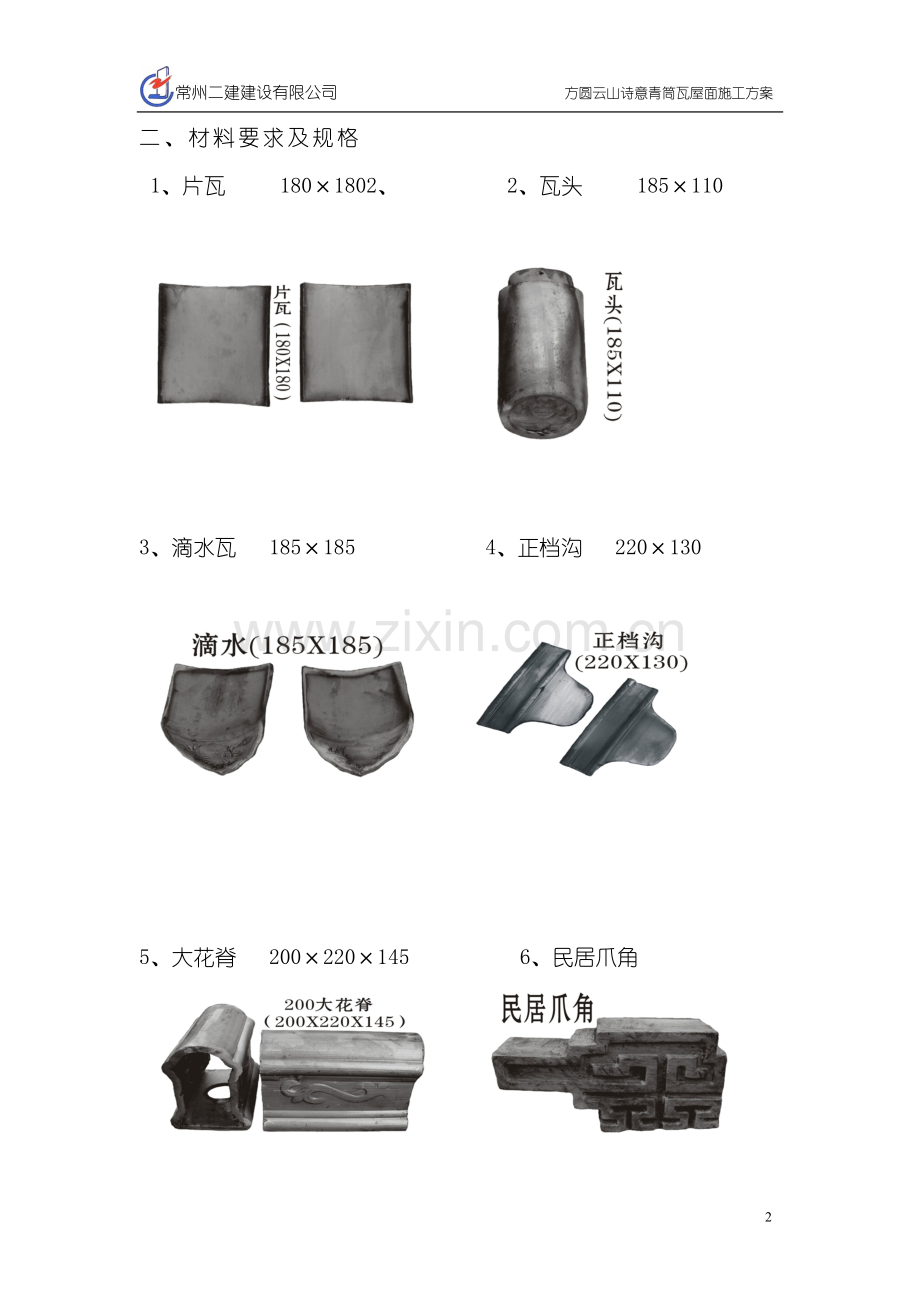

2、0。 有保温瓦屋面做法:、小青瓦(搭七露三)用20厚1:1:4水泥砂浆加水泥重3%麻刀(或耐碱短纤维玻璃丝)卧铺。、30厚1:3水泥砂浆,最薄处20厚,内配6双向钢筋网250,屋脊处相连,与预埋10钢筋头绑牢。、10厚1:3水泥砂浆找平抹光。、50厚挤塑聚苯板保温隔热层。、2厚911聚氨酯防水涂膜,遇墙上翻500高。、20厚1:2.5水泥砂浆找平层。、钢筋砼现浇板,预埋 10钢筋头,露出屋面130(设计要求60,实际应为130),中距双向900-1000(用于核心筒坡屋顶)。二、材料要求及规格 1、片瓦 1801802、 2、瓦头 18511010 3、滴水瓦 185185 4、正档沟 220
3、130 5、大花脊 2002201456、民居爪角三、主要工序施工方法1、基层施工:、在斜屋面板施工时,模板底模应根据设计要求的囊度曲线在现场足尺放样并复核无误后方可进行施工。同时在施工期间应注意复合檐口及屋脊的标高是否符合设计。、为防止砼浇筑时由于屋面坡度过大引起砼坍落,在双层双向板筋。扎好后,沿屋脊平行方向。每隔1m设置钢丝网片一道。做法如下图:、在斜屋面板的双层板钢筋,绑扎完成后。绑扎预留10锚筋露出板面80(保温屋面为130),锚筋间距800800。做法如下图:、由于该屋面板斜度为30-35,为确保该屋面板砼浇筑质量,在砼浇筑时采用应手工砼,坍落度控制在7-8之间,砼浇筑方向由檐口向屋
4、脊浇筑,砼振捣采用插片式砼振捣器,振捣密实。2、水泥砂浆找平层施工1:2.5水泥砂浆找平层施工:A 找平层施工前,应对基层清理干净并适当洒水湿润,铺浆前在结构基层表面刷素水泥浆一道,使找平层与基层牢固结合。B 屋面找平层大面积施工前,应将屋面基层与阴角部位做成圆弧状,圆弧半径为50mm。C 找平层应按6000mm6000mm设置分格缝,缝宽20mm。一个分格缝区域内的砂浆要一次铺足,不准留施工缝,水泥砂浆抹平并二次压光,洒水湿润养护。3、2mm厚911聚胺脂防水涂膜施工施工配料: 将A组份(黄色透明液)与B组份(黑色粘稠液)按1:2的重量比均匀混合,其误差不大于5%。大用量可用电力搅和器充分搅
5、拌(搅拌时间在3min以内),使之达到均匀呈有光泽发亮即可使用。AB组份混合好后,应及时使用(一般控制在30min40min以内)。防水施工方法: 基层处理:要求表面平整、坚实、无浮砂、无明水物料搅拌均匀后用刷子或用橡胶板刮涂,打底涂刷面层:底层固化后,分多遍涂刷面层刮与上一次方向垂直以使涂膜厚度均匀,最终厚度约2mm且批刮均匀,并无明显刮痕,不得有流淌、堆积现象。涂膜涂刷完毕后,撒米砂做毛化处理。涂膜防水层应满涂均匀,厚度一致。4、50厚挤塑聚苯板保温隔热层施工(有保温瓦屋面)a、对挤塑保温板均宜按屋面形状先行试铺并裁切板材,以减少板材的浪费,保温板与屋面应采用保温钉加强连接,保温钉间距50
6、0。b、相邻两幅板接缝应相错半幅或500mm以上;若分层铺设,其上下层接缝也应相互错开,保温板与屋面c、要求铺设紧密、平稳、无滑移,拼缝严实,相邻板的板缝按要求错开。板缝宜采用50mm宽的胶带纸封缝。d、施工挤塑保温板保温板时,一般宜铺设至女儿墙边;若遇天沟,板材宜铺至天沟边约50mm。成品保护:a、屋面施工人员必须穿软底鞋,防止刺破防水层和碰损保温板。b、吊罐、料斗等应避免冲击保温板。5、30厚1:3水泥砂浆,内配6双向钢丝网250。6、青筒瓦屋面施工A、瓦的加固由于本工程为高层建筑瓦屋面且青筒瓦块料面积小,易受风雨雪的影响而掉落。为保证工程的安全性,施工时须对每片瓦增加连接加固处理。以保证
7、其安全性。材料的要求:瓦片、瓦头、滴水、筒瓦均需在端头留3mm小孔。瓦片、滴水瓦留在瓦大边头离边缘2cm缝中处。瓦头、及筒瓦留在熊头止口缝中处。加强瓦的设置与连接:加强瓦的设置原则为在屋面天沟外檐口设置二道加强瓦。在天沟处与屋脊下各设置二道加强瓦,对斜屋面中间部位长度大于3M等份设置加强瓦,长度小于3M设置一道加强瓦。加强瓦的安装:在瓦的部位焊接6钢筋与板面预留钢筋焊接加强瓦,采用双股铜丝穿过瓦上预留的小孔绑扎在增设的钢筋上加固连接,铜丝预留长度15cm,由于底瓦铺装要求为搭七露三因此根据瓦间距, 脊瓦及居民爪的加固利用瓦底预留的圆孔,在圆孔中预留16钢筋头并在脊瓦中堵塞干硬性C20细石砼,根
8、据脊瓦排板后的间距将预留钢筋头植于屋脊部位。B、瓦a冲陇: 拴线铺灰,先将中间的三趟底瓦和两趟盖瓦瓦好。b瓦檐头: 拴线铺灰,将檐头滴子瓦和圆眼,勾头瓦瓦好,滴子瓦出檐最多不应超过本身长度的一半,在两端边陇滴子瓦下棱位置拴一条横线,用以控制每陇滴子瓦出檐和高低,在连檐处预留钢筋,钉住圆眼勾头,以防止瓦陇的下滑。c瓦底瓦,先在齐头线,楞线和檐线上各拴一根短铅丝(吊鱼)“吊鱼”的长度根据线到边陇底瓦翅的距离定,然后“开线”,按照排好的瓦当和背上号好陇的标记,把线的一端拴在一个插入脊上泥背中的铁钎上,另一端拴一块瓦,吊在屋檐下这条线为“瓦刀线”,瓦刀线的高低应以“吊鱼”底棱为准,底瓦灰的厚度不应超过
9、灰背厚度,底瓦用板瓦必须挑选,底瓦窄头朝下从下往上依次瓦,底瓦搭接密度按二块筒瓦长等于五块板瓦长来定,即“二筒五”,最密不超过“一筒三”,瓦与瓦之间不铺灰,瓦要排正,底瓦陇的高低和直顺程度都应以瓦刀线为准,每块底瓦瓦翅宽头的上棱都要贴近瓦刀线。d瓦盖瓦: 按楞线到边陇盖瓦瓦翅的距离调好“吊鱼”的长短,然后以吊鱼为高低标准开线,瓦刀线两端以排好的盖瓦陇为准,盖瓦灰应稍硬于底瓦灰,盖瓦不要紧挨底瓦,它们之间的距离叫“睁眼”睁眼大小应为筒瓦高三分之一左右,盖瓦要熊头朝上,从下往上依次安放上面筒瓦,压住下面筒瓦的熊头,熊头上熊头灰为黑色。e捉节夹垄:将瓦垄清扫干净用小麻刀灰(掺色同瓦色)在筒瓦相接的地
10、方勾抹(捉节),然后用夹垄灰(掺色)将睁眼抹平(夹垄),夹垄应分糙细两次夹垄,操作时要用瓦刀把灰塞严拍实,上口与瓦翅外棱抹平(背瓦翅),瓦翅一定要背严背实,不得开裂翘边,不得高出瓦翅,否则很容易开裂而造成渗漏,夹垄时应将垄灰赶轧光实,下脚应直顺,并应与上口垂直,与底瓦交接处无蛐蛐窝和多出的嘟噜灰。C调脊正脊:a当沟宽度应按正脊宽度,正脊两侧都要捏当沟,当沟与垂脊里侧底层脊砖交圈。b安放正吻,安放正吻前应先计算正吻兽座的位置,找出垂脊当沟外皮,两坡当沟要卡住兽座,但不能太往里,应露出兽座花饰,如不合适,可以加放吻垫,正吻里要装铁钉应与兽桩十字相交,并拴牢。c砌正通脊,两端正吻之间,拴线铺灰砌正通
11、脊,脊砖应事先经过计算再砌置,找出屋顶中点,以此为中砌脊砖,即龙口,然后向两边赶排,要单数。d扣脊瓦,正脊最后一层砌扣脊瓦。D屋面瓦瓦的质量控制:1)瓦的规格、品种、质量等必须符合设计要求。2)屋面不得有破碎瓦,底瓦不得有裂缝隐残;底瓦的搭接密度必须符合设计要求。4)瓦完瓦灰泥或砂浆的材料品种、质量、配比等必须符合设计要求。5)屋脊的位置、造型、尺度及分层作法必须符合设计要求。6)屋脊之间或屋脊与山之花板、围脊板等交接部位必须严实,严禁出现裂缝、存水现象。7)分中号垄准确,瓦垄直顺,屋面曲线适宜。8)钉瓦口条,安装牢固、接缝平整、无缝隙,退雀台适宜、均匀。9)底瓦瓦平摆正,不偏歪,底瓦间缝隙不
12、应过大,檐头底瓦无坡度过缓现象;瓦瓦灰泥饱满严实。10)提节夹垄:瓦翅子应背严实,提节饱满,夹垄坚实,下脚干净,无孔洞、裂缝、翘边、起泡等现象。11)屋面外观:瓦面和屋脊洁净美观,擦净擦亮。12)屋脊:屋脊牢固平整,整体连接好,填馅饱满。13)拉线控制瓦垄直顺度。14)用尺量控制相邻三垄瓦及每垄上、下部,控制走水当均匀度。15)用2M靠尺横搭于瓦面,尺量盖瓦跳垄程序,控制瓦面平整度。16)拉通线,用尺量、控制正背、围脊、博脊平直度。17)拉通线,用尺量、控制垂脊、岔脊、角脊、滴水瓦出檐直顺度。 3、通过活动,使学生养成博览群书的好习惯。B比率分析法和比较分析法不能测算出各因素的影响程度。C采用
