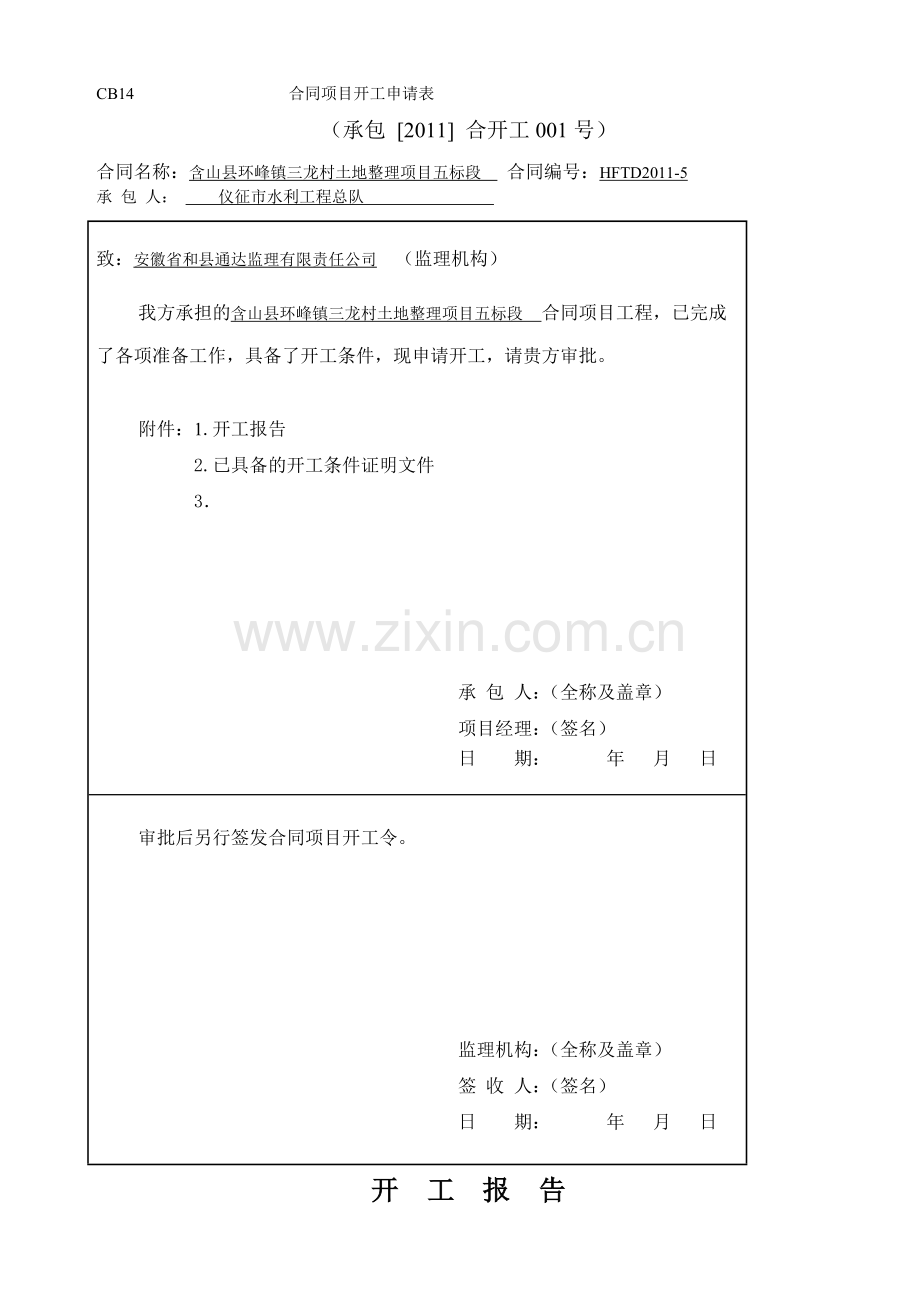

1、CB14 合同项目开工申请表(承包 2011 合开工001号)合同名称:含山县环峰镇三龙村土地整理项目五标段 合同编号:HFTD2011-5承 包 人: 仪征市水利工程总队 致:安徽省和县通达监理有限责任公司 (监理机构)我方承担的含山县环峰镇三龙村土地整理项目五标段 合同项目工程,已完成了各项准备工作,具备了开工条件,现申请开工,请贵方审批。附件:1.开工报告2.已具备的开工条件证明文件3承 包 人:(全称及盖章)项目经理:(签名)日 期: 年 月 日 审批后另行签发合同项目开工令。监理机构:(全称及盖章)签 收 人:(签名)日 期: 年 月 日开 工 报 告 工程名称含山县环峰镇三龙村土地

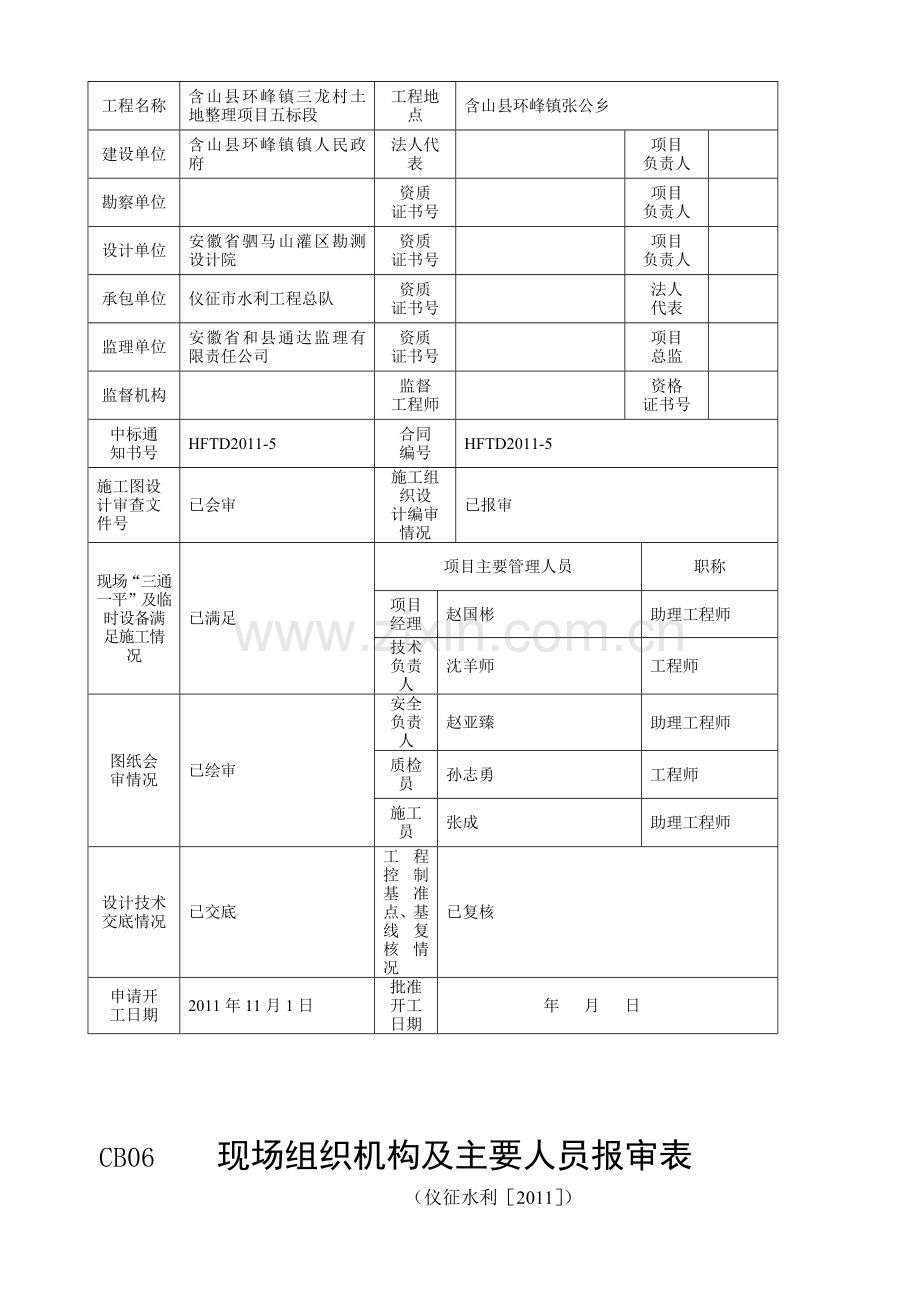

2、整理项目五标段工程地点含山县环峰镇张公乡建设单位含山县环峰镇镇人民政府法人代表项目负责人勘察单位资质证书号项目负责人设计单位安徽省驷马山灌区勘测设计院资质证书号项目负责人承包单位仪征市水利工程总队资质证书号法人代表监理单位安徽省和县通达监理有限责任公司资质证书号项目总监监督机构监督工程师资格证书号中标通知书号HFTD2011-5合同编号HFTD2011-5施工图设计审查文件号已会审施工组织设计编审情况已报审现场“三通一平”及临时设备满足施工情况已满足项目主要管理人员职称项目经理赵国彬助理工程师技术负责人沈羊师工程师图纸会审情况已绘审安全负责人赵亚臻助理工程师质检员孙志勇工程师施工员张成助理工程

3、师设计技术交底情况已交底工程控制基准点、基线复核情况已复核申请开工日期2011年11月1日批准开工日期年 月 日CB06 现场组织机构及主要人员报审表(仪征水利2011)合同名称:含山县环峰镇三龙村土地整理项目第五标段 合同编号:HFTD2011-5 致:安徽省和县通达监理有限责任公司(监理机构)现提交第 一 次现场机构及主要人员报审表,请贵方审核。附件:1.组织机构图。 2.部门职责及主要人员数量及分工。 3.人员清单及其资格或岗位证书。 4. 承 包 人:(全称及盖章) 项目经理:(签名) 日 期: 年 月 日(审核意见) 监 理 机构:(全称及盖章) 监理工程师:(签名) 日 期: 年

4、月 日 说明:本表一式 份,由承包人填写。监理机构审签后,随同审核意见,承包人、监理机构、发包人各1份。项目管理机构配备情况表职务姓名职称执业或职称资格证明证书名称级别专业服务单位项目经理赵国彬助理工程师建造师二级水利水电技术负责人沈羊师工程师工程师水利本公司施工负责人张成工程师助理工程师水利本公司质检员孙志勇助理工程师质检员证水利本公司安全员赵亚臻工程师安全员证水利本公司上述填报内容真实,若不真实,愿按有关规定接受处理。项目管理班子机构设置、职责分工等情况另附资料说明。项目管理班子职责分工部 门 名 称职 能 职 责项目经理(建造师)主持项目经理部的全面工作,全面履行对业主的承诺和本工程的施

5、工总承包合同内容,对发包人、监理和工程负责。技术负责人全面分管技术、质量管理工作,主要负责制定施工方案,质量保证措施,安全生产和文明施工保证措施,以及工期保证措施,协助项目经理抓好经营管理。确保本项目按期完工,质量合格,达到预期的经济效益和社会效益。施工员主要负责施工现场的管理,协助工程监理人员工作。对项目技术负责人和项目经理负责。质检人员制定质量管理目标和措施以及各工序的质量标准,并进行技术交底,配合发包人和监理人对工程质量的全面检查控制,对项目经理和项目技术负责人负责。安全人员制定安全管理目标和措施以及各工序的安全标准,并进行安全技术交底,配合发包人和监理人对工程安全的全面检查控制,对项目

6、经理和项目技术负责人负责。材料人员主要负责材料的采购、供应、储存保管及设备调配、使用、维修、保养、对项目经理负责。计划人员负责施工方案的的制定,工程计划的编制,工程图纸的交底,测量放样的审定以及施工现场调度,计划落实,人力的配备,材料的使用平衡。对项目经理、副经理和项目技术负责人负责。造价人员主要负责现场的施工预算、结算,资料管理等。对项目经理和技术负责人负责。财务核算主要负责财务管理、核算,工程统计,工程价款结算和已完工程报表,合同管理,对项目经理负责。项目管理班子机构设置金属结构安装施工队预制工程施工队砼及钢筋砼施工队清淤工程施工 队项目作业层项目管理层项目领导层田间道路施工队砌体工程施工

7、队土地整理施工 队质量部安全部施工计划部材料设备部财务核算部技术总工项目经理仪征市水利工程总队以图框方式表示:说明:(1)项目组成:组成以国家水利工程二级项目经理,以技术总工为中心的项目部领导班子。(2)项目权限:我公司以项目管理为单位,落实项目法施工。项目经理是我公司法定代表人在现场施工直接委托人,全权处理施工过程中一切合同履行及各方面关系协调与处理。(3)项目职责:按业主合同要求,保质保量按期完成合同内任务。(4)项目机构配置:按照ISO9001-2000国际质量体系认证标准,根据本合同工程需要,设置“五部三室”的项目职能管理层及“五队”的项目施工作业层,各科室、工区、队组在项目部的统一指

8、挥部署下,形成作业工区管点、职能部室管线、项目班子管面的点、线、面相结合的管理格局,横向到边、纵向到底,杜绝管理死角。含山县环峰镇三龙村土地整理项目施工工程五标拟投入施工设备一览表序号机械设备种类型号规格数 量额定功率生产能力用于施工部位备注1铲运机40L6台良好土方、运输2自卸汽车20辆8t良好土方3履带式推土机TY220-16台良好土方4液压反铲挖掘机日立2104台良好土方5砼拌和机JS-5002台30kw良好砼6钢筋切断机QJ401台4.5kw良好钢筋7钢筋弯曲机WJ40-11台5.5kw良好钢筋8对焊机1台良好钢筋9电焊机BX-3302台良好钢筋10蛙式打夯机HW602台25kw良好土

9、方11自行式平地机2台良好道路12拖拉机4辆良好运输13压路机2辆1.5t良好道路14机动翻斗车4台良好运输15汽车起重机QY162台良好吊装16卷扬机1台良好吊装17平板振动器4台良好砼18插入式振捣器6台良好砼19柴油发电机2台良好用电开工申请报告安徽省和县通达监理有限责任公司:自我单位中标含山县环峰镇三龙村土地整理项目施工工程五标段项目后,我公司立即与建设单位签订了施工合同,按照规定及时组建了含山县环峰镇三龙村土地整理项目五标段项目部,落实相关施工人员,并组织人员、调遣有关施工设备进入施工现场,积极备好施工材料。至此,我项目部已完成了各项准备工作,具备了施工开工条件,现特此申请项目开工,

10、请予审批。 仪征市水利工程总队含山县环峰镇 三龙村土地整理项目施工工程五标项目部 二O一一年十月二十八号含山县环峰镇三龙村土地整理项目施工工程五标施工总进度计划一、施工进度安排原则我项目部按照招标文件的有关规定进行施工组织进度计划安排,确保目标工期提前完成。合理划分施工段,段内流水作业,平行施工,明确关键线路,并确保按计划实施。优化施工方案,全力配置施工设备,从技术和施工设备上提供可靠的保证,使安全、质量和进度同时满足要求,力争做到均衡生产,以保证资源的合理利用。制定科学、周密的措施以确保控制性工期目标的实现,在施工安排上重点对待、重点解决,以降低工程风险和施工成本。二、施工总进度计划安排本工

11、程计划于2011年11月1日开工(以监理单位发出的开工令为准),2012年8月31日竣工。具体进度计划安排如下:土地平整工程2012年4月30日完工,沟渠、塘坝工程2012年4月20日完工,建筑物工程2012年7月31日完工,田间道路工程2012年5月20日完工,生产路工程2012年5月10日完工,水泥路工程 2012年8月27日完工,2012年8月28日开始竣工前的场地清理,并完成竣工验收前的资料整理;2012年8月31日提请标段工程的竣工验收。现根据施工招标文件的要求及施工现场的实际情况特制定了施工进度计划(详见施工进度横道图)。 仪征市水利工程总队含山县环峰镇 三龙村土地整理项目施工工程

12、五标项目部 二O一一年十月二十八号CB15 分部工程开工申请表(承包2011单开工 001 号)合同名称: 含山县环峰镇三龙村土地整理项目五标段 合同编号:HFTD2011-5承 包 人: 仪征市水利工程总队 致:安徽省和县通达监理有限责任公司(监理机构)本分部工程已具备开工条件,施工准备工作已就绪,请贵方审批。申请开工分部工程名称、编码土地平整-1申请开工日期2011 年 11月 1日计划工期 2011 年11月1日至 2012 年4月20日承包人施工准备工作自检记录序号检 查 内 容检查结果1施工图纸、技术标准、施工技术交底情况已交底2主要施工设备到位情况已到位3施工安全和质量保证措施落实

13、情况已落实4材料、构配件质量及检验情况已检验5现场施工人员安排情况已到位6风、水、电等必须的辅助生产设施准备情况已完善7场地平整、交通、临时设施准备情况已完善8测量及试验情况已完善附件: 分部工程进度计划 分部工程施工工法承 包 人:(全称及盖章)项目经理:(签名)日 期: 年 月 日开工申请通过审批后另行签发开工通知。监理机构:(全称及盖章)签 收 人:(签名)日 期: 年 月 日说明:本表一式6份,由承包人填写,监理机构审签后,随同“单位工程开工通知”送发包人1份、监理机构1份、承包人3份、设代机构1份。施 工 进 度 横 道 图 日期项目名称2011年2012年11月12月1月2月3月4

14、月5月6月7月8月土地平整沟渠、塘坝工程建筑物工程田间道路生产路水泥路CB15 分部工程开工申请表(承包2011单开工 002号)合同名称: 含山县环峰镇三龙村土地整理项目五标段 合同编号:HFTD2011-5承 包 人: 仪征市水利工程总队 致:安徽省和县通达监理有限责任公司(监理机构)本分部工程已具备开工条件,施工准备工作已就绪,请贵方审批。申请开工分部工程名称、编码塘坝工程-3申请开工日期2011 年 11月 5日计划工期 2011 年11月 5日至 2012 年4月25日承包人施工准备工作自检记录序号检 查 内 容检查结果1施工图纸、技术标准、施工技术交底情况已交底2主要施工设备到位情

15、况已到位3施工安全和质量保证措施落实情况已落实4材料、构配件质量及检验情况已检验5现场施工人员安排情况已到位6风、水、电等必须的辅助生产设施准备情况已完善7场地平整、交通、临时设施准备情况已完善8测量及试验情况已完善附件: 分部工程进度计划 分部工程施工工法承 包 人:(全称及盖章)项目经理:(签名)日 期: 年 月 日开工申请通过审批后另行签发开工通知。监理机构:(全称及盖章)签 收 人:(签名)日 期: 年 月 日说明:本表一式6份,由承包人填写,监理机构审签后,随同“单位工程开工通知”送发包人1份、监理机构1份、承包人3份、设代机构1份。CB15 分部工程开工申请表(承包2011单开工

16、003 号)合同名称: 含山县环峰镇三龙村土地整理项目五标段 合同编号:HFTD2011-5承 包 人: 仪征市水利工程总队 致:安徽省和县通达监理有限责任公司(监理机构)本分部工程已具备开工条件,施工准备工作已就绪,请贵方审批。申请开工分部工程名称、编码道路工程-5申请开工日期2011 年 11月 5日计划工期2011 年11月 20日至 2012 年8月20日承包人施工准备工作自检记录序号检 查 内 容检查结果1施工图纸、技术标准、施工技术交底情况已交底2主要施工设备到位情况已到位3施工安全和质量保证措施落实情况已落实4材料、构配件质量及检验情况已检验5现场施工人员安排情况已到位6风、水、

17、电等必须的辅助生产设施准备情况已完善7场地平整、交通、临时设施准备情况已完善8测量及试验情况已完善附件: 分部工程进度计划 分部工程施工工法承 包 人:(全称及盖章)项目经理:(签名)日 期: 年 月 日开工申请通过审批后另行签发开工通知。监理机构:(全称及盖章)签 收 人:(签名)日 期: 年 月 日说明:本表一式6份,由承包人填写,监理机构审签后,随同“单位工程开工通知”送发包人1份、监理机构1份、承包人3份、设代机构1份。CB15 分部工程开工申请表(承包2011单开工 004 号)合同名称: 含山县环峰镇三龙村土地整理项目五标段 合同编号:HFTD2011-5承 包 人: 仪征市水利工

18、程总队 致:安徽省和县通达监理有限责任公司(监理机构)本分部工程已具备开工条件,施工准备工作已就绪,请贵方审批。申请开工分部工程名称、编码配套构筑物-4申请开工日期2012 年 1月 25日计划工期2012年1 月 25日至 2012 年8月1日承包人施工准备工作自检记录序号检 查 内 容检查结果1施工图纸、技术标准、施工技术交底情况已交底2主要施工设备到位情况已到位3施工安全和质量保证措施落实情况已落实4材料、构配件质量及检验情况已检验5现场施工人员安排情况已到位6风、水、电等必须的辅助生产设施准备情况已完善7场地平整、交通、临时设施准备情况已完善8测量及试验情况已完善附件: 分部工程进度计

19、划 分部工程施工工法承 包 人:(全称及盖章)项目经理:(签名)日 期: 年 月 日开工申请通过审批后另行签发开工通知。监理机构:(全称及盖章)签 收 人:(签名)日 期: 年 月 日说明:本表一式6份,由承包人填写,监理机构审签后,随同“单位工程开工通知”送发包人1份、监理机构1份、承包人3份、设代机构1份。 分部工程开工申请表(承包2011单开工 004 号)合同名称: 含山县环峰镇三龙村土地整理项目五标段 合同编号:HFTD2011-5承 包 人: 仪征市水利工程总队 致:安徽省和县通达监理有限责任公司(监理机构)本分部工程已具备开工条件,施工准备工作已就绪,请贵方审批。申请开工分部工程

20、名称、编码桥分部工程-6申请开工日期2012 年 4月 20日计划工期2012年 4月 20日至 2012 年7月20日承包人施工准备工作自检记录序号检 查 内 容检查结果1施工图纸、技术标准、施工技术交底情况已交底2主要施工设备到位情况已到位3施工安全和质量保证措施落实情况已落实4材料、构配件质量及检验情况已检验5现场施工人员安排情况已到位6风、水、电等必须的辅助生产设施准备情况已完善7场地平整、交通、临时设施准备情况已完善8测量及试验情况已完善附件: 分部工程进度计划 分部工程施工工法承 包 人:(全称及盖章)项目经理:(签名)日 期: 年 月 日开工申请通过审批后另行签发开工通知。监理机

21、构:(全称及盖章)签 收 人:(签名)日 期: 年 月 日说明:本表一式6份,由承包人填写,监理机构审签后,随同“单位工程开工通知”送发包人1份、监理机构1份、承包人3份、设代机构1份。其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。二培训的及要求培训目的安全生产目标责任书为了进一步落实安全生产责任制,做到“责、权、利”相结合,根据我公司2015年度安全生产目标的内容,现与财务部签订如下安全生产目标:一、目标值:1、全年人身死亡事故为零,重伤事故为零,轻伤人数为零。2、现金安全保管,不

22、发生盗窃事故。3、每月足额提取安全生产费用,保障安全生产投入资金的到位。4、安全培训合格率为100%。二、本单位安全工作上必须做到以下内容: 1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职责,确保安全责任制在本单位全面落实,并全力支持安全工作。 2、保证公司各项安全管理制度和管理办法在本单位内全面实施,并自觉接受公司安全部门的监督和管理。 3、在确保安全的前提下组织生产,始终把安全工作放在首位,当“安全与交货期、质量”发生矛盾时,坚持安全第一的原则。 4、参加生产碰头会时,首先汇报本单位的安全生产情况和安全问

23、题落实情况;在安排本单位生产任务时,必须安排安全工作内容,并写入记录。 5、在公司及政府的安全检查中杜绝各类违章现象。 6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。 7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。 8、虚心接受员工提出的问题,杜绝不接受或盲目指挥;9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。 10、必须按规定对单位员工进行培训和新员工上岗教育;11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。 三、 安全奖惩: 1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。 2、每月接受主管领导指派人员对安全生产责任状的落

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
