收藏 分销(赏)

砌筑填充墙斜顶砖施工标准正文.doc

上传人:精**** 文档编号:1329101 上传时间:2024-04-23 格式:DOC 页数:7 大小:1MB 下载积分:6 金币
下载 相关 举报
砌筑填充墙斜顶砖施工标准正文.doc_第1页
第1页 / 共7页
砌筑填充墙斜顶砖施工标准正文.doc_第2页
第2页 / 共7页


点击查看更多>>
资源描述

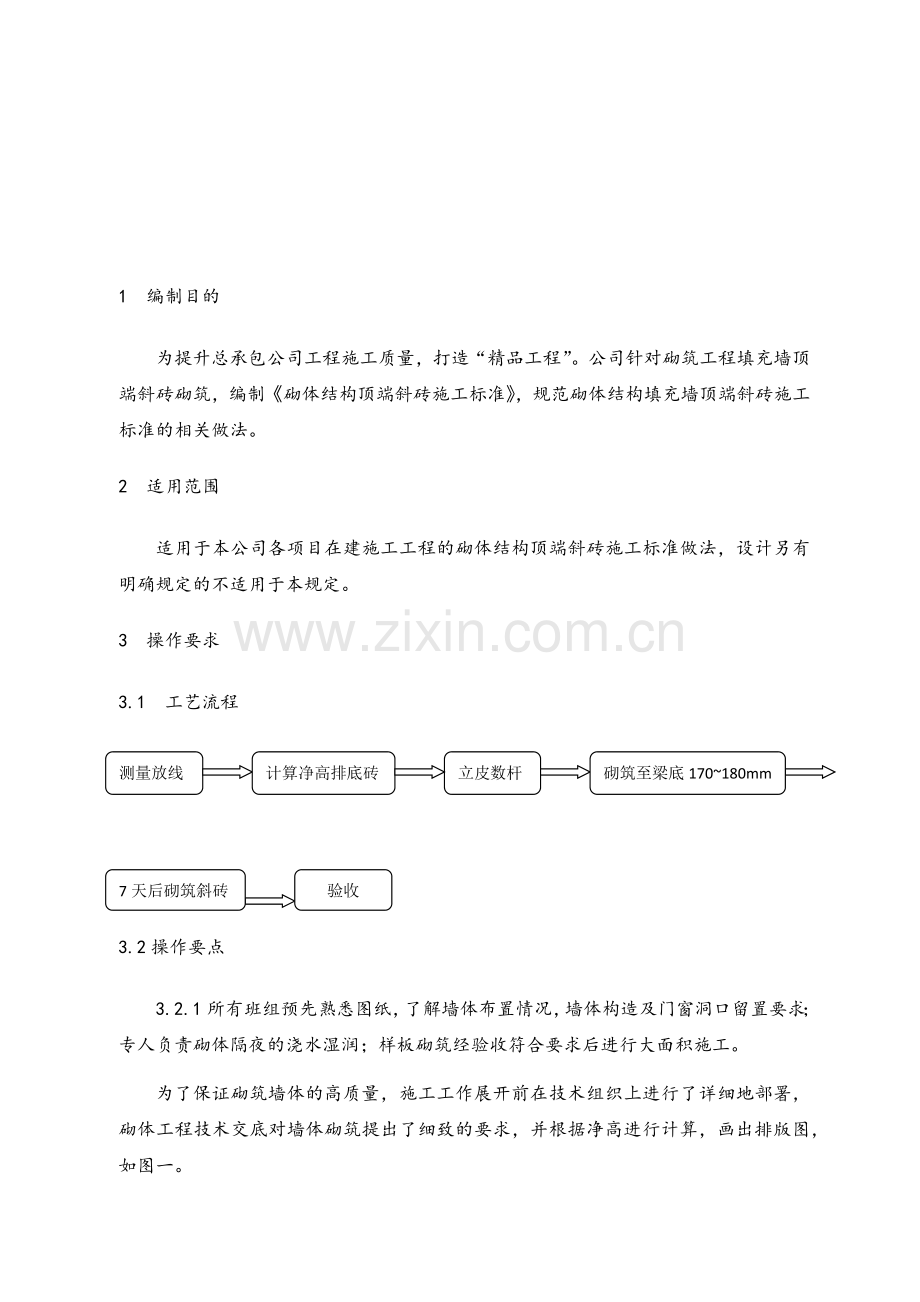

目录 1 编制目的 2 2 适用范围 2 3 操作要求 2 3.1工艺流程 2 3.2操作要点 2 1 编制目的 为提升总承包公司工程施工质量,打造“精品工程”。公司针对砌筑工程填充墙顶端斜砖砌筑,编制《砌体结构顶端斜砖施工标准》,规范砌体结构填充墙顶端斜砖施工标准的相关做法。 2 适用范围 适用于本公司各项目在建施工工程的砌体结构顶端斜砖施工标准做法,设计另有明确规定的不适用于本规定。 3 操作要求 3.1 工艺流程 砌筑至梁底170~180mm 立皮数杆 计算净高排底砖 测量放线 验收 7天后砌筑斜砖 3.2操作要点 3.2.1所有班组预先熟悉图纸,了解墙体布置情况,墙体构造及门窗洞口留置要求;专人负责砌体隔夜的浇水湿润;样板砌筑经验收符合要求后进行大面积施工。 为了保证砌筑墙体的高质量,施工工作展开前在技术组织上进行了详细地部署,砌体工程技术交底对墙体砌筑提出了细致的要求,并根据净高进行计算,画出排版图,如图一。 图一 砌筑排版图 根据排版图调整下排砖砌筑高度,如图二。 根据净高计算调整下排砖高度 图二 下排砖砌筑高度 3.2.2 外墙及弧形外墙控制好垂直通线。墙体砌筑经过预排砌块,水平灰缝控制为15mm左右,垂直灰缝控制为20mm左右,摆砖调正后灌注垂直缝。 砌体灰缝补勾平直凹深3mm左右。 3.2.3 严格墙体砌筑的施工工艺,砌体采取分次砌筑的方式,过程如下: 3.2.3.1.砌筑至斜砌部分。接近梁、板底的部位,预留一定空隙,一般为170~180mm为宜(如图三、图四)。 图三 墙体二次砌筑——预留梁底补砌部位及构造柱的位置 图四 墙体砌筑——梁底补砌部位细部 3.2.3.2.砌筑接近 梁、板底的部位,待下部砌体沉缩稳定后再补砌,与前次砌筑完成间隔7天以上,采用定制的“斜砌砖(尺寸为190x90x53,倾斜角度为55°)”斜砌并挤紧,其倾斜度为50°~60°左右,砂浆砌筑饱满(如图五)。 图五 墙体第三次砌筑——梁底补砌部位细部 3.2.3.3.填充墙顶端斜砖 砌筑边角砌块及中部砌块采用预制砼块构件(如图六,图七) 图六 墙体砌筑——梁底补砌砼块位置细部 图七 墙体砌筑——梁底补砌砼块位置细部(mm) ① 为保证填充墙顶端斜砖斜的角度,边角砌块及中间砌块规定具体尺寸及形状(如图八)。 图八 墙体砌筑——梁底补砌砼块尺寸图(mm) 根据拟定的施工方案、专项的作业指导书及明确的技术交底,精心安排组织整个工程的空间立体流水作业,在满足工程总工期的前提下,保证防裂措施要求的施工时间间隔。砌筑墙体顶端斜砖必须保证下部砌体沉缩稳定后再补砌,停歇7天以上,实现墙体的沉缩,在施工过程中保证墙体最大限度地完成变形,以实现高质量墙体的目标。 以上是关于砌体结构填充墙顶端斜砖施工标准,公司所有项目按此标准执行。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
