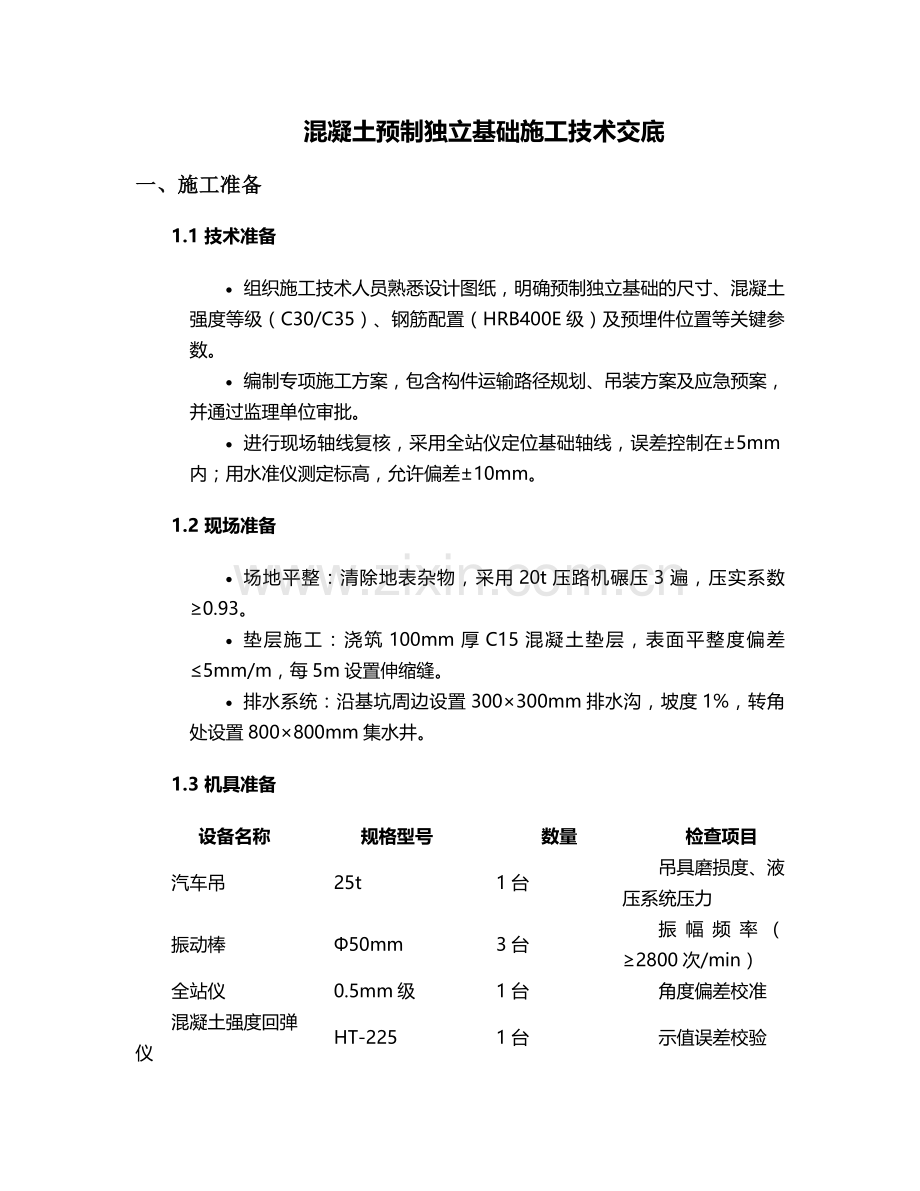

混凝土预制独立基础施工技术交底
一、施工准备
1.1 技术准备
· 组织施工技术人员熟悉设计图纸,明确预制独立基础的尺寸、混凝土强度等级(C30/C35)、钢筋配置(HRB400E级)及预埋件位置等关键参数。
· 编制专项施工方案,包含构件运输路径规划、吊装方案及应急预案,并通过监理单位审批。
· 进行现场轴线复核,采用全站仪定位基础轴线,误差控制在±5mm内;用水准仪测定标高,允许偏差±10mm。
1.2 现场准备
· 场地平整:清除地表杂物,采用20t压路机碾压3遍,压实系数≥0.93。
· 垫层施工:浇筑100mm厚C15混凝土垫层,表面平整度偏差≤5mm/m,每5m设置伸缩缝。
· 排水系统:沿基坑周边设置300×300mm排水沟,坡度1%,转角处设置800×800mm集水井。
1.3 机具准备
设备名称
规格型号
数量
检查项目
汽车吊
25t
1台
吊具磨损度、液压系统压力
振动棒
Φ50mm
3台
振幅频率(≥2800次/min)
全站仪
0.5mm级
1台
角度偏差校准
混凝土强度回弹仪
HT-225
1台
示值误差校验

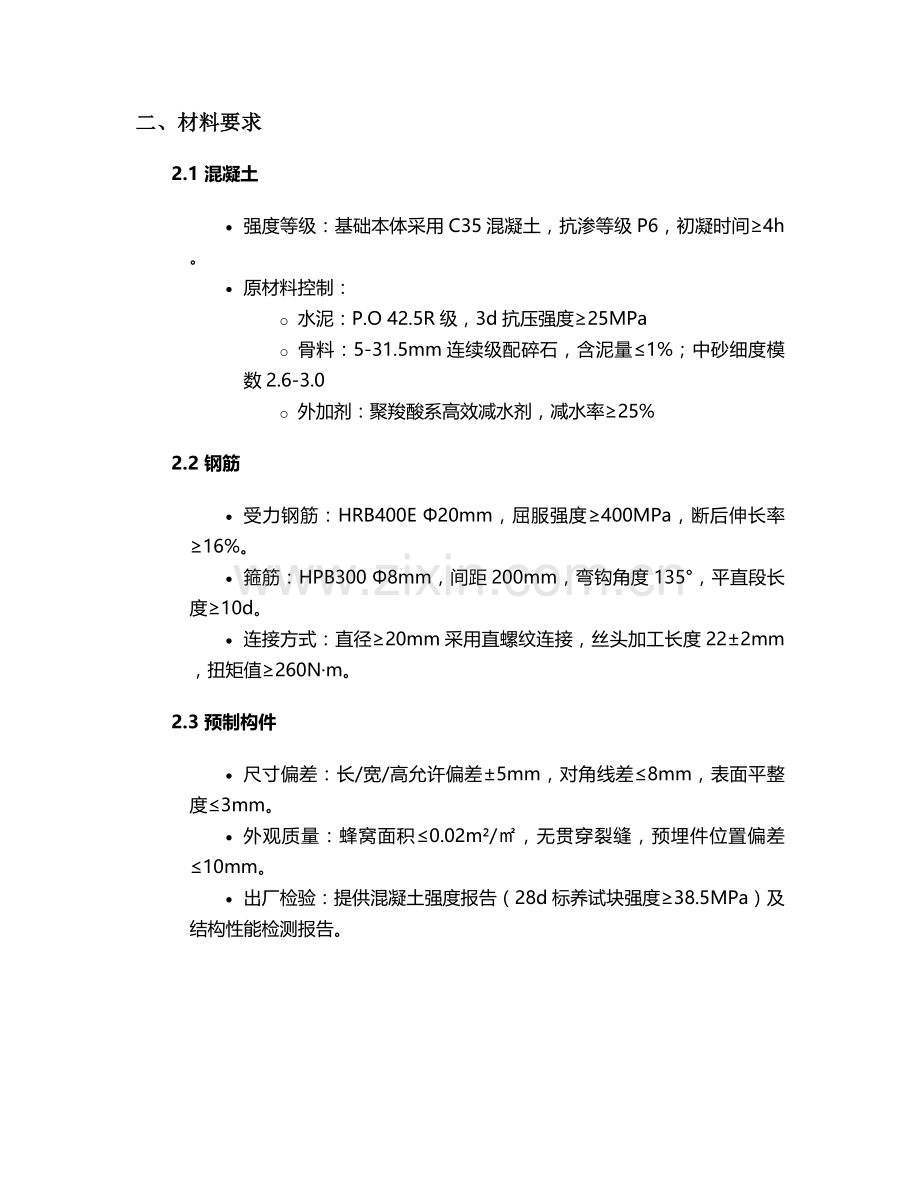

二、材料要求
2.1 混凝土
· 强度等级:基础本体采用C35混凝土,抗渗等级P6,初凝时间≥4h。
· 原材料控制:
o 水泥:P.O 42.5R级,3d抗压强度≥25MPa
o 骨料:5-31.5mm连续级配碎石,含泥量≤1%;中砂细度模数2.6-3.0
o 外加剂:聚羧酸系高效减水剂,减水率≥25%
2.2 钢筋
· 受力钢筋:HRB400E Φ20mm,屈服强度≥400MPa,断后伸长率≥16%。
· 箍筋:HPB300 Φ8mm,间距200mm,弯钩角度135°,平直段长度≥10d。
· 连接方式:直径≥20mm采用直螺纹连接,丝头加工长度22±2mm,扭矩值≥260N·m。
2.3 预制构件
· 尺寸偏差:长/宽/高允许偏差±5mm,对角线差≤8mm,表面平整度≤3mm。
· 外观质量:蜂窝面积≤0.02m²/㎡,无贯穿裂缝,预埋件位置偏差≤10mm。
· 出厂检验:提供混凝土强度报告(28d标养试块强度≥38.5MPa)及结构性能检测报告。
三、施工工艺
3.1 测量放线
1. 轴线控制:采用极坐标法测设基础中心线,设置4个控制桩,采用混凝土护桩保护。
2. 标高控制:在垫层上弹出±0.000水平线,每2m设置标高控制点。
3. 复核程序:班组自检→技术负责人复检→监理验收,验收合格后签署《测量放线记录表》。
3.2 钢筋工程
1. 绑扎流程:
o 底层钢筋网片铺设→绑扎立柱插筋→设置垫块(50mm厚C35预制垫块,间距1m×1m)
o 钢筋保护层厚度:基础底面40mm,侧面35mm,顶面25mm。
2. 质量要点:
o 受力钢筋间距偏差±10mm,排距偏差±5mm
o 插筋垂直度偏差≤0.5%H,且≤10mm
o 绑扎点梅花形布置,铁丝扣朝内侧弯曲
3.3 模板工程
1. 模板选型:采用18mm厚酚醛覆膜多层板,50×100mm方木背楞,间距300mm。
2. 安装步骤:
o 弹模板定位线→安装侧模→设置对拉螺栓(Φ14mm,横向间距600mm,竖向间距500mm)
o 安装斜撑(45°角,每1.5m设置一道)→调整垂直度(偏差≤3mm/m)
3. 验收标准:
o 接缝宽度≤2mm,采用双面胶密封
o 模板刚度:挠度≤L/400(L为跨度)
3.4 混凝土施工
1. 浇筑流程:
o 分层浇筑:厚度≤500mm,采用斜面分层法,坡度1:6
o 振捣工艺:振动棒插入深度≥50mm,移动间距≤300mm,每个点位振捣20-30s
o 表面处理:初凝前采用木抹子搓平2遍,终凝前覆盖薄膜养护
2. 施工缝处理:
o 水平施工缝留置在基础顶面下200mm处
o 二次浇筑前清除浮浆,涂刷水泥基渗透结晶型界面剂(用量0.8kg/㎡)
3.5 预制构件安装
1. 吊装工艺:
o 吊点设置:采用4点吊装,吊索与水平面夹角≥60°
o 起吊程序:试吊(离地300mm停留5min)→旋转对位→缓慢落位
2. 调整固定:
o 采用楔形铁片调整标高,偏差控制在±3mm
o 轴线偏差调整采用千斤顶顶推,单点顶推力≤50kN
o 灌浆连接:采用无收缩灌浆料(流动度≥300mm),灌浆压力0.3MPa
四、质量控制
4.1 过程控制要点
· 钢筋工程:每检验批随机抽取3个连接接头进行抗拉强度试验,合格率100%。
· 混凝土工程:
o 坍落度检测:每50m³测试1次,控制在180±20mm
o 抗裂监测:预埋应变片,温升峰值≤50℃,降温速率≤2℃/d
· 预制构件:安装完成后72h内禁止碰撞,设置临时支撑(间距≤2m)。
4.2 验收标准
项目
允许偏差
检查方法
基础轴线位置
±10mm
全站仪测设
顶面标高
±5mm
水准仪测量
混凝土表面平整度
8mm/2m靠尺
2m靠尺+塞尺
预埋件位置
±10mm
钢尺量测
4.3 质量通病防治
· 蜂窝麻面:
o 预防措施:控制坍落度损失≤30mm/h,振捣时避免触碰钢筋
o 处理方法:表面缺陷采用1:2水泥砂浆修补,深度>20mm时采用高一等级细石混凝土填塞
· 钢筋保护层不足:
o 预防措施:采用带定位环的塑料垫块,绑扎牢固
o 处理方法:局部凿除后植筋,新增保护层厚度≥50mm
五、安全措施
5.1 吊装作业安全
· 作业半径内设置警戒区,配备2名信号指挥员(持特种作业证)。
· 吊装前检查吊具:钢丝绳安全系数≥8倍,卸扣额定荷载≥10t。
· 恶劣天气控制:风力≥6级、能见度<100m时停止吊装作业。
5.2 临时用电安全
· 采用TN-S接零保护系统,配电箱安装RCD(动作电流≤30mA,0.1s跳闸)。
· 夜间施工照明:采用36V安全电压,灯具高度≥2.5m,间距≤10m。
5.3 高处作业安全
· 临边防护:基坑周边设置1.2m高防护栏杆,立杆间距2m,挂密目安全网(网目密度≥2000目/100cm²)。
· 作业平台:搭设满堂脚手架(立杆间距1.5×1.5m),脚手板满铺且固定牢固。
5.4 应急预案
· 配备应急物资:急救箱(含止血带、夹板等)、应急照明(连续照明≥4h)、备用发电机(20kW)。
· 坍塌事故响应:立即启动边坡监测系统(精度0.1mm),疏散半径≥20m,启用备用排水系统。
六、成品保护
1. 混凝土养护:覆盖土工布洒水养护,保持表面湿润≥14d,强度未达1.2MPa前禁止上人。
2. 构件防护:基础表面涂刷养护剂(硅烷类,用量0.2kg/㎡),预埋件采用泡沫塑料包裹。
3. 后续工序衔接:安装完成后设置警示标识,禁止重型机械碾压(荷载≤5kN/㎡)。
本交底未尽事宜,需严格执行《混凝土结构工程施工质量验收规范》(GB50204-2015)及设计变更文件要求。施工过程中遇特殊情况,应立即停止作业并上报技术部门处理。
