资源描述
背景墙软瓷砖施工技术交底
一、施工准备
1.1 作业条件确认
· 基层处理:施工前需对背景墙基层(如混凝土墙面、石膏板墙面、水泥砂浆抹灰面等)进行检查,确保基层表面平整、坚实、无空鼓、无裂缝、无油污及浮灰。基层平整度误差应≤3mm/2m(用2m靠尺检查),垂直度误差≤2mm/m。
· 环境要求:施工环境温度需控制在5℃~35℃,相对湿度≤85%;墙面基层含水率应≤10%(采用含水率测定仪检测),避免在雨天或强风天气施工,必要时采取封闭门窗、通风除湿等措施。
· 测量放线:根据设计图纸,使用激光投线仪弹出背景墙软瓷砖的水平控制线、垂直控制线及分块控制线,确保瓷砖排版对称、美观,阴阳角方正。对于有图案或拼花要求的背景墙,需预先在地面进行排版模拟,确认无误后再现场放样。

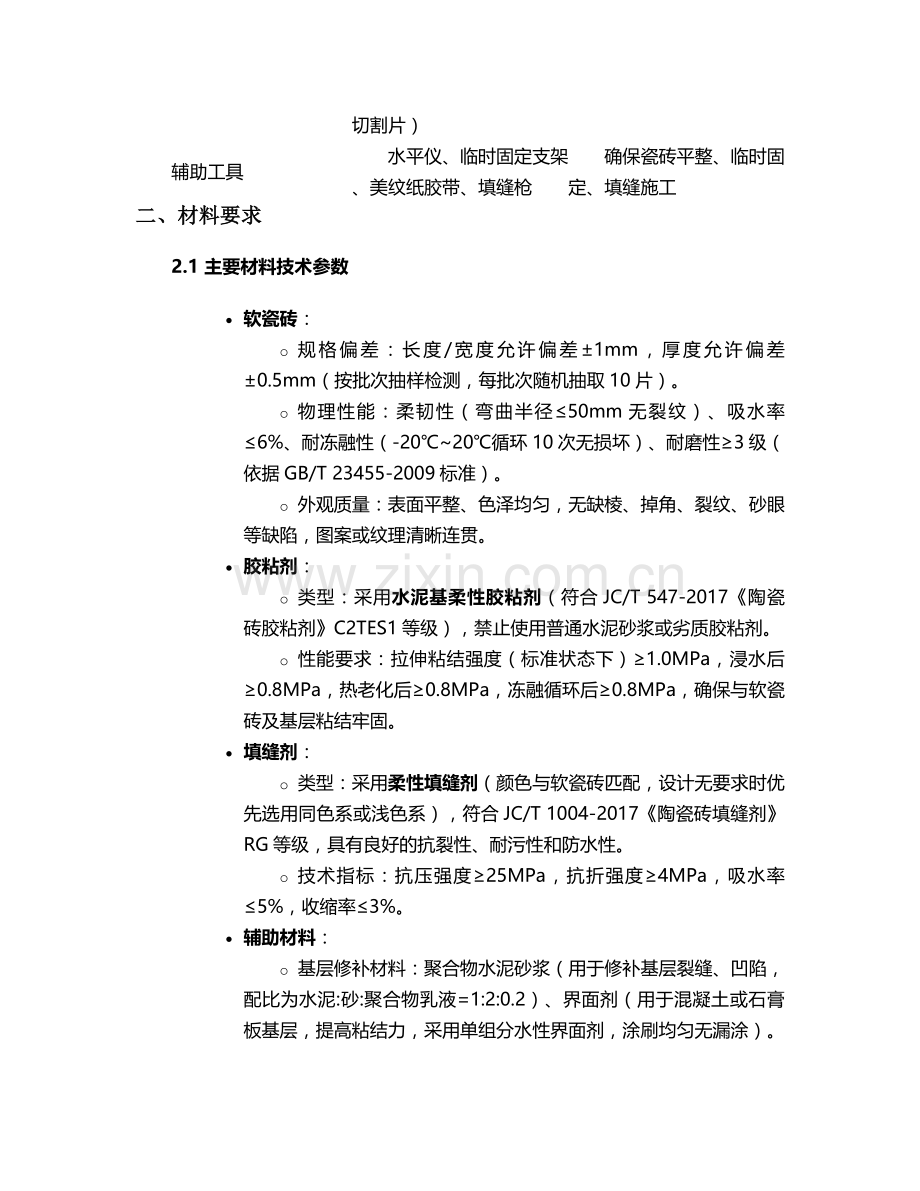

1.2 工具与设备准备
类别
具体工具/设备
用途说明
基层处理工具
角磨机(配砂轮片)、凿子、钢丝刷、砂纸(80目/120目)
清理基层浮灰、打磨凸起、修补裂缝
测量工具
激光投线仪、2m靠尺、直角尺、卷尺(5m)、铅笔、记号笔
放线、定位、检查平整度与垂直度
铺贴工具
锯齿抹刀(6mm/8mm/10mm)、橡胶锤、灰铲、刮板、海绵擦
涂抹胶粘剂、调整瓷砖位置、清理缝隙余胶
切割工具
瓷砖切割机(电动/手动)、切割片(专用软瓷砖切割片)
切割软瓷砖(避免崩边、开裂)
辅助工具
水平仪、临时固定支架、美纹纸胶带、填缝枪
确保瓷砖平整、临时固定、填缝施工
二、材料要求
2.1 主要材料技术参数
· 软瓷砖:
o 规格偏差:长度/宽度允许偏差±1mm,厚度允许偏差±0.5mm(按批次抽样检测,每批次随机抽取10片)。
o 物理性能:柔韧性(弯曲半径≤50mm无裂纹)、吸水率≤6%、耐冻融性(-20℃~20℃循环10次无损坏)、耐磨性≥3级(依据GB/T 23455-2009标准)。
o 外观质量:表面平整、色泽均匀,无缺棱、掉角、裂纹、砂眼等缺陷,图案或纹理清晰连贯。
· 胶粘剂:
o 类型:采用水泥基柔性胶粘剂(符合JC/T 547-2017《陶瓷砖胶粘剂》C2TES1等级),禁止使用普通水泥砂浆或劣质胶粘剂。
o 性能要求:拉伸粘结强度(标准状态下)≥1.0MPa,浸水后≥0.8MPa,热老化后≥0.8MPa,冻融循环后≥0.8MPa,确保与软瓷砖及基层粘结牢固。
· 填缝剂:
o 类型:采用柔性填缝剂(颜色与软瓷砖匹配,设计无要求时优先选用同色系或浅色系),符合JC/T 1004-2017《陶瓷砖填缝剂》RG等级,具有良好的抗裂性、耐污性和防水性。
o 技术指标:抗压强度≥25MPa,抗折强度≥4MPa,吸水率≤5%,收缩率≤3%。
· 辅助材料:
o 基层修补材料:聚合物水泥砂浆(用于修补基层裂缝、凹陷,配比为水泥:砂:聚合物乳液=1:2:0.2)、界面剂(用于混凝土或石膏板基层,提高粘结力,采用单组分水性界面剂,涂刷均匀无漏涂)。
2.2 材料验收与存放
· 验收标准:软瓷砖、胶粘剂、填缝剂等材料进场时,需核对产品合格证、出厂检验报告、型式检验报告,确保型号、规格、性能符合设计要求;对软瓷砖进行外观抽检,不合格品严禁使用。
· 存放要求:软瓷砖应水平堆放于干燥、通风的室内,底部垫木方(高度≥10cm),避免阳光直射或受潮,堆放高度≤1.5m;胶粘剂、填缝剂需密封存放在5℃~30℃环境中,保质期内使用(一般为6个月,具体按产品说明),严禁混用不同品牌或批次的胶粘剂。
三、施工流程
3.1 基层处理
1. 清理与修补:
o 用钢丝刷或角磨机清除基层表面的浮灰、油污、脱模剂等杂物,对凸起部位(如混凝土疙瘩)打磨平整,对凹陷或裂缝(宽度<2mm时用聚合物水泥砂浆填补,宽度≥2mm时先嵌入耐碱网格布再填补)进行修补,干燥后用砂纸打磨平整。
o 石膏板基层需用自攻螺丝固定牢固(螺丝间距≤200mm,距板边≥15mm),接缝处贴50mm宽耐碱网格布,并用嵌缝膏填平,表面打磨光滑。
2. 涂刷界面剂:
o 基层处理完成后,均匀涂刷一道界面剂(兑水比例按产品说明,一般为1:0.5~1:1),涂刷厚度0.2~0.3mm,确保无漏涂、无堆积,待界面剂干燥(通常2~4小时,以不粘手为准)后进行下道工序。
3.2 软瓷砖切割与排版
· 切割要求:根据放线尺寸,使用瓷砖切割机切割软瓷砖,切割时将瓷砖正面朝上,切割片与瓷砖边缘保持垂直,避免用力过猛导致瓷砖崩边;对于异形部位(如圆弧、转角),先用铅笔描边,再用手动切割刀逐步切割,必要时用砂纸打磨边缘至光滑。
· 排版调整:按设计要求进行排版,确保非整砖宽度≥1/2砖长(如不足,可调整分块控制线,使两侧非整砖宽度一致);阴阳角处瓷砖需进行45°倒角(留缝1~2mm),或采用海棠角拼接,避免出现“小条砖”或“窄边砖”影响美观。
3.3 胶粘剂配制与涂抹
· 胶粘剂配制:采用水泥基柔性胶粘剂,按产品说明比例加水(一般粉:水=4:1~5:1),用电动搅拌器(转速500~800r/min)搅拌至无结块、呈均匀糊状,静置5~10分钟(熟化)后再次搅拌1~2分钟即可使用,配制后需在2~3小时内用完(夏季≤2小时),严禁二次加水搅拌。
· 涂抹方法:
o 基层涂抹:用锯齿抹刀(根据瓷砖厚度选择,6mm厚瓷砖用6mm抹刀,8~10mm厚瓷砖用8~10mm抹刀)将胶粘剂均匀涂抹在基层上,涂抹面积不宜过大(每次≤1m²,避免胶粘剂结皮),齿状条纹应方向一致,厚度均匀(约3~5mm)。
o 瓷砖背面涂胶:部分情况下(如大规格软瓷砖或基层平整度较差时),需在瓷砖背面均匀涂抹一层薄胶粘剂(厚度1~2mm),称为“背涂”,以增强粘结力,避免空鼓。
3.4 软瓷砖铺贴
1. 铺贴顺序:
o 从下往上、从左往右铺贴(或按放线分区铺贴),先铺贴大面瓷砖,后铺贴阴阳角、收边等部位;对于有图案的背景墙,从中心向四周铺贴,确保图案对称。
o 铺贴第一行瓷砖时,需紧贴水平控制线,用橡胶锤轻敲瓷砖表面(重点敲击中心及四角),使胶粘剂充分接触基层,同时用水平仪检查瓷砖平整度,调整至误差≤1mm/2m。
2. 缝隙控制:
o 软瓷砖之间预留缝隙宽度按设计要求(一般为1~3mm,仿古砖或有纹理瓷砖可预留2~5mm),用专用十字架嵌入缝隙控制宽度,确保缝隙均匀一致。
3. 阴阳角处理:
o 阳角采用“海棠角”或“45°拼角”:海棠角时瓷砖边缘切割成45°角,留缝1~2mm;45°拼角时两瓷砖斜边对接,缝隙≤0.5mm,铺贴时用直角尺检查方正度(误差≤1mm)。
o 阴角采用“压边法”:内侧瓷砖铺贴至阴角边缘,外侧瓷砖覆盖内侧瓷砖边缘1~2mm,确保阴角平整、无错台。
3.5 清理与填缝
· 初步清理:铺贴完成24小时后(胶粘剂初凝),用海绵擦蘸清水清理瓷砖表面的胶粘剂残留,避免干固后难以清除;同时取出缝隙内的十字架,清理缝隙内的杂物。
· 填缝施工:
o 填缝剂配制:按产品说明加水搅拌(粉:水=3:1~4:1),搅拌至无颗粒糊状,静置3~5分钟后再次搅拌均匀,用填缝枪或刮板将填缝剂填入缝隙,确保填满、压实,表面略高于瓷砖面1~2mm。
o 清理余料:填缝剂施工15~30分钟(以不粘手为准)后,用湿海绵(拧干至不滴水)沿45°方向擦拭瓷砖表面及缝隙,清理多余填缝剂,避免残留痕迹;24小时内避免踩踏或沾水,7天内保持通风干燥。
3.6 成品保护
· 铺贴完成后,在瓷砖表面覆盖一层牛皮纸或泡沫板,并用美纹纸胶带固定,避免后续施工(如吊顶、灯具安装)对瓷砖造成碰撞、划伤;严禁在瓷砖表面堆放重物或涂抹油漆、涂料等污染物。
四、质量标准
4.1 主控项目
· 粘结强度:软瓷砖与基层粘结牢固,无空鼓、脱落,空鼓率≤1%(单块瓷砖空鼓面积≤10%为合格,按铺贴面积每10m²抽查1处,每处检查10块,总数不足10块时全部检查)。
· 表面平整度:用2m靠尺检查,表面平整度误差≤2mm,接缝高低差≤0.5mm(用塞尺检查)。
4.2 一般项目
· 排版与外观:瓷砖排列整齐,图案、纹理连贯,无错缝、倒缝;表面洁净,色泽均匀,无划痕、缺棱、掉角等缺陷;阴阳角方正(误差≤2mm),线条顺直(偏差≤1mm/m)。
· 缝隙质量:填缝饱满、平整,颜色一致,无裂纹、空鼓,缝隙宽度偏差±0.5mm(设计要求范围内)。
4.3 验收方法
· 每道工序完成后,由施工班组自检,合格后报项目部验收;整体完工后,按GB 50210-2018《建筑装饰装修工程质量验收标准》进行验收,验收资料包括材料合格证、检验报告、施工记录、隐蔽工程验收记录等。
五、安全注意事项
5.1 施工人员安全防护
· 佩戴个人防护用品:施工时必须佩戴安全帽、防滑手套、护目镜(切割瓷砖时)、口罩(打磨或清理粉尘时),禁止穿拖鞋、高跟鞋作业。
· 电动工具使用:电动工具(如切割机、角磨机)需有漏电保护器(额定漏电动作电流≤30mA,动作时间≤0.1s),使用前检查电线、插头是否完好,严禁湿手操作;工具运转时不得触碰旋转部件,暂停使用时切断电源。
5.2 现场安全管理
· 临时用电:施工用电线路需架空或穿管保护,严禁私拉乱接;配电箱需上锁,由专人管理,下班前切断总电源。
· 防火措施:施工现场严禁吸烟,存放胶粘剂、界面剂等易燃材料的区域需配备灭火器(每50m²配置2具4kg干粉灭火器),远离火源。
· 高空作业:铺贴高度超过2m时,需搭设稳固的操作平台(宽度≥0.8m,踏板间距≤300mm),严禁站在脚手架横杆或窗台边缘作业;工具用工具包存放,避免坠落伤人。
5.3 应急处理
· 触电事故:立即切断电源,对伤者进行初步急救(如心肺复苏),同时拨打120送医。
· 火灾事故:立即使用灭火器灭火,火势较大时撤离现场并拨打119,同时上报项目部。
· 瓷砖脱落伤人:施工时发现瓷砖松动,立即停止作业,移除松动瓷砖并重新铺贴;若发生坠落伤人,及时送医检查。
六、成品保护与维护
6.1 成品保护措施
· 铺贴完成7天内(胶粘剂完全固化),严禁在背景墙附近进行敲打、震动作业(如安装灯具、打孔),避免瓷砖空鼓、脱落。
· 清洁时使用中性清洁剂(如洗洁精),用柔软抹布擦拭,严禁使用酸性或碱性清洁剂(如洁厕灵、草酸),以免腐蚀瓷砖表面或填缝剂。
6.2 常见问题处理
问题类型
产生原因
处理方法
瓷砖空鼓
基层不平整、胶粘剂涂抹不均、背涂遗漏
空鼓面积≤10%时,注入环氧树脂胶粘剂修复;>10%时拆除重贴
缝隙开裂
填缝剂配比不当、基层变形
清除开裂填缝剂,重新填缝并压实
表面污染
胶粘剂或填缝剂残留未及时清理
用砂纸(200目)轻磨污染处,再用清水擦拭
本技术交底未尽事宜,需严格按照设计图纸及国家现行规范(GB 50210-2018、GB/T 23455-2009)执行,施工过程中需接受技术人员监督,确保施工质量与安全。
交底人:__________接收人:__________交底日期:__________
展开阅读全文
