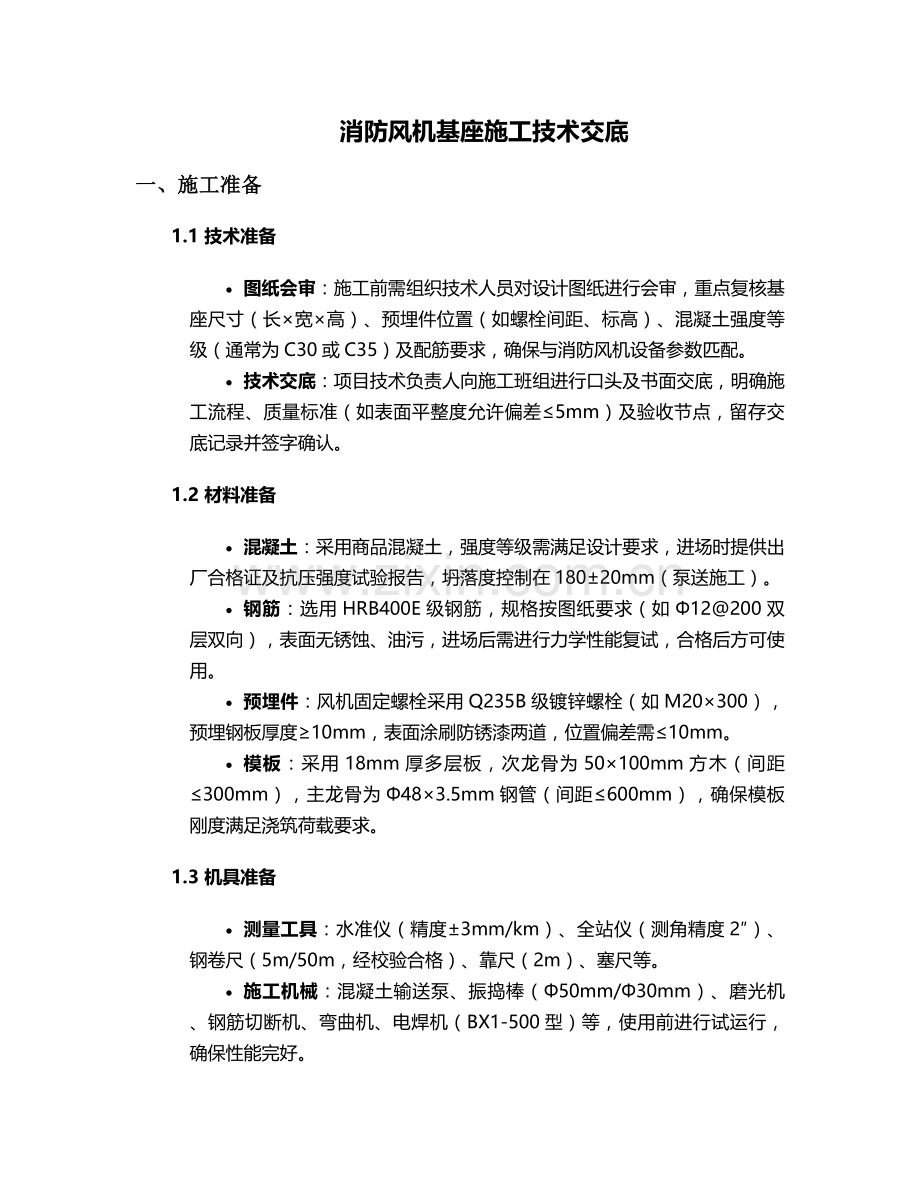

消防风机基座施工技术交底
一、施工准备
1.1 技术准备
· 图纸会审:施工前需组织技术人员对设计图纸进行会审,重点复核基座尺寸(长×宽×高)、预埋件位置(如螺栓间距、标高)、混凝土强度等级(通常为C30或C35)及配筋要求,确保与消防风机设备参数匹配。
· 技术交底:项目技术负责人向施工班组进行口头及书面交底,明确施工流程、质量标准(如表面平整度允许偏差≤5mm)及验收节点,留存交底记录并签字确认。
1.2 材料准备
· 混凝土:采用商品混凝土,强度等级需满足设计要求,进场时提供出厂合格证及抗压强度试验报告,坍落度控制在180±20mm(泵送施工)。
· 钢筋:选用HRB400E级钢筋,规格按图纸要求(如Φ12@200双层双向),表面无锈蚀、油污,进场后需进行力学性能复试,合格后方可使用。
· 预埋件:风机固定螺栓采用Q235B级镀锌螺栓(如M20×300),预埋钢板厚度≥10mm,表面涂刷防锈漆两道,位置偏差需≤10mm。
· 模板:采用18mm厚多层板,次龙骨为50×100mm方木(间距≤300mm),主龙骨为Φ48×3.5mm钢管(间距≤600mm),确保模板刚度满足浇筑荷载要求。
1.3 机具准备
· 测量工具:水准仪(精度±3mm/km)、全站仪(测角精度2″)、钢卷尺(5m/50m,经校验合格)、靠尺(2m)、塞尺等。
· 施工机械:混凝土输送泵、振捣棒(Φ50mm/Φ30mm)、磨光机、钢筋切断机、弯曲机、电焊机(BX1-500型)等,使用前进行试运行,确保性能完好。

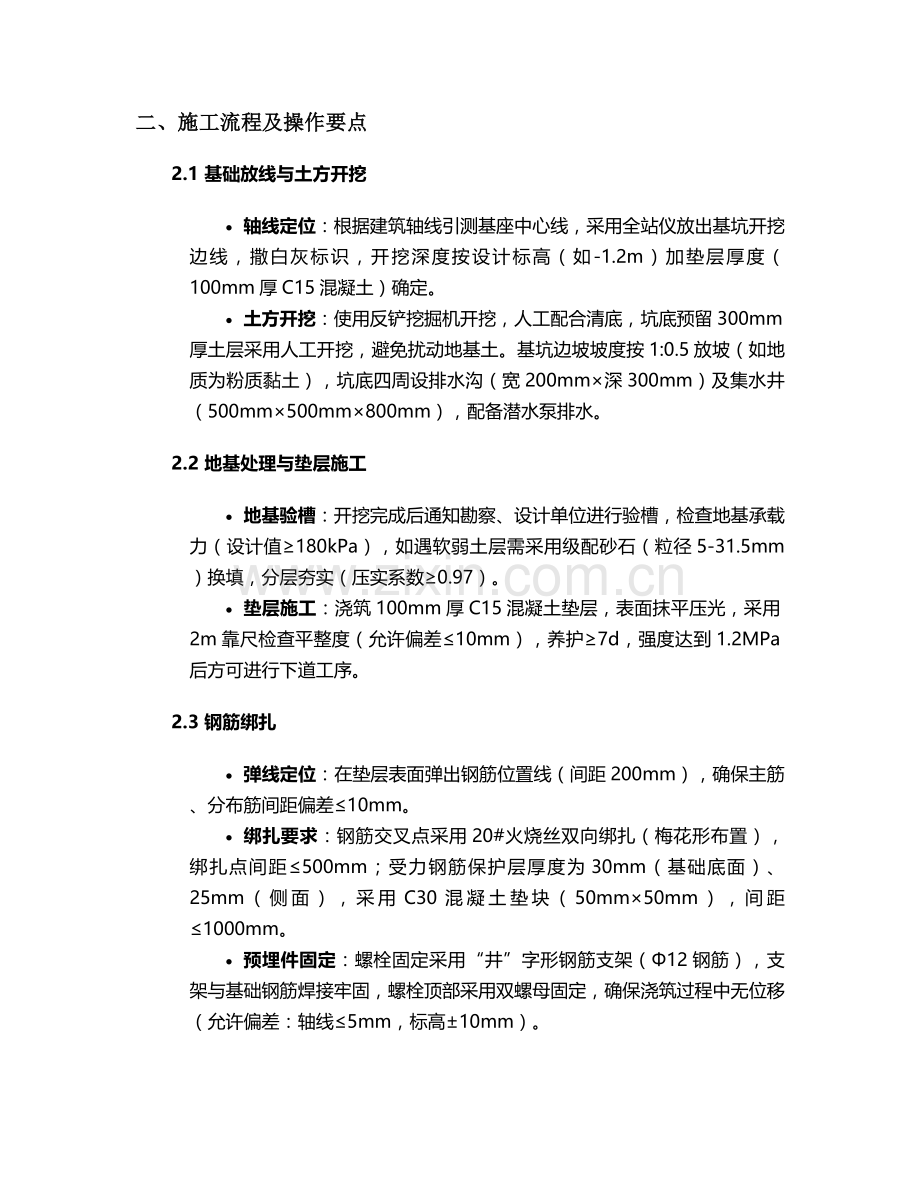

二、施工流程及操作要点
2.1 基础放线与土方开挖
· 轴线定位:根据建筑轴线引测基座中心线,采用全站仪放出基坑开挖边线,撒白灰标识,开挖深度按设计标高(如-1.2m)加垫层厚度(100mm厚C15混凝土)确定。
· 土方开挖:使用反铲挖掘机开挖,人工配合清底,坑底预留300mm厚土层采用人工开挖,避免扰动地基土。基坑边坡坡度按1:0.5放坡(如地质为粉质黏土),坑底四周设排水沟(宽200mm×深300mm)及集水井(500mm×500mm×800mm),配备潜水泵排水。
2.2 地基处理与垫层施工
· 地基验槽:开挖完成后通知勘察、设计单位进行验槽,检查地基承载力(设计值≥180kPa),如遇软弱土层需采用级配砂石(粒径5-31.5mm)换填,分层夯实(压实系数≥0.97)。
· 垫层施工:浇筑100mm厚C15混凝土垫层,表面抹平压光,采用2m靠尺检查平整度(允许偏差≤10mm),养护≥7d,强度达到1.2MPa后方可进行下道工序。
2.3 钢筋绑扎
· 弹线定位:在垫层表面弹出钢筋位置线(间距200mm),确保主筋、分布筋间距偏差≤10mm。
· 绑扎要求:钢筋交叉点采用20#火烧丝双向绑扎(梅花形布置),绑扎点间距≤500mm;受力钢筋保护层厚度为30mm(基础底面)、25mm(侧面),采用C30混凝土垫块(50mm×50mm),间距≤1000mm。
· 预埋件固定:螺栓固定采用“井”字形钢筋支架(Φ12钢筋),支架与基础钢筋焊接牢固,螺栓顶部采用双螺母固定,确保浇筑过程中无位移(允许偏差:轴线≤5mm,标高±10mm)。
2.4 模板安装
· 支模流程:按边线安装侧模→设置斜撑(间距1.5m)→安装主龙骨→检查垂直度(允许偏差≤3mm/m)及标高→验收签证。
· 接缝处理:模板拼缝处粘贴5mm厚海绵条,防止漏浆;阴阳角采用45°倒角模板(半径50mm),确保混凝土成型美观。
· 对拉螺栓:当基座高度≥800mm时,设置Φ14对拉螺栓(横向间距600mm,竖向间距500mm),螺栓中部焊接50mm×50mm×3mm止水片(用于地下部分基座)。
2.5 混凝土浇筑
· 浇筑顺序:采用分层浇筑法,每层厚度≤500mm,从一端向另一端推进,混凝土初凝前完成整体浇筑,避免出现施工缝。
· 振捣要求:使用Φ50mm振捣棒,插点间距≤300mm,振捣时间15-30s(至混凝土表面泛浆、无气泡溢出),振捣棒插入下层混凝土50mm,避免碰撞钢筋及预埋件。
· 表面处理:混凝土初凝前采用木抹子搓平,终凝前(浇筑后4-6h)用铁抹子压光2-3遍,防止表面开裂。
2.6 养护与拆模
· 养护措施:浇筑完成后12h内覆盖土工布洒水养护,保持表面湿润≥14d(抗渗混凝土≥28d),环境温度低于5℃时采用薄膜+棉被覆盖保温(不得浇水)。
· 拆模要求:侧模拆除时混凝土强度≥1.2MPa(常温下≥24h),底模拆除需满足设计强度(如C30混凝土≥75%设计强度,即22.5MPa),拆模后及时修补边角缺陷。
三、质量控制要点
3.1 关键质量标准
项目
允许偏差(mm)
检查方法
基座轴线位置
≤10
全站仪或拉线+钢卷尺
顶面标高
±10
水准仪+塔尺
截面尺寸
+8,-5
钢卷尺
表面平整度
≤5
2m靠尺+塞尺
预埋件中心位置
≤5
拉线+钢卷尺
螺栓外露长度
+30,0
钢卷尺
3.2 常见质量问题及防治
· 蜂窝麻面:控制混凝土坍落度(180±20mm),振捣到位(无漏振、过振),模板拼缝严密;出现缺陷时采用1:2水泥砂浆(掺5%UEA膨胀剂)修补。
· 预埋件位移:浇筑前复查螺栓位置,采用支架固定,浇筑过程中派专人监护,发现位移立即调整。
· 裂缝:控制混凝土入模温度(≤30℃),避免暴晒或强风环境施工,养护期间禁止堆载,表面覆盖保湿材料。
四、安全文明施工措施
4.1 安全防护
· 基坑防护:开挖深度≥1.2m时,基坑周边设置1.2m高防护栏杆(横杆两道,间距600mm),刷红白警示漆,挂密目安全网(网目密度≥2000目/100cm²),夜间设红色警示灯。
· 用电安全:施工机械采用“一机一闸一漏”保护(漏电动作电流≤30mA,动作时间≤0.1s),电缆架空敷设(高度≥2.5m),严禁拖地或埋地。
· 高空作业:模板安装人员需佩戴安全帽、安全带(高挂低用),作业平台满铺脚手板(探头板≤150mm),设180mm高挡脚板。
4.2 文明施工
· 材料堆放:钢筋、模板分类码放整齐,悬挂标识牌(名称、规格、数量、检验状态),砂石料堆设围挡(高度1.8m),场地硬化(100mm厚C15混凝土+拉毛处理)。
· 扬尘控制:施工现场出入口设置洗车槽(长6m×宽3m×深0.3m),配备高压水枪,裸土覆盖防尘网(2000目),混凝土运输车辆覆盖篷布。
· 噪声控制:振捣棒使用低噪声型(≤70dB),夜间施工(22:00-6:00)办理夜间施工许可,噪声超标时设置隔声屏障。
五、验收标准与流程
5.1 验收内容
· 隐蔽工程验收:钢筋规格、数量、间距、保护层厚度,预埋件位置、固定方式,模板尺寸、标高、垂直度,需留存影像资料及验收记录。
· 混凝土实体检测:浇筑完成28d后进行回弹法检测混凝土强度(推定值≥设计强度),采用钻芯法对回弹结果有异议时进行验证。
· 观感质量:表面平整、无蜂窝麻面、裂缝,预埋件外露部分无锈蚀,螺栓丝扣完好。
5.2 验收程序
1. 施工班组自检合格后报项目部验收;
2. 项目部验收通过后报监理单位验收;
3. 监理单位验收合格签署验收记录,方可进行设备安装。
六、成品保护措施
· 混凝土表面:浇筑完成后7d内禁止人员、材料堆放,设备安装时铺设50mm厚木板,避免直接碾压基座。
· 预埋件保护:螺栓丝扣部分采用塑料套管包裹,安装完成后涂刷防锈漆(外露部分)。
· 标识管理:基座表面标注设备编号、安装轴线及标高,设置警示标识禁止碰撞。
交底单位:项目部技术部
交底人:_________
接收班组:_________
接收人:_________
交底日期:____年__月__日
(注:本交底未尽事宜需严格按设计图纸及现行规范《混凝土结构工程施工质量验收规范》GB50204执行。)
