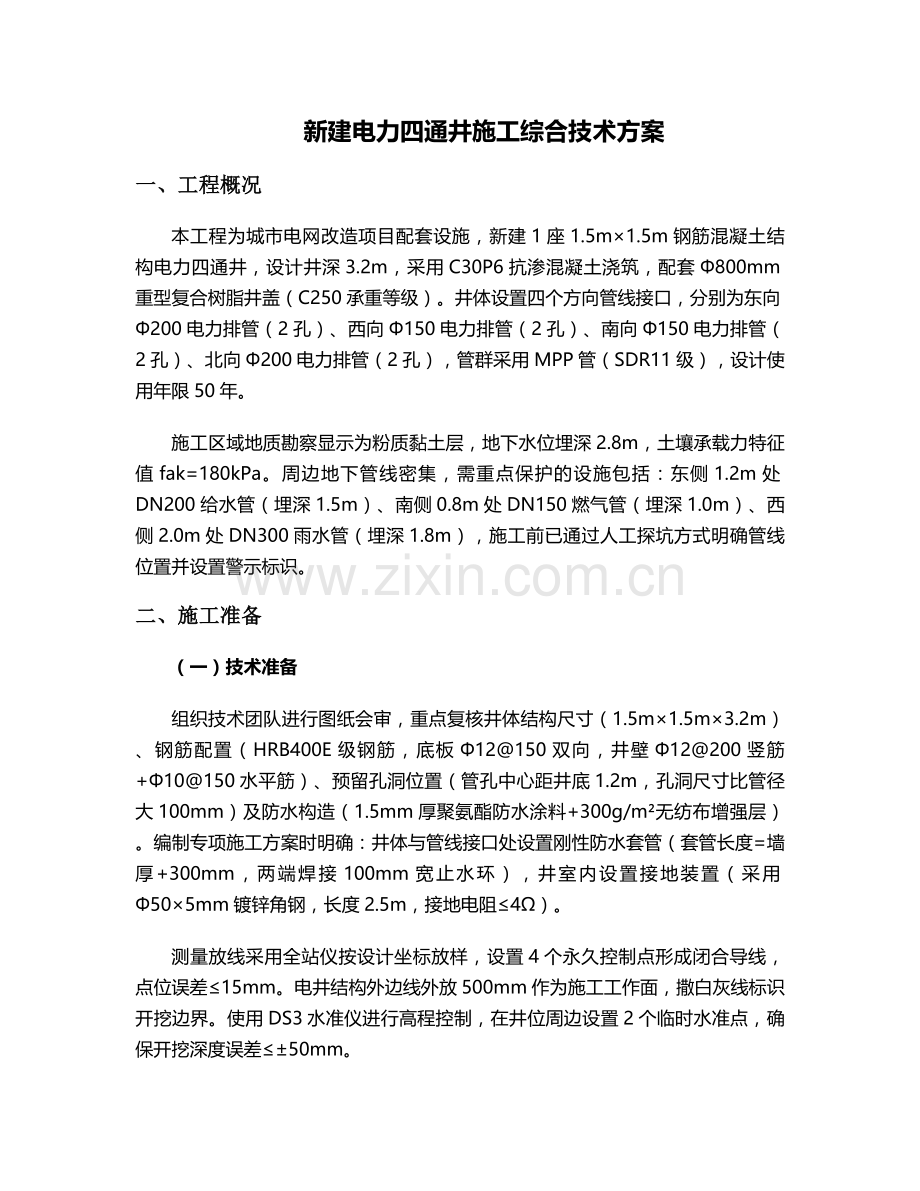

新建电力四通井施工综合技术方案 一、工程概况 本工程为城市电网改造项目配套设施,新建1座1.5m×1.5m钢筋混凝土结构电力四通井,设计井深3.2m,采用C30P6抗渗混凝土浇筑,配套Φ800mm重型复合树脂井盖(C250承重等级)。井体设置四个方向管线接口,分别为东向Φ200电力排管(2孔)、西向Φ150电力排管(2孔)、南向Φ150电力排管(2孔)、北向Φ200电力排管(2孔),管群采用MPP管(SDR11级),设计使用年限50年。 施工区域地质勘察显示为粉质黏土层,地下水位埋深2.8m,土壤承载力特征值fak=180kPa。周边地下管线密集,需重点保护的设施包括:东侧1.2m处DN200给水管(埋深1.5m)、南侧0.8m处DN150燃气管(埋深1.0m)、西侧2.0m处DN300雨水管(埋深1.8m),施工前已通过人工探坑方式明确管线位置并设置警示标识。 二、施工准备 (一)技术准备 组织技术团队进行图纸会审,重点复核井体结构尺寸(1.5m×1.5m×3.2m)、钢筋配置(HRB400E级钢筋,底板Φ12@150双向,井壁Φ12@200竖筋+Φ10@150水平筋)、预留孔洞位置(管孔中心距井底1.2m,孔洞尺寸比管径大100mm)及防水构造(1.5mm厚聚氨酯防水涂料+300g/m²无纺布增强层)。编制专项施工方案时明确:井体与管线接口处设置刚性防水套管(套管长度=墙厚+300mm,两端焊接100mm宽止水环),井室内设置接地装置(采用Φ50×5mm镀锌角钢,长度2.5m,接地电阻≤4Ω)。 测量放线采用全站仪按设计坐标放样,设置4个永久控制点形成闭合导线,点位误差≤15mm。电井结构外边线外放500mm作为施工工作面,撒白灰线标识开挖边界。使用DS3水准仪进行高程控制,在井位周边设置2个临时水准点,确保开挖深度误差≤±50mm。 (二)材料验收 所有进场材料执行"三检制": · 钢材:Q235B级热轧型钢用于支架制作,抗拉强度不低于375MPa,断后伸长率≥26%,每批次提供材质证明书并抽样送检; · 防水材料:防火板选用厚度≥12mm的玻镁板(耐火极限≥2小时),防火泥应具有膨胀倍率≥250%的检测报告; · 电缆保护管:MPP管需提供环刚度≥10kN/m²的检测报告,管端垂直度偏差≤1°; · 预埋套管:刚性防水套管采用无缝钢管制作,套管长度=墙厚+300mm,两端焊接止水环(环宽100mm、厚8mm)。 (三)施工机具配置 设备名称 规格型号 数量 用途 液压挖掘机 PC200-8 1台 基坑开挖(斗容量1m³) 激光投线仪 Bosch GLL3-80 2台 轴线定位(精度±1mm/10m) 钢筋切断机 GQ40 1台 钢筋加工(切断直径≤40mm) 插入式振捣器 Φ50/Φ30 2台 混凝土振捣(振捣半径300mm) 绝缘电阻测试仪 2500V兆欧表 1台 接地电阻检测 气体检测仪 BW GasAlert MaxXT 1台 井下气体监测(O2/CO/可燃气体) 液压弯管机 WYQ-273 1台 钢管煨弯(弯曲半径≥6D) 三、主要施工流程 (一)基坑开挖与支护 采用机械开挖为主、人工修整为辅的方式,挖掘机开挖至基底以上200mm后改为人工清槽,避免扰动地基土。基坑开挖尺寸为2.5m×2.5m×3.5m(长×宽×深),边坡放坡系数根据粉质黏土特性取1:0.75。当开挖深度超过3m时,采用Φ48mm×3.5mm钢管搭设满堂支护,立杆间距0.8m×0.8m,横杆步距1.2m,扫地杆距坑底200mm,设置剪刀撑增强整体稳定性。 基坑排水系统在四角设置500mm×500mm×600mm集水井,配备Φ50mm潜水泵(扬程10m,流量15m³/h)抽排积水。雨季施工时增设塑料布覆盖坑顶(延伸至坡脚2m外),坑底周边设置300mm宽排水沟(深200mm),确保干燥作业环境。 (二)井体结构施工 1. 混凝土垫层:浇筑100mm厚C15混凝土垫层,表面平整度偏差≤5mm/2m。采用平板振捣器振捣密实,初凝后覆盖薄膜养护≥7天。垫层周边超出井体结构500mm,以便支模操作。 2. 钢筋工程:底板钢筋下层Φ12@150双向,上层Φ10@200双向,保护层厚度40mm(采用C30混凝土垫块,强度同结构混凝土)。井壁钢筋竖筋Φ12@200,水平筋Φ10@150,拉筋Φ8@400梅花形布置。钢筋连接采用绑扎搭接(搭接长度40d,同一截面搭接率≤25%),直径≥16mm的钢筋采用直螺纹机械连接(丝头长度=套筒长度/2+1mm,连接后外露丝扣≤2牙)。预埋件包括接地钢板(100×100×8mm,位于井壁内侧距底板0.5m处)及管道支架预埋件(L50×5角钢,间距1.0m),安装位置偏差≤10mm。 3. 模板工程:选用18mm厚双面覆膜竹胶板,背楞采用50×100mm方木(间距300mm)及Φ48×3.5mm钢管支撑体系。模板安装前涂刷脱模剂(水性脱模剂,涂刷均匀无漏刷),接缝处粘贴5mm厚海绵条防止漏浆。安装偏差控制:轴线位置≤5mm,截面尺寸±10mm,垂直度≤6mm/2m。采用对拉螺栓(Φ12mm,间距600mm×600mm)固定模板,螺栓中部设置50mm×50mm×3mm止水片。 4. 混凝土工程:井体采用C30P6抗渗混凝土,坍落度控制在180±20mm。浇筑顺序为先底板后井壁(间隔≥24小时),分层浇筑厚度≤500mm,采用插入式振捣器振捣至表面泛浆、无气泡逸出(振捣时间15-30s,移动间距≤振捣半径的1.5倍)。底板与井壁连接处设置300mm宽止水钢板(3mm厚,折边30mm),浇筑前凿毛并湿润。混凝土养护采用覆盖土工布洒水养护,保持表面湿润≥14天,养护期间温度不低于5℃(冬季施工采用电热毯+棉被保温,确保临界强度≥7MPa)。 (三)防水施工 1. 基层处理:混凝土表面平整度偏差≤5mm/2m,阴阳角抹成50mm半径圆弧,蜂窝麻面处采用1:2水泥砂浆修补,干燥度检测采用1m²塑料布覆盖24小时,表面无结露。 2. 防水层施工:先涂刷基层处理剂(聚氨酯底胶,用量0.2kg/m²),干燥后铺设1.5mm厚聚氨酯防水涂料(分三遍涂刷,第一遍0.5mm,第二遍0.5mm+300g/m²无纺布,第三遍0.5mm),每遍涂刷方向垂直,转角处增设500mm宽附加层。防水层施工完成后进行闭水试验(蓄水深度200mm,持续24小时,渗水量≤0.05L/m²·h)。 3. 变形缝处理:井体与管线接口处设置中埋式橡胶止水带(300mm宽)+背贴式止水带双重防水,缝内填充聚乙烯泡沫棒(直径比缝宽大20%)后灌注聚硫密封胶(宽度100mm,厚度50mm)。 (四)管线安装 MPP管采用热熔对接连接,接口处错边量≤10%管壁厚度,加热温度190-210℃,加热时间(s)=10×壁厚(mm),冷却时间≥30分钟。管道基础为150mm厚砂石垫层(级配砂石,粒径5-31.5mm,压实系数≥0.95),直线段每隔3米设混凝土管枕固定,弯曲段间距1.5米,管道坡度控制在0.5%-1%之间(坡向电井外)。 管群进入井体前设置工作井(600mm×600mm×1.8m),采用砖砌结构(M10水泥砂浆砌筑MU10烧结砖),井底设100mm厚C15混凝土垫层,安装Φ700mm轻型复合井盖(B125承重等级)。管道与防水套管之间的间隙用防火岩棉填塞(密度≥100kg/m³),两端灌注膨胀防火密封胶(膨胀倍率≥250%)。 (五)井盖安装 井筒采用C25混凝土浇筑(高度=设计地面标高-井室顶板标高),内壁抹1:2水泥砂浆(厚20mm)。井盖安装前在井筒顶部做2%排水坡度(向井周排水方向),安装时调整井盖与路面高差≤5mm,采用M10水泥砂浆座浆(厚度20mm),周边用C30混凝土浇筑500mm宽加固圈(厚度150mm,内配Φ8@200双向钢筋网)。 四、质量控制措施 (一)原材料控制 所有进场材料需提供出厂合格证及检测报告,按规定批次进行抽样送检: · 钢材:每60t为一批,检验屈服强度(≥360MPa)、抗拉强度(≥500MPa)、断后伸长率(≥16%); · 防水材料:每1000m²为一批,检验拉伸强度(≥1.65MPa)、断裂伸长率(≥300%)、不透水性(0.3MPa,30min不透水); · 混凝土:每100m³为一批,留置标准养护试块(28d抗压强度≥30MPa)及抗渗试块(28d抗渗压力≥0.6MPa)。 (二)工序控制 1. 钢筋工程:钢筋保护层厚度采用专用垫块(强度≥C30,数量每m²≥4个),绑扎牢固无松动。钢筋间距偏差控制在±10mm内,排距偏差±5mm,受力钢筋保护层厚度偏差±5mm。 2. 模板工程:模板拆除时间:侧模≥24小时(混凝土强度≥1.2MPa),底模≥7天(同条件试块强度≥75%设计强度)。拆除后及时清理表面浮浆,修补破损处。 3. 混凝土工程:混凝土坍落度每工作班检查≥2次,入模温度控制在5-35℃。施工缝处理:清除松动石子,用水冲洗干净后铺20mm厚1:1水泥砂浆,再浇筑混凝土。 (三)验收标准 1. 结构验收:井体尺寸偏差:长、宽±20mm,高±30mm,表面平整度≤8mm/2m; 2. 防水验收:防水层无空鼓、开裂,搭接宽度≥100mm,闭水试验合格; 3. 功能验收:接地电阻≤4Ω,井盖开启灵活,管孔畅通无堵塞,井周地面无沉降(监测1个月,沉降量≤5mm)。 五、安全文明施工 1. 基坑防护:基坑周边设置1.2m高防护栏杆(Φ48钢管,刷红白警示漆,间距2m设立杆),底部设200mm高挡脚板,栏杆外挂密目安全网(网目密度≥2000目/100cm²)。人员上下设置专用爬梯(Φ20mm钢筋,踏步间距300mm,两侧设1.2m高扶手)。 2. 用电安全:施工现场采用TN-S接零保护系统,配电箱设总隔离开关+分路漏电保护器(漏电动作电流≤30mA,动作时间≤0.1s)。照明线路与动力线路分设,井下照明采用36V安全电压(防水防尘灯)。 3. 地下管线保护:施工前对周边管线设置警示标识(红色警示带+警示桩,间距5m),机械开挖时派专人指挥,距管线1m范围内采用人工开挖。 4. 扬尘控制:施工现场出入口设置洗车平台(含三级沉淀池),土方堆放采用2000目防尘网覆盖,出入口及主要道路硬化(200mm厚C20混凝土,内配Φ8@200双向钢筋)。 六、施工进度计划 本工程总工期28日历天,具体安排如下: · 施工准备及测量放线:第1-2天 · 基坑开挖及支护:第3-5天(含降水系统安装) · 垫层及钢筋绑扎:第6-8天 · 模板安装及混凝土浇筑:第9-12天(含养护) · 防水施工及闭水试验:第13-15天 · 管线安装及接口处理:第16-20天 · 井盖安装及土方回填:第21-25天(分层回填,压实系数≥0.93) · 清理及竣工验收:第26-28天 七、应急预案 1. 基坑坍塌:配备Φ48钢管、木楔、编织袋等应急物资,一旦出现边坡滑移,立即停止施工,组织人员撤离,采用坡顶卸载(卸载宽度2m)、坡脚堆载反压(编织袋填砂)及临时支护(钢管斜撑)措施。 2. 地下管线破损:若挖断给水管,立即关闭上游阀门,采用Φ200哈夫节临时封堵;若损伤燃气管,立即撤离人员,设置警戒区,通知燃气公司专业处理(严禁动用明火)。 3. 触电事故:现场配备急救箱(含绝缘手套、绝缘棒、心肺复苏设备),发生触电时立即切断电源,对伤者进行初步救治并拨打120急救电话。 本方案未尽事宜,严格按照《建筑地基基础工程施工质量验收标准》(GB50202-2018)、《混凝土结构工程施工质量验收规范》(GB50204-2015)及《电力工程电缆设计标准》(GB50217-2025)执行。施工过程中接受监理单位监督,及时办理隐蔽工程验收记录,确保工程质量符合设计要求。
