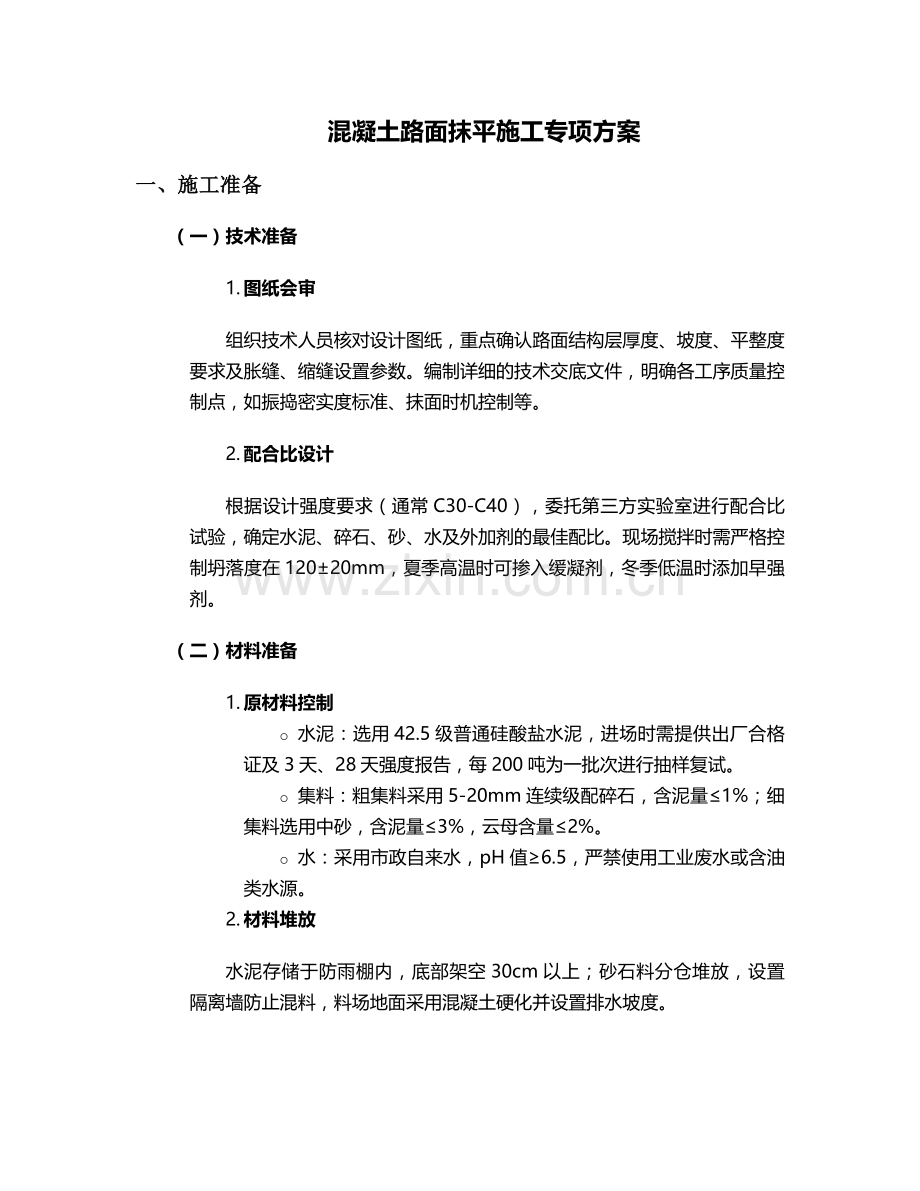

混凝土路面抹平施工专项方案
一、施工准备
(一)技术准备
1. 图纸会审
组织技术人员核对设计图纸,重点确认路面结构层厚度、坡度、平整度要求及胀缝、缩缝设置参数。编制详细的技术交底文件,明确各工序质量控制点,如振捣密实度标准、抹面时机控制等。
2. 配合比设计
根据设计强度要求(通常C30-C40),委托第三方实验室进行配合比试验,确定水泥、碎石、砂、水及外加剂的最佳配比。现场搅拌时需严格控制坍落度在120±20mm,夏季高温时可掺入缓凝剂,冬季低温时添加早强剂。
(二)材料准备
1. 原材料控制
o 水泥:选用42.5级普通硅酸盐水泥,进场时需提供出厂合格证及3天、28天强度报告,每200吨为一批次进行抽样复试。
o 集料:粗集料采用5-20mm连续级配碎石,含泥量≤1%;细集料选用中砂,含泥量≤3%,云母含量≤2%。
o 水:采用市政自来水,pH值≥6.5,严禁使用工业废水或含油类水源。
2. 材料堆放
水泥存储于防雨棚内,底部架空30cm以上;砂石料分仓堆放,设置隔离墙防止混料,料场地面采用混凝土硬化并设置排水坡度。
(三)机具准备

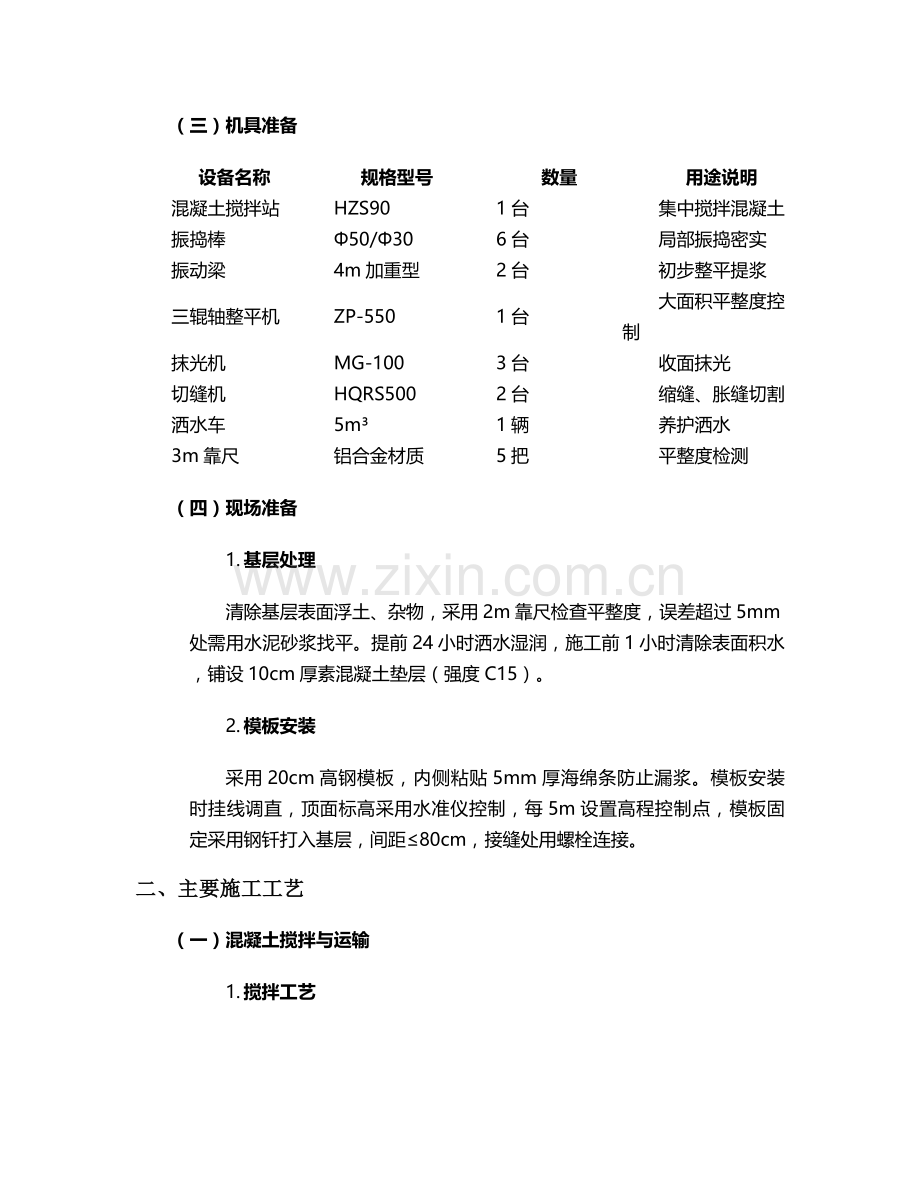

设备名称
规格型号
数量
用途说明
混凝土搅拌站
HZS90
1台
集中搅拌混凝土
振捣棒
Φ50/Φ30
6台
局部振捣密实
振动梁
4m加重型
2台
初步整平提浆
三辊轴整平机
ZP-550
1台
大面积平整度控制
抹光机
MG-100
3台
收面抹光
切缝机
HQRS500
2台
缩缝、胀缝切割
洒水车
5m³
1辆
养护洒水
3m靠尺
铝合金材质
5把
平整度检测
(四)现场准备
1. 基层处理
清除基层表面浮土、杂物,采用2m靠尺检查平整度,误差超过5mm处需用水泥砂浆找平。提前24小时洒水湿润,施工前1小时清除表面积水,铺设10cm厚素混凝土垫层(强度C15)。
2. 模板安装
采用20cm高钢模板,内侧粘贴5mm厚海绵条防止漏浆。模板安装时挂线调直,顶面标高采用水准仪控制,每5m设置高程控制点,模板固定采用钢钎打入基层,间距≤80cm,接缝处用螺栓连接。
二、主要施工工艺
(一)混凝土搅拌与运输
1. 搅拌工艺
采用强制式搅拌机,搅拌顺序为:砂→水泥→碎石→水→外加剂,搅拌时间≥90秒。每盘混凝土需进行坍落度检测,偏差超过±30mm时立即调整配合比。
2. 运输要求
使用8m³罐车运输,运输时间≤45分钟,夏季需覆盖篷布防晒,冬季包裹保温套防冻。卸料前高速旋转20秒,确保混凝土均匀性,到场后出现离析现象时需二次搅拌,但严禁加水调整。
(二)摊铺与振捣
1. 布料控制
采用人工配合装载机布料,松铺系数控制在1.1-1.2,布料厚度略高于模板顶面5mm。边角部位需人工补料,避免出现蜂窝麻面。
2. 振捣作业
o 插入式振捣棒:按梅花形布置振捣点,间距≤30cm,振捣深度至基层表面,快插慢拔(插入速度1m/s,拔出速度0.5m/s),直至表面泛浆、无气泡逸出。
o 振动梁:沿纵向匀速移动,往返2-3遍,前进速度控制在1.5m/min,梁底需保持与模板顶面齐平,发现低洼处及时补料。
(三)整平与抹面
1. 三辊轴整平
振捣完成后立即采用三辊轴整平机作业,前轴振捣、中轴挤压、后轴整平,往返3次。行进过程中由专人清理轴上粘结的混凝土,确保表面平整。
2. 精平作业
采用3m刮尺沿横向刮平,低洼处用原浆填补(严禁洒水或撒干水泥),高出部分用铲刀切除。刮平后用木抹子搓揉表面,促使水泥浆上浮,形成3-5mm厚浆膜层。
3. 抹光工艺
o 初抹:混凝土初凝前(手指按压陷深3-5mm),采用抹光机低速(150r/min)抹压,消除表面波纹。
o 复抹:初凝后终凝前(按压陷深1-2mm),抹光机调至高速(280r/min),纵横交错各抹1遍,直至表面光洁无抹痕。
o 人工收边:边角部位采用铁抹子人工压光,圆弧角处使用专用圆角抹具,确保线条顺直。
(四)切缝与养护
1. 切缝施工
混凝土强度达到设计强度25%-30%时(通常浇筑后24-48小时)进行切缝,缩缝间距5m,缝宽5mm,深度为板厚的1/4(约60mm)。切缝前弹线定位,采用金刚石锯片,切缝时保持锯片与地面垂直,切缝完成后清除缝内碎屑。
2. 养护措施
o 覆盖:抹面完成后1小时内覆盖塑料薄膜,搭接宽度≥10cm,四周用土压实防止风吹掀起。
o 洒水:养护期≥14天,前7天每天洒水4次(气温超过35℃时增加至6次),保持表面湿润,后7天每天洒水2次。
o 交通管制:养护期间严禁车辆通行,周边设置围挡及警示标志。
三、质量控制要点
(一)关键指标控制
项目
允许偏差
检测方法
检验频率
表面平整度
≤3mm/3m
3m靠尺+塞尺
每100m²3点
板厚度
±5mm
钻芯取样
每500m²1点
相邻板高差
≤2mm
水准仪
每20m1处
切缝顺直度
≤5mm/10m
拉线+钢尺
每50m1处
(二)常见问题防治
1. 表面起砂
o 原因:水泥用量不足、抹压时机过晚、养护不及时。
o 措施:严格控制水灰比≤0.5,终凝前完成3遍抹压,养护期确保薄膜全覆盖。
2. 裂缝产生
o 横向裂缝:切缝不及时,需在混凝土强度达25%时立即切缝。
o 表面龟裂:抹压时过度提浆,应控制浆膜厚度≤5mm,高温时缩短抹压间隔时间。
3. 平整度超标
o 原因:模板高程偏差、振捣不均、抹光机行走速度过快。
o 措施:模板安装后进行联测复核,振捣时标记振捣点,抹光机速度控制在1.2m/min。
四、安全文明施工
(一)安全防护
1. 用电安全
施工机械设置专用配电箱,实行“一机一闸一漏保”,电缆架空高度≥2.5m,潮湿环境作业人员佩戴绝缘手套。
2. 高空作业
切缝机操作时佩戴防护眼镜,抹光机操作人员系好安全带,作业平台设置1.2m高防护栏杆。
(二)环保措施
1. 扬尘控制
砂石料场设置6m高防尘网,搅拌站安装雾炮机,运输车辆出场前冲洗轮胎。
2. 噪声管理
振捣作业避开夜间22:00-次日6:00,必要时设置隔音屏障,噪声排放符合《建筑施工场界环境噪声排放标准》(GB12523-2011)。
五、验收标准
1. 主控项目
o 混凝土弯拉强度≥4.5MPa(28天标准养护试块)。
o 路面平整度≤3mm/3m,相邻板高差≤2mm。
o 切缝深度、间距符合设计要求,缝内清洁无杂物。
2. 一般项目
o 表面蜂窝、麻面面积≤0.5%,且单个缺陷面积≤0.01m²。
o 胀缝填缝饱满,伸缩缝橡胶条安装牢固,顶面与路面齐平。
本方案未尽事宜,需严格按照《公路水泥混凝土路面施工技术规范》(JTG/T F30-2014)及设计文件执行,施工过程中接受监理单位全程监督,确保工程质量达到合格标准。
