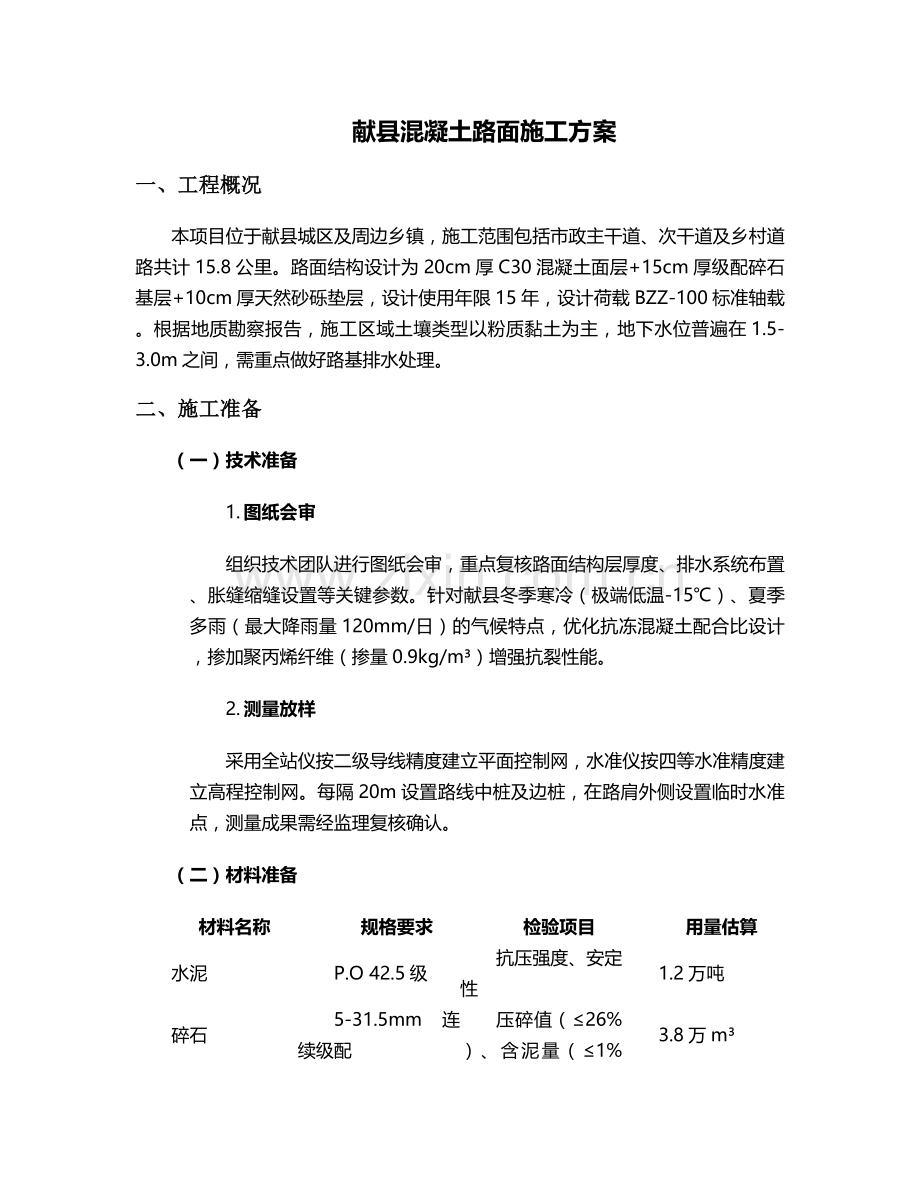

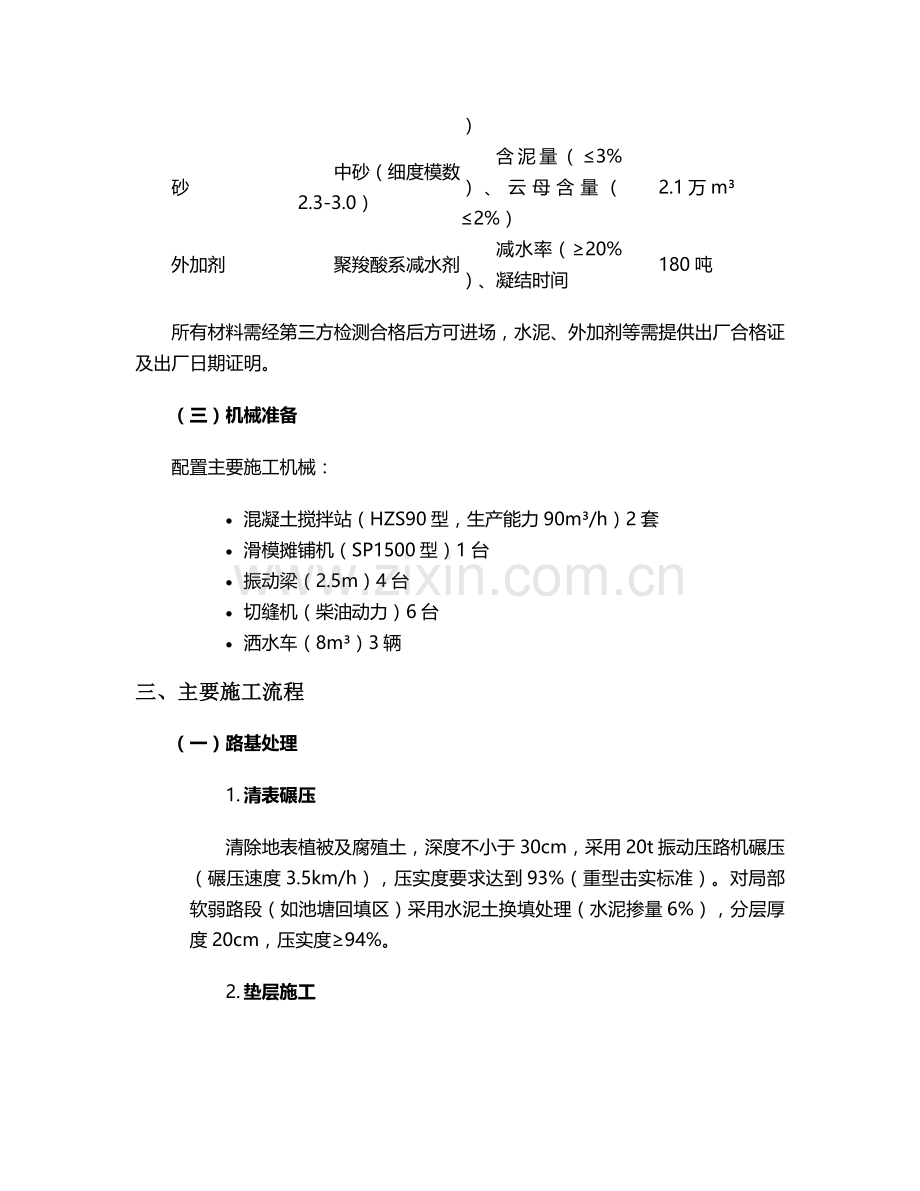

献县混凝土路面施工方案 一、工程概况 本项目位于献县城区及周边乡镇,施工范围包括市政主干道、次干道及乡村道路共计15.8公里。路面结构设计为20cm厚C30混凝土面层+15cm厚级配碎石基层+10cm厚天然砂砾垫层,设计使用年限15年,设计荷载BZZ-100标准轴载。根据地质勘察报告,施工区域土壤类型以粉质黏土为主,地下水位普遍在1.5-3.0m之间,需重点做好路基排水处理。 二、施工准备 (一)技术准备 1. 图纸会审 组织技术团队进行图纸会审,重点复核路面结构层厚度、排水系统布置、胀缝缩缝设置等关键参数。针对献县冬季寒冷(极端低温-15℃)、夏季多雨(最大降雨量120mm/日)的气候特点,优化抗冻混凝土配合比设计,掺加聚丙烯纤维(掺量0.9kg/m³)增强抗裂性能。 2. 测量放样 采用全站仪按二级导线精度建立平面控制网,水准仪按四等水准精度建立高程控制网。每隔20m设置路线中桩及边桩,在路肩外侧设置临时水准点,测量成果需经监理复核确认。 (二)材料准备 材料名称 规格要求 检验项目 用量估算 水泥 P.O 42.5级 抗压强度、安定性 1.2万吨 碎石 5-31.5mm连续级配 压碎值(≤26%)、含泥量(≤1%) 3.8万m³ 砂 中砂(细度模数2.3-3.0) 含泥量(≤3%)、云母含量(≤2%) 2.1万m³ 外加剂 聚羧酸系减水剂 减水率(≥20%)、凝结时间 180吨 所有材料需经第三方检测合格后方可进场,水泥、外加剂等需提供出厂合格证及出厂日期证明。 (三)机械准备 配置主要施工机械: · 混凝土搅拌站(HZS90型,生产能力90m³/h)2套 · 滑模摊铺机(SP1500型)1台 · 振动梁(2.5m)4台 · 切缝机(柴油动力)6台 · 洒水车(8m³)3辆 三、主要施工流程 (一)路基处理 1. 清表碾压 清除地表植被及腐殖土,深度不小于30cm,采用20t振动压路机碾压(碾压速度3.5km/h),压实度要求达到93%(重型击实标准)。对局部软弱路段(如池塘回填区)采用水泥土换填处理(水泥掺量6%),分层厚度20cm,压实度≥94%。 2. 垫层施工 摊铺天然砂砾垫层,松铺系数1.25,采用平地机整平后,用18t压路机碾压6-8遍,碾压完成后及时洒水养护,养护期不少于7天。 (二)基层施工 1. 级配碎石摊铺 采用沥青摊铺机连续摊铺,松铺厚度18cm,摊铺速度2.5m/min。碾压遵循"先轻后重、先慢后快"原则,先用12t压路机稳压2遍,再用20t压路机振压4遍,最后用胶轮压路机终压收面,压实度要求≥96%。 2. 基层养护 碾压完成后立即覆盖土工布洒水养护,保持表面湿润,养护期不少于7天。养护期间禁止车辆通行,设置临时路障及警示标志。 (三)混凝土面层施工 1. 模板安装 采用5mm厚槽钢模板(高度与面层厚度一致),模板内侧粘贴3mm厚EVA foam条防止漏浆。模板支撑采用Φ16mm钢筋打入基层固定,间距50cm,模板接缝处用双面胶密封,顶面用水准仪找平,允许偏差±2mm。 2. 混凝土浇筑 · 拌合运输:严格控制配合比(水泥:砂:碎石:水=1:1.85:3.62:0.45),拌合时间不少于90秒,出机坍落度控制在180±20mm。采用6m³罐车运输,运输时间不超过45分钟,夏季需覆盖防晒布避免水分蒸发。 · 摊铺振捣:采用滑模摊铺机连续作业,振捣频率50-70Hz,振捣深度至基层顶面。人工配合补料,对边角部位采用插入式振捣器(Φ50mm)辅助振捣,确保密实度。 · 表面处理:先用振动梁往返2-3遍整平,再用提浆滚筒提浆,最后采用抹光机(转速1500r/min)分两次抹面,间隔时间30分钟。 3. 接缝施工 · 胀缝:在道路交叉口、曲线起点及每隔500m处设置胀缝,缝宽20mm,深度贯穿整个面层。采用沥青木板填充,上部3cm灌注聚氨酯密封胶,安装Φ25mm钢筋传力杆(长度50cm,间距30cm)。 · 缩缝:采用切缝机切割,切缝深度6cm,宽度5mm,纵向缩缝间距4.5m,横向缩缝间距5m。切缝时间控制在混凝土抗压强度达到8-12MPa时进行(一般在浇筑后24-36小时)。 (四)养护及切缝 1. 养护措施 混凝土初凝后(浇筑完成4-6小时)立即覆盖保湿膜+土工布,每天洒水4-6次,保持表面湿润。养护期不少于14天,高温季节(≥30℃)需搭设遮阳棚,低温季节(≤5℃)需覆盖棉被保温。 2. 切缝施工 切缝前弹线定位,切缝机行走速度控制在2-3m/min,切缝后及时清理缝内碎屑,采用高压水枪冲洗干净,待干燥后灌注乳化沥青(用量0.8kg/m)。 四、质量控制要点 1. 原材料控制 每批次水泥进场需进行安定性检验,碎石含泥量超标时应进行水洗处理。建立材料台账,实行"先进先出"管理制度,水泥存储时间超过3个月需重新检验。 2. 混凝土性能控制 · 抗折强度:28天龄期≥4.5MPa(每组3个试件) · 平整度:3m直尺检测≤3mm/2m · 厚度偏差:±5mm(每100m检测3点) 3. 特殊季节施工 · 雨季:配备防雨棚(覆盖半径3m),遇雨时对已浇筑混凝土及时覆盖,雨后需重新检测坍落度,超标时作废处理。 · 冬季:采用热水拌合(水温≤80℃),掺加早强防冻剂(掺量3%),混凝土入模温度不低于5℃,养护期间采用电热毯加热(温度控制在10-20℃)。 五、安全文明施工 1. 安全防护 设置连续围挡(高度2.5m)封闭施工区域,夜间悬挂警示灯(间距50m)。摊铺机操作手需佩戴防振手套,切缝作业时设置隔音屏障(降噪量≥25dB)。 2. 环境保护 · 拌合站设置三级沉淀池(总容积50m³)处理废水,pH值达标(6-9)后方可排放。 · 运输车辆必须覆盖篷布,出场前冲洗轮胎,防止扬尘污染(PM10浓度控制在0.5mg/m³以下)。 六、施工进度计划 采用Project软件编制进度计划,关键线路如下: 1. 路基处理(30天)→基层施工(45天)→面层施工(60天)→养护及切缝(14天) 2. 关键节点控制: · 2025年3月15日前完成清表 · 2025年5月30日前完成基层施工 · 2025年8月30日前完成面层施工 七、验收标准 1. 分项工程验收 每完成500m路段进行一次分项验收,主要检测项目: · 混凝土强度(回弹法+钻芯取样) · 路面平整度(连续式平整度仪,σ≤1.5mm) · 接缝顺直度(允许偏差5mm/20m) 2. 竣工验收 整体工程验收需满足《城镇道路工程施工与质量验收规范》(CJJ1-2008)要求,其中: · 抗滑构造深度(铺砂法)≥0.7mm · 相邻板高差≤2mm · 中线平面偏位≤20mm 八、应急预案 1. 暴雨应急 现场储备沙袋2000袋、抽水泵(Φ150mm)4台,遇暴雨时立即停止浇筑,对已铺混凝土覆盖防雨布,雨后检查基层积水情况,必要时重新碾压处理。 2. 混凝土裂缝处理 对宽度<0.2mm的表面裂缝,采用环氧树脂胶封闭;对宽度≥0.2mm的裂缝,需凿成V型槽(深度5mm)后灌注无收缩灌浆料,养护7天后进行取芯检测。 本方案实施过程中需严格执行献县住建局《市政工程质量监督管理办法》,每道工序需经监理工程师签字确认后方可进入下一道施工,确保工程质量达到优良标准。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
