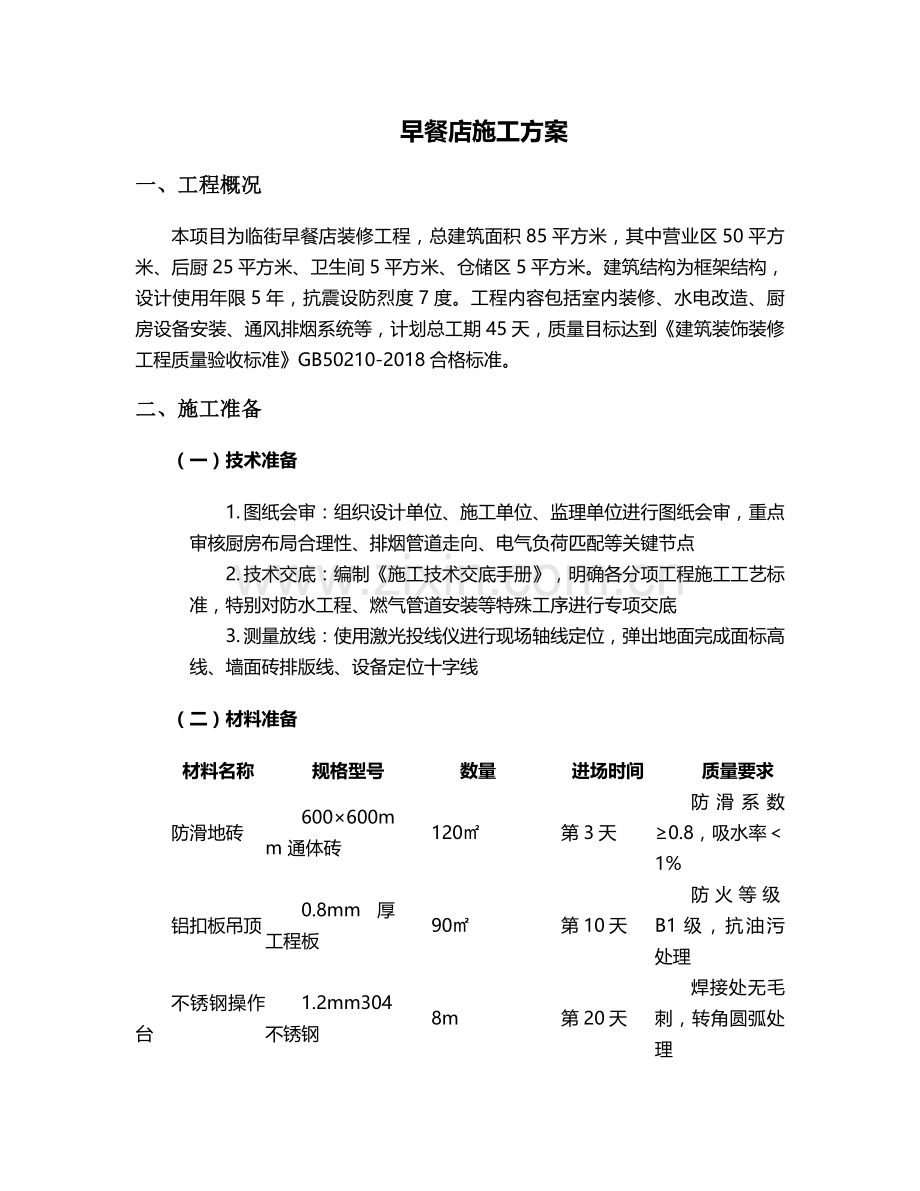

早餐店施工方案
一、工程概况
本项目为临街早餐店装修工程,总建筑面积85平方米,其中营业区50平方米、后厨25平方米、卫生间5平方米、仓储区5平方米。建筑结构为框架结构,设计使用年限5年,抗震设防烈度7度。工程内容包括室内装修、水电改造、厨房设备安装、通风排烟系统等,计划总工期45天,质量目标达到《建筑装饰装修工程质量验收标准》GB50210-2018合格标准。
二、施工准备
(一)技术准备
1. 图纸会审:组织设计单位、施工单位、监理单位进行图纸会审,重点审核厨房布局合理性、排烟管道走向、电气负荷匹配等关键节点
2. 技术交底:编制《施工技术交底手册》,明确各分项工程施工工艺标准,特别对防水工程、燃气管道安装等特殊工序进行专项交底
3. 测量放线:使用激光投线仪进行现场轴线定位,弹出地面完成面标高线、墙面砖排版线、设备定位十字线
(二)材料准备
材料名称
规格型号
数量
进场时间
质量要求
防滑地砖
600×600mm 通体砖
120㎡
第3天
防滑系数≥0.8,吸水率<1%
铝扣板吊顶
0.8mm厚工程板
90㎡
第10天
防火等级B1级,抗油污处理
不锈钢操作台
1.2mm304不锈钢
8m
第20天
焊接处无毛刺,转角圆弧处理
排烟管道

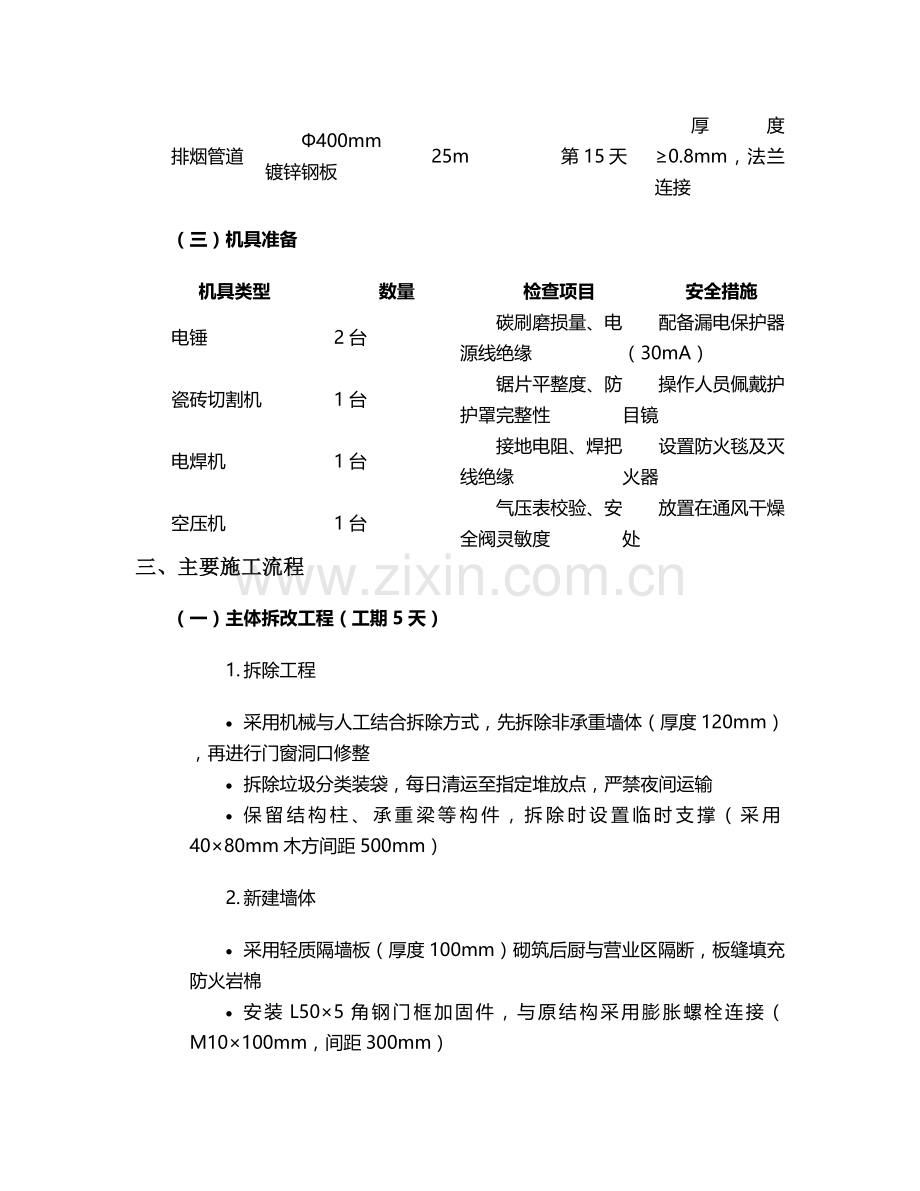

Φ400mm镀锌钢板
25m
第15天
厚度≥0.8mm,法兰连接
(三)机具准备
机具类型
数量
检查项目
安全措施
电锤
2台
碳刷磨损量、电源线绝缘
配备漏电保护器(30mA)
瓷砖切割机
1台
锯片平整度、防护罩完整性
操作人员佩戴护目镜
电焊机
1台
接地电阻、焊把线绝缘
设置防火毯及灭火器
空压机
1台
气压表校验、安全阀灵敏度
放置在通风干燥处
三、主要施工流程
(一)主体拆改工程(工期5天)
1. 拆除工程
· 采用机械与人工结合拆除方式,先拆除非承重墙体(厚度120mm),再进行门窗洞口修整
· 拆除垃圾分类装袋,每日清运至指定堆放点,严禁夜间运输
· 保留结构柱、承重梁等构件,拆除时设置临时支撑(采用40×80mm木方间距500mm)
2. 新建墙体
· 采用轻质隔墙板(厚度100mm)砌筑后厨与营业区隔断,板缝填充防火岩棉
· 安装L50×5角钢门框加固件,与原结构采用膨胀螺栓连接(M10×100mm,间距300mm)
· 墙面抹灰采用1:3水泥砂浆,厚度控制在15mm,设置钢丝网防裂层(网格10×10mm)
(二)水电改造工程(工期8天)
1. 给排水系统
· 给水管采用PPR管热熔连接,主管De32mm,支管De20mm,试压压力0.8MPa,保压30分钟压降≤0.05MPa
· 排水管采用UPVC管,厨房排水沟设置Φ150mm主排水管,坡度2%,排水沟盖板为304不锈钢格栅(缝隙5mm)
· 安装节水型水龙头(流量1.5L/min),洗碗机、蒸箱等设备单独设置角阀
2. 电气工程
· 强电系统采用三相五线制,总配电箱设置浪涌保护器(Imax40kA),分设照明、动力、空调三个回路
· 厨房区域插座采用防溅型五孔插座(IP54),安装高度1.5m,间距≤1.5m,接地线截面积≥2.5mm²
· 照明系统采用36WLED平板灯(色温4000K),操作台上方增设24V安全电压射灯,应急照明连续照明时间≥90min
(三)防水工程(工期4天)
1. 厨房防水
· 基层处理:采用角磨机打磨地面,涂刷界面剂(水泥基渗透结晶型)
· 防水层施工:JS复合防水涂料分三遍涂刷,总厚度≥1.5mm,墙面返高1.8m,管根处做50mm高防水台
· 闭水试验:蓄水高度30mm,持续时间48小时,检查楼下无渗漏
2. 卫生间防水
· 采用聚氨酯防水涂料+丙纶布防水层(1.2mm厚)复合做法
· 地漏、马桶管根处采用“水不漏”做加强处理,半径200mm范围
· 门口设置20mm高挡水坎,与防水层连续施工
(四)墙面地面工程(工期12天)
1. 地面工程
· 厨房地面:1:3干硬性水泥砂浆找平(厚度20mm),采用十字铺贴法铺设防滑地砖,砖缝宽度2mm,专用瓷砖胶填缝
· 营业区地面:自流平水泥找平(厚度5mm),铺设2mm厚PVC卷材地板,焊接接缝
· 台阶处理:入口处设置30mm高防滑台阶,侧面镶嵌L型不锈钢收边条
2. 墙面工程
· 后厨墙面:150mm×300mm瓷片湿贴,采用瓷砖胶薄贴法(厚度3-5mm),阳角处45°碰角处理
· 营业区墙面:环保乳胶漆(VOC含量≤100g/L),一底两面施工,每遍间隔≥4小时
· 形象墙:采用8mm厚亚克力板雕刻字,背后暗藏LED灯带,基层做防火处理
(五)吊顶工程(工期6天)
1. 厨房吊顶
· 采用轻钢龙骨(主龙骨50×19mm,间距900mm),吊筋间距≤1200mm,设置反向支撑
· 安装铝扣板时预留设备检修口(300×300mm),每个区域不少于2个
· 排烟管道与吊顶之间填充防火岩棉(厚度50mm),管道支架涂刷防火涂料(耐火极限2小时)
2. 营业区吊顶
· 局部造型吊顶采用木龙骨(30×40mm),涂刷防火涂料三遍,龙骨间距≤400mm
· 石膏板接缝处预留5mm缝隙,填充嵌缝膏后粘贴抗裂绷带
· 安装筒灯(7W,色温3500K),开孔直径75mm,间距1.2m×1.2m矩阵排列
(六)厨房设备安装(工期8天)
1. 炉具设备
· 燃气炒炉安装:水平度偏差≤2mm/m,与燃气管道采用金属波纹管连接(长度≤1.5m)
· 蒸箱定位:距墙面≥500mm,进排水管采用DN25mmPPR管,设置单独阀门
· 冰箱安装:背部距墙面≥150mm散热空间,电源插座单独回路
2. 排烟系统
· 安装离心式排烟风机(风量15000m³/h),设置减震支架,与管道软连接
· 油烟净化器(处理效率≥95%)水平安装,前后预留检修空间≥600mm
· 排烟口设置防火止回阀,距室外地面高度≥2.5m
四、质量控制措施
(一)关键工序控制点
工序名称
控制指标
检验方法
检验频率
电气穿线
绝缘电阻≥0.5MΩ
兆欧表测量
每回路必检
管道焊接
无夹渣、气孔,咬边深度<0.5mm
内窥镜检查
抽检30%接口
瓷砖铺贴
空鼓率<5%,接缝高低差<0.5mm
小锤敲击、靠尺检查
每50㎡一组
设备接地
接地电阻<4Ω
接地电阻测试仪
所有金属设备
(二)质量通病防治
1. 墙面瓷砖空鼓
· 防治措施:基层清理干净,涂刷瓷砖背胶,采用齿形刮板涂抹瓷砖胶(厚度8mm),铺贴后用橡皮锤敲击密实
2. 电气接触不良
· 防治措施:导线连接采用涮锡处理,接线端子压接牢固,开关插座安装后进行通电测试(带负载测试)
3. 排水堵塞
· 防治措施:管道安装时坡度符合设计要求,转弯处采用两个45°弯头连接,完工后进行通水试验(流量≥1.5L/s)
五、安全生产管理
(一)安全防护措施
1. 临边防护:楼梯口、窗台设置1.2m高防护栏杆,横杆间距≤600mm,底部设180mm高挡脚板
2. 用电安全:实行“三级配电两级保护”,移动设备使用防水电缆,配电箱张贴电路系统图
3. 消防安全:配置4kg干粉灭火器6具(每50㎡1具),设置2个消防沙箱(20kg/个),严禁施工现场吸烟
(二)文明施工
1. 材料堆放:分类码放整齐,设置材料标识牌(名称、规格、数量、状态),易燃易爆品单独存放
2. 噪音控制:电锯、电锤等设备采取隔音措施,夜间(22:00-6:00)禁止使用噪音设备
3. 扬尘控制:施工现场每日洒水降尘,垃圾清运采用密闭式运输车,出入口设置洗车池
六、施工进度计划
施工阶段
起止时间
工作内容
责任人
备注
准备阶段
第1-2天
图纸会审、材料进场
项目经理
办理施工许可证
结构改造
第3-7天
拆除工程、新建墙体
施工队长
渣土外运需夜间通行证
水电工程
第8-15天
给排水、电气安装
水电班长
隐蔽工程验收
装饰工程
第16-27天
墙面、地面、吊顶
木工班长
交叉作业协调
设备安装
第28-35天
厨房设备、排烟系统
设备工程师
厂家技术指导
收尾阶段
第36-45天
清洁、调试、验收
质检员
第三方检测
七、验收标准
(一)分项工程验收
1. 隐蔽工程验收:包括管线敷设、防水工程、结构改造等,需留存影像资料,监理签字确认
2. 分项工程验收:每个分项工程完工后,施工单位自检合格报监理验收,填写《分项工程质量验收记录表》
(二)竣工验收
1. 功能测试:进行厨房设备联动试车,排烟系统运行1小时测试,电气满负荷运行试验
2. 观感验收:表面平整度、接缝处理、颜色均匀性等符合设计要求,无明显色差、划痕
3. 资料验收:竣工图、隐蔽验收记录、材料合格证、检测报告等资料齐全,装订成册
八、成品保护措施
1. 地面保护:铺贴完成后覆盖3mm厚PVC保护膜,接缝处胶带密封,通道处增设5mm厚多层板
2. 设备保护:不锈钢设备表面粘贴保护膜,电器设备用塑料薄膜包裹,安装后锁闭配电箱
3. 门窗保护:铝合金门窗框贴美纹纸+珍珠棉,玻璃面贴防爆膜(厚度0.15mm)
九、应急预案
(一)漏水事故处理
1. 立即关闭水源总阀,组织人员排水,采用“水不漏”快速封堵漏点
2. 对渗漏区域进行烘干处理(采用工业除湿机,每日检查含水率≤10%)
3. 重新施工防水层,扩大防水范围500mm,增加一道加强层
(二)停电应急
1. 启动备用发电机(功率5kW),保障应急照明和排水系统供电
2. 对正在进行的焊接、浇筑等工序采取应急措施,防止材料凝固或接头氧化
3. 电工检查停电原因,联系供电部门,做好恢复供电准备
本方案未尽事宜,严格按照国家现行施工规范和设计图纸要求执行,施工过程中如需变更,须履行设计变更程序后方可实施。
