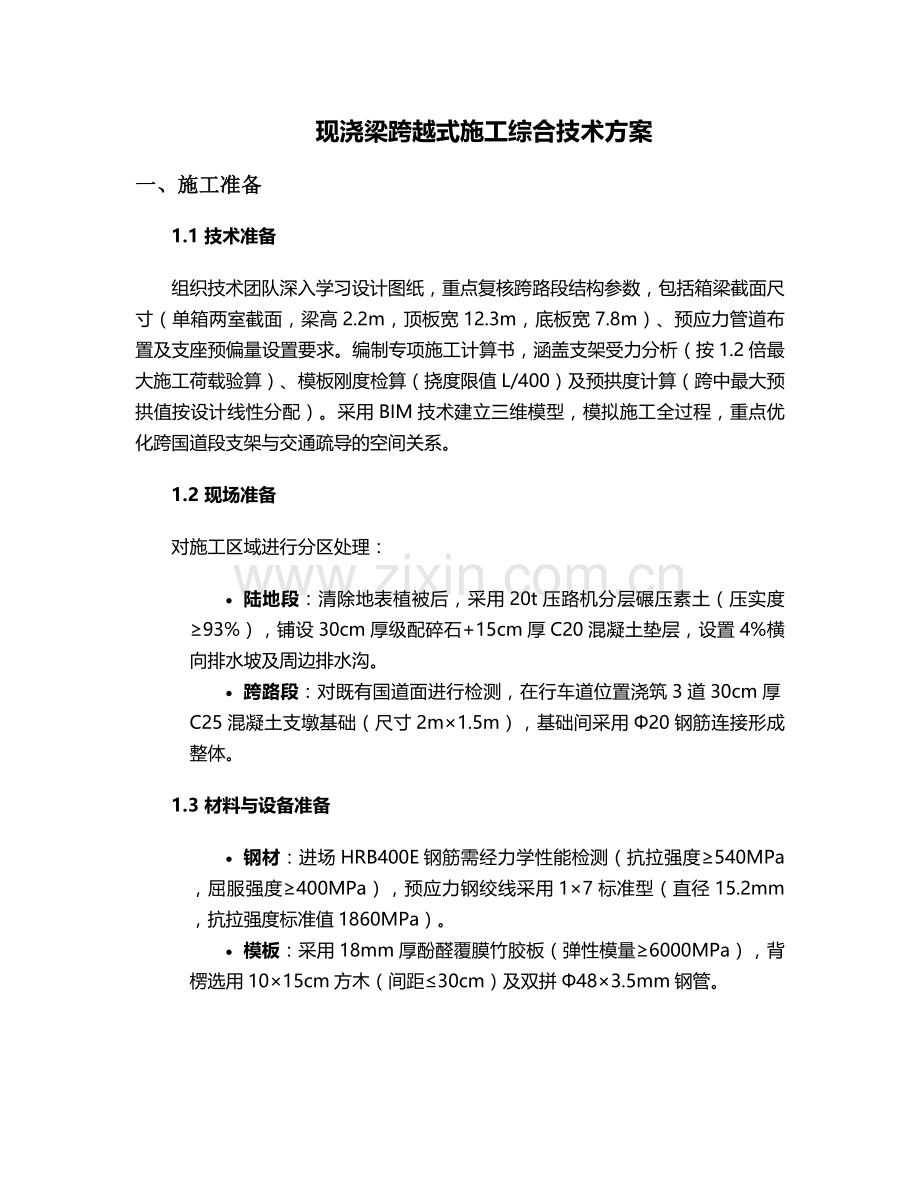

现浇梁跨越式施工综合技术方案
一、施工准备
1.1 技术准备
组织技术团队深入学习设计图纸,重点复核跨路段结构参数,包括箱梁截面尺寸(单箱两室截面,梁高2.2m,顶板宽12.3m,底板宽7.8m)、预应力管道布置及支座预偏量设置要求。编制专项施工计算书,涵盖支架受力分析(按1.2倍最大施工荷载验算)、模板刚度检算(挠度限值L/400)及预拱度计算(跨中最大预拱值按设计线性分配)。采用BIM技术建立三维模型,模拟施工全过程,重点优化跨国道段支架与交通疏导的空间关系。
1.2 现场准备
对施工区域进行分区处理:
· 陆地段:清除地表植被后,采用20t压路机分层碾压素土(压实度≥93%),铺设30cm厚级配碎石+15cm厚C20混凝土垫层,设置4%横向排水坡及周边排水沟。
· 跨路段:对既有国道面进行检测,在行车道位置浇筑3道30cm厚C25混凝土支墩基础(尺寸2m×1.5m),基础间采用Φ20钢筋连接形成整体。
1.3 材料与设备准备
· 钢材:进场HRB400E钢筋需经力学性能检测(抗拉强度≥540MPa,屈服强度≥400MPa),预应力钢绞线采用1×7标准型(直径15.2mm,抗拉强度标准值1860MPa)。
· 模板:采用18mm厚酚醛覆膜竹胶板(弹性模量≥6000MPa),背楞选用10×15cm方木(间距≤30cm)及双拼Φ48×3.5mm钢管。

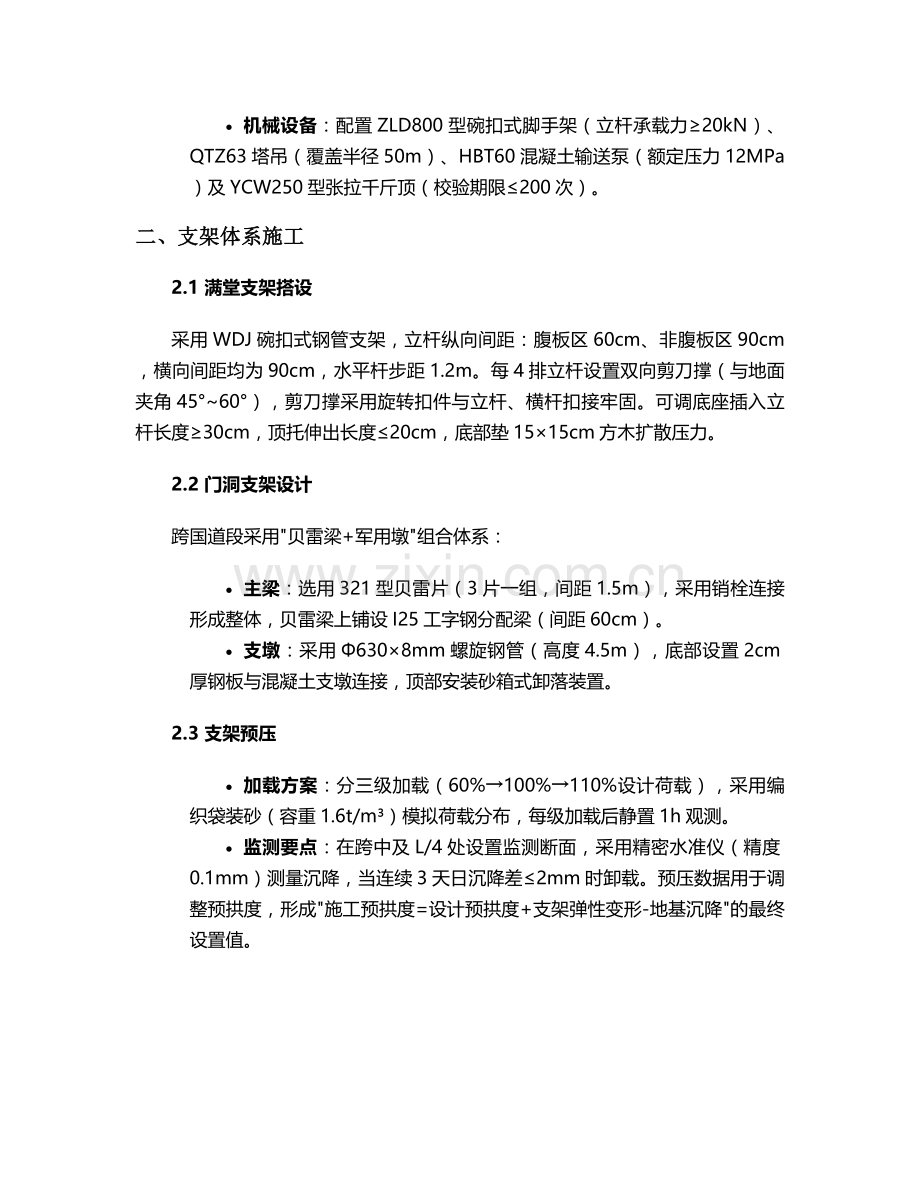

· 机械设备:配置ZLD800型碗扣式脚手架(立杆承载力≥20kN)、QTZ63塔吊(覆盖半径50m)、HBT60混凝土输送泵(额定压力12MPa)及YCW250型张拉千斤顶(校验期限≤200次)。
二、支架体系施工
2.1 满堂支架搭设
采用WDJ碗扣式钢管支架,立杆纵向间距:腹板区60cm、非腹板区90cm,横向间距均为90cm,水平杆步距1.2m。每4排立杆设置双向剪刀撑(与地面夹角45°~60°),剪刀撑采用旋转扣件与立杆、横杆扣接牢固。可调底座插入立杆长度≥30cm,顶托伸出长度≤20cm,底部垫15×15cm方木扩散压力。
2.2 门洞支架设计
跨国道段采用"贝雷梁+军用墩"组合体系:
· 主梁:选用321型贝雷片(3片一组,间距1.5m),采用销栓连接形成整体,贝雷梁上铺设I25工字钢分配梁(间距60cm)。
· 支墩:采用Φ630×8mm螺旋钢管(高度4.5m),底部设置2cm厚钢板与混凝土支墩连接,顶部安装砂箱式卸落装置。
2.3 支架预压
· 加载方案:分三级加载(60%→100%→110%设计荷载),采用编织袋装砂(容重1.6t/m³)模拟荷载分布,每级加载后静置1h观测。
· 监测要点:在跨中及L/4处设置监测断面,采用精密水准仪(精度0.1mm)测量沉降,当连续3天日沉降差≤2mm时卸载。预压数据用于调整预拱度,形成"施工预拱度=设计预拱度+支架弹性变形-地基沉降"的最终设置值。
三、模板工程
3.1 底模安装
在支架顶纵向方木上铺设18mm厚竹胶板,模板接缝处粘贴5mm厚双面胶条,采用腻子刮平后涂刷专用脱模剂(不影响混凝土外观颜色)。按预压确定的预拱度值调整底模高程,使用全站仪校核轴线偏差(≤5mm)及跨径尺寸(允许偏差±10mm)。
3.2 侧模与内模安装
· 侧模:采用15cm×10cm方木作竖楞(间距30cm),横向设置双拼钢管背楞,采用Φ16对拉螺栓(间距50cm×60cm)固定,螺栓外套PVC管(直径20mm)。
· 内模:采用可调节钢框架组合模板,顶板设置天窗(尺寸1m×0.8m)便于混凝土浇筑,内模支撑采用Φ48钢管(间距≤80cm),与底模间设置木楔临时固定。
3.3 模板验收
模板安装允许偏差:
· 轴线位置:≤5mm
· 顶面高程:±10mm
· 截面尺寸:+5mm,-0mm
· 表面平整度:≤3mm/2m
四、钢筋与预应力工程
4.1 钢筋加工与安装
· 绑扎顺序:先底板钢筋(保护层35mm)→腹板钢筋→顶板钢筋,采用梅花形绑扎(外围钢筋交点全绑,内部交点隔一绑一)。
· 特殊部位处理:
o 支座预埋钢板:采用全站仪定位(偏差≤2mm),底部焊接Φ20锚固钢筋(长度≥10d)。
o 波纹管定位:采用Φ12"井"字形钢筋架(间距50cm),曲线段加密至30cm,管道接头采用大一号波纹管(长度30cm)套接并密封。
4.2 预应力体系施工
· 管道安装:波纹管安装前进行灌水试验(压力0.6MPa,持压5min无渗漏),安装后检查坐标偏差(纵向≤10mm,横向≤5mm)。
· 钢绞线制作:采用砂轮切割机下料(严禁电弧切割),编束时用20号铁丝绑扎(间距1.5m),穿束前在管道内穿入Φ50mm PE导向管。
五、混凝土工程
5.1 配合比设计
C50混凝土配合比参数:
· 水泥:P.O42.5水泥(用量480kg/m³)
· 掺合料:粉煤灰(Ⅰ级,掺量15%)+硅灰(掺量5%)
· 骨料:5-25mm连续级配碎石(含泥量≤1%)+中砂(细度模数2.6-2.8)
· 外加剂:聚羧酸系高性能减水剂(掺量1.2%,减水率≥25%)
· 坍落度:180±20mm(初凝时间≥6h)
5.2 浇筑施工
采用"斜向分段、水平分层"浇筑法,从跨中向两端推进,分层厚度30cm。配备5台插入式振捣器(Φ50型3台,Φ30型2台),振捣时间控制在20-30s(以混凝土表面泛浆、不再下沉为准)。跨路段浇筑时设置临时挡板(高度1.2m),安排专人指挥交通。
5.3 养护与拆模
· 养护:浇筑完成后12h内覆盖土工布并洒水养护(保持表面湿润≥14d),采用智能养护系统监测环境温湿度,当昼夜温差>15℃时覆盖保温被。
· 拆模:侧模在混凝土强度≥2.5MPa时拆除(约3d),底模及支架在混凝土强度达设计值100%且龄期≥14d后拆除,拆除顺序遵循"从跨中向两端、对称均匀卸落"原则。
六、预应力施工
6.1 张拉准备
当混凝土强度达设计值90%、弹性模量达设计值85%时进行张拉。安装工作锚(夹片外露长度2-3mm)、限位板及千斤顶,采用应力应变双控法(张拉力误差±1%,实际伸长值与理论值偏差±6%)。
6.2 张拉工艺
· 顺序:纵向→竖向→横向,同一截面先张拉腹板束后顶板束,对称张拉(两端最大不平衡重≤20t)。
· 程序:0→10%σcon(测初读数)→20%σcon→100%σcon(持荷5min)→锚固,钢绞线伸长值计算:ΔL=ΔL1+ΔL2-ΔL3(其中ΔL3为工具锚内缩量)。
6.3 孔道压浆
张拉完成后24h内进行压浆,采用真空辅助压浆工艺:
· 压浆剂:水胶比0.26-0.28,流动度18±4s
· 设备:真空度≥-0.09MPa,压浆压力0.5-0.7MPa
· 工艺:先抽真空至-0.08MPa,持压2min后压浆,当出浆口浓度与进浆口一致时,关闭出浆阀持压5min。
七、质量安全控制
7.1 质量控制要点
· 钢筋工程:保护层垫块采用与梁体同强度等级混凝土垫块(强度≥50MPa),每㎡布置4个,绑扎牢固。
· 混凝土工程:每50m³留置1组标准养护试块,同条件养护试块按施工阶段留置(拆模、张拉各1组)。
· 预应力工程:张拉记录需包含油表读数、伸长值、回缩量等参数,压浆试块28d抗压强度≥50MPa。
7.2 安全管理措施
· 支架安全:设置防倾覆装置(每10m设置揽风绳与地锚连接),支架顶部安装1.2m高防护栏杆及密目安全网。
· 高空作业:作业平台满铺脚手板(搭接长度≥20cm),设置1.8m高挡脚板,工人佩戴双钩安全带。
· 交通疏导:跨路段设置限高门架(净高4.5m)、限速牌(20km/h)及LED警示灯,配备2名交通协管员。
八、应急预案
8.1 支架失稳处置
立即停止施工,疏散人员,采用Φ20钢筋临时加固失稳部位,卸载支架上荷载(按60%→30%→0分级卸载),待稳定后重新验算并整改。
8.2 混凝土裂缝处理
对表面裂缝(宽度<0.2mm)采用环氧树脂胶封闭;对深度裂缝,钻芯取样分析后采用压力注浆法处理(注浆压力0.3-0.5MPa)。
8.3 交通中断应急
在国道两侧设置2处应急通道(宽度4m),配备2台50t吊车及应急照明设备,当发生交通事故时30min内完成现场清理。
本方案通过系统整合结构力学计算、智能监测技术与标准化施工工艺,确保跨越段施工安全可控。施工期间应每日监测支架沉降(精度0.1mm)、混凝土温度梯度(内外温差≤25℃)及预应力损失,实现"零事故、高质量"完成现浇梁施工任务。
