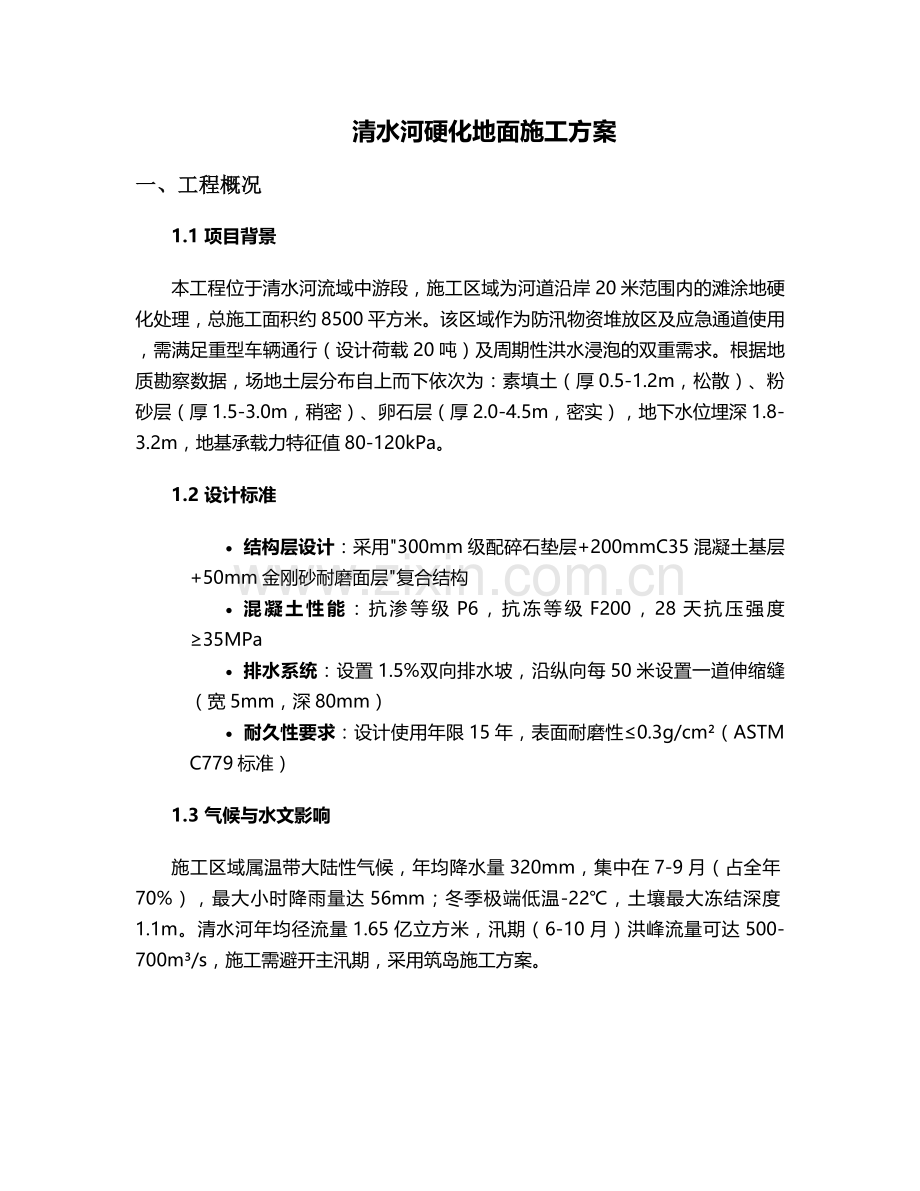

清水河硬化地面施工方案.doc_第1页
第1页 / 共8页
清水河硬化地面施工方案.doc_第2页
第2页 / 共8页


点击查看更多>>
资源描述
清水河硬化地面施工方案 一、工程概况 1.1 项目背景 本工程位于清水河流域中游段,施工区域为河道沿岸20米范围内的滩涂地硬化处理,总施工面积约8500平方米。该区域作为防汛物资堆放区及应急通道使用,需满足重型车辆通行(设计荷载20吨)及周期性洪水浸泡的双重需求。根据地质勘察数据,场地土层分布自上而下依次为:素填土(厚0.5-1.2m,松散)、粉砂层(厚1.5-3.0m,稍密)、卵石层(厚2.0-4.5m,密实),地下水位埋深1.8-3.2m,地基承载力特征值80-120kPa。 1.2 设计标准 · 结构层设计:采用"300mm级配碎石垫层+200mmC35混凝土基层+50mm金刚砂耐磨面层"复合结构 · 混凝土性能:抗渗等级P6,抗冻等级F200,28天抗压强度≥35MPa · 排水系统:设置1.5%双向排水坡,沿纵向每50米设置一道伸缩缝(宽5mm,深80mm) · 耐久性要求:设计使用年限15年,表面耐磨性≤0.3g/cm²(ASTM C779标准) 1.3 气候与水文影响 施工区域属温带大陆性气候,年均降水量320mm,集中在7-9月(占全年70%),最大小时降雨量达56mm;冬季极端低温-22℃,土壤最大冻结深度1.1m。清水河年均径流量1.65亿立方米,汛期(6-10月)洪峰流量可达500-700m³/s,施工需避开主汛期,采用筑岛施工方案。 二、施工准备 2.1 技术准备 1. 图纸深化:完成施工区域网格划分(5m×5m),建立三维坐标控制网,在河道两岸设置6个永久性水准点。重点标注地下管线位置(距地面埋深0.8-1.5m),采用BIM技术模拟混凝土浇筑流程。 2. 配合比设计:经试配确定C35混凝土配合比为:P.O42.5水泥380kg/m³、Ⅱ级粉煤灰60kg/m³、5-20mm碎石1150kg/m³、中粗砂650kg/m³、水175kg/m³、聚羧酸减水剂1.2%(胶凝材料总量计),掺加2%膨胀剂补偿收缩。 3. 技术交底:编制《关键工序作业指导书》,明确激光整平机行进速度(1.2-1.5m/min)、振捣频率(50-60Hz)、金刚砂撒布时机(指压测试3-5mm印痕)等28项关键参数。 2.2 材料准备 材料名称 规格参数 检验标准 储备量 级配碎石 5-31.5mm连续级配,含泥量≤3% 每2000m³检测筛分、压碎值 3000m³ 金刚砂 Al₂O₃含量≥78%,粒径1-3mm 磨耗量≤0.3g/cm²,抗压强度≥85MPa 45t 钢筋网 Φ8@200×200mm,HRB400级 屈服强度≥400MPa,伸长率≥16% 6.2t 密封胶 聚氨酯弹性体,邵氏硬度60±5A 拉伸模量≥1.5MPa,断裂伸长率≥300% 1.2t 2.3 现场准备 1. 场地平整:清除地表植被及腐殖土,采用20t振动压路机碾压(碾压速度2.5km/h,往返6遍),压实度≥93%。低洼处采用级配碎石回填,每层虚铺厚度300mm,碾压至压实度≥96%。 2. 降排水系统:沿施工区周边开挖300mm×400mm截水沟,设置8个集水井(Φ800mm,深1.5m),配备4台Φ100mm潜水泵(扬程15m,流量50m³/h)。 3. 临时设施:搭建材料仓库(30m²,架空防潮处理)、混凝土搅拌站(HZS50型,产能50m³/h)及防汛物资储备区(储备编织袋2000条、彩条布500m²)。 三、主要施工工艺 3.1 地基处理 1. 振冲加密:对松散粉砂层采用75kW振冲器(振动力300kN)进行加密处理,梅花形布桩,桩距1.5m,桩长4.5m,加密后地基承载力≥150kPa。 2. 土工格栅铺设:在碎石垫层与粉砂层之间铺设双向土工格栅(TGSG30-30,抗拉强度≥30kN/m),搭接宽度200mm,采用U型钉(间距1.5m)固定。 3. 垫层施工:分两层摊铺级配碎石(每层150mm),采用18t压路机碾压(先静压2遍,再振压4遍),表面平整度误差≤15mm/2m,压实度采用灌砂法检测(每1000m²一组)。 3.2 模板工程 1. 模板选型:采用200mm×3000mm×5mm热轧钢板,底部焊接100mm×100mm×5mm钢板支脚,确保模板垂直度偏差≤1‰。 2. 安装工艺:模板内侧涂刷机油脱模剂,采用Φ12mm钢筋桩(长500mm,间距800mm)固定,接缝处填塞20mm厚海绵条,外侧用钢管斜撑加固。 3. 标高控制:每5米设置高程控制点,用水准仪校核模板顶面标高,允许偏差±2mm,验收合格后悬挂红色标识牌。 3.3 混凝土施工 1. 浇筑流程: o 布料:采用天泵(布料半径30m)分区分段浇筑,每个流水段面积≤500m²,浇筑厚度控制在200±5mm。 o 振捣:先用插入式振捣棒(Φ50mm)振捣边角(间距400mm,振捣时间15-20s),再用激光整平机(SXP-2000型)振捣整平,振捣频率50Hz,行走速度1.2m/min。 o 表面处理:初凝前(浇筑后2-3小时)采用2.2kW平板振捣器纵横各振捣1遍,提浆厚度5-8mm,随后用3m刮杠找平。 2. 金刚砂施工: o 第一次撒布:当混凝土表面指压下沉3-5mm时,撒布总量2/3的金刚砂(3.3kg/㎡),用木抹子抹平后,采用驾驶式抹光机(DMG-690型)配铁盘磨片低速(150r/min)磨压3遍。 o 第二次撒布:间隔20-30分钟后,撒布剩余1/3金刚砂(1.7kg/㎡),方向与首次垂直,更换树脂磨片(50目→100目→200目)进行精抹,每次磨压重叠宽度≥100mm。 3.4 养护与切割 1. 养护措施: o 终凝后(浇筑后4-6小时)立即喷洒无溶剂丙烯酸养护剂(用量0.15kg/㎡),覆盖2层无纺布(150g/㎡),保持湿润养护14天。 o 养护期间每日洒水4次(气温≥30℃时增加至6次),表面温度与环境温差控制≤25℃。 2. 伸缩缝施工: o 混凝土浇筑后24-36小时(强度达8MPa)进行切缝,采用HQS-18型切缝机(Φ180mm金刚石锯片),切割深度80mm,缝内清除碎屑后填塞聚氨酯密封胶(嵌入深度20mm)。 o 沿河岸方向每10米设置一道诱导缝,采用专用切割片形成V型槽(深30mm,宽5mm)。 四、质量控制措施 4.1 原材料控制 1. 进场检验:每批次水泥需检测安定性、凝结时间(初凝≥45min,终凝≤600min);砂石骨料按500m³为一批次检测级配、含泥量;金刚砂每20t检测耐磨性能(磨耗量)和抗压强度。 2. 存储管理:水泥采用筒仓存储(温度≤30℃,相对湿度≤70%),存储期不超过3个月;金刚砂分AB组分密封存放,离地架空15cm,防止受潮结块。 4.2 过程控制 1. 混凝土性能:每50m³制作1组抗压试块(标养28天),另留1组同条件养护试块用于确定切缝时间。现场检测坍落度(140±20mm)、入模温度(5-35℃),每车混凝土运输时间≤90分钟。 2. 平整度控制:采用2m靠尺检查,表面平整度误差≤3mm/2m,排水坡度偏差±0.2%。激光整平机每工作2小时校准一次激光发射器,确保高程偏差≤±5mm。 3. 强度检测:7天龄期混凝土抗压强度≥25MPa,28天龄期≥35MPa。采用回弹-取芯综合法检测实体强度,每1000m²检测1点,取芯直径100mm,深度贯穿整个面层。 4.3 验收标准 检验项目 允许偏差 检验方法 检验频率 表面平整度 ≤3mm/2m 靠尺+塞尺 每100m²1点 厚度 ±5mm 钻芯法 每500m²1点 伸缩缝顺直度 ≤5mm/5m 拉线+钢尺 每条缝检测 耐磨性能 ≤0.3g/cm² 磨耗试验 每2000m²1组 五、安全与环保措施 5.1 防汛安全 1. 汛前准备:5月底前完成防汛挡墙(顶宽1.2m,高2.5m,边坡1:1.5)及应急通道(宽4m,C20混凝土浇筑),储备编织袋2000条、柴油发电机(50kW)1台、应急照明设备12套。 2. 监测预警:施工期设置水位观测点(每小时记录一次),与水文站建立联动机制,当水位达到警戒水位(1.5m)时启动应急预案,30分钟内完成人员设备撤离。 5.2 施工安全 1. 用电安全:采用TN-S接零保护系统,配电箱设置三级漏电保护(动作电流≤30mA,动作时间≤0.1s),水下作业设备配备防水电缆(IP68防护等级)。 2. 机械操作:特种作业人员持证上岗,驾驶式抹光机配备防翻滚保护架,夜间施工设置LED警示灯(间距5m,红色闪光),照明亮度≥50lux。 5.3 环境保护 1. 扬尘控制:施工便道每日洒水3次(PM10≤0.5mg/m³),混凝土搅拌站设置雾炮机(覆盖半径30m),裸土覆盖率100%(采用200g/m²防尘网)。 2. 废水处理:设置三级沉淀池(总容积50m³),施工废水经处理后回用(SS≤70mg/L),油料库房设置防渗池(渗透系数≤10⁻⁷cm/s)。 3. 生态恢复:施工完成后恢复河道植被(种植本地芦苇、沙棘),面积不小于施工扰动区的1.2倍,设置生态鱼道(宽2m,坡度1:8)。 六、施工进度计划 6.1 关键节点控制 · 准备阶段(3月1-31日):完成场地平整、降排水系统及临时设施搭建 · 基础施工(4月1-25日):振冲加密、碎石垫层铺设(日进度≥500m²) · 主体施工(4月26日-5月31日):混凝土浇筑及金刚砂面层施工(分3个流水段) · 验收交付(6月1-15日):竣工清理、检测验收及资料归档 6.2 进度保障措施 1. 资源配置:投入2套激光整平设备、3台驾驶式抹光机,高峰期配置作业人员65人(分两班制,每班工作8小时)。 2. 应急储备:备用发电机(200kW)确保连续供电,预拌混凝土储备量满足4小时连续浇筑需求(约200m³)。 3. 气候应对:配备防雨棚(15m×30m)应对突发降雨,冬季施工采用热水拌合(≤80℃)+骨料预热(≥5℃)措施,保证入模温度≥10℃。 七、应急预案 7.1 洪水应急 当接到洪水预警后,立即启动三级响应: · 预警阶段(6小时响应):停止混凝土浇筑,转移施工机械设备至高程345m以上区域。 · 应急阶段(3小时响应):组织人员加固挡墙,启动全部排水设备,确保施工区水位低于基础底面0.5m。 · 恢复阶段:洪水退去后检测地基承载力(≥120kPa),对冲刷部位采用级配碎石回填压实(压实度≥94%)。 7.2 混凝土裂缝处理 1. 表面裂缝(宽度<0.2mm):采用环氧树脂胶泥封闭(刮涂厚度1-2mm),表面粘贴玻纤布(宽度200mm)增强。 2. 深层裂缝(0.2-0.5mm):沿裂缝走向钻斜孔(孔径14mm,深度≥100mm,间距300mm),采用低压注浆法注入改性环氧树脂(压力0.2-0.4MPa)。 3. 贯穿裂缝(>0.5mm):设置碳纤维布加固(200g/m²,粘贴方向与裂缝垂直),搭接长度≥100mm,表面做防火处理(涂刷防火涂料,厚度3mm)。 本方案未尽事宜,严格按照《建筑地面工程施工质量验收规范》(GB50209-2025)及《混凝土结构工程施工规范》(GB50666-2011)执行,特殊工况需编制专项施工方案并经专家论证。
