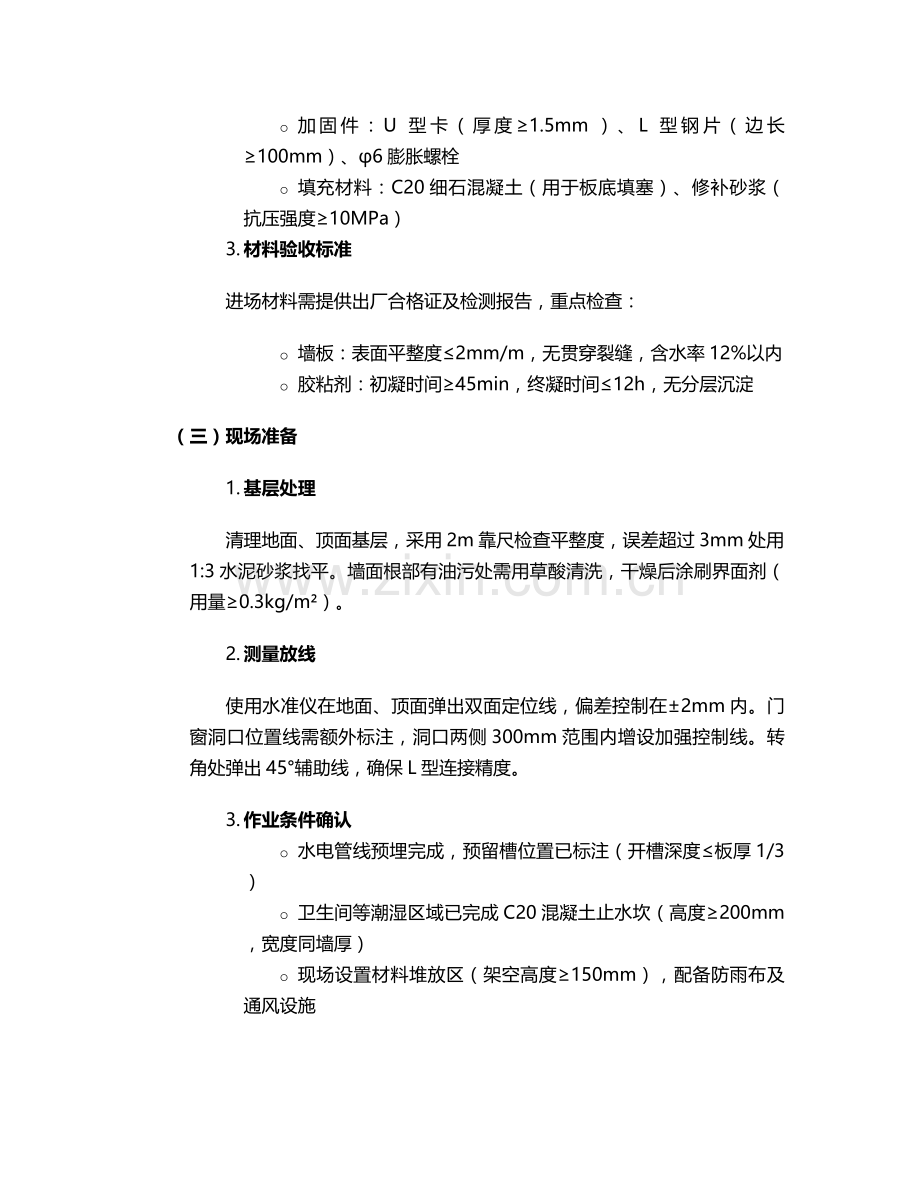

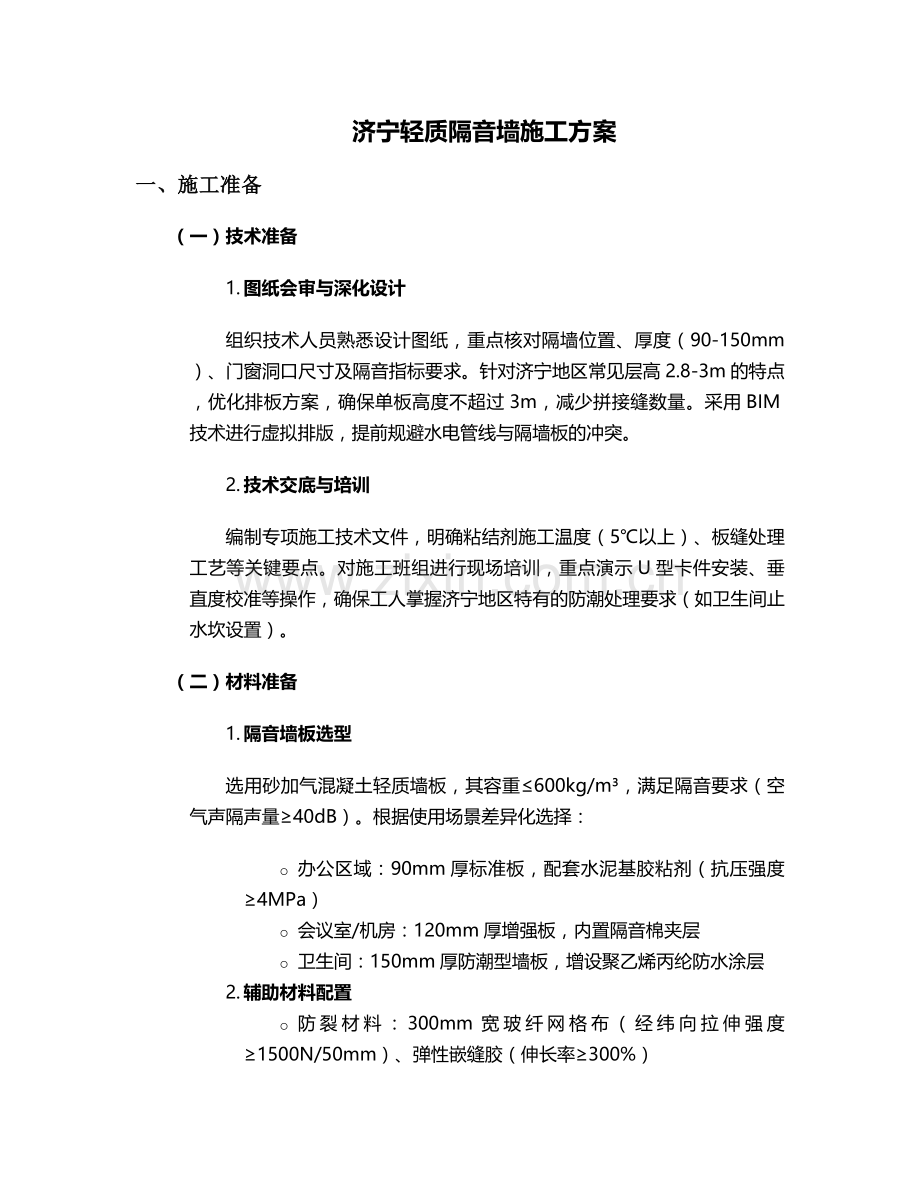

济宁轻质隔音墙施工方案 一、施工准备 (一)技术准备 1. 图纸会审与深化设计 组织技术人员熟悉设计图纸,重点核对隔墙位置、厚度(90-150mm)、门窗洞口尺寸及隔音指标要求。针对济宁地区常见层高2.8-3m的特点,优化排板方案,确保单板高度不超过3m,减少拼接缝数量。采用BIM技术进行虚拟排版,提前规避水电管线与隔墙板的冲突。 2. 技术交底与培训 编制专项施工技术文件,明确粘结剂施工温度(5℃以上)、板缝处理工艺等关键要点。对施工班组进行现场培训,重点演示U型卡件安装、垂直度校准等操作,确保工人掌握济宁地区特有的防潮处理要求(如卫生间止水坎设置)。 (二)材料准备 1. 隔音墙板选型 选用砂加气混凝土轻质墙板,其容重≤600kg/m³,满足隔音要求(空气声隔声量≥40dB)。根据使用场景差异化选择: o 办公区域:90mm厚标准板,配套水泥基胶粘剂(抗压强度≥4MPa) o 会议室/机房:120mm厚增强板,内置隔音棉夹层 o 卫生间:150mm厚防潮型墙板,增设聚乙烯丙纶防水涂层 2. 辅助材料配置 o 防裂材料:300mm宽玻纤网格布(经纬向拉伸强度≥1500N/50mm)、弹性嵌缝胶(伸长率≥300%) o 加固件:U型卡(厚度≥1.5mm)、L型钢片(边长≥100mm)、φ6膨胀螺栓 o 填充材料:C20细石混凝土(用于板底填塞)、修补砂浆(抗压强度≥10MPa) 3. 材料验收标准 进场材料需提供出厂合格证及检测报告,重点检查: o 墙板:表面平整度≤2mm/m,无贯穿裂缝,含水率12%以内 o 胶粘剂:初凝时间≥45min,终凝时间≤12h,无分层沉淀 (三)现场准备 1. 基层处理 清理地面、顶面基层,采用2m靠尺检查平整度,误差超过3mm处用1:3水泥砂浆找平。墙面根部有油污处需用草酸清洗,干燥后涂刷界面剂(用量≥0.3kg/m²)。 2. 测量放线 使用水准仪在地面、顶面弹出双面定位线,偏差控制在±2mm内。门窗洞口位置线需额外标注,洞口两侧300mm范围内增设加强控制线。转角处弹出45°辅助线,确保L型连接精度。 3. 作业条件确认 o 水电管线预埋完成,预留槽位置已标注(开槽深度≤板厚1/3) o 卫生间等潮湿区域已完成C20混凝土止水坎(高度≥200mm,宽度同墙厚) o 现场设置材料堆放区(架空高度≥150mm),配备防雨布及通风设施 二、安装施工工艺 (一)墙板切割与预处理 1. 切割作业 使用手提式切割机(配备金刚石锯片)按排版图切割,切口垂直度偏差≤1°。门窗洞口处切割成企口状,深度10mm,宽度5mm,便于嵌缝处理。 2. 界面处理 切割后的板材侧边涂刷专用界面剂,晾干时间≥2h。墙板底部及顶部采用机械打磨成粗糙面,增大粘结面积。 (二)标准墙板安装 1. 定位与临时固定 在地面定位线处铺设5mm厚胶粘剂(宽度100mm),墙板就位后用撬棍微调,确保侧边与墨线对齐。使用木楔(间距≤600mm)临时固定,木楔进入深度≤50mm。 2. 粘结施工 o 竖缝:采用“挤浆法”涂抹胶粘剂,厚度8-10mm,饱满度≥80%,相邻板挤压后胶缝宽度控制在3-5mm o 顶底缝:采用“座浆法”施工,胶粘剂连续饱满,不得有断档 3. 垂直度校准 用2m靠尺紧贴板面,垂直度误差≤3mm/2m,调整后用橡皮锤轻击固定。每安装3块板进行一次整体复核,防止累积误差。 (三)特殊节点处理 1. 门窗洞口加固 o 门框两侧:选用整板切割,距洞口150mm处设置L型钢片(与主体结构螺栓连接) o 过梁安装:采用120mm厚预制混凝土过梁(配筋2φ10+φ6@200),两端搁置长度≥200mm,接缝处填充防火岩棉 2. 防裂构造 o 板缝处理:先嵌入弹性嵌缝胶(深度5mm),表面粘贴玻纤网格布(搭接宽度≥100mm),再抹2mm厚修补砂浆 o 转角部位:采用“L型”整板或企口拼接,内侧附加100mm宽镀锌钢板网(厚度≥0.8mm) 3. 与主体结构连接 o 顶部:预留20mm缝隙,填塞防火岩棉后注入弹性密封胶 o 底部:拆除木楔后分两次灌注C20细石混凝土(第一次灌至2/3高度,初凝后补灌至与地面齐平) (四)管线敷设与表面处理 1. 开槽布线 使用专用开槽机(刀片宽度≤30mm),槽深≤40mm,槽长≤1.5m。管线安装后用修补砂浆分层填塞(每层厚度≤20mm),表面粘贴50mm宽网格布加强。 2. 墙面找平 墙板安装7天后进行表面处理: o 局部不平整处用石膏腻子找平(厚度≤5mm) o 整体满刮腻子两遍,打磨后平整度误差≤2mm/m 三、质量验收标准 (一)主控项目 1. 材料性能 o 墙板抗压强度≥3.5MPa,干燥收缩值≤0.6mm/m o 胶粘剂拉伸粘结强度≥0.6MPa,且破坏部位不得在粘结界面 2. 安装质量 o 垂直度:≤3mm/2m(用2m托线板检查) o 平整度:≤2mm/m(用2m靠尺和塞尺检查) o 接缝高差:≤1mm(用直尺和塞尺检查) (二)一般项目 1. 外观要求 表面洁净,无裂缝、缺棱掉角,板缝顺直(偏差≤3mm/2m)。阴阳角方正度≤3mm(用直角尺检查)。 2. 隔音性能检测 完工后委托第三方检测机构进行现场隔声测试,空气声隔声量需符合设计要求(允许偏差-2dB)。 3. 节点验收 o 门窗洞口:对角线偏差≤5mm,周边加固件无松动 o 防水构造:卫生间墙面淋水试验(持续30min)无渗漏 四、施工安全与环保措施 (一)安全防护 1. 高空作业防护 高度超过2m时搭设操作平台(宽度≥800mm),设置1.2m高防护栏杆。工人佩戴安全帽、防滑鞋,使用双钩安全带(固定点承重≥15kN)。 2. 切割作业防护 配备除尘设备(粉尘浓度≤2mg/m³),操作人员佩戴防尘口罩(KN95级)和护目镜。切割区域设置警示标识,半径5m内禁止堆放易燃物。 (二)环保控制 1. 废弃物管理 切割废料分类存放,可回收部分(如金属连接件)回收率≥90%。建筑垃圾日产日清,运输车辆需覆盖篷布(防遗撒)。 2. 噪声控制 切割作业安排在8:00-18:00进行,噪声≤70dB(场界处测量)。必要时设置声屏障(降噪量≥20dB)。 五、施工进度计划 施工阶段 工期(天) 关键节点 材料进场验收 1 墙板、胶粘剂性能检测 基层处理 2 平整度验收 标准板安装 500m²/天 每500m²进行过程验收 特殊节点处理 同步进行 门窗洞口加固隐蔽验收 表面处理 3 腻子打磨平整度检查 竣工验收 1 隔音性能检测 六、质量保证措施 1. 过程控制 实行“三检制”(自检、互检、交接检),每道工序需经监理验收签字后方可进行下道工序。重点工序(如粘结施工、防裂处理)留存影像资料。 2. 成品保护 安装完成后7天内禁止碰撞,墙面设置警示标识(距地1.2m高度)。后续施工时采用木板(厚度≥18mm)覆盖保护,严禁在墙板上搭设脚手架。 3. 售后保障 提供2年质保期,济宁地区24小时内响应维修。定期回访(3个月、1年),检查沉降缝、板缝等部位的完整性。 本方案严格遵循GB50210-2018《建筑装饰装修工程质量验收标准》及济宁市《新型墙体材料应用技术规程》,通过材料优选、工艺优化和过程管控,确保轻质隔音墙达到设计使用功能及耐久性要求。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
