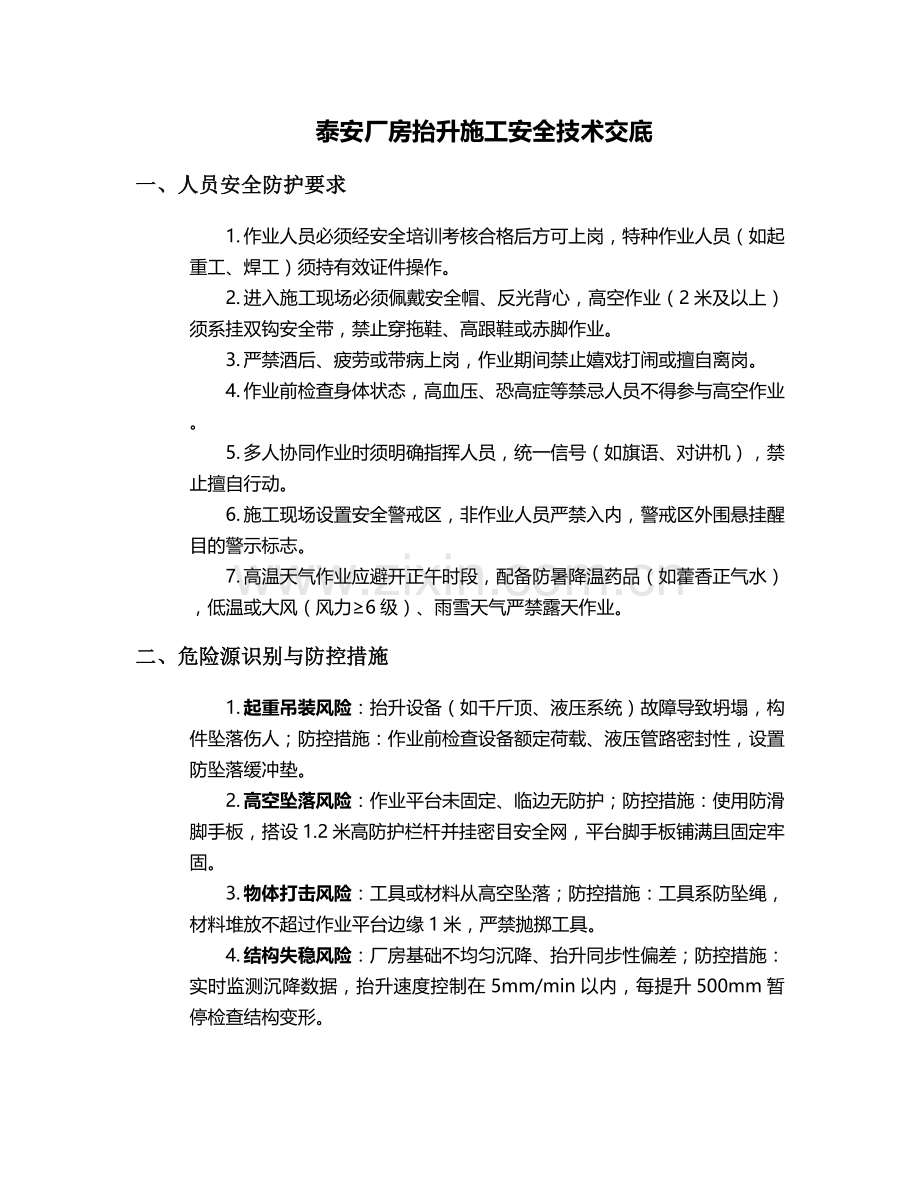

泰安厂房抬升施工安全技术交底
一、人员安全防护要求
1. 作业人员必须经安全培训考核合格后方可上岗,特种作业人员(如起重工、焊工)须持有效证件操作。
2. 进入施工现场必须佩戴安全帽、反光背心,高空作业(2米及以上)须系挂双钩安全带,禁止穿拖鞋、高跟鞋或赤脚作业。
3. 严禁酒后、疲劳或带病上岗,作业期间禁止嬉戏打闹或擅自离岗。
4. 作业前检查身体状态,高血压、恐高症等禁忌人员不得参与高空作业。
5. 多人协同作业时须明确指挥人员,统一信号(如旗语、对讲机),禁止擅自行动。
6. 施工现场设置安全警戒区,非作业人员严禁入内,警戒区外围悬挂醒目的警示标志。
7. 高温天气作业应避开正午时段,配备防暑降温药品(如藿香正气水),低温或大风(风力≥6级)、雨雪天气严禁露天作业。
二、危险源识别与防控措施
1. 起重吊装风险:抬升设备(如千斤顶、液压系统)故障导致坍塌,构件坠落伤人;防控措施:作业前检查设备额定荷载、液压管路密封性,设置防坠落缓冲垫。
2. 高空坠落风险:作业平台未固定、临边无防护;防控措施:使用防滑脚手板,搭设1.2米高防护栏杆并挂密目安全网,平台脚手板铺满且固定牢固。
3. 物体打击风险:工具或材料从高空坠落;防控措施:工具系防坠绳,材料堆放不超过作业平台边缘1米,严禁抛掷工具。
4. 结构失稳风险:厂房基础不均匀沉降、抬升同步性偏差;防控措施:实时监测沉降数据,抬升速度控制在5mm/min以内,每提升500mm暂停检查结构变形。

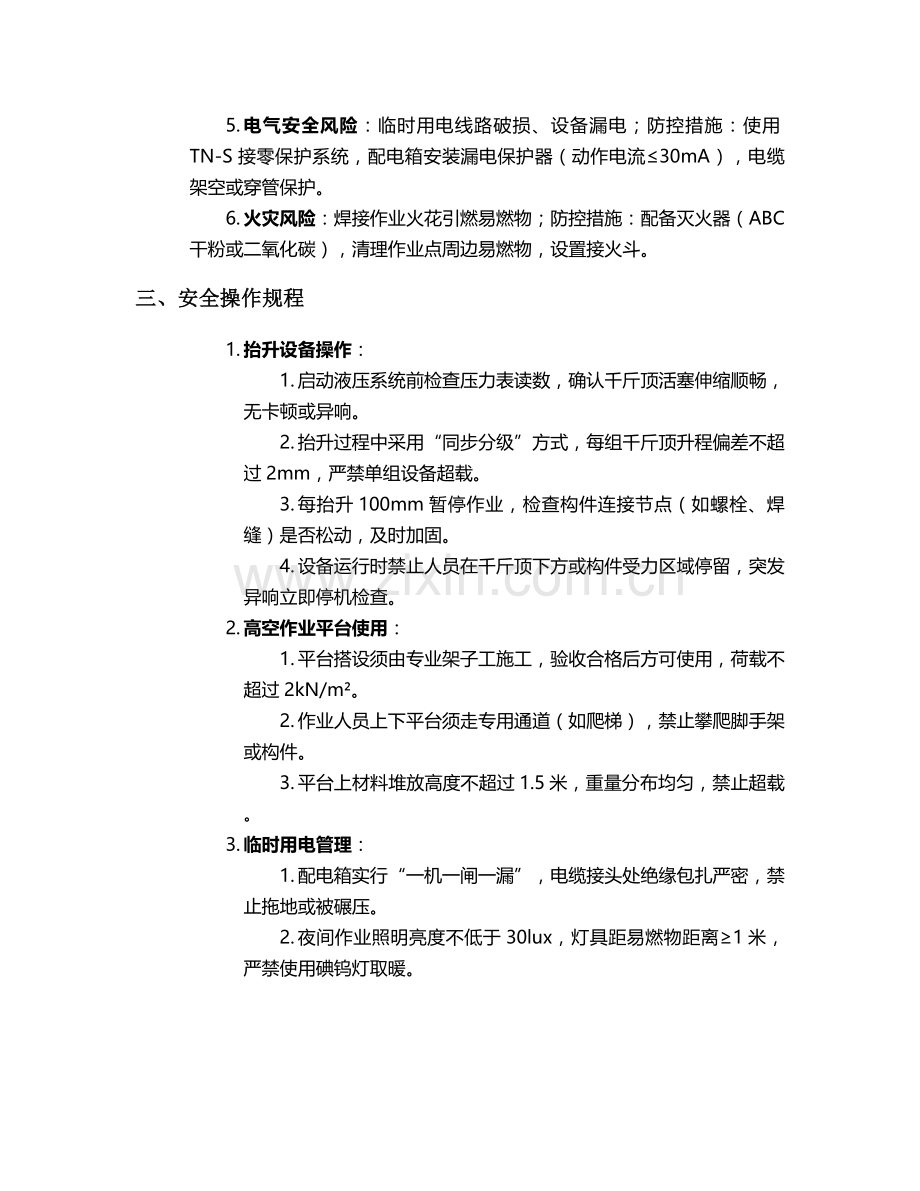

5. 电气安全风险:临时用电线路破损、设备漏电;防控措施:使用TN-S接零保护系统,配电箱安装漏电保护器(动作电流≤30mA),电缆架空或穿管保护。
6. 火灾风险:焊接作业火花引燃易燃物;防控措施:配备灭火器(ABC干粉或二氧化碳),清理作业点周边易燃物,设置接火斗。
三、安全操作规程
1. 抬升设备操作:
1. 启动液压系统前检查压力表读数,确认千斤顶活塞伸缩顺畅,无卡顿或异响。
2. 抬升过程中采用“同步分级”方式,每组千斤顶升程偏差不超过2mm,严禁单组设备超载。
3. 每抬升100mm暂停作业,检查构件连接节点(如螺栓、焊缝)是否松动,及时加固。
4. 设备运行时禁止人员在千斤顶下方或构件受力区域停留,突发异响立即停机检查。
2. 高空作业平台使用:
1. 平台搭设须由专业架子工施工,验收合格后方可使用,荷载不超过2kN/m²。
2. 作业人员上下平台须走专用通道(如爬梯),禁止攀爬脚手架或构件。
3. 平台上材料堆放高度不超过1.5米,重量分布均匀,禁止超载。
3. 临时用电管理:
1. 配电箱实行“一机一闸一漏”,电缆接头处绝缘包扎严密,禁止拖地或被碾压。
2. 夜间作业照明亮度不低于30lux,灯具距易燃物距离≥1米,严禁使用碘钨灯取暖。
四、应急处置与救援预案
1. 施工现场配备急救箱(含绷带、止血药、担架等),作业人员需掌握基本急救技能(如止血、骨折固定)。
2. 发生人员坠落或物体打击事故时,立即停止作业,拨打120急救电话,同时保护现场防止二次伤害。
3. 设备故障导致结构倾斜时,立即启动备用千斤顶支撑,疏散周边人员,组织技术人员评估后制定纠偏方案。
4. 火灾事故发生时,优先切断电源,使用现场灭火器初期扑救,火势扩大时立即撤离并拨打119。
5. 建立应急联络小组,明确组长及成员职责,确保事故发生后10分钟内启动应急响应。
五、文明施工与环境保护
1. 施工现场材料分类堆放,设置标识牌(如“钢材区”“工具区”),废料及时清理至指定地点。
2. 作业产生的粉尘(如切割、打磨)采取湿法作业或覆盖防尘布,噪声控制在昼间≤70dB、夜间≤55dB。
3. 施工废水(如液压油泄漏)需经沉淀池处理后排放,禁止直接排入市政管网。
4. 下班前关闭所有设备电源,锁好配电箱,清理作业面工具及材料,确保无安全隐患。
交底人:_________接收人:_________
交底日期:2025年____月____日
注:本交底一式两份,交底人与接收人各执一份,签字后生效。
