房间给水系统施工方案
一、施工准备
(一)技术准备
1. 图纸会审与设计交底
组织技术人员深入学习设计图纸,重点核查管道走向、管径规格、阀门位置及用水点分布。参加建设单位组织的图纸会审,明确冷热水管道压力等级(冷水系统工作压力≤1.0MPa,热水系统工作压力≤0.6MPa)、管道材质要求(PPR管或衬塑钢管)及防结露保温范围。对图纸中存在的交叉施工冲突(如与电气管线、通风管道的间距),形成书面记录并提交设计单位优化。
2. 施工技术交底
编制专项技术交底文件,明确以下关键参数:
· 管道坡度:热水管坡度≥0.003,冷水管坡度≥0.002
· 支吊架间距:PPR管DN20水平管吊架间距≤0.6m,立管≤1.2m
· 管道穿越楼板孔洞尺寸:比管径大50mm,套管高出地面50mm
· 卫生器具接口高度:洗手盆冷水嘴中心距地800mm,热水器接口距地1800mm
3. 测量放线
使用经校验的激光投线仪放出管道中心线及高程控制线,在墙面弹出管道走向墨线,标注阀门、水表、三通等关键节点位置。对于暗埋管道,需在墙体、地面弹出管槽切割线,管槽深度为管径+20mm,宽度为管径+40mm。

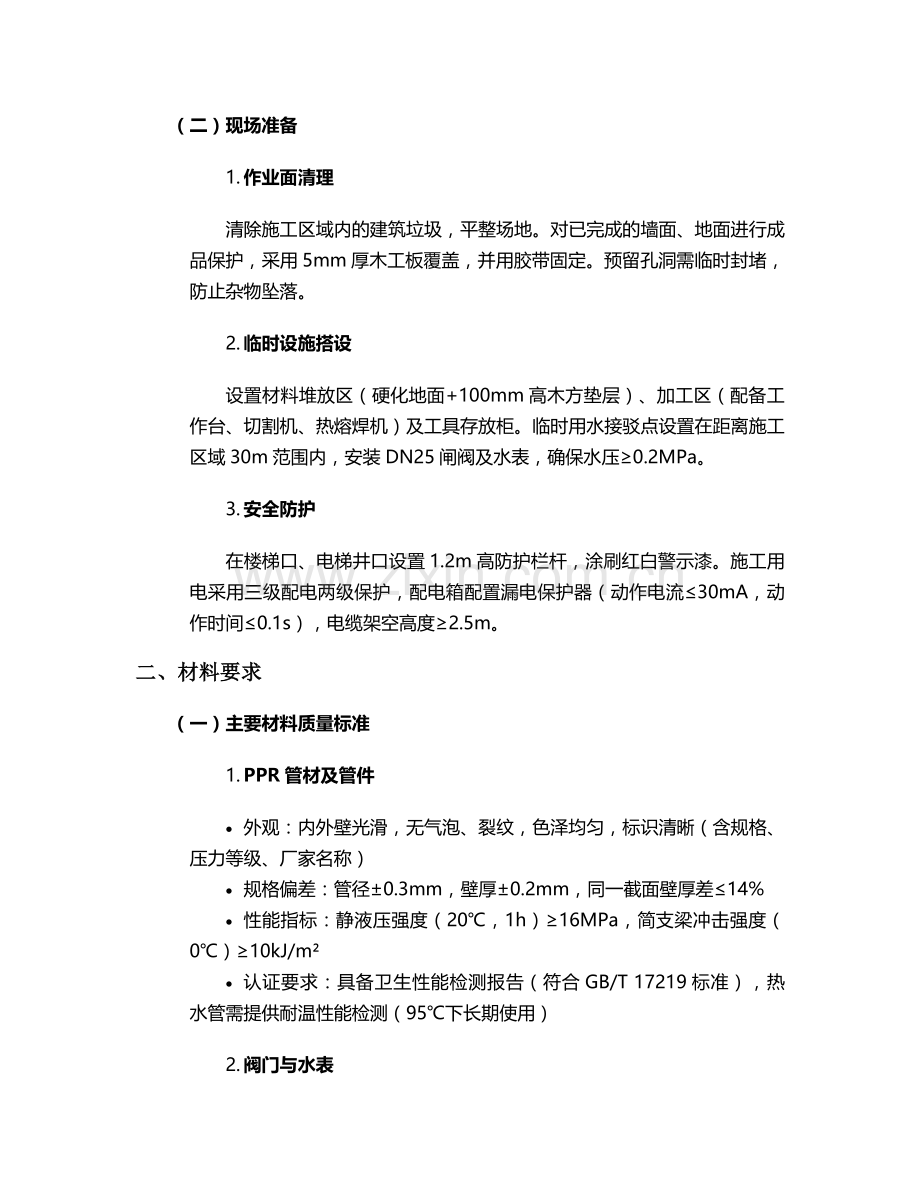

(二)现场准备
1. 作业面清理
清除施工区域内的建筑垃圾,平整场地。对已完成的墙面、地面进行成品保护,采用5mm厚木工板覆盖,并用胶带固定。预留孔洞需临时封堵,防止杂物坠落。
2. 临时设施搭设
设置材料堆放区(硬化地面+100mm高木方垫层)、加工区(配备工作台、切割机、热熔焊机)及工具存放柜。临时用水接驳点设置在距离施工区域30m范围内,安装DN25闸阀及水表,确保水压≥0.2MPa。
3. 安全防护
在楼梯口、电梯井口设置1.2m高防护栏杆,涂刷红白警示漆。施工用电采用三级配电两级保护,配电箱配置漏电保护器(动作电流≤30mA,动作时间≤0.1s),电缆架空高度≥2.5m。
二、材料要求
(一)主要材料质量标准
1. PPR管材及管件
· 外观:内外壁光滑,无气泡、裂纹,色泽均匀,标识清晰(含规格、压力等级、厂家名称)
· 规格偏差:管径±0.3mm,壁厚±0.2mm,同一截面壁厚差≤14%
· 性能指标:静液压强度(20℃,1h)≥16MPa,简支梁冲击强度(0℃)≥10kJ/m²
· 认证要求:具备卫生性能检测报告(符合GB/T 17219标准),热水管需提供耐温性能检测(95℃下长期使用)
2. 阀门与水表
· 截止阀:阀体铸造无砂眼,阀杆转动灵活,密封面无划痕,强度试验压力为公称压力的1.5倍(保压10min无渗漏)
· 水表:选用符合CJ/T 188标准的冷水表,量程比≥80,表壳无裂纹,玻璃盖完好,铅封完整
3. 辅助材料
· 热熔胶:与PPR管材品牌匹配,生产日期距施工日期不超过6个月
· 保温材料:难燃B1级橡塑海绵,厚度20mm(热水管)、10mm(冷水管),密度≥48kg/m³
· 管卡:PPR专用管卡,膨胀螺栓采用8.8级高强度螺栓,镀锌层厚度≥85μm
(二)材料验收与存放
1. 进场检验
每批材料进场时核查出厂合格证、检验报告,按以下比例抽样送检:
· 管材:同一批次、同一规格每500m抽样1组(每组3段,每段1m长)
· 阀门:同一型号每100个抽样1组(每组3个)进行强度和严密性试验
· 不合格材料应标识隔离,严禁使用
2. 存放要求
· 管材:水平堆放在货架上,层高≤1.5m,远离热源(距暖气片、热水器≥1m)
· 管件:分类存放在密封箱内,防止灰尘进入丝口
· 保温材料:避免阳光直射,堆放高度≤2m,防止挤压变形
三、主要施工工艺流程
(一)管道安装
1. 管道预制加工
· 切割:使用专用PPR管剪刀,切口与管轴线垂直,端面毛刺用砂纸打磨平整
· 热熔连接:热熔机温度设定为260±10℃,加热时间按管径确定(DN20为5s,DN25为7s),插接深度DN20为14mm,DN25为16mm,插接后保持冷却30s
· 丝扣连接:衬塑钢管采用板牙机套丝,丝扣长度为管件长度的1/2+1~2牙,接口处缠绕生料带(顺时针方向,厚度1.5mm),用管钳拧紧至外露1~2牙
2. 干管安装
· 从入户总管开始安装,先安装控制阀门(闸阀或球阀),后安装水表(表前设过滤器)。水平管采用吊架固定,吊架间距偏差≤20mm,管道坡度偏差±0.001
· 穿越防火墙的管道需设置防火套管(长度≥300mm),缝隙用防火岩棉填塞
· 管道变径采用偏心异径管,热水管偏心侧朝上,冷水管偏心侧朝下
3. 立管安装
· 采用吊线锤控制垂直度(偏差≤2mm/m,全长≤10mm),立管卡安装高度1.5~1.8m,同一房间卡件高度差≤10mm
· 每层立管设置伸缩节(距楼板150mm),伸缩量按环境温度-20℃~40℃计算,预留间隙10~20mm
· 热水立管与冷水立管并行时,热水管在左侧,间距≥150mm;与燃气管道并行时,间距≥200mm(交叉时≥50mm,且给水管道在上)
4. 支管安装
· 明装支管:先安装管卡,再进行管道连接,管道距墙面距离为管径+20mm,同一平面并行管道间距一致(偏差≤5mm)
· 暗埋支管:管槽内敷设管道后,用管卡固定(间距≤500mm),经压力试验合格后填充管槽(采用C20细石混凝土,分两次浇筑,第一次浇至管顶以上20mm,养护24h后再浇至与墙面齐平)
(二)设备安装
1. 水表安装
水平安装,表壳上箭头方向与水流方向一致,表前直线管段长度≥10倍管径,表后设止回阀(防止水锤损坏)。安装高度为表盘中心距地1.2m,表盘朝向便于读数。
2. 热水器安装
· 电热水器:安装在实体墙上,使用M10膨胀螺栓固定(埋深≥80mm),热水器底部距地≥1500mm,安全阀排气管引至排水地漏
· 燃气热水器:安装在通风良好位置,与可燃材料间距≥300mm,烟道伸出室外≥50mm,接口采用燃气专用不锈钢波纹管
3. 卫生器具连接
· 洗手盆:排水栓与存水弯采用硅胶密封圈密封,溢水口与排水管连通,冷热水嘴中心距150mm
· 坐便器:进水角阀距地200mm,中心距排污口中心150mm,水箱进水阀压力≤0.8MPa
(三)系统试验与冲洗
1. 水压试验
· 试验准备:关闭所有用水点阀门,打开系统最高点排气阀,向管道注水至满水后关闭排气阀
· 试验压力:冷水系统为工作压力的1.5倍(且≥0.6MPa),热水系统为工作压力+0.1MPa(且≥0.3MPa)
· 试验程序:缓慢升压至试验压力,保压10min,压力降≤0.02MPa;再降至工作压力,保压30min,检查接口无渗漏为合格
2. 管道冲洗与消毒
· 冲洗:从系统最低点排水,开启进水阀,流速≥1.5m/s,直至出水口水质与进水口一致(浊度≤1NTU)
· 消毒:生活饮用水管道采用含氯20~30mg/L的水浸泡24h,排放后用饮用水冲洗至余氯<0.05mg/L,取样送检合格后方可使用
四、质量控制措施
(一)关键工序控制点
工序名称
控制指标
检验方法
检验频率
热熔连接
接口无翻边、不歪斜
目测、直尺测量
每50个接口抽查1个
管道坡度
冷水管≥0.002,热水管≥0.003
水准仪、坡度尺
每10m测1点
支吊架安装
间距偏差≤20mm
钢卷尺测量
每20个吊架抽查1个
压力试验
压降≤0.02MPa/10min
压力表读数(精度0.01MPa)
全系统1次
管道保温
厚度偏差±5%
游标卡尺测量
每10m测3点
(二)常见质量问题防治
1. PPR管热熔接口渗漏
· 预防:热熔机定期校准温度(每周1次),操作人员持证上岗,每台班首件接口进行破坏性试验
· 处理:切除渗漏接口,重新热熔连接,接口处增设固定支架
2. 管道支架松动
· 预防:膨胀螺栓安装时钻孔深度比螺栓长度深10mm,采用扭矩扳手拧紧(力矩值:M8螺栓25N·m)
· 处理:更换膨胀螺栓,采用化学锚栓加固(锚栓埋深≥10d)
3. 管道结露
· 预防:冷水管保温层连续敷设,接口处保温搭接长度≥50mm,用胶带密封
· 处理:拆除原保温层,重新包裹,增加保温厚度至15mm
五、安全文明施工措施
(一)安全防护
1. 个人防护
施工人员必须佩戴安全帽(帽衬与帽壳间距≥32mm)、防滑鞋,进行切割作业时佩戴护目镜,热熔焊接时戴耐高温手套。
2. 临时用电安全
· 电动工具安装漏电保护器(动作电流15mA,动作时间0.1s)
· 电缆不得有破损,架空高度≥2.5m,严禁拖地或被碾压
· 配电箱每日巡查,填写《临时用电巡查记录》
3. 高空作业安全
· 2m以上作业搭设脚手架(立杆间距≤1.5m,横杆步距≤1.8m),脚手板满铺并固定
· 使用登高梯时需有人监护,梯脚与墙面夹角60°,顶端绑扎牢固
(二)文明施工
1. 扬尘控制
切割作业设置防尘挡板(1.8m高),垃圾清运采用密闭式容器,施工区域每日洒水降尘(不少于3次)。
2. 噪声控制
· 高噪声设备(切割机、冲击钻)作业时间限定在8:00-12:00、14:00-18:00
· 夜间施工(需办理许可)噪声≤55dB,设置噪声监测仪实时监控
3. 废弃物管理
· 管材边角料分类存放(PPR废料、金属废料),回收率≥90%
· 废弃胶水、油漆桶等危险废物交由有资质单位处置,建立《危废转移台账》
六、验收标准与流程
(一)分项工程验收
1. 隐蔽工程验收
暗埋管道、吊顶内管道安装完成后,提交以下资料:
· 隐蔽工程验收记录(含影像资料)
· 管道压力试验报告
· 材料合格证及检验报告
验收合格后签署《隐蔽工程验收单》,方可进行后续工序。
2. 分项工程验收
系统安装完成后,按《建筑给水排水及采暖工程施工质量验收规范》GB 50242-2019进行验收,主要项目包括:
· 管道安装允许偏差:水平管纵横方向弯曲≤1mm/m,立管垂直度≤2mm/m
· 阀门安装:开启灵活,关闭严密,阀杆朝向合理
· 水表安装:指示准确,无渗漏,铅封完好
(二)竣工验收
提交完整竣工资料(含竣工图、设计变更、试验记录等),组织建设单位、监理单位进行功能性试验:
· 通水能力试验:开启所有用水点,最不利点出水压力≥0.05MPa
· 水质检测:生活饮用水细菌总数≤100CFU/mL,总大肠菌群不得检出
· 系统调试:热水器升温速度≥5℃/min,恒温阀出水温差≤2℃
验收合格后签署《单位工程竣工验收记录》,办理工程移交手续。
七、成品保护措施
1. 管道保护
· 已安装管道用塑料薄膜包裹,接口处缠绕胶带密封
· 严禁在管道上悬挂重物或踩踏,支吊架严禁作为脚手架支点
2. 卫生器具保护
· 安装后用原包装材料覆盖,马桶盖、洗手盆台面贴保护膜
· 验收前不得使用卫生器具,排水口临时封堵
3. 交叉作业保护
· 与装修单位签订《交叉作业安全协议》,明确责任划分
· 吊顶内管道在封板前进行二次检查,预留检修口(尺寸≥300×300mm)
本方案未尽事宜,应严格按照《建筑给水排水及采暖工程施工质量验收规范》GB 50242-2019及设计图纸执行,确保施工质量符合国家现行标准要求。
