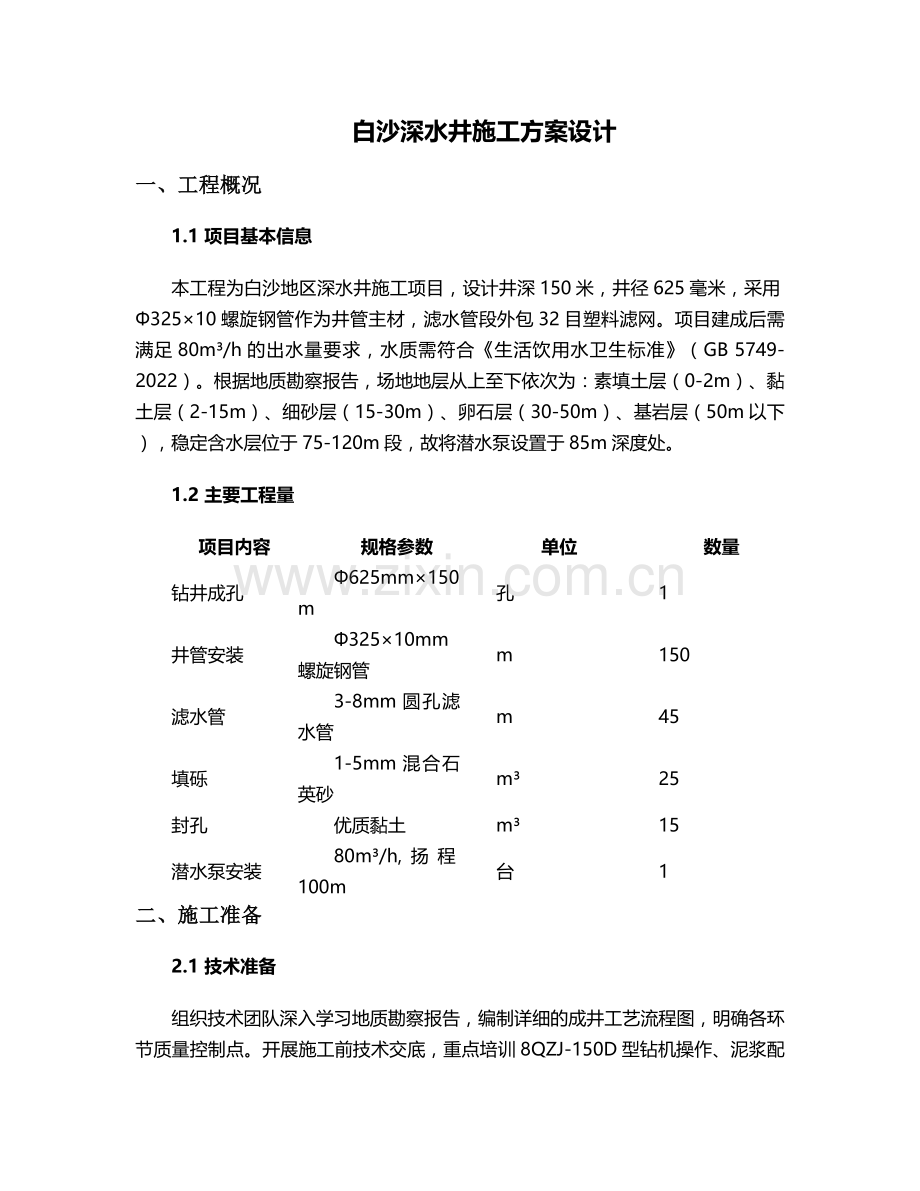

白沙深水井施工方案设计
一、工程概况
1.1 项目基本信息
本工程为白沙地区深水井施工项目,设计井深150米,井径625毫米,采用Φ325×10螺旋钢管作为井管主材,滤水管段外包32目塑料滤网。项目建成后需满足80m³/h的出水量要求,水质需符合《生活饮用水卫生标准》(GB 5749-2022)。根据地质勘察报告,场地地层从上至下依次为:素填土层(0-2m)、黏土层(2-15m)、细砂层(15-30m)、卵石层(30-50m)、基岩层(50m以下),稳定含水层位于75-120m段,故将潜水泵设置于85m深度处。
1.2 主要工程量
项目内容
规格参数
单位
数量
钻井成孔
Φ625mm×150m
孔
1
井管安装
Φ325×10mm螺旋钢管
m
150
滤水管
3-8mm圆孔滤水管
m
45
填砾
1-5mm混合石英砂
m³
25
封孔
优质黏土
m³
15
潜水泵安装
80m³/h,扬程100m
台
1
二、施工准备
2.1 技术准备

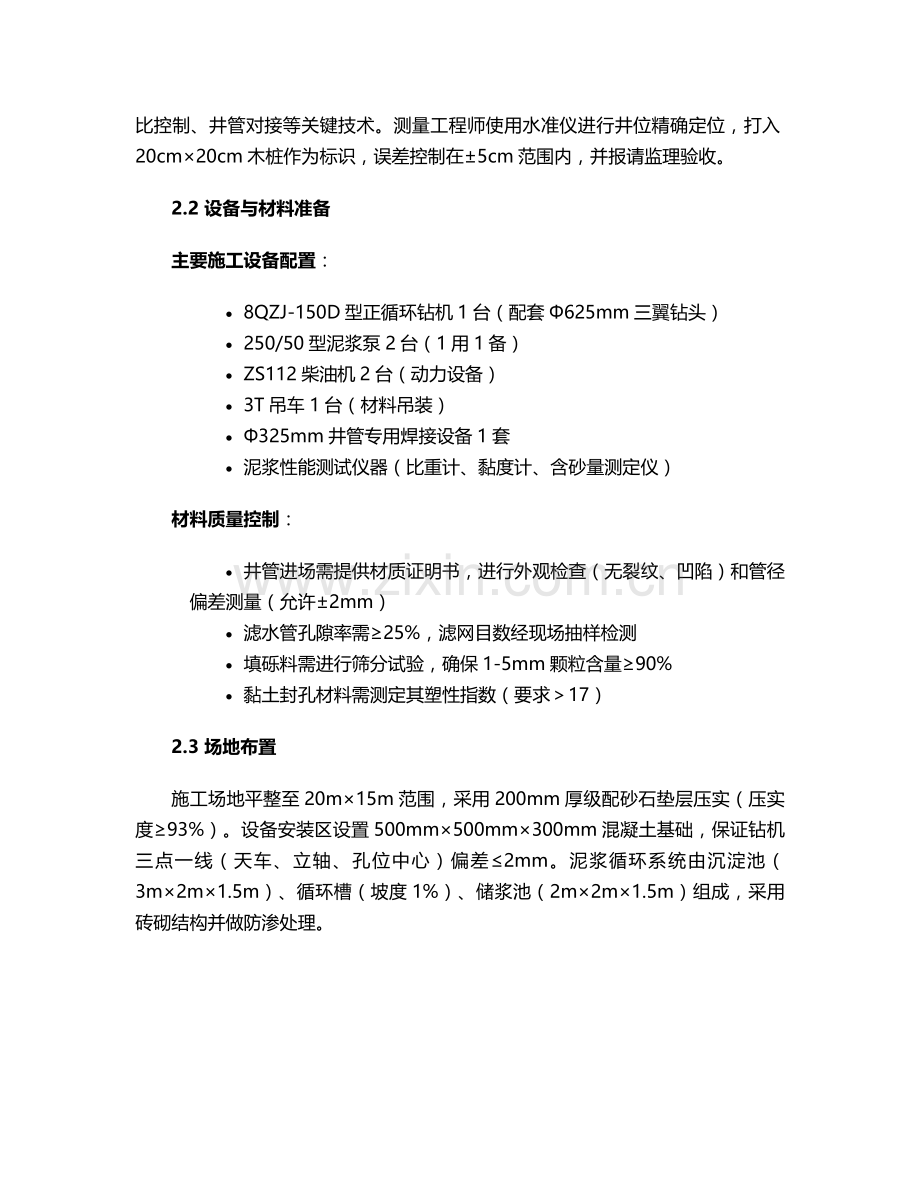

组织技术团队深入学习地质勘察报告,编制详细的成井工艺流程图,明确各环节质量控制点。开展施工前技术交底,重点培训8QZJ-150D型钻机操作、泥浆配比控制、井管对接等关键技术。测量工程师使用水准仪进行井位精确定位,打入20cm×20cm木桩作为标识,误差控制在±5cm范围内,并报请监理验收。
2.2 设备与材料准备
主要施工设备配置:
· 8QZJ-150D型正循环钻机1台(配套Φ625mm三翼钻头)
· 250/50型泥浆泵2台(1用1备)
· ZS112柴油机2台(动力设备)
· 3T吊车1台(材料吊装)
· Φ325mm井管专用焊接设备1套
· 泥浆性能测试仪器(比重计、黏度计、含砂量测定仪)
材料质量控制:
· 井管进场需提供材质证明书,进行外观检查(无裂纹、凹陷)和管径偏差测量(允许±2mm)
· 滤水管孔隙率需≥25%,滤网目数经现场抽样检测
· 填砾料需进行筛分试验,确保1-5mm颗粒含量≥90%
· 黏土封孔材料需测定其塑性指数(要求>17)
2.3 场地布置
施工场地平整至20m×15m范围,采用200mm厚级配砂石垫层压实(压实度≥93%)。设备安装区设置500mm×500mm×300mm混凝土基础,保证钻机三点一线(天车、立轴、孔位中心)偏差≤2mm。泥浆循环系统由沉淀池(3m×2m×1.5m)、循环槽(坡度1%)、储浆池(2m×2m×1.5m)组成,采用砖砌结构并做防渗处理。
三、主要施工工艺
3.1 钻井成孔
钻进参数控制:
· 素填土层:钻压80-100kN,转速37r/min,泵量156L/min
· 黏土层:钻压100-120kN,转速50r/min,泵量180L/min
· 卵石层:钻压120-150kN,转速30r/min,泵量200L/min
· 基岩层:钻压150-180kN,转速25r/min,泵量160L/min
泥浆制备:开钻前配置15m³基浆,按水:黏土:纯碱=100:20:0.8的比例搅拌,控制性能指标:比重1.15-1.25,黏度20-22s,含砂量<1%,胶体率>97%。钻进过程中每2小时测定一次泥浆性能,通过添加CMC(羧甲基纤维素)控制失水量<20ml/30min。
孔斜控制:每钻进50m使用KXP-2型测斜仪检测,孔斜度≤1°/100m。发现孔斜超差时,采用慢转速(20r/min)、轻压(80kN)方式进行纠斜,必要时更换刚性钻具组合。
3.2 井管安装
下管前准备:
· 通孔:使用Φ600mm通孔器全孔段反复提拉3次,确保畅通无阻
· 换浆:逐步加入清水调整泥浆比重至1.05-1.10,黏度15-16s,循环排渣2周
· 排管:井管在平整场地按自上而下顺序排列,每10m设置一组扶正器(高度100mm)
吊装工艺:采用10T吊车进行整体吊装,第一节井管底部焊接8mm厚钢板封底,管间采用法兰连接并加焊4块三角形拉板(厚度8mm)。下管过程保持匀速(0.5m/s),使用双吊线法控制垂直度(两个正交方向偏差≤1°),井管坐底后施加2t压力固定。
3.3 填砾与封孔
填砾作业:采用管外返浆法,从井口均匀投入1-5mm混合砾料,填砾速度控制在0.5m³/h,同时保持泥浆循环。当填至距井口30m时,每5m测量一次砾面高度,实际填砾量与理论计算值偏差需<5%。
固井工艺:填砾完成后投入直径10-15cm黏土球(含水量25%),止水位置位于黏土层顶部以下2m。采用分层夯实法封孔,每层填入0.5m黏土后用钻杆加压(3t)夯实,直至井口下3m处。
四、洗井与抽水试验
4.1 洗井工艺
采用“联合洗井法”分阶段处理:
1. 焦磷酸钠浸泡:配置3%浓度溶液从井管注入,浸泡24小时溶解泥浆胶体
2. 活塞洗井:使用Φ300mm活塞在滤水管段上下提拉(速度0.8m/s),反复冲洗至出水量稳定
3. 空压机洗井:采用20m³/min空压机,在85m深度进行脉冲式洗井,持续48小时至水清砂净(含砂量<1/20000)
4.2 抽水试验
试验流程:
· 稳定流抽水:按80m³/h设计流量连续抽水72小时,每30分钟测量一次水位、流量
· 水位恢复观测:停泵后每5、10、30、60分钟测量水位,直至恢复速率<0.5m/h
· 水质检测:分别在抽水1h、24h、72h采集水样,检测pH值、浊度、铁锰含量等28项指标
数据记录要求:
· 动水位波动范围≤0.5m
· 出水量稳定系数≥95%
· 水温变化<2℃
· 绘制Q-S曲线和单位涌水量曲线
五、质量控制措施
5.1 过程质量控制
控制环节
检查项目
允许偏差
检查频率
成孔质量
孔深
±0.5m
终孔验收
孔径
±20mm
每50m
井管安装
垂直度
≤1°
全过程
接口密封性
无渗漏
下管后检查
填砾
砾料级配
1-5mm占90%
进场检验
实际填砾量
≥计算量95%
完工测量
洗井效果
含砂量
<1/20000
抽水试验时
5.2 材料质量保证
建立材料进场“三检制”:检查产品合格证、外观质量、抽样送检。井管焊接前进行坡口处理(角度30°±2°),焊接后做煤油渗透试验(30min无渗漏)。滤水管缠裹棕皮时,搭接宽度≥50mm,用16号铁丝绑扎(间距200mm)。
六、安全与文明施工
6.1 安全防护措施
· 机械安全:钻机传动部位设置防护罩,钢丝绳每周检查断丝情况(允许断丝数<10%)
· 用电安全:现场配备2级配电箱,实行“一机一闸一漏保”,接地电阻<4Ω
· 高空作业:钻塔设置1.2m高防护栏杆,作业人员佩戴双钩安全带
· 防火措施:配备4kg干粉灭火器6具,柴油桶设置5m范围禁火区
6.2 危险源控制
针对机械伤害、触电、物体打击等风险点,制定专项防控措施:
· 机械操作实行“一人操作一人监护”制度,严禁戴手套操作旋转部件
· 雷雨天气停止作业,钻塔安装15m高避雷针(接地电阻<10Ω)
· 井孔设置临时盖板(承重≥200kg),夜间悬挂红色警示灯
6.3 文明施工
施工场地设置连续围挡(高度2.5m),出入口安装车辆冲洗平台。泥浆水经三级沉淀(沉淀时间≥2h)后排入市政管网,钻渣及时外运至指定消纳场。施工废料分类存放,可回收材料回收率≥80%,做到“工完场清”。
七、施工进度计划
施工阶段
起止时间
工期(天)
关键节点
施工准备
第1-3天
3
设备安装调试完成
钻井成孔
第4-10天
7
终孔验收合格
井管安装
第11-13天
3
井管垂直度检测
填砾封孔
第14-15天
2
砾面高度测量
洗井试验
第16-22天
7
抽水试验达标
设备安装
第23-24天
2
水泵试运行
验收退场
第25天
1
竣工验收
八、验收标准与资料归档
8.1 验收内容
· 成井质量:井深、孔径、垂直度、填砾厚度等实测项目
· 抽水性能:出水量、水位降深、含砂量连续监测数据
· 水质指标:第三方检测报告(需包含重金属、微生物等关键指标)
· 工程资料:施工日志、隐蔽工程记录、材料合格证等28项资料
8.2 资料归档要求
编制完整的工程技术档案,包括:
1. 施工方案及审批文件
2. 地质柱状图与成井结构图
3. 各工序质量检验记录
4. 抽水试验报告及水质检测报告
5. 设备安装调试记录
6. 工程验收证书
所有资料需使用A4纸张装订,一式四份(建设单位、监理单位、施工单位、档案馆各一份),电子版采用PDF格式存档。
本方案实施过程中,将严格执行《供水管井技术规范》(GB 50296-2014)及相关标准,确保工程质量达到设计要求,为白沙地区提供稳定可靠的水源保障。
