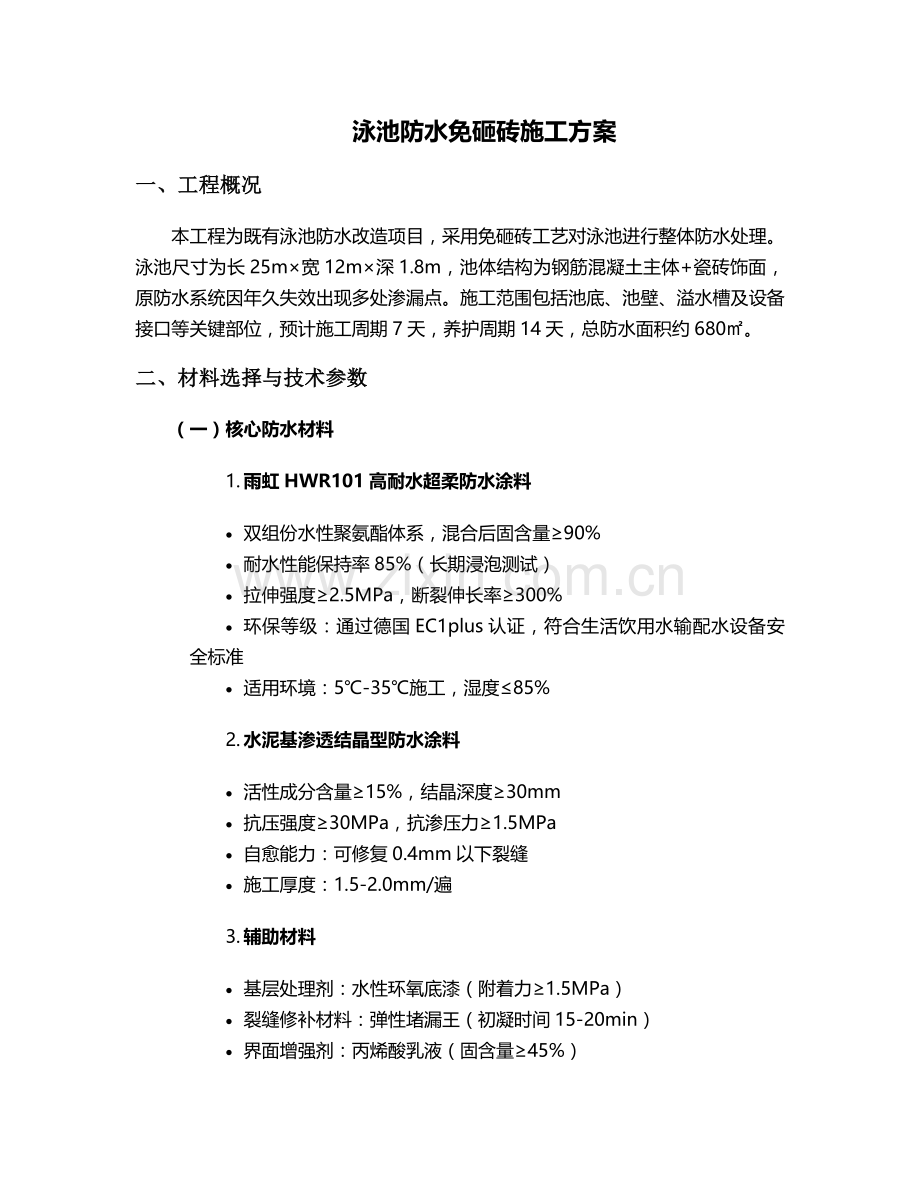

泳池防水免砸砖施工方案
一、工程概况
本工程为既有泳池防水改造项目,采用免砸砖工艺对泳池进行整体防水处理。泳池尺寸为长25m×宽12m×深1.8m,池体结构为钢筋混凝土主体+瓷砖饰面,原防水系统因年久失效出现多处渗漏点。施工范围包括池底、池壁、溢水槽及设备接口等关键部位,预计施工周期7天,养护周期14天,总防水面积约680㎡。
二、材料选择与技术参数
(一)核心防水材料
1. 雨虹HWR101高耐水超柔防水涂料
· 双组份水性聚氨酯体系,混合后固含量≥90%
· 耐水性能保持率85%(长期浸泡测试)
· 拉伸强度≥2.5MPa,断裂伸长率≥300%
· 环保等级:通过德国EC1plus认证,符合生活饮用水输配水设备安全标准
· 适用环境:5℃-35℃施工,湿度≤85%
2. 水泥基渗透结晶型防水涂料
· 活性成分含量≥15%,结晶深度≥30mm
· 抗压强度≥30MPa,抗渗压力≥1.5MPa
· 自愈能力:可修复0.4mm以下裂缝
· 施工厚度:1.5-2.0mm/遍
3. 辅助材料
· 基层处理剂:水性环氧底漆(附着力≥1.5MPa)
· 裂缝修补材料:弹性堵漏王(初凝时间15-20min)
· 界面增强剂:丙烯酸乳液(固含量≥45%)
· 养护剂:水性透明保护液(耐候性≥5000h)

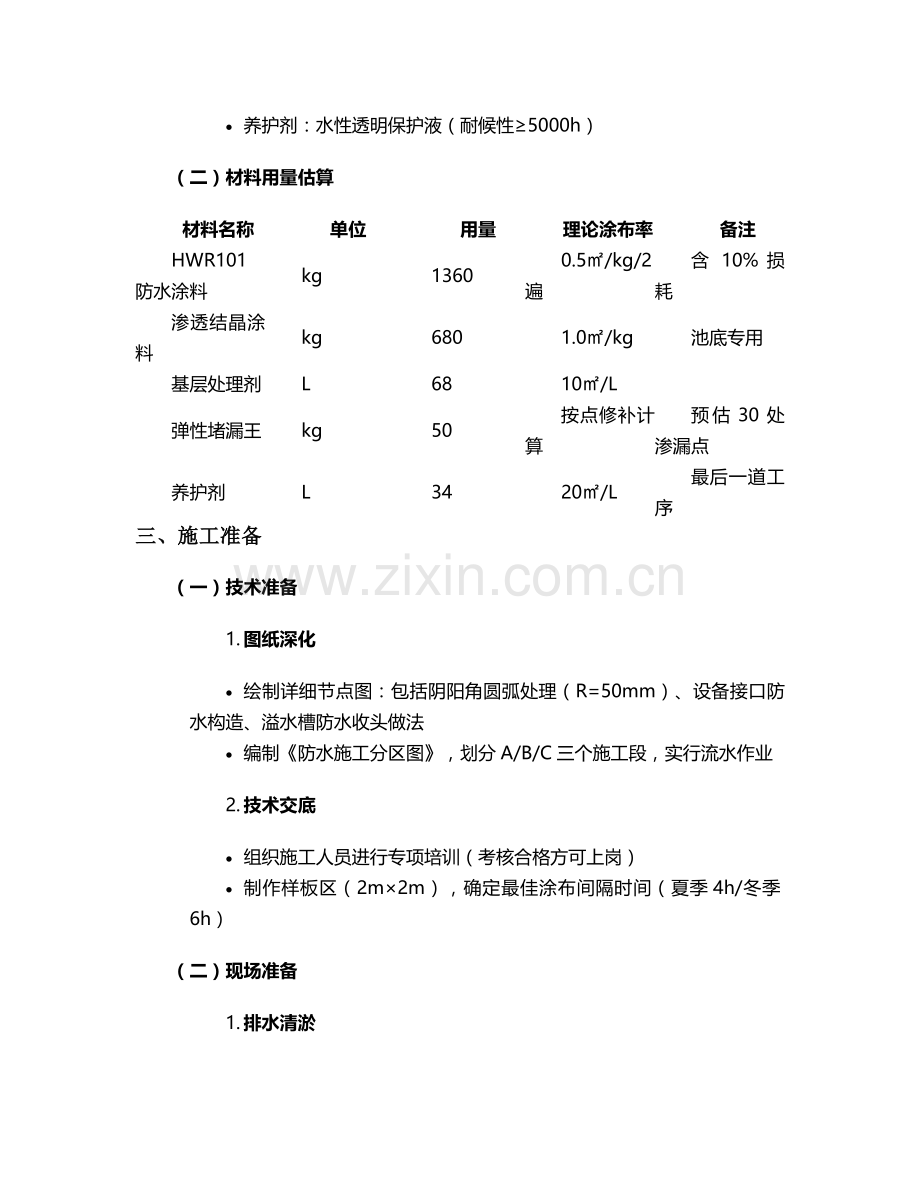

(二)材料用量估算
材料名称
单位
用量
理论涂布率
备注
HWR101防水涂料
kg
1360
0.5㎡/kg/2遍
含10%损耗
渗透结晶涂料
kg
680
1.0㎡/kg
池底专用
基层处理剂
L
68
10㎡/L
弹性堵漏王
kg
50
按点修补计算
预估30处渗漏点
养护剂
L
34
20㎡/L
最后一道工序
三、施工准备
(一)技术准备
1. 图纸深化
· 绘制详细节点图:包括阴阳角圆弧处理(R=50mm)、设备接口防水构造、溢水槽防水收头做法
· 编制《防水施工分区图》,划分A/B/C三个施工段,实行流水作业
2. 技术交底
· 组织施工人员进行专项培训(考核合格方可上岗)
· 制作样板区(2m×2m),确定最佳涂布间隔时间(夏季4h/冬季6h)
(二)现场准备
1. 排水清淤
· 采用潜水泵(扬程≥5m)抽排池水,设置三级沉淀池
· 池底淤泥采用高压水枪(压力≥8MPa)冲洗,配合工业吸尘器清理
2. 基层检测
· 平整度:2m靠尺检查,误差≤3mm
· 含水率:使用混凝土含水率测定仪,读数≤8%
· 空鼓检测:采用空鼓锤敲击,标记空鼓区域(面积>0.1㎡需处理)
· 裂缝检查:使用裂缝宽度检测仪,记录裂缝位置、走向及宽度
3. 安全防护
· 池边设置1.2m高防护栏杆,挂设安全警示带
· 配备轴流风机(风量≥5000m³/h)进行通风换气
· 施工人员配备耐酸碱手套、护目镜、防毒口罩(P100级别)
四、详细施工流程
(一)基层处理阶段(2天)
1. 表面清理
· 采用钢丝刷+专用瓷砖清洁剂清除表面水垢、青苔及油污
· 瓷砖缝隙使用美工刀清理,深度≥5mm,宽度≥3mm
· 高压水枪冲洗后,用工业吹风机(温度≤60℃)吹干基层
2. 缺陷修复
· 空鼓处理:空鼓区域采用注射灌浆法处理,注入环氧树脂浆液(配比A:B=2:1),压力维持0.3-0.5MPa
· 裂缝修补:
o 宽度<0.3mm:直接涂刷界面增强剂
o 0.3mm≤宽度≤1mm:V型槽切割(深度5mm)→填弹性堵漏王→打磨平整
o 宽度>1mm:埋设注浆管→压力注浆→表面封闭
· 设备接口处理:
o 管道根部凿出20mm×20mm凹槽
o 填入膨胀止水条+弹性密封胶
o 做R=50mm圆弧过渡
3. 基层强化
· 整体涂刷基层处理剂1遍,干燥时间≥4h(25℃)
· 瓷砖接缝处额外涂刷界面增强剂,宽度≥100mm
· 阴阳角、溢水槽等节点部位粘贴无纺布加强层(宽度300mm)
(二)防水层施工阶段(3天)
1. 第一道:渗透结晶防水层
· 池底施工:
o 采用半干料滚涂法,材料加水比例1:0.35
o 横向涂刷第一遍,厚度控制1.0mm
o 间隔24h后纵向涂刷第二遍,总厚度≥1.5mm
o 养护:喷水养护3天,每天3次
· 施工要点:
o 保持基层湿润但无明水
o 采用专用泡沫滚筒,确保涂层均匀无气泡
o 转角处增加1道涂刷,宽度500mm
2. 第二道:弹性防水涂层(HWR101)
· 材料配置:
o A组份:B组份=1:1.5(重量比)
o 电动搅拌3min(转速600r/min)
o 熟化时间10min,使用时间≤60min
· 池壁施工:
o 第一道(垂直方向):厚度0.8mm
o 第二道(水平方向):厚度1.2mm
o 采用短毛滚筒+刮板组合施工
o 溢水槽部位做三遍加强处理
· 池底施工:
o 十字交叉法涂刷,总厚度≥2.0mm
o 与池壁搭接宽度≥150mm
o 排水口周围做放射状加强层(直径500mm)
3. 防水层保护
· 涂刷养护剂1遍,用量0.1L/㎡
· 采用喷雾养护,保持表面湿润≥48h
· 设置临时防护栏,禁止人员踩踏
(三)验收与养护阶段(2天)
1. 外观检查
· 涂层表面平整,无气泡、流挂、针孔
· 厚度检测:采用测厚仪,每100㎡抽查3点,最小值≥设计厚度的80%
· 附着力测试:划格法测试(附着力≥1级)
2. 闭水试验
· 分阶段注水:
o 第一阶段:注水至1/3深度(60cm),观察24h
o 第二阶段:注水至2/3深度(120cm),观察24h
o 第三阶段:注满至设计水位(180cm),观察48h
· 渗漏判定标准:水位下降≤2mm/24h,周边无渗漏痕迹
3. 成品保护
· 养护期内水温控制在15-25℃
· 禁止使用含氯消毒剂
· 安装临时过滤循环系统,保持水质清洁
五、质量控制体系
(一)过程控制点设置
控制节点
检查内容
标准要求
检查方法
频次
基层处理
含水率、平整度、清洁度
含水率≤8%,平整度≤3mm/2m
测定仪+靠尺+目测
100%检查
材料配置
配比、熟化时间
配比误差≤±2%,熟化≥10min
电子秤+秒表
每批1次
涂层厚度
湿膜厚度、干膜厚度
湿膜≥1.2mm/遍,干膜≥0.8mm/遍
湿膜梳+测厚仪
每50㎡1点
搭接宽度
涂层搭接、加强层宽度
≥100mm,加强层≥300mm
钢卷尺
每处1次
闭水试验
水位下降、渗漏点
≤2mm/24h,无渗漏
水位计+观察
全程监测
(二)质量通病防治
1. 气泡问题
· 预防:基层含水率控制<8%,材料搅拌时避免带入空气
· 处理:刺破气泡→注入防水涂料→表面压实
2. 针孔缺陷
· 预防:使用前过滤涂料,施工温度≥10℃
· 处理:局部打磨→涂刷修补涂料(厚度≥原涂层1.5倍)
3. 开裂现象
· 预防:分遍施工,每遍厚度≤1.0mm,养护期避免温差>10℃
· 处理:切割V型槽→填弹性密封胶→加无纺布加强层
六、验收标准与方法
(一)主控项目
1. 材料性能
· 防水材料进场需提供出厂合格证、检测报告
· 现场抽样送检(每10t为一批),检测耐水性、拉伸性能等关键指标
2. 防水层厚度
· 池底平均厚度≥2.0mm,最小值≥1.6mm
· 池壁平均厚度≥1.8mm,最小值≥1.4mm
· 检测方法:钻芯取样(每500㎡取1点,取样后立即修补)
3. 渗漏检测
· 闭水试验:满水状态下观察72h,水位下降量≤5mm
· 重点部位检测:使用红外渗漏检测仪扫描设备接口、阴阳角等部位
(二)一般项目
1. 外观质量
· 涂层连续均匀,无露底、起皮、开裂现象
· 与基层粘结牢固,无空鼓(空鼓面积≤0.1㎡/处,且总数≤3处)
2. 节点处理
· 阴阳角圆弧半径≥50mm
· 设备接口防水加强层宽度≥200mm
· 溢水槽与池壁交接处圆弧过渡
3. 养护质量
· 养护期≥14天,涂层表面无起粉、变色
· 含水率≤6%(验收时测定)
七、安全与环保措施
(一)安全施工要求
1. 用电安全
· 施工区域设置三级配电箱,配备漏电保护器(动作电流≤30mA)
· 电动工具使用防水型(IPX5级以上)
· 临时照明采用低压灯(≤36V)
2. 高空作业
· 池壁施工采用移动脚手架(搭设高度2m,步距1.8m)
· 作业人员佩戴双钩安全带,搭设安全平网
· 工具采用防坠绳固定
(二)环保措施
1. 废弃物处理
· 废涂料桶集中回收(交由有资质单位处理)
· 清洗废水经三级沉淀后排放
· 建筑垃圾日产日清,分类堆放
2. 扬尘控制
· 基层打磨时采取湿法作业
· 材料堆放设置防尘覆盖
· 出入口设置车辆冲洗平台
八、施工进度计划
日期
上午(8:00-12:00)
下午(13:30-17:30)
晚上(18:30-20:30)
Day1
现场清理、安全防护搭设
基层含水率检测、缺陷标记
材料进场验收、配比试验
Day2
裂缝修补、空鼓处理
设备接口预处理
基层处理剂涂刷
Day3
池底渗透结晶防水层(第一遍)
池底渗透结晶防水层(第二遍)
池底养护
Day4
池壁弹性防水层(第一遍)
池壁弹性防水层(第二遍)
溢水槽加强层施工
Day5
池底弹性防水层(第一遍)
池底弹性防水层(第二遍)
设备接口防水处理
Day6
整体养护剂涂刷
闭水试验准备(注水至1/3)
渗漏点初检
Day7
闭水试验(注满水)
防水层外观验收
清理现场、撤场
九、后期维护建议
1. 日常维护
· 定期检查水质pH值(保持7.2-7.8)
· 避免使用强酸性清洁剂(pH<5.5)
· 每年进行一次防水层完整性检查
2. 季节性保护
· 冬季停用前放空池水,保持池内干燥
· 夏季高温时控制水温≤30℃(可采用遮阳措施)
· 梅雨季加强通风,防止霉菌滋生
3. 故障处理
· 发现轻微渗漏:立即排空→干燥→局部修补(使用同款防水涂料)
· 设备接口渗漏:拆除装饰盖→重新密封→加强层修复
· 大面积起鼓:评估范围→局部铲除→重新施工防水层
本方案通过采用先进的免砸砖防水工艺,结合高性能防水材料,可在不破坏原有瓷砖饰面的前提下,实现泳池防水系统的整体升级。施工过程严格遵循质量控制体系,确保防水层具有优异的耐水性、耐久性和自愈能力,有效解决渗漏问题,延长泳池使用寿命。
