整体框架施工综合实施方案
一、工程概况与施工部署
1.1 项目基本参数
本工程为框架结构建筑群,总建筑面积28600㎡,由3栋12层主楼及2层裙楼组成。基础形式采用筏板基础,主体结构为钢筋混凝土框架体系,最大柱网间距8.4m,标准层高3.6m,建筑总高度45.6m。抗震设防烈度7度,设计使用年限50年,耐火等级一级。
1.2 施工分区规划
采用"三区四段"流水施工法,将工程划分为A、B、C三个施工大区,每个大区按结构施工划分为基础段、下部结构段(1-4层)、中部结构段(5-8层)、上部结构段(9-12层)四个流水段。配备3套模板体系周转使用,每个流水段施工周期控制在7天内。
1.3 施工平面布置
· 材料堆放区:设置钢筋加工棚(30m×15m)、木工加工区(25m×12m)、模板堆放区(硬化处理+防雨棚),砂石料场设置隔离围墙及排水系统
· 机械设备区:布置QTZ80塔吊2台(覆盖半径55m)、施工电梯2部、混凝土输送泵2台,设置专用配电箱及防雨棚
· 临时设施:办公区采用集装箱式临建,工人生活区与施工区分开设置,距离不小于50m
· 运输通道:设置6m宽环形施工道路,采用200mm厚C20混凝土硬化,配备洗车平台及三级沉淀池

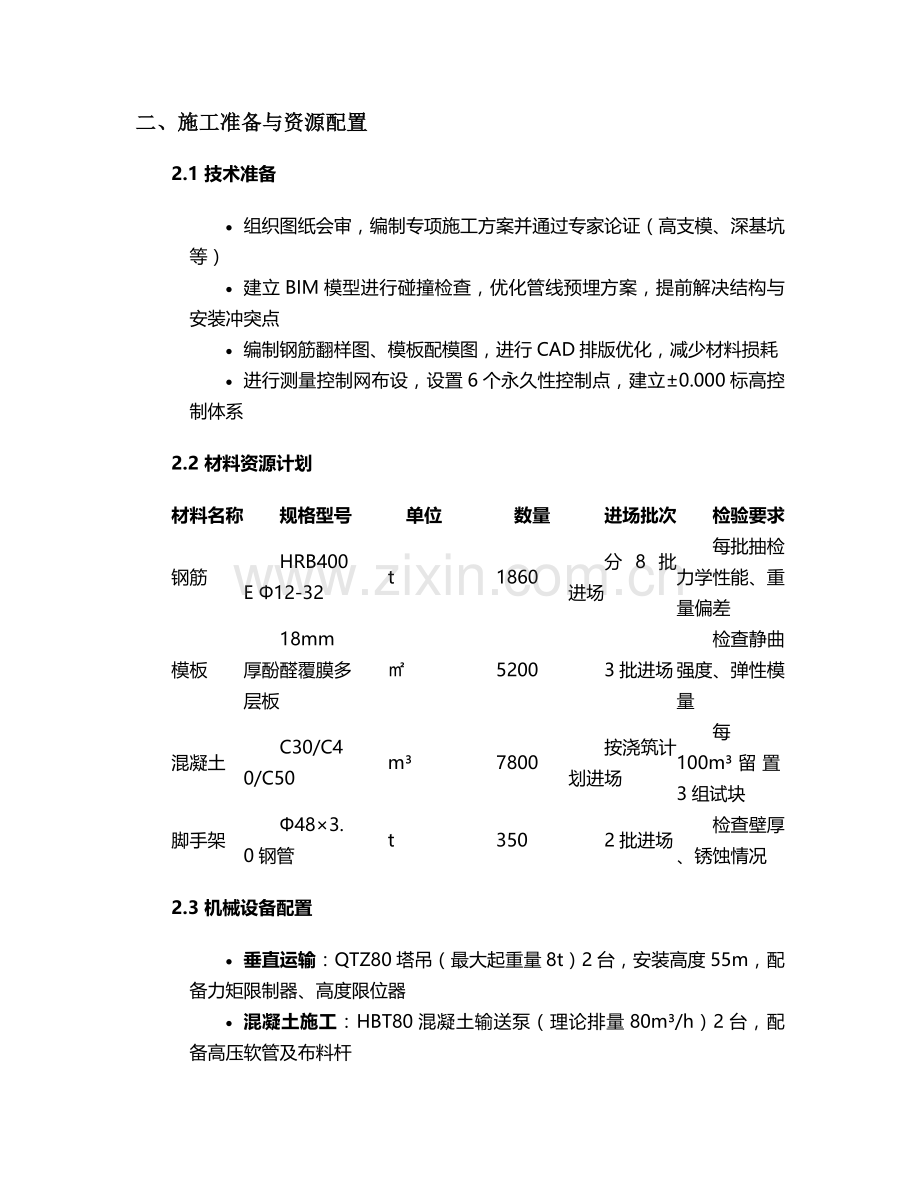

二、施工准备与资源配置
2.1 技术准备
· 组织图纸会审,编制专项施工方案并通过专家论证(高支模、深基坑等)
· 建立BIM模型进行碰撞检查,优化管线预埋方案,提前解决结构与安装冲突点
· 编制钢筋翻样图、模板配模图,进行CAD排版优化,减少材料损耗
· 进行测量控制网布设,设置6个永久性控制点,建立±0.000标高控制体系
2.2 材料资源计划
材料名称
规格型号
单位
数量
进场批次
检验要求
钢筋
HRB400E Φ12-32
t
1860
分8批进场
每批抽检力学性能、重量偏差
模板
18mm厚酚醛覆膜多层板
㎡
5200
3批进场
检查静曲强度、弹性模量
混凝土
C30/C40/C50
m³
7800
按浇筑计划进场
每100m³留置3组试块
脚手架
Φ48×3.0钢管
t
350
2批进场
检查壁厚、锈蚀情况
2.3 机械设备配置
· 垂直运输:QTZ80塔吊(最大起重量8t)2台,安装高度55m,配备力矩限制器、高度限位器
· 混凝土施工:HBT80混凝土输送泵(理论排量80m³/h)2台,配备高压软管及布料杆
· 钢筋加工:数控钢筋弯曲中心1台、钢筋调直切断机2台、滚丝机4台
· 测量设备:全站仪(精度2mm+2ppm)1台、水准仪(DSZ2)3台、激光投线仪4台
2.4 劳动力组织
工种
基础阶段
主体阶段
高峰期
备注
钢筋工
35人
65人
80人
包含钢筋绑扎、焊接、机械连接
木工
40人
90人
120人
模板安装及拆除
混凝土工
25人
30人
40人
包含振捣、收面、养护
架子工
20人
35人
45人
脚手架搭设与拆除
测量工
4人
6人
6人
施工测量与监测
三、主要施工工艺与技术措施
3.1 模板工程
3.1.1 模板体系设计
· 柱模板:采用18mm厚多层板+50×100mm木枋(间距200mm)+双钢管抱箍(间距500mm),底部设置清扫口,柱模根部采用水泥砂浆找平
· 梁模板:主楞采用Φ48×3.0双钢管,次楞50×100mm木枋(间距250mm),对拉螺栓Φ14mm(间距600mm×500mm)
· 板模板:采用满堂脚手架支撑体系,立杆间距900mm×900mm,扫地杆距地200mm,设置双向水平杆(步距1.5m)及剪刀撑
· 高支模区域:针对8.4m跨度梁,采用盘扣式脚手架(立杆间距600mm×600mm,立杆顶部设置可调托座),进行专项设计验算
3.1.2 模板安装工艺
1. 测量放线:弹出模板安装控制线(轴线+500mm控制线),柱体弹出截面控制线
2. 支架搭设:立杆底部设置50mm厚木垫板,扫地杆距地面≤200mm,立杆垂直度偏差≤1/500
3. 模板拼装:采用"先柱后梁再板"的安装顺序,模板接缝处粘贴双面胶条,梁柱节点采用定型节点模板
4. 检查验收:使用水准仪检查模板标高,采用线锤检查垂直度(柱模偏差≤3mm),板模起拱按跨度1/1000-3/1000设置
3.2 钢筋工程
3.2.1 钢筋加工与连接
· 加工要求:钢筋表面洁净无损伤,调直冷拉率HRB400E钢筋≤1%,切断尺寸偏差±10mm
· 连接方式:直径≥22mm钢筋采用直螺纹连接(Ⅰ级接头),16-20mm采用电渣压力焊,≤14mm采用绑扎搭接
· 丝头加工:直螺纹丝头长度公差±2mm,牙型饱满,每批加工丝头抽检10%进行通止规检查
3.2.2 钢筋绑扎工艺
1. 柱钢筋:按设计间距在模板上划刻度线,采用粉笔标记,受力钢筋保护层厚度30mm(采用塑料垫块),箍筋加密区长度为柱长边尺寸、柱净高1/6、500mm三者最大值
2. 梁钢筋:主梁钢筋在下,次梁钢筋在上,受力筋保护层25mm,采用大理石垫块,吊筋弯起角度45°(梁高≤800mm)或60°(梁高>800mm)
3. 板钢筋:短向钢筋在下,长向钢筋在上,间距偏差±10mm,保护层厚度15mm,采用梅花形布置塑料垫块(间距≤800mm)
4. 节点处理:梁柱节点处钢筋密集区采用BIM放样,优化钢筋排布顺序,确保混凝土浇筑密实
3.3 混凝土工程
3.3.1 配合比设计
· 基础及梁柱:C40P6抗渗混凝土(掺加粉煤灰20%、矿粉15%)
· 楼板:C30混凝土(坍落度180±20mm)
· 梁柱节点:采用无收缩细石混凝土(强度等级提高一级)
· 抗裂措施:掺加聚丙烯纤维(0.9kg/m³),设置后浇带(间距30m)
3.3.2 浇筑工艺
· 柱浇筑:采用分层浇筑法,每层厚度≤500mm,使用振捣棒(Φ50mm)振捣至表面泛浆,间隔1.5h后浇筑梁板混凝土
· 梁板浇筑:由一端向另一端推进,采用"赶浆法"连续浇筑,标高控制采用水准仪定点测量,表面二次抹压
· 施工缝处理:水平施工缝留置在梁底20mm处,浇筑前清除浮浆并洒水湿润,铺50mm厚同配比水泥砂浆
· 养护措施:覆盖薄膜+阻燃棉被养护,养护期≥14d,每日测温2次(内外温差≤25℃)
3.4 脚手架工程
3.4.1 搭设参数
· 立杆间距:横向1.2m,纵向1.5m,步距1.8m
· 扫地杆:距地200mm设置纵横扫地杆,采用直角扣件固定
· 剪刀撑:设置连续式剪刀撑(角度45-60°),每道宽度≥4跨,搭接长度1m(3个旋转扣件)
· 连墙件:采用刚性连接(Φ48×3.0钢管),两步三跨设置,与主体结构刚性连接
3.4.2 搭设工艺
1. 地基处理:素土夯实+150mm厚C15混凝土垫层+50mm厚木板
2. 立杆搭设:立杆垂直度偏差≤1/200,立杆顶端高出作业面1.5m
3. 脚手板铺设:采用冲压钢脚手板(2m×0.3m),满铺且固定牢固,搭接长度≥200mm
4. 防护设施:作业层设置1.2m高防护栏杆+180mm高挡脚板,张挂密目安全网(2000目/100cm²)
四、质量控制与安全管理
4.1 质量控制标准
项目
允许偏差
检查方法
检验频率
轴线位置
柱、梁:5mm
全站仪+钢尺
每检验批10%
标高
±10mm
水准仪
每个流水段不少于3点
截面尺寸
+8mm,-5mm
卡尺测量
每类构件抽查10%
表面平整度
8mm
2m靠尺+塞尺
每100㎡检查10点
钢筋保护层
+10mm,-5mm
保护层测定仪
每种构件不少于5点
4.2 安全防护体系
· 三宝四口:安全帽(分色管理)、安全带(双钩式)、安全网(阻燃型),楼梯口、电梯井口设置定型化防护门(1.8m高)
· 临边防护:楼层周边设置1.2m高工具式防护栏杆,电梯井内每两层设置水平安全网
· 消防管理:每500㎡设置消防栓1个,配备灭火器(每处不少于2组),易燃易爆品单独存放
· 应急管理:编制高坠、坍塌等专项应急预案,每月组织1次应急演练,配备急救箱及AED设备
4.3 施工监测措施
· 结构监测:设置沉降观测点(每栋楼不少于6个),首次观测在基础施工完成后,结构施工阶段每3层观测1次
· 高支模监测:在立杆顶部设置位移监测点,浇筑过程中实时监测(允许沉降≤10mm)
· 塔吊监测:安装倾角监测仪,塔身垂直度偏差控制在1/1000以内,每周检测1次
· 环境监测:设置PM10、噪声监测点,施工时间控制在6:00-22:00(夜间施工办理许可)
五、施工进度计划与保障措施
5.1 关键线路计划
· 基础工程:60天(含土方开挖、垫层、钢筋绑扎、混凝土浇筑)
· 主体结构:180天(3栋楼平行施工,每层7天)
· 砌体工程:90天(主体结构完成3层后插入)
· 总工期控制:450日历天(含冬雨期施工影响)
5.2 进度保障措施
· 组织保障:实行项目经理负责制,设置进度管理专员,每周召开进度协调会
· 资源保障:储备30%备用材料,与供应商签订应急供货协议,确保高峰期材料供应
· 技术保障:采用早强混凝土(掺加早强剂),缩短模板拆除时间;推广盘扣式脚手架(搭设效率提高40%)
· 资金保障:设立进度保障基金,确保关键线路工序不因资金问题停工
六、季节性施工措施
6.1 雨季施工措施
· 材料防护:钢筋、水泥等材料堆放高于地面300mm,设置防雨棚,砂石料场设置排水坡度
· 混凝土施工:小雨时调整坍落度(降低20mm),浇筑后及时覆盖;中雨以上停止浇筑,设置施工缝
· 基坑防护:边坡设置排水沟+集水井,配备抽水设备(功率≥15kW),每日监测边坡位移
· 防雷措施:塔吊、脚手架等高大设施安装避雷针(接地电阻≤10Ω)
6.2 冬季施工措施
· 混凝土工程:采用综合蓄热法养护,热水拌合(≤80℃)+骨料预热(≥5℃),掺加防冻剂(掺量3%)
· 钢筋工程:负温焊接时调整焊接参数,采用闪光对焊(环境温度≥-10℃),焊后自然冷却
· 保温措施:模板外包裹阻燃棉被,混凝土表面覆盖电热毯+棉被(确保临界强度≥7MPa)
· 测温管理:建立大气温度、混凝土温度监测体系,每2h测温1次,确保入模温度≥5℃
七、验收标准与流程
7.1 分项工程验收
· 模板工程:验收内容包括标高、尺寸、垂直度、接缝严密性,每个检验批验收合格后方可进入下道工序
· 钢筋工程:检查钢筋规格、数量、间距、保护层厚度,连接接头进行力学性能检验
· 混凝土工程:结构实体检验包括混凝土强度(回弹+取芯)、钢筋保护层厚度、结构位置及尺寸偏差
· 验收程序:班组自检→项目部复检→监理验收→第三方检测→质监站验收
7.2 验收资料要求
· 隐蔽工程验收记录(附影像资料)
· 原材料出厂合格证及进场检验报告
· 混凝土试块强度报告(标养+同条件)
· 钢筋连接接头检验报告
· 结构实体检测报告
八、成品保护与环境保护
8.1 成品保护措施
· 钢筋成品:绑扎后覆盖塑料薄膜,防止踩踏变形,水电施工时严禁割断钢筋
· 混凝土成品:强度未达到1.2MPa严禁上人,设置成品保护标识,楼梯踏步采用硬塑料护角
· 模板成品:拆除时采用专用工具,避免硬撬损伤混凝土表面,模板清理后涂刷脱模剂
· 交叉作业保护:安装工程施工时设置隔离防护层,避免污染结构成品
8.2 环境保护措施
· 扬尘控制:施工现场裸土覆盖率100%,塔吊设置喷雾降尘系统,出入口安装PM10在线监测仪
· 噪声控制:破碎机等设备设置隔音棚,夜间施工噪声控制在55dB以下
· 废水处理:设置三级沉淀池(容积50m³),施工废水经处理后回用(用于洒水降尘)
· 固废管理:建筑垃圾分类存放,可回收材料回收率≥80%,危险废物交由有资质单位处理
九、应急预案与风险管理
9.1 主要风险防控
风险类型
可能性
影响程度
防控措施
高支模坍塌
低
严重
专项方案论证,立杆间距加密,浇筑过程监测
物体打击
中
严重
安全帽强制佩戴,交叉作业设置隔离层
混凝土裂缝
中
较大
优化配合比,加强养护,控制内外温差
塔吊倾覆
低
严重
定期检查基础沉降,大风天气停止作业
9.2 应急响应流程
1. 事故报告:现场人员立即报告项目经理(电话24小时畅通)
2. 应急启动:项目经理判断事故等级,启动相应应急预案
3. 现场处置:立即组织抢险(切断电源、疏散人员、设置警戒)
4. 医疗救护:拨打120急救,同时进行现场初步救治
5. 事故调查:24小时内上报事故情况,配合调查组开展工作
本方案未尽事宜,应严格按照国家现行施工规范及设计文件执行,施工过程中根据实际情况动态调整,确保工程质量、安全、进度目标全面实现。
