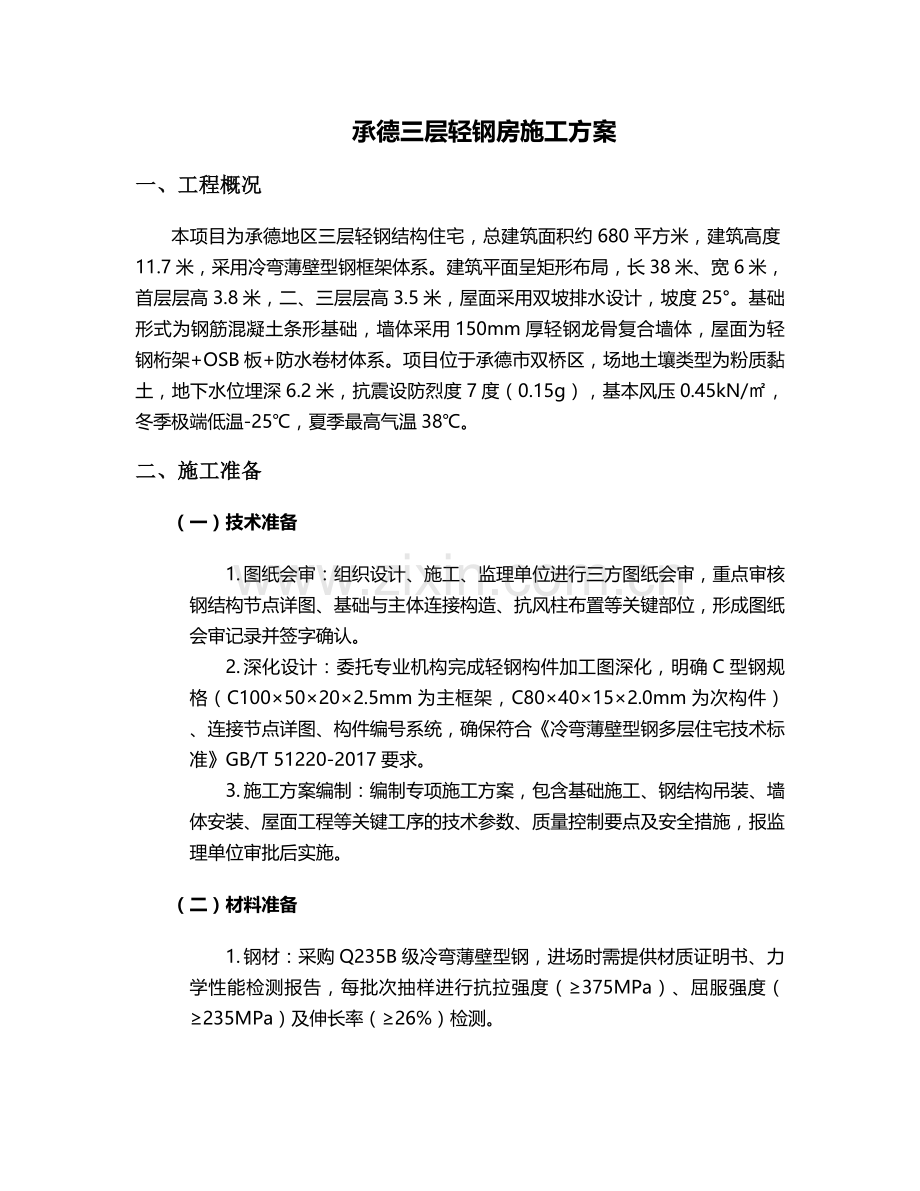

承德三层轻钢房施工方案
一、工程概况
本项目为承德地区三层轻钢结构住宅,总建筑面积约680平方米,建筑高度11.7米,采用冷弯薄壁型钢框架体系。建筑平面呈矩形布局,长38米、宽6米,首层层高3.8米,二、三层层高3.5米,屋面采用双坡排水设计,坡度25°。基础形式为钢筋混凝土条形基础,墙体采用150mm厚轻钢龙骨复合墙体,屋面为轻钢桁架+OSB板+防水卷材体系。项目位于承德市双桥区,场地土壤类型为粉质黏土,地下水位埋深6.2米,抗震设防烈度7度(0.15g),基本风压0.45kN/㎡,冬季极端低温-25℃,夏季最高气温38℃。
二、施工准备
(一)技术准备
1. 图纸会审:组织设计、施工、监理单位进行三方图纸会审,重点审核钢结构节点详图、基础与主体连接构造、抗风柱布置等关键部位,形成图纸会审记录并签字确认。
2. 深化设计:委托专业机构完成轻钢构件加工图深化,明确C型钢规格(C100×50×20×2.5mm为主框架,C80×40×15×2.0mm为次构件)、连接节点详图、构件编号系统,确保符合《冷弯薄壁型钢多层住宅技术标准》GB/T 51220-2017要求。
3. 施工方案编制:编制专项施工方案,包含基础施工、钢结构吊装、墙体安装、屋面工程等关键工序的技术参数、质量控制要点及安全措施,报监理单位审批后实施。
(二)材料准备
1. 钢材:采购Q235B级冷弯薄壁型钢,进场时需提供材质证明书、力学性能检测报告,每批次抽样进行抗拉强度(≥375MPa)、屈服强度(≥235MPa)及伸长率(≥26%)检测。
2. 围护材料:选用18mm厚定向结构刨花板(OSB),甲醛释放量≤0.124mg/m³;保温材料采用100mm厚玻璃棉板,导热系数≤0.042W/(m·K),容重48kg/m³;防水材料选用4mm厚SBS改性沥青防水卷材,耐热度≥90℃,低温柔性-25℃无裂纹。
3. 连接件:采用8.8级高强度螺栓(M10×35mm)、自攻螺钉(ST5.5×25mm)、拉铆钉(φ4.8×16mm),其机械性能需符合《紧固件机械性能》GB/T 3098.1-2010标准。
(三)现场准备
1. 场地平整:使用推土机平整场地,坡度控制在0.5%,素土夯实(压实系数≥0.93),沿场地周边开挖1.2m深排水沟,设置4个集水井(1m×1m×1.5m),配备潜水泵排水。
2. 临时设施:搭建材料堆放区(硬化地面+防雨棚)、加工区(设置型钢切割平台、钻孔机)、办公区(集装箱式临建),临时用电采用TN-S接零保护系统,设置3个分配电箱,配备250A漏电保护器。
3. 测量放线:使用全站仪建立施工控制网,设置6个永久性控制点,采用水准仪进行标高引测(±0.000相当于绝对标高125.60m),放出基础轴线、开挖边线及标高控制线,经监理复核无误后打设木桩标识。
三、主要施工流程
(一)基础工程
1. 土方开挖:采用反铲挖掘机开挖条形基础基槽,深度1.5m、宽度1.2m,边坡坡度1:0.5,人工清理基底浮土,钎探检查地基承载力(≥180kPa),超挖部分用级配砂石回填并夯实。
2. 垫层施工:浇筑100mm厚C15混凝土垫层,表面平整度误差≤5mm,每5m设置伸缩缝,缝宽20mm,内嵌沥青木板。
3. 钢筋绑扎:基础钢筋采用HRB400E级,主筋Φ12@150mm,分布筋Φ8@200mm,绑扎时设置Φ10mm钢筋马凳(间距1.5m),确保保护层厚度40mm,预留钢结构柱脚连接螺栓(M20×600mm,外露长度150mm),采用钢模板固定,位置偏差控制在±5mm内。
4. 混凝土浇筑:分段浇筑C30混凝土基础,使用插入式振捣器振捣(振捣时间15-30s),表面收光后覆盖薄膜养护7天,达到设计强度75%后进行基坑回填(分层夯实,每层厚度≤300mm)。
(二)钢结构主体施工
1. 构件加工:
o 切割:采用等离子切割机切割型钢,切口垂直度偏差≤1°,表面粗糙度Ra≤50μm。
o 钻孔:使用台钻加工螺栓孔,孔径比螺栓直径大1mm,孔位偏差≤1mm,孔距偏差≤2mm。
o 除锈:采用喷砂除锈,表面处理等级达到Sa2.5级,除锈后8小时内喷涂环氧富锌底漆(干膜厚度60μm)。
2. 钢柱安装:
o 吊装:采用25t汽车吊吊装钢柱,吊点设置在柱顶1/3高度处,使用缆风绳临时固定,垂直度偏差控制在H/1000且≤10mm(H为柱高)。
o 连接:柱脚与基础采用双螺母连接,拧紧扭矩450N·m,安装抗剪键(10mm厚钢板),间隙用无收缩灌浆料填充。
o 校正:使用全站仪进行三维定位校正,柱间距偏差≤±3mm,累计偏差≤10mm。
3. 钢梁安装:
o 吊装顺序:先安装主梁(跨度6m,截面C100×50×20×2.5mm),后安装次梁(间距1.2m,截面C80×40×15×2.0mm),同一榀钢梁两端高差≤5mm。
o 连接节点:采用螺栓连接+焊接组合节点,螺栓初拧扭矩为终拧扭矩的50%,终拧后进行角焊缝焊接(焊脚高度6mm,长度100mm,间隔200mm)。
o 支撑系统:安装X型交叉支撑(Φ20圆钢,张紧力15kN),确保横向刚度,每层设置2道水平支撑,间距≤6m。
4. 楼面结构:
o 安装18mm厚OSB板,板缝间距3-5mm,采用自攻螺钉(ST5.5×35mm)固定,边缘间距15mm,中间间距300mm,钉帽沉入板面1mm。
o 板上浇筑50mm厚C20细石混凝土,内置Φ4@200mm钢筋网,表面拉毛处理,设置10m×10m分格缝。
(三)墙体工程
1. 龙骨安装:
o 按深化设计弹出墙体轴线,安装地龙骨(C100×50×20×2.5mm),用膨胀螺栓(M12×100mm)固定在楼面,间距600mm。
o 竖立墙龙骨(C80×40×15×2.0mm),间距400mm,龙骨对接处采用双螺栓连接,门洞两侧设置加强龙骨(双拼C80型钢)。
o 安装横向支撑龙骨(C60×30×15×1.8mm),间距1200mm,与竖龙骨采用拉铆钉连接(每节点4个铆钉)。
2. 保温与隔声:
o 填充100mm厚玻璃棉板,容重48kg/m³,铺设时与龙骨固定,接缝处错缝搭接≥100mm。
o 安装12mm厚石膏板(耐火极限≥1小时),采用自攻螺钉固定,钉距150mm,板缝处粘贴50mm宽玻璃纤维网格布。
3. 外墙装饰:
o 安装20mm厚XPS挤塑板(导热系数≤0.030W/(m·K)),采用点粘法固定,粘结面积≥40%。
o 粘贴文化石(厚度30-50mm),使用专用粘结砂浆(抗压强度≥1.5MPa),勾缝采用聚合物水泥砂浆,宽度8mm,深度5mm。
(四)屋面工程
1. 桁架安装:
o 吊装轻钢桁架(跨度6m,高度1.2m,上弦杆C100×50×20×2.5mm,下弦杆C80×40×15×2.0mm),间距1.5m,支座处设置抗风拨螺栓(M16×200mm)。
o 安装檩条(C100×50×20×2.0mm),间距1.2m,与桁架采用檩托板连接,每节点2颗螺栓。
2. 防水施工:
o 铺设18mm厚OSB屋面板,自攻螺钉间距200mm,板缝用防水胶带密封。
o 涂刷基层处理剂(干燥时间≥4小时),铺贴4mm厚SBS改性沥青防水卷材,长边搭接100mm,短边搭接150mm,热熔法施工,烘烤温度180-200℃。
o 屋脊处增设200mm宽防水附加层,水落口周围500mm范围内涂刷2mm厚聚氨酯防水涂料。
3. 保温与饰面层:
o 铺设150mm厚离心玻璃棉板(容重64kg/m³),采用金属固件固定,间距500mm。
o 安装0.5mm厚铝镁锰合金屋面板(YX25-330型),板与檩条采用暗扣式连接,纵向搭接长度200mm,设置伸缩缝(间距12m)。
四、季节性施工措施
(一)冬季施工(11月-次年3月)
1. 混凝土工程:采用P.O42.5R水泥,掺加早强防冻剂(掺量3%),热水拌合(拌合水温度≤80℃),保证入模温度≥5℃,覆盖电热毯+阻燃棉被养护,确保临界强度≥7MPa。
2. 钢结构焊接:当环境温度低于0℃时,对焊接部位进行预热(预热温度80-100℃,预热范围≥100mm),使用低氢型焊条(E4315),施焊后立即用石棉布包裹缓冷,严禁在-15℃以下进行露天焊接。
3. 材料保护:钢材、防水材料等存放于室内,玻璃棉板采用防潮包装,OSB板进场后架空堆放,底部垫高300mm,覆盖防雨布。
(二)雨季施工(6月-8月)
1. 场地排水:设置排水沟(截面300mm×400mm),配备功率5.5kW潜水泵(扬程≥10m),雨后及时清理积水,检测地基承载力。
2. 混凝土施工:小雨时浇筑混凝土需减小坍落度(控制在120±20mm),浇筑后及时覆盖防雨布;中雨以上停止施工,已浇筑部分按施工缝处理。
3. 吊装作业:当风速≥10.8m/s(6级风)时停止吊装,已安装的钢构件及时固定,设置临时缆风绳,雨后检查高强螺栓扭矩。
五、质量控制
(一)主控项目
1. 钢结构安装:
o 柱垂直度:H/1000且≤10mm(检查工具:全站仪)
o 梁水平度:L/1000且≤5mm(检查工具:水准仪)
o 节点连接:高强度螺栓终拧扭矩偏差±10%(检查工具:扭矩扳手)
2. 防水工程:
o 卷材搭接长度:长边≥100mm,短边≥150mm(检查方法:尺量)
o 闭水试验:屋面蓄水24小时,水位下降≤2mm,无渗漏(检查方法:观察+水位测针)
(二)一般项目
1. 墙面安装:表面平整度≤3mm/2m(靠尺检查),垂直度≤4mm/2m(吊线检查),接缝高低差≤1mm(塞尺检查)。
2. 屋面板安装:檐口直线度≤10mm/20m(拉通线检查),板面色差(目测无明显差异),固定点间距偏差±15mm(尺量)。
(三)验收程序
1. 分项工程验收:每个分项工程完成后,施工单位自检合格后报监理验收,验收内容包括主控项目、一般项目、隐蔽工程记录等。
2. 分部工程验收:基础、主体、屋面等分部工程完成后,由建设单位组织设计、施工、监理单位进行验收,形成分部工程验收记录。
3. 竣工验收:工程全部完成后,施工单位提交竣工验收申请报告,建设单位组织相关单位进行竣工验收,验收合格后签署竣工验收证书。
六、安全文明施工
(一)安全管理
1. 高空作业:设置临边防护栏杆(高度1.2m,两道横杆),作业人员佩戴双钩安全带,使用工具袋,严禁抛掷物料。钢结构吊装时设置警戒区(半径10m),设专人指挥,吊装半径内严禁站人。
2. 临时用电:实行“一机一闸一漏”,配电箱加锁,接地电阻≤4Ω,电工持证上岗,定期检查线路绝缘情况。
3. 消防管理:施工现场配备4组灭火器(每组2个4kg干粉灭火器),易燃易爆材料单独存放,动火作业办理动火证,配备看火人及灭火器材。
(二)文明施工
1. 材料堆放:钢材、板材等分类堆放,设置标识牌(标明名称、规格、数量、检验状态),堆放高度≤1.5m,做到“一头齐、一条线”。
2. 扬尘控制:施工现场出入口设置洗车平台(含三级沉淀池),主要道路硬化(200mm厚C20混凝土),裸露场地覆盖防尘网(2000目),每天洒水降尘(不少于4次)。
3. 噪声控制:昼间噪声≤70dB,夜间≤55dB,切割、钻孔等作业设置隔声棚,避免夜间施工,确需夜间施工时办理夜间施工许可证并公告周边居民。
七、施工进度计划
序号
施工阶段
起止时间
工期(天)
关键工序
1
施工准备
第1-7天
7
图纸会审、材料进场
2
基础工程
第8-28天
21
土方开挖、钢筋绑扎、混凝土浇筑
3
主体钢结构
第29-63天
35
钢柱安装、钢梁吊装、楼面结构
4
墙体工程
第64-98天
35
龙骨安装、保温填充、外墙装饰
5
屋面工程
第99-126天
28
桁架安装、防水施工、屋面板安装
6
收尾验收
第127-140天
14
清理保洁、竣工资料整理、验收
八、验收标准与资料归档
(一)验收标准
本工程严格按照以下标准进行施工与验收:
1. 《冷弯薄壁型钢多层住宅技术标准》GB/T 51220-2017
2. 《钢结构工程施工质量验收标准》GB 50205-2020
3. 《屋面工程质量验收标准》GB 50207-2012
4. 《建筑地基基础工程施工质量验收标准》GB 50202-2018
(二)资料归档
施工过程中及时整理以下资料并归档:
1. 工程技术资料:图纸会审记录、设计变更、施工方案、技术交底记录等。
2. 质量保证资料:材料出厂合格证、试验报告、隐蔽工程验收记录、分项工程检验批质量验收记录等。
3. 安全管理资料:安全教育培训记录、安全技术交底、特种作业人员上岗证、安全检查记录等。
4. 竣工图:完整的竣工图,包括设计变更、施工洽商等内容的标注。
本方案根据现有施工经验及国家规范编制,实施过程中需结合现场实际情况动态调整,关键工序需留存影像资料,确保工程质量符合设计及规范要求。
