景德镇欧式别墅施工方案

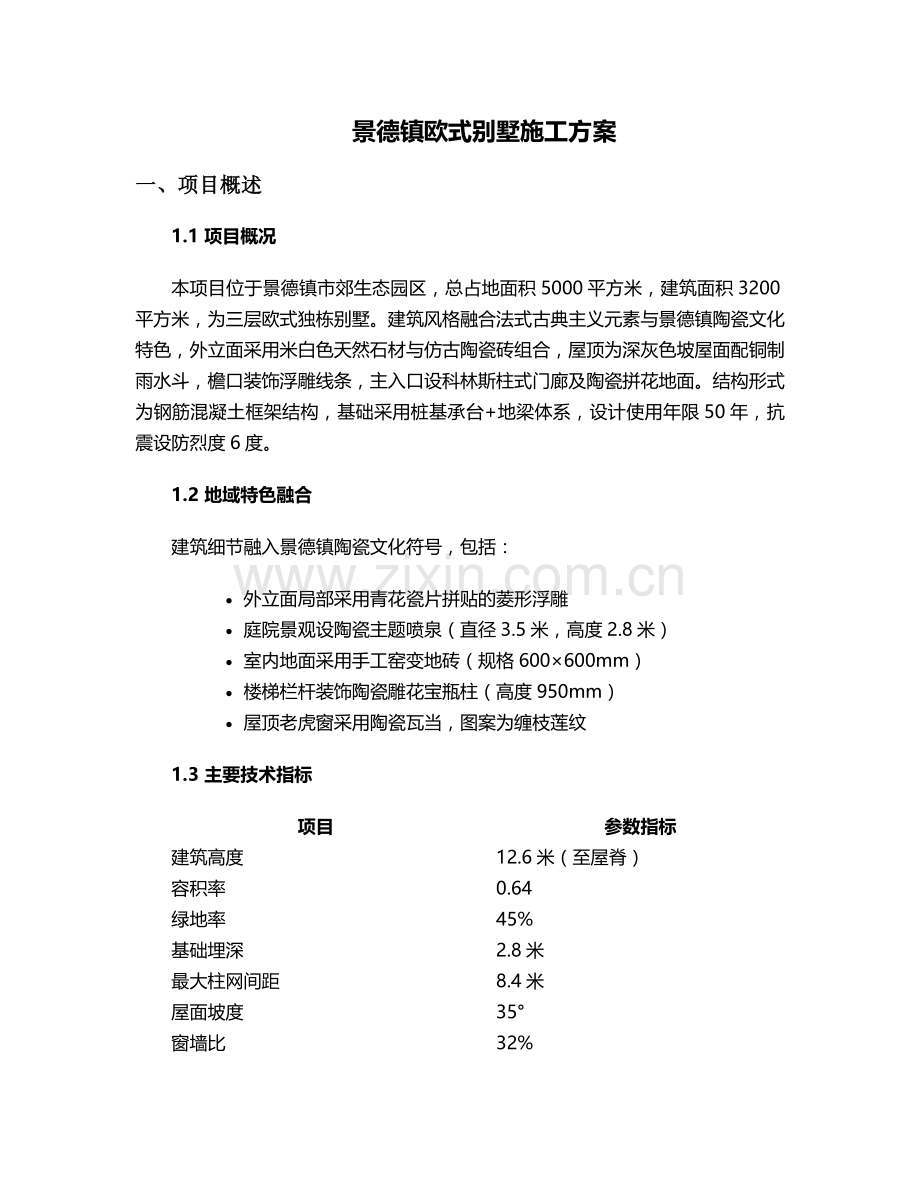

一、项目概述
1.1 项目概况
本项目位于景德镇市郊生态园区,总占地面积5000平方米,建筑面积3200平方米,为三层欧式独栋别墅。建筑风格融合法式古典主义元素与景德镇陶瓷文化特色,外立面采用米白色天然石材与仿古陶瓷砖组合,屋顶为深灰色坡屋面配铜制雨水斗,檐口装饰浮雕线条,主入口设科林斯柱式门廊及陶瓷拼花地面。结构形式为钢筋混凝土框架结构,基础采用桩基承台+地梁体系,设计使用年限50年,抗震设防烈度6度。
1.2 地域特色融合
建筑细节融入景德镇陶瓷文化符号,包括:
· 外立面局部采用青花瓷片拼贴的菱形浮雕
· 庭院景观设陶瓷主题喷泉(直径3.5米,高度2.8米)
· 室内地面采用手工窑变地砖(规格600×600mm)
· 楼梯栏杆装饰陶瓷雕花宝瓶柱(高度950mm)
· 屋顶老虎窗采用陶瓷瓦当,图案为缠枝莲纹
1.3 主要技术指标
项目
参数指标
建筑高度
12.6米(至屋脊)
容积率
0.64
绿地率
45%
基础埋深
2.8米
最大柱网间距
8.4米
屋面坡度
35°
窗墙比
32%

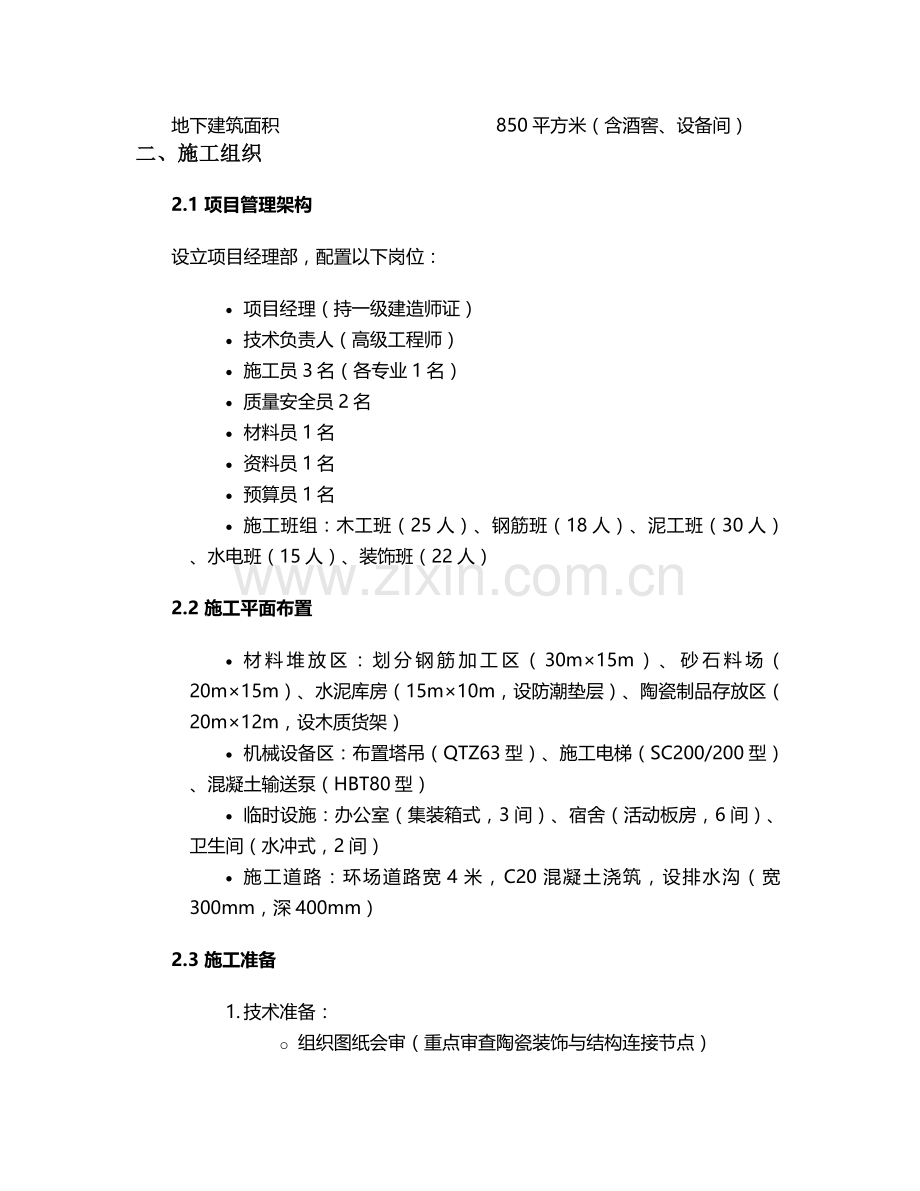

地下建筑面积
850平方米(含酒窖、设备间)
二、施工组织
2.1 项目管理架构
设立项目经理部,配置以下岗位:
· 项目经理(持一级建造师证)
· 技术负责人(高级工程师)
· 施工员3名(各专业1名)
· 质量安全员2名
· 材料员1名
· 资料员1名
· 预算员1名
· 施工班组:木工班(25人)、钢筋班(18人)、泥工班(30人)、水电班(15人)、装饰班(22人)
2.2 施工平面布置
· 材料堆放区:划分钢筋加工区(30m×15m)、砂石料场(20m×15m)、水泥库房(15m×10m,设防潮垫层)、陶瓷制品存放区(20m×12m,设木质货架)
· 机械设备区:布置塔吊(QTZ63型)、施工电梯(SC200/200型)、混凝土输送泵(HBT80型)
· 临时设施:办公室(集装箱式,3间)、宿舍(活动板房,6间)、卫生间(水冲式,2间)
· 施工道路:环场道路宽4米,C20混凝土浇筑,设排水沟(宽300mm,深400mm)
2.3 施工准备
1. 技术准备:
o 组织图纸会审(重点审查陶瓷装饰与结构连接节点)
o 编制专项施工方案(含陶瓷幕墙安装、异形屋面施工等)
o 进行BIM建模(建筑、结构、机电全专业协同)
2. 现场准备:
o 场地平整(挖填方量约2800m³)
o 临时水电接入(变压器250KVA,供水管DN100)
o 施工围挡(高度2.5米,彩钢板+砖砌基础)
o 测量控制网布设(建立3个永久性控制点)
3. 材料准备:
o 主要材料提前15天进场检验(石材、陶瓷砖需提供出厂合格证及放射性检测报告)
o 陶瓷制品定制(提前60天下单,含30天生产周期)
o 钢材、水泥、防水材料等取样送检(按规范批次)
三、施工工艺
3.1 基础工程
1. 桩基施工:
o 采用钻孔灌注桩(直径600mm,有效桩长22米)
o 桩端进入中风化岩层≥1.5米
o 单桩承载力特征值1800kN
o 共设工程桩48根,桩顶设1200×1200×1000mm承台
2. 承台施工:
o 基坑开挖采用机械+人工清底,边坡1:0.5
o 垫层C15混凝土(厚度100mm)
o 承台钢筋保护层50mm,采用双层双向Φ16@150
o 混凝土C35P6抗渗,使用插入式振捣器振捣
3. 地梁施工:
o 截面尺寸400×600mm,主筋Φ22@200
o 与承台连接处设腋角(尺寸300×300mm)
o 预埋管道需做防水套管(高出垫层50mm)
3.2 主体结构工程
1. 模板工程:
o 采用18mm厚酚醛覆膜多层板,50×100mm方木背楞
o 柱模板采用抱箍加固(间距500mm)
o 梁模板起拱高度1.5‰(跨度≥4米时)
o 支撑体系采用盘扣式脚手架(立杆间距≤1.2米)
2. 钢筋工程:
o 梁柱节点采用BIM放样,确保钢筋排布
o 框架柱纵筋采用电渣压力焊连接(Φ≥16mm)
o 梁上部钢筋在跨中1/3处连接,下部钢筋在支座处连接
o 箍筋加密区长度:柱端≥1.5hb,梁端≥2hb(hb为截面高度)
3. 混凝土工程:
o 框架柱分段浇筑至梁底20mm处
o 梁板混凝土连续浇筑,采用泵送C30混凝土
o 后浇带宽度800mm,待42天后浇筑C35微膨胀混凝土
o 养护采用覆盖薄膜+洒水(养护期≥14天)
3.3 屋面工程
1. 结构层施工:
o 120mm厚现浇钢筋混凝土斜板(坡度35°)
o 板底钢筋Φ10@150,板面钢筋Φ8@200
o 预埋陶瓷瓦固定件(间距600mm×600mm)
2. 屋面构造(自上而下):
o 陶瓷瓦(规格420×330mm,水泥浆卧铺)
o 30mm厚水泥砂浆保护层
o 1.5mm厚SBS改性沥青防水卷材(两道)
o 100mm厚挤塑聚苯板保温层
o 20mm厚1:3水泥砂浆找平层
o 结构层
3. 老虎窗施工:
o 预制钢筋混凝土窗框(与屋面结构同时浇筑)
o 窗楣设钢筋混凝土挑檐(挑出300mm)
o 陶瓷瓦当安装(每200mm设1个)
3.4 装饰工程
1. 外立面施工:
o 石材幕墙:25mm厚花岗岩板,不锈钢挂件干挂
o 陶瓷砖铺贴:60×240mm仿古砖,专用瓷砖胶粘贴
o 浮雕安装:GRC构件(密度≥1.8g/cm³),膨胀螺栓固定
o 腰线处理:EPS线条(宽度150-300mm),聚合物砂浆粘贴
2. 室内装饰:
o 地面:客厅采用波打线围边(宽度150mm),拼花图案陶瓷地砖
o 墙面:主卧采用丝绸壁纸(基层做防潮处理),公共区域局部木饰面
o 吊顶:餐厅设穹顶造型(直径5.2米),石膏线条装饰(宽度80mm)
o 楼梯:实木踏步(厚度40mm),陶瓷雕花栏杆(高度950mm)
3. 陶瓷工艺施工:
o 青花瓷片拼花:采用专用陶瓷粘结剂(抗压强度≥25MPa)
o 陶瓷雕塑安装:预留钢筋埋件,环氧树脂锚固
o 陶瓷瓦当固定:不锈钢螺丝穿透固定(每块不少于2个固定点)
3.5 安装工程
1. 给排水工程:
o 给水管:PPR管(De20-De63),热熔连接,工作压力1.0MPa
o 排水管:UPVC管(De50-De160),胶粘剂连接,坡度≥2‰
o 卫生洁具:主卫设按摩浴缸(容量280L),配恒温混水阀
o 热水系统:空气能热水器(制热量15kW)+ 太阳能辅助加热
2. 电气工程:
o 强电:三相五线制,配电箱设浪涌保护器(Imax≥40kA)
o 弱电:综合布线系统(含网络、电话、电视),智能家居控制系统
o 照明:客厅主灯为水晶吊灯(重量35kg,设加强吊杆)
o 防雷:屋顶设接闪带(Φ10热镀锌圆钢),接地电阻≤10Ω
3. 暖通工程:
o 空调:多联机系统(制冷量28kW),风管采用镀锌钢板(厚度0.6-1.0mm)
o 新风:全热交换器(风量300m³/h),送风口风速≤2m/s
o 地暖:低温热水地板辐射采暖(水温55℃),盘管间距200mm
四、施工进度计划
4.1 关键节点控制
施工阶段
起止时间
工期(天)
主要工作内容
施工准备
第1-30天
30
图纸会审、材料采购、场地平整
基础工程
第31-90天
60
桩基施工、承台浇筑、地梁施工
主体结构
第91-210天
120
框架施工、砌体工程、屋面结构
装饰装修
第211-360天
150
外立面、室内装饰、陶瓷工艺施工
安装工程
第241-390天
150
水电安装、设备调试、系统试运行
室外工程
第361-450天
90
园林景观、道路、围墙施工
竣工验收
第451-480天
30
分部分项验收、整改、竣工备案
4.2 进度保障措施
1. 资源保障:
o 模板配置2套(主体结构周转使用)
o 混凝土采用商品混凝土(签订供应保障协议)
o 高峰期施工人员保持120人以上(含各专业)
2. 技术保障:
o 采用BIM技术进行碰撞检查,减少返工
o 复杂节点提前制作样板(如陶瓷幕墙连接件)
o 屋面工程采用"倒置式"施工法缩短工期
3. 管理保障:
o 每周召开进度协调会,采用Project软件跟踪计划
o 设置进度奖惩制度(节点奖金额度5-10万元)
o 关键线路延误预警机制(滞后3天启动赶工措施)
五、质量与安全管理
5.1 质量管理体系
1. 材料控制:
o 陶瓷制品需提供出厂合格证、吸水率检测报告(≤0.5%)
o 石材进行放射性检测(内照射指数≤1.0)
o 防水材料进行耐热度、低温柔性检测
2. 过程控制:
o 实行"三检制"(自检、互检、交接检)
o 关键工序设置质量控制点(如梁柱节点钢筋隐蔽)
o 混凝土试块留置:标养试块+同条件养护试块
3. 验收标准:
o 结构工程:混凝土强度达到设计值100%方可拆模
o 装饰工程:墙面垂直度≤3mm/2m,地面平整度≤2mm/2m
o 陶瓷铺贴:空鼓率≤1%(单块砖边角空鼓不超过1/4)
5.2 安全文明施工
1. 安全防护:
o 外脚手架采用双排落地式(搭设高度15.6米),立杆间距1.5米,步距1.8米
o 临边洞口设防护栏杆(高度1.2米,两道横杆),挂密目安全网
o 高处作业设置操作平台(脚手板满铺,设18cm高挡脚板)
2. 消防管理:
o 施工现场每50平方米设灭火器2组(ABC干粉,4kg/组)
o 油漆、稀料等危险品单独存放(设置防爆型灯具)
o 动火作业办理许可证,设专人监护(配备灭火器材)
3. 文明施工:
o 施工道路每日洒水降尘(每天不少于4次)
o 建筑垃圾分类存放(设置可回收、不可回收、有毒有害三类)
o 夜间施工不超过22:00,噪声控制在55分贝以下
六、质量与安全管理
6.1 质量通病防治措施
1. 混凝土工程:
o 蜂窝麻面:控制坍落度(180±20mm),振捣时间15-30秒/点
o 裂缝控制:后浇带保留时间≥42天,养护期覆盖保湿
o 钢筋保护层:采用塑料垫块(强度≥C30),间距≤800mm
2. 装饰工程:
o 墙面空鼓:基层清理干净,涂刷界面剂(用量≥0.3kg/㎡)
o 瓷砖脱落:采用专用瓷砖胶(拉伸粘结强度≥1.0MPa)
o 石材泛碱:背面涂刷防碱背涂剂(干膜厚度≥0.1mm)
3. 防水工程:
o 屋面渗漏:阴阳角做圆弧处理(半径50mm),防水层上翻≥250mm
o 卫生间漏水:穿楼板管道设止水环(高度≥30mm),防水涂料涂刷三遍
6.2 应急预案
1. 触电事故:
o 立即切断电源(拉闸或用干燥木棒挑开电线)
o 对伤者进行初步救治(心肺复苏术)
o 拨打120急救电话,同时向项目经理报告
2. 火灾事故:
o 初期火灾用现场灭火器扑救(对准火焰根部)
o 组织人员疏散(沿安全通道有序撤离)
o 拨打119报警,说明火灾类型、地点、燃烧物
3. 坍塌事故:
o 立即停止作业,撤离危险区域
o 设置警戒线,禁止无关人员进入
o 启动应急救援小组,联系专业救援队伍
七、验收标准与流程
7.1 分部分项验收
1. 隐蔽工程验收:
o 地基验槽(勘察、设计、监理、施工四方验收)
o 钢筋隐蔽(检查规格、数量、间距、保护层厚度)
o 防水工程(闭水试验:屋面24小时,卫生间48小时)
2. 结构验收:
o 混凝土强度(回弹法检测,推定值≥设计强度)
o 构件尺寸偏差(允许偏差±5mm)
o 垂直度(全高偏差≤30mm)
3. 竣工验收:
o 观感质量(抽查率100%,合格率≥90%)
o 功能测试(给排水畅通、电气安全、空调效果)
o 资料审查(完整、真实、有效,符合归档要求)
7.2 陶瓷专项验收
1. 外观质量:
o 表面平整(偏差≤0.5mm/2m)
o 色泽均匀(色差范围ΔE≤3.0)
o 无裂纹、缺棱、掉角(允许修补面积≤5mm²/块)
2. 安装质量:
o 接缝平直(偏差≤1mm/m)
o 拼花图案吻合(错位≤2mm)
o 固定牢固(粘结强度测试≥0.8MPa)
3. 性能检测:
o 吸水率(≤0.5%)
o 耐急冷急热(15次循环无裂纹)
o 抗冻性(-15℃至20℃循环25次无变化)
八、成品保护措施
8.1 主体结构成品保护
1. 混凝土构件:
o 拆模后棱角用泡沫塑料包裹(高度1.2米)
o 禁止在构件上随意开槽打洞(确需开孔时采用机械钻孔)
o 楼梯踏步采用木板覆盖(厚度≥18mm)
2. 钢筋工程:
o 绑扎成型后禁止踩踏(设置马道)
o 雨天覆盖塑料薄膜(防止锈蚀)
o 焊接接头冷却前禁止触碰(冷却时间≥30分钟)
8.2 装饰工程成品保护
1. 陶瓷饰面:
o 铺贴完成后覆盖木板(表面涂刷脱模剂)
o 勾缝完成后72小时内禁止沾水(保持通风干燥)
o 禁止用硬物撞击(如确需作业,设置缓冲垫层)
2. 木装饰:
o 安装完成后涂刷一遍底漆(防止受潮变形)
o 门把手、锁具等配件最后安装(避免划伤)
o 地面木地板铺设后设置专用通道(宽度800mm)
3. 石材饰面:
o 表面涂刷防护剂(渗透型,用量0.2L/㎡)
o 禁止酸性物质接触(如洁厕灵、水泥浆)
o 接缝处用美纹纸保护(防止污染)
8.3 设备安装成品保护
1. 卫生洁具:
o 安装后用原包装覆盖(或专用保护膜)
o 龙头、花洒等配件最后安装(避免损坏)
o 排水口临时封堵(防止杂物进入)
2. 电气设备:
o 开关插座安装后用塑料膜覆盖(防止油漆污染)
o 灯具安装在装饰工程最后阶段进行
o 配电箱内元器件用绝缘胶布保护(防止短路)
九、环境保护措施
9.1 扬尘控制
· 施工现场设置洗车平台(长6米,宽3米,配高压水枪)
· 易扬尘材料(水泥、砂子)覆盖密目网(网目数≥2000目/100cm²)
· 塔吊设置喷雾降尘系统(覆盖半径30米)
9.2 噪声控制
· 破碎机、切割机等设备设置隔音棚(降噪量≥25dB)
· 夜间施工噪声≤55dB(采用低噪声设备)
· 木工加工区远离居民区(距离≥50米)
9.3 废水处理
· 施工废水经三级沉淀池处理(沉淀池容积5m³)
· 食堂废水设隔油池(处理能力3m³/d)
· 厕所废水经化粪池处理后排入市政管网
9.4 固废处理
· 建筑垃圾分类存放(可回收、不可回收、有毒有害三类)
· 陶瓷废料回收利用(破碎后用于路基填料)
· 生活垃圾日产日清(由环卫部门定期清运)
本方案未尽事宜,严格按照国家现行施工规范及景德镇市建筑管理规定执行。施工过程中如遇设计变更,需经原设计单位出具变更文件后组织实施。
