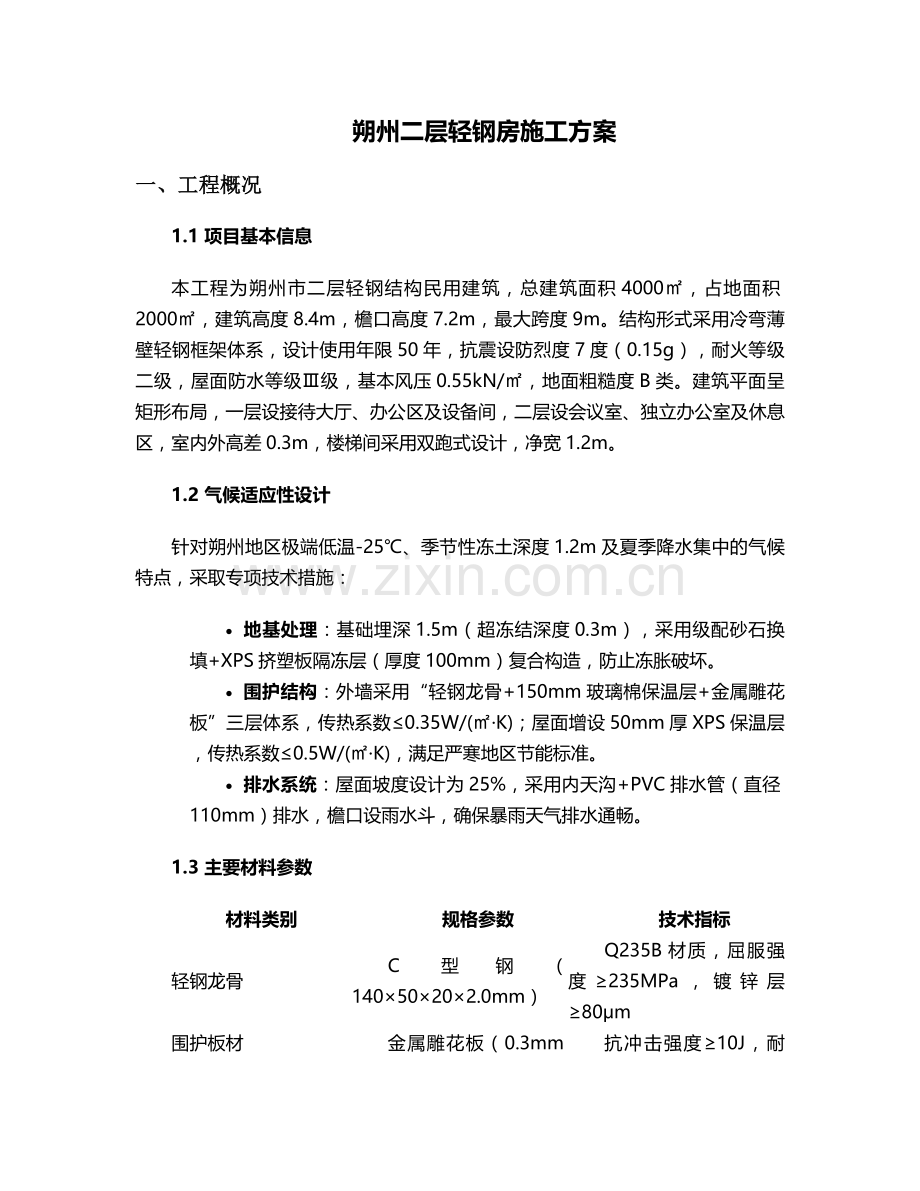

朔州二层轻钢房施工方案
一、工程概况
1.1 项目基本信息
本工程为朔州市二层轻钢结构民用建筑,总建筑面积4000㎡,占地面积2000㎡,建筑高度8.4m,檐口高度7.2m,最大跨度9m。结构形式采用冷弯薄壁轻钢框架体系,设计使用年限50年,抗震设防烈度7度(0.15g),耐火等级二级,屋面防水等级Ⅲ级,基本风压0.55kN/㎡,地面粗糙度B类。建筑平面呈矩形布局,一层设接待大厅、办公区及设备间,二层设会议室、独立办公室及休息区,室内外高差0.3m,楼梯间采用双跑式设计,净宽1.2m。
1.2 气候适应性设计
针对朔州地区极端低温-25℃、季节性冻土深度1.2m及夏季降水集中的气候特点,采取专项技术措施:
· 地基处理:基础埋深1.5m(超冻结深度0.3m),采用级配砂石换填+XPS挤塑板隔冻层(厚度100mm)复合构造,防止冻胀破坏。
· 围护结构:外墙采用“轻钢龙骨+150mm玻璃棉保温层+金属雕花板”三层体系,传热系数≤0.35W/(㎡·K);屋面增设50mm厚XPS保温层,传热系数≤0.5W/(㎡·K),满足严寒地区节能标准。
· 排水系统:屋面坡度设计为25%,采用内天沟+PVC排水管(直径110mm)排水,檐口设雨水斗,确保暴雨天气排水通畅。
1.3 主要材料参数
材料类别
规格参数
技术指标
轻钢龙骨
C型钢(140×50×20×2.0mm)
Q235B材质,屈服强度≥235MPa,镀锌层≥80μm
围护板材
金属雕花板(0.3mm铝锌合金面层)
抗冲击强度≥10J,耐盐雾性能≥500h
保温材料
离心玻璃棉(容重48kg/m³)
导热系数≤0.038W/(m·K),吸湿率≤5%
结构板材
OSB定向刨花板(18mm厚)
静曲强度≥25MPa,弹性模量≥2800MPa
屋面瓦材
沥青瓦(尺寸1000×333mm)
重量≤20kg/㎡,耐候性≥15年

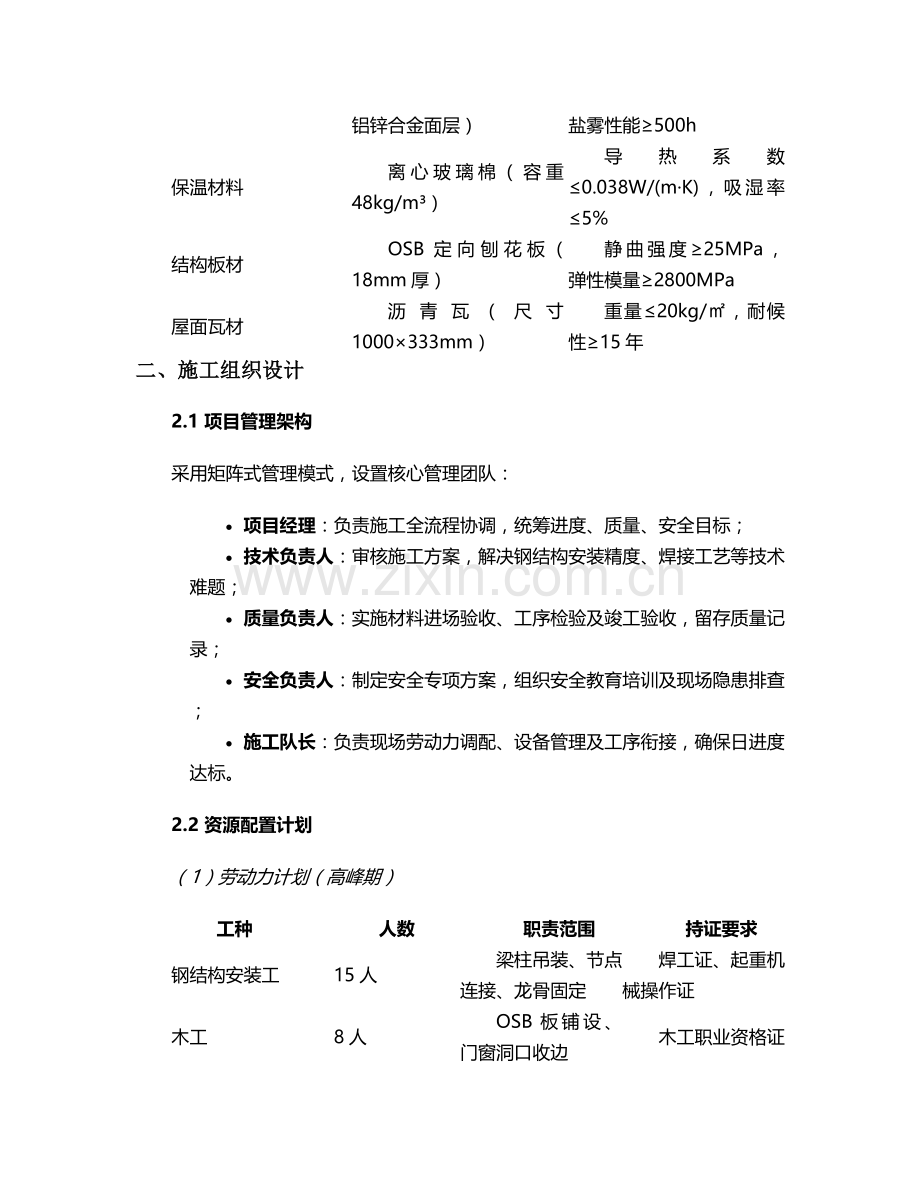

二、施工组织设计
2.1 项目管理架构
采用矩阵式管理模式,设置核心管理团队:
· 项目经理:负责施工全流程协调,统筹进度、质量、安全目标;
· 技术负责人:审核施工方案,解决钢结构安装精度、焊接工艺等技术难题;
· 质量负责人:实施材料进场验收、工序检验及竣工验收,留存质量记录;
· 安全负责人:制定安全专项方案,组织安全教育培训及现场隐患排查;
· 施工队长:负责现场劳动力调配、设备管理及工序衔接,确保日进度达标。
2.2 资源配置计划
(1)劳动力计划(高峰期)
工种
人数
职责范围
持证要求
钢结构安装工
15人
梁柱吊装、节点连接、龙骨固定
焊工证、起重机械操作证
木工
8人
OSB板铺设、门窗洞口收边
木工职业资格证
水电工
5人
管线预埋、设备安装、系统调试
电工证
普工
10人
材料搬运、场地清理、辅助作业
安全教育培训合格证
(2)主要施工设备
设备名称
型号规格
数量
用途
精度要求
汽车吊
25t
1台
构件吊装
吊臂垂直度偏差≤1°
CO₂气体保护焊机
NBC-500
4台
钢结构节点焊接
焊接电流180-220A,电压24-28V
激光投线仪
精度±1mm/10m
2台
轴线及标高控制
水平偏差≤0.3mm/m
剪板机
QC12Y-6×2500
1台
板材切割
切口垂直度≤0.5mm
(3)材料供应计划
· 前置材料:轻钢构件、地脚螺栓等提前15天进场,存放于防雨棚内,垫高300mm防止锈蚀;
· 同步材料:保温棉、OSB板等随施工进度分批进场,每批次供应量满足7天施工需求;
· 应急储备:备用自攻螺丝(ST5.5×25mm)5000颗、密封胶(容量590ml)20支,应对施工损耗。
三、施工流程
3.1 总体流程
基础施工→钢结构工厂加工→构件运输→现场安装(一层框架→二层框架→屋面桁架→楼板系统)→围护系统施工(外墙→屋面→内墙)→水电安装→装饰装修→竣工验收,总工期90天,关键线路为:基础施工(15天)→钢结构安装(30天)→围护系统(25天)→装饰装修(20天)。
3.2 关键工序详解
3.2.1 基础施工
1. 地基处理:机械开挖至-1.5m,素土夯实(压实系数≥0.95),铺100mm厚级配砂石(粒径2-40mm,含泥量≤3%),压路机碾压3遍(碾压速度2km/h)。
2. 独立基础施工:
o 模板采用18mm厚多层板,支撑体系为Φ48×3.5mm钢管(间距800mm),确保浇筑时无胀模;
o 混凝土强度等级C30,采用商品混凝土(坍落度180±20mm),振捣棒(Φ50mm)振捣密实,初凝后覆盖薄膜养护7天;
o 基础顶面预埋M20地脚螺栓(外露长度100mm),采用钢制定位支架固定,轴线偏差≤5mm,顶面平整度≤3mm。
3. 防潮处理:基础顶面涂刷2mm厚聚氨酯防水涂料(延伸率≥300%),铺设20mm厚XPS挤塑板(抗压强度≥200kPa),周边延伸至基础侧面150mm。
3.2.2 钢结构安装
1. 构件验收:进场构件检查截面尺寸(允许偏差±2mm)、镀锌层厚度(磁性测厚仪检测)及螺栓孔位置(偏差≤1mm),不合格构件退场处理。
2. 一层框架安装:
o 角柱吊装:采用25t汽车吊单点起吊,临时支撑(钢管斜撑)固定,全站仪校正垂直度(偏差≤H/1000且≤5mm);
o 梁连接:主梁与柱采用M12高强螺栓(8.8级)连接,扭矩值45-50N·m,节点处加设抗剪连接板(厚度8mm);
o 次梁安装:间距600mm,与主梁采用ST5.5×25mm自攻自钻螺钉连接,每节点不少于3颗,螺钉沉入OSB板1-2mm。
3. 二层框架安装:
o 柱吊装:采用双吊点起吊(吊点距柱端1/3处),安装后焊接柱间支撑(角钢L50×5),形成稳定体系;
o 楼面承重龙骨:采用C型钢(100×50×20×1.5mm),跨度方向每1.2m设横撑,与主梁螺栓连接,表面铺设18mm厚OSB板(错缝排列,自攻螺钉间距≤150mm)。
3.2.3 围护系统施工
1. 外墙施工:
o 龙骨安装:C型钢间距400mm,与主体结构采用M8膨胀螺栓固定(间距600mm),垂直度偏差≤3mm/2m;
o 保温填充:玻璃棉卷毡横向铺设,接缝处搭接100mm,采用保温钉固定(间距500mm),防止下坠;
o 面板安装:金属雕花板自下而上铺设,板缝宽度5mm,填充耐候密封胶(位移能力±25%),阳角处加设铝合金包边(宽度50mm)。
2. 屋面施工:
o 桁架安装:三角形轻钢屋架间距1.8m,节点焊接采用CO₂气体保护焊(焊丝ER50-6,直径1.2mm),焊后24小时进行渗透检测,无裂纹缺陷;
o 防水处理:铺设4mm厚SBS改性沥青防水卷材,长边搭接100mm(热熔法),短边搭接150mm(自粘法),屋脊处增设200mm宽附加层;
o 沥青瓦铺设:从檐口向上铺设,上下层搭接100mm,沿山墙及屋脊钉设防风钉(间距300mm),确保抗风掀性能≥1.5kPa。
四、施工工艺标准
4.1 钢结构加工精度控制
· 切割工艺:采用数控等离子切割,切口垂直度偏差≤0.5mm,表面粗糙度Ra≤25μm,切口处打磨圆角(R≥1mm),防止应力集中;
· 钻孔工艺:螺栓孔采用台钻加工,孔径误差±0.5mm,孔距偏差≤1mm,孔边距≥2d(d为螺栓直径),严禁气割扩孔;
· 焊接工艺:梁柱节点采用三面围焊,焊脚高度6mm,焊接变形控制采用“对称焊接法”,焊后冷却至常温再进行校正,构件直线度偏差≤L/1000(L为构件长度)。
4.2 安装精度控制标准
项目
允许偏差
检测方法
柱垂直度
H/1000且≤10mm
全站仪或线锤+钢尺
屋面坡度
±5%设计值
水准仪测量标高差
墙面平整度
≤3mm/2m
2m靠尺+塞尺
螺栓扭矩
±10%设计值
扭矩扳手检测
4.3 防水施工专项要求
· 基层处理:屋面OSB板接缝处用防水砂浆找平,表面平整度≤5mm/2m,涂刷基层处理剂(干燥时间≥4小时);
· 卷材铺贴:采用“满粘法”施工,热熔卷材烘烤温度180-200℃,滚压次数≥3次,确保无气泡、空鼓;
· 节点处理:落水口周边500mm范围内增铺防水附加层,管根处采用密封胶嵌缝+金属箍固定,高度≥250mm。
五、质量与安全管理
5.1 质量管理体系
1. 材料验收:每批钢材、保温棉等主要材料需提供出厂合格证及检测报告,抽样送检频率:轻钢龙骨每20t为一批,玻璃棉每500m³为一批,OSB板每1000张为一批,不合格材料严禁使用。
2. 工序检验:实行“三检制”(自检、互检、交接检),重点控制:
o 基础钢筋隐蔽工程验收(截面尺寸、配筋、保护层厚度);
o 钢结构节点焊接质量(无损检测比例10%);
o 屋面防水闭水试验(蓄水深度50mm,持续24小时无渗漏)。
3. 质量记录:留存施工日志、材料合格证、检测报告、验收记录等资料,竣工后整理成册归档。
5.2 安全管理措施
1. 高空作业防护:
o 搭设满堂脚手架(步距1.8m,立杆间距1.2m),脚手板满铺并固定,外侧设1.2m高防护栏杆及密目安全网;
o 施工人员佩戴双钩安全带(高空作业≥2m),作业面设置生命绳,严禁酒后或疲劳作业。
2. 吊装安全:
o 构件吊装前检查吊具(钢丝绳、卸扣)磨损情况,报废标准:钢丝绳断丝数≥10%或局部变形;
o 吊装半径内设置警戒区,专人指挥(持信号工证),吊装时构件下方严禁站人。
3. 临时用电:
o 采用TN-S接零保护系统,配电箱设漏电保护器(动作电流≤30mA,动作时间≤0.1s);
o 焊机、切割机等设备设专用开关箱,电缆架空敷设(高度≥2.5m),严禁拖地碾压。
5.3 应急预案
针对朔州地区可能发生的大风、暴雨等极端天气,制定专项预案:
· 大风预警(风力≥6级):停止高空作业,固定未安装构件,塔吊吊钩收回并锚固;
· 暴雨防范:现场设置排水沟(截面300×400mm),配备2台抽水泵(流量50m³/h),防止场地积水;
· 火灾应急:施工现场每50㎡配置2具4kg干粉灭火器,焊接作业办理动火证,配备看火人及灭火器材。
六、施工进度计划
施工阶段
起止时间(天)
关键节点
资源保障措施
基础施工
1-15
独立基础混凝土浇筑、地脚螺栓预埋
投入2台振捣棒,商品混凝土及时供应
钢结构安装
16-45
一层框架验收、二层楼面铺设
25t汽车吊满负荷运转,每日吊装15榀梁
围护系统施工
46-70
外墙保温验收、屋面防水闭水试验
保温棉提前进场,防水卷材专人保管
装饰装修
71-90
室内地砖铺设、门窗安装
水电与装修交叉作业,合理调配劳动力
本方案严格遵循《轻钢结构设计规范》(GB50018-2002)、《钢结构工程施工质量验收标准》(GB50205-2020)等规范要求,通过材料控制、精度管理及安全防护,确保工程质量达到合格标准,满足使用功能及耐久性要求。
