资源描述

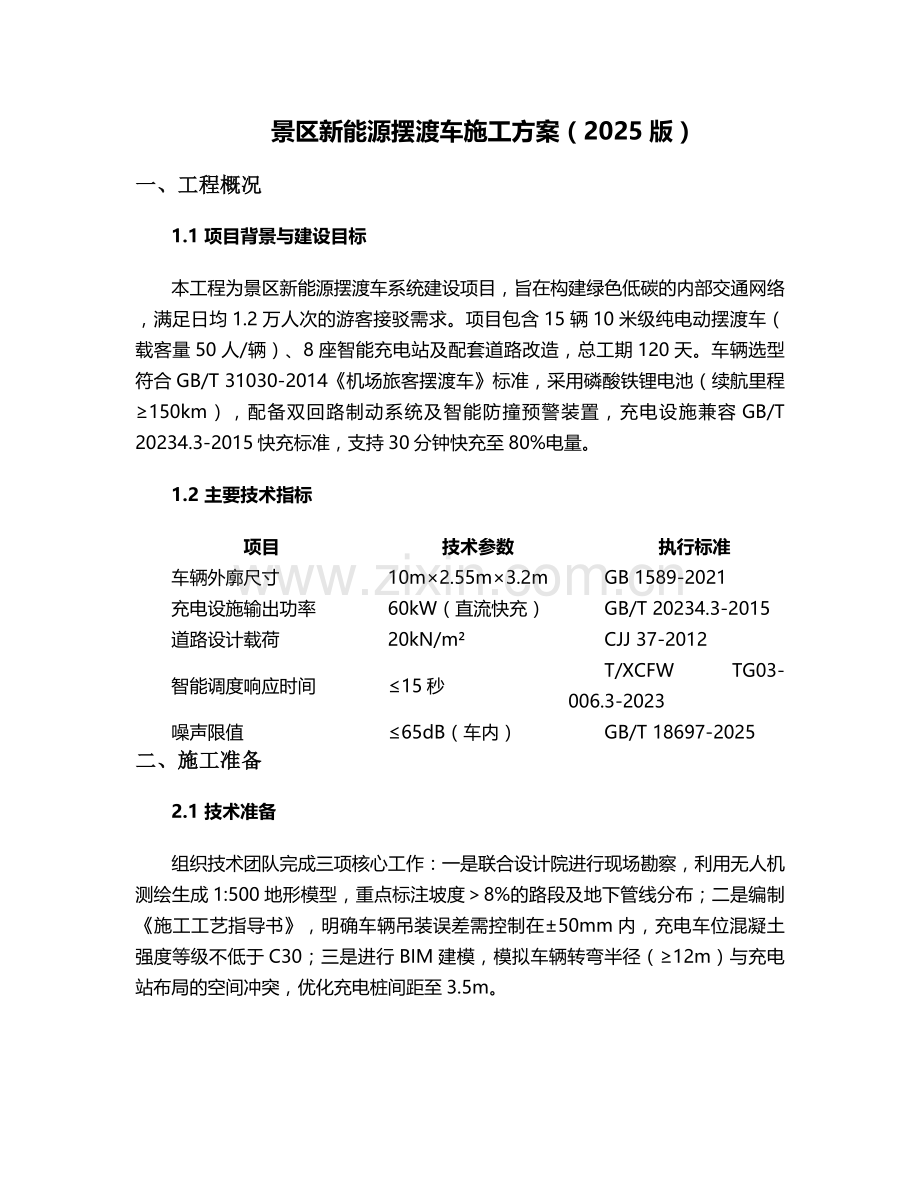

景区新能源摆渡车施工方案(2025版)
一、工程概况
1.1 项目背景与建设目标
本工程为景区新能源摆渡车系统建设项目,旨在构建绿色低碳的内部交通网络,满足日均1.2万人次的游客接驳需求。项目包含15辆10米级纯电动摆渡车(载客量50人/辆)、8座智能充电站及配套道路改造,总工期120天。车辆选型符合GB/T 31030-2014《机场旅客摆渡车》标准,采用磷酸铁锂电池(续航里程≥150km),配备双回路制动系统及智能防撞预警装置,充电设施兼容GB/T 20234.3-2015快充标准,支持30分钟快充至80%电量。
1.2 主要技术指标
项目
技术参数
执行标准
车辆外廓尺寸
10m×2.55m×3.2m
GB 1589-2021
充电设施输出功率
60kW(直流快充)
GB/T 20234.3-2015
道路设计载荷
20kN/m²
CJJ 37-2012
智能调度响应时间
≤15秒
T/XCFW TG03-006.3-2023
噪声限值
≤65dB(车内)
GB/T 18697-2025
二、施工准备
2.1 技术准备
组织技术团队完成三项核心工作:一是联合设计院进行现场勘察,利用无人机测绘生成1:500地形模型,重点标注坡度>8%的路段及地下管线分布;二是编制《施工工艺指导书》,明确车辆吊装误差需控制在±50mm内,充电车位混凝土强度等级不低于C30;三是进行BIM建模,模拟车辆转弯半径(≥12m)与充电站布局的空间冲突,优化充电桩间距至3.5m。

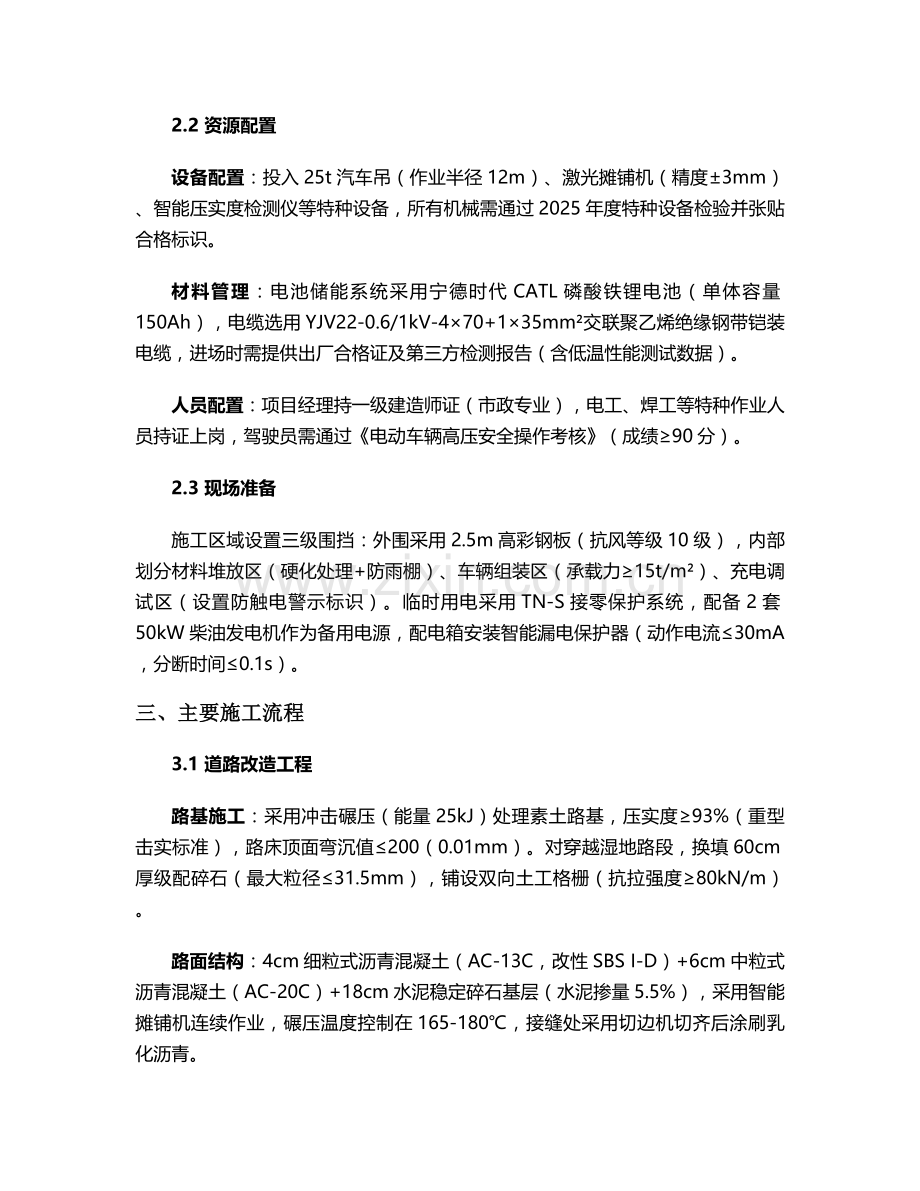

2.2 资源配置
设备配置:投入25t汽车吊(作业半径12m)、激光摊铺机(精度±3mm)、智能压实度检测仪等特种设备,所有机械需通过2025年度特种设备检验并张贴合格标识。
材料管理:电池储能系统采用宁德时代CATL磷酸铁锂电池(单体容量150Ah),电缆选用YJV22-0.6/1kV-4×70+1×35mm²交联聚乙烯绝缘钢带铠装电缆,进场时需提供出厂合格证及第三方检测报告(含低温性能测试数据)。
人员配置:项目经理持一级建造师证(市政专业),电工、焊工等特种作业人员持证上岗,驾驶员需通过《电动车辆高压安全操作考核》(成绩≥90分)。
2.3 现场准备
施工区域设置三级围挡:外围采用2.5m高彩钢板(抗风等级10级),内部划分材料堆放区(硬化处理+防雨棚)、车辆组装区(承载力≥15t/m²)、充电调试区(设置防触电警示标识)。临时用电采用TN-S接零保护系统,配备2套50kW柴油发电机作为备用电源,配电箱安装智能漏电保护器(动作电流≤30mA,分断时间≤0.1s)。
三、主要施工流程
3.1 道路改造工程
路基施工:采用冲击碾压(能量25kJ)处理素土路基,压实度≥93%(重型击实标准),路床顶面弯沉值≤200(0.01mm)。对穿越湿地路段,换填60cm厚级配碎石(最大粒径≤31.5mm),铺设双向土工格栅(抗拉强度≥80kN/m)。
路面结构:4cm细粒式沥青混凝土(AC-13C,改性SBS I-D)+6cm中粒式沥青混凝土(AC-20C)+18cm水泥稳定碎石基层(水泥掺量5.5%),采用智能摊铺机连续作业,碾压温度控制在165-180℃,接缝处采用切边机切齐后涂刷乳化沥青。
交通设施:弯道处设置路缘石(高度15cm)及反光道钉(间隔50cm),候车亭平台高于路面150mm,采用盲道砖(凸起高度5mm)与防滑地砖(摩擦系数≥0.6)组合铺设。
3.2 充电站建设
基础施工:充电桩基础采用C30混凝土现浇(尺寸1200mm×800mm×600mm),内置4-M20×800mm地脚螺栓,顶部预埋DN100镀锌钢管作为电缆保护管。基础周边设置50mm宽变形缝,填充沥青麻丝。
设备安装:使用激光投线仪定位充电桩(垂直度偏差≤1.5mm/m),电缆接头采用冷缩式终端头(绝缘等级10kV),接地系统采用TN-C-S制式,接地电阻≤4Ω(使用ZC-8型接地电阻测试仪检测)。
智能系统调试:依次完成四步调试:①通讯模块测试(4G/5G信号强度≥-85dBm);②充电流程模拟(包括刷卡、扫码、应急停机功能);③与景区票务系统数据对接;④负荷测试(同时启动3台充电桩,持续运行2小时)。
3.3 车辆交付与验收
吊装作业:选用25t汽车吊(配备力矩限制器),吊点设置在车辆底盘专用吊耳处,吊装角度控制在60°以内,地面设置2名指挥人员(持信号工证)。车辆落位后,使用楔形木楔固定轮胎,轮差控制在±30mm内。
功能测试:按照GB/T 31030-2014要求进行12项测试:①制动距离(30km/h时速制动距离≤7m);②车门防夹力(≤300N);③电池SOC精度(误差≤2%);④倒车影像夜视功能(照度0.1lux时可辨识障碍物)。
联合验收:由建设单位、监理单位、第三方检测机构组成验收组,出具《车辆性能检测报告》《充电设施安全评估报告》《道路工程竣工验收证书》三项核心文件,其中充电桩计量误差需≤±1%(经当地计量所标定)。
四、安全保障措施
4.1 危险源管控
建立三级风险管控体系:
· 一级风险(红色预警):高压电作业(380V及以上),实施“双人监护制”,作业前需拉闸挂牌并使用验电器确认无电,配备绝缘手套(试验电压10kV)、绝缘靴(击穿电压≥30kV);
· 二级风险(黄色预警):车辆吊装,设置20m警戒区,风速≥10.8m/s(6级风)时停止作业,吊物下方严禁站人;
· 三级风险(蓝色预警):夜间施工,需配置LED泛光灯(照度≥50lux),作业人员穿戴反光背心(逆反射系数≥300cd/lx/m²)。
4.2 应急管理
编制《突发事件应急预案》,配置应急物资库:①医疗急救箱(含AED除颤仪);②消防器材(推车式干粉灭火器35kg×2台);③应急电源(20kW便携式发电机)。每月组织一次桌面推演,每季度开展实战演练,重点训练电池起火处置流程(使用专用ABC干粉灭火器,保持3m安全距离)。
4.3 职业健康防护
为作业人员配备符合GB/T 29510-2013标准的防护用品:焊工佩戴自动变光面罩(遮光号9-13#),噪声作业人员(>85dB)配发耳塞(降噪值≥25dB),夏季施工期间提供含盐清凉饮料(含盐量0.15%),每2小时轮换作业。
五、质量控制
5.1 过程控制要点
混凝土工程:采用商品混凝土(坍落度180±20mm),每50m³制作1组试块,标养28天强度需达到设计值115%以上。路面施工采用三辊轴摊铺机,表面平整度误差≤3mm/3m(靠尺检测)。
电气工程:电缆敷设前进行绝缘电阻测试(≥10MΩ),接线端子压接使用液压钳(六角形模具),压接顺序遵循“先零后火、先下后上”原则。充电桩安装完成后,进行3次全负荷循环测试,记录各模块温度(≤65℃)。
车辆调试:参照GB/T 12678-2025进行可靠性试验,连续行驶500km后,检查制动盘磨损量(≤0.3mm)、电池衰减率(≤5%),底盘螺栓扭矩复紧至厂家规定值(如车架连接螺栓扭矩350±10N·m)。
5.2 验收标准
分部分项工程验收需满足:
· 道路工程:平整度σ≤1.2mm(连续式平整度仪检测),构造深度0.5-0.8mm(铺砂法);
· 充电设施:计量误差≤±1%(经法定计量机构检定),通讯中断自动断电时间≤0.5秒;
· 车辆性能:加速时间(0-30km/h)≤8秒,爬坡能力≥20%(满载状态)。
六、进度计划
采用Project软件编制四级进度计划:
1. 准备阶段(1-15天):完成图纸会审、施工许可办理、材料进场检验;
2. 基础施工阶段(16-45天):道路路基处理、充电桩基础浇筑;
3. 安装阶段(46-90天):路面铺设、充电桩安装、车辆吊装;
4. 调试验收阶段(91-120天):系统联调、第三方检测、试运行。
关键线路为:路基碾压→混凝土浇筑→充电桩安装→联合调试,设置3个里程碑节点,延期超5天需启动赶工措施(增加作业班组或延长作业时间)。
七、环境保护措施
7.1 扬尘控制
施工区域出入口设置洗车平台(含三级沉淀池),车辆出场前冲洗轮胎(泥渍厚度≤5mm);易扬尘材料(水泥、砂子)采用密闭罐车运输,堆场设置6m高防尘网(密度≥2000目/100cm²),PM10浓度超标时(>0.5mg/m³)启动雾炮机降尘。
7.2 噪声管理
选用低噪声设备(如液压破碎锤声压级≤92dB),夜间22:00至次日6:00禁止强噪声作业,确需施工时办理夜间施工许可,噪声超标区域设置声屏障(插入损失≥25dB)。
7.3 固废处理
建筑垃圾分类存放,混凝土废渣回收率≥90%(用于路基回填),废电池、废机油等危险废物交由有资质单位处置(转移联单保存5年),生活垃圾日产日清,严禁焚烧。
八、运营维护方案
8.1 车辆维护
执行三级保养制度:
· 日常保养(每日):检查轮胎气压(前轮2.8bar,后轮3.0bar)、制动液液位(MIN-MAX之间)、电池单体电压差(≤50mV);
· 一级保养(每500km):更换空调滤芯,检查刹车片厚度(≥3mm);
· 二级保养(每5000km):电池均衡充电,电机轴承加注润滑脂(型号锂基脂2号)。
8.2 充电站维护
建立“三查制度”:
· 日查:充电桩显示屏有无故障代码,电缆有无破损;
· 周查:绝缘电阻测试(≥500MΩ),接地系统导通性;
· 月查:计量精度校准,防雷装置接地电阻(≤10Ω)。
建立备品备件库,关键部件(充电模块、主控板)储备量满足3台设备更换需求。
8.3 智能运维系统
部署物联网平台,实时监测:①车辆状态(电池SOC、电机温度);②充电桩运行参数(输出电压、电流);③道路状况(路面沉降、积水)。系统具备自动报警功能,故障响应时间≤2小时,修复完成率≥95%。
本方案实施过程中,需严格执行国家及行业最新标准,如遇规范更新,应及时调整相关技术参数,确保工程质量达到优良标准。施工完成后,提交《竣工图》《设备操作手册》《维护保养计划表》等12套技术资料,作为后期运营管理依据。
展开阅读全文
