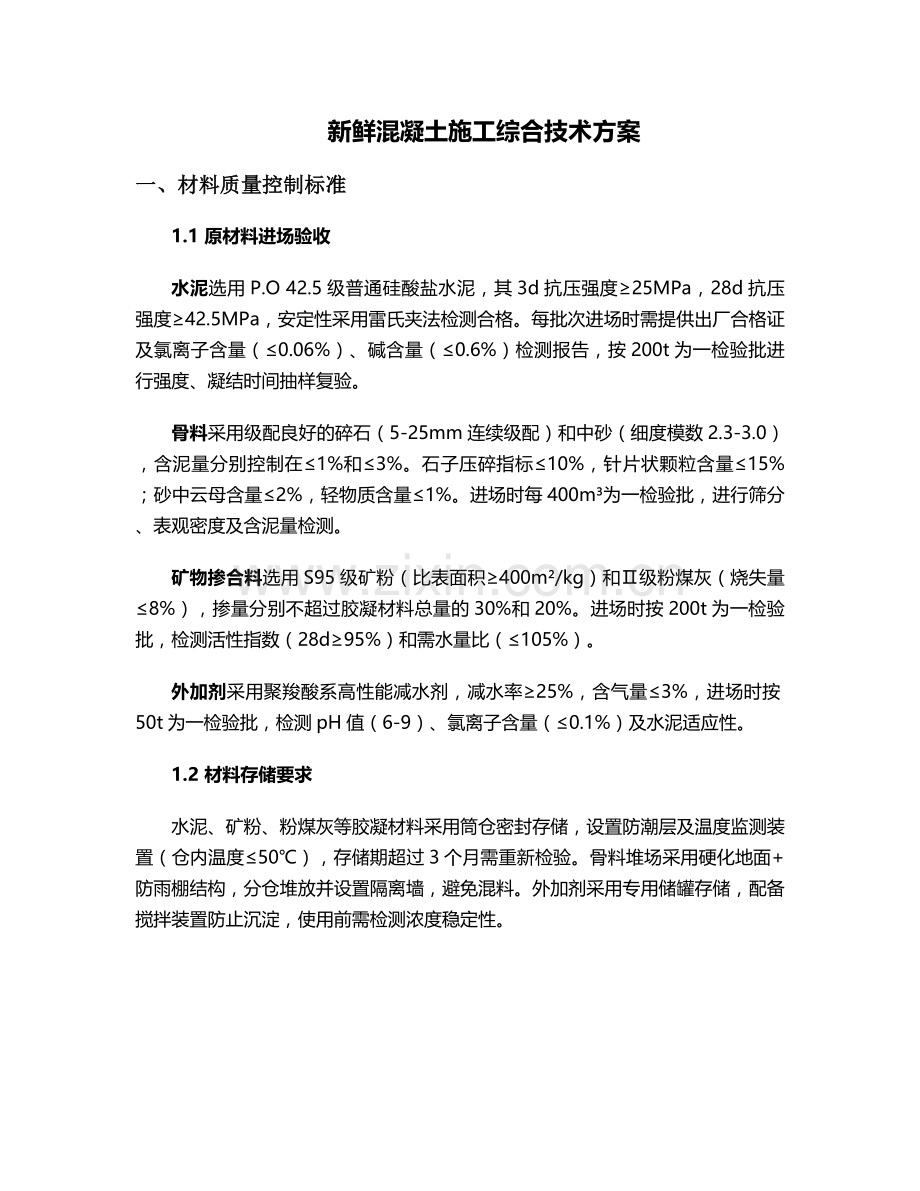

新鲜混凝土施工综合技术方案
一、材料质量控制标准
1.1 原材料进场验收
水泥选用P.O 42.5级普通硅酸盐水泥,其3d抗压强度≥25MPa,28d抗压强度≥42.5MPa,安定性采用雷氏夹法检测合格。每批次进场时需提供出厂合格证及氯离子含量(≤0.06%)、碱含量(≤0.6%)检测报告,按200t为一检验批进行强度、凝结时间抽样复验。
骨料采用级配良好的碎石(5-25mm连续级配)和中砂(细度模数2.3-3.0),含泥量分别控制在≤1%和≤3%。石子压碎指标≤10%,针片状颗粒含量≤15%;砂中云母含量≤2%,轻物质含量≤1%。进场时每400m³为一检验批,进行筛分、表观密度及含泥量检测。
矿物掺合料选用S95级矿粉(比表面积≥400m²/kg)和Ⅱ级粉煤灰(烧失量≤8%),掺量分别不超过胶凝材料总量的30%和20%。进场时按200t为一检验批,检测活性指数(28d≥95%)和需水量比(≤105%)。
外加剂采用聚羧酸系高性能减水剂,减水率≥25%,含气量≤3%,进场时按50t为一检验批,检测pH值(6-9)、氯离子含量(≤0.1%)及水泥适应性。
1.2 材料存储要求
水泥、矿粉、粉煤灰等胶凝材料采用筒仓密封存储,设置防潮层及温度监测装置(仓内温度≤50℃),存储期超过3个月需重新检验。骨料堆场采用硬化地面+防雨棚结构,分仓堆放并设置隔离墙,避免混料。外加剂采用专用储罐存储,配备搅拌装置防止沉淀,使用前需检测浓度稳定性。

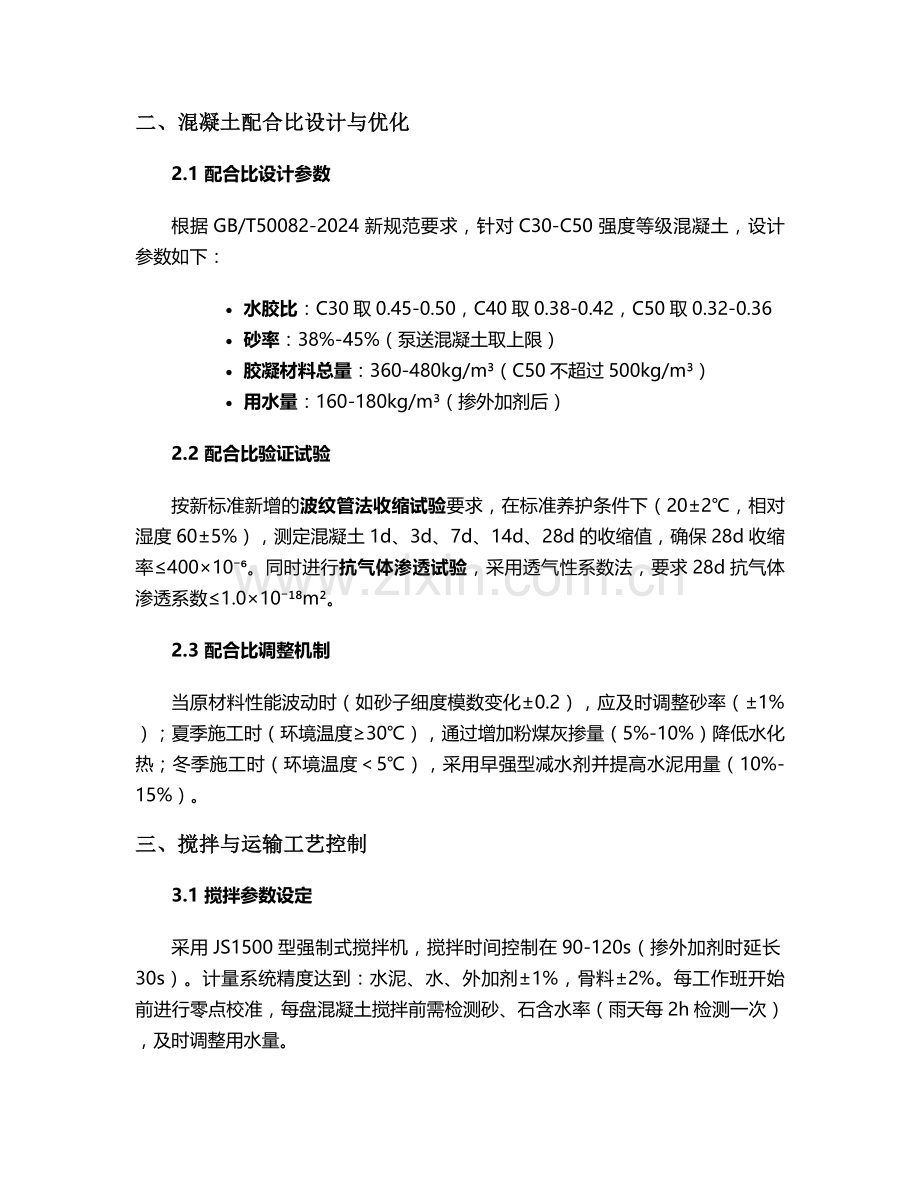

二、混凝土配合比设计与优化
2.1 配合比设计参数
根据GB/T50082-2024新规范要求,针对C30-C50强度等级混凝土,设计参数如下:
· 水胶比:C30取0.45-0.50,C40取0.38-0.42,C50取0.32-0.36
· 砂率:38%-45%(泵送混凝土取上限)
· 胶凝材料总量:360-480kg/m³(C50不超过500kg/m³)
· 用水量:160-180kg/m³(掺外加剂后)
2.2 配合比验证试验
按新标准新增的波纹管法收缩试验要求,在标准养护条件下(20±2℃,相对湿度60±5%),测定混凝土1d、3d、7d、14d、28d的收缩值,确保28d收缩率≤400×10⁻⁶。同时进行抗气体渗透试验,采用透气性系数法,要求28d抗气体渗透系数≤1.0×10⁻¹⁸m²。
2.3 配合比调整机制
当原材料性能波动时(如砂子细度模数变化±0.2),应及时调整砂率(±1%);夏季施工时(环境温度≥30℃),通过增加粉煤灰掺量(5%-10%)降低水化热;冬季施工时(环境温度<5℃),采用早强型减水剂并提高水泥用量(10%-15%)。
三、搅拌与运输工艺控制
3.1 搅拌参数设定
采用JS1500型强制式搅拌机,搅拌时间控制在90-120s(掺外加剂时延长30s)。计量系统精度达到:水泥、水、外加剂±1%,骨料±2%。每工作班开始前进行零点校准,每盘混凝土搅拌前需检测砂、石含水率(雨天每2h检测一次),及时调整用水量。
3.2 运输过程控制
采用8m³罐车运输,运输时间≤90min(夏季≤60min),罐车转速保持在2-4r/min。卸料前高速搅拌30s,到场后检测混凝土工作性:坍落度损失≤30mm/h,扩展度≥500mm,黏聚性通过倒置坍落度筒法检测(5s内不下落为合格)。
3.3 温度控制措施
夏季施工时,采用骨料预冷(洒水降温至≤25℃)、冰水拌合(水温≤15℃)、罐车遮阳等措施,确保入模温度≤30℃;冬季施工时,通过热水拌合(水温≤80℃)、骨料预热(≥5℃),保证入模温度≥10℃。
四、浇筑与振捣施工工艺
4.1 浇筑前准备
模板采用18mm厚酚醛覆膜胶合板,支撑系统采用Φ48×3.5mm钢管(立杆间距≤1.2m,扫地杆距地≤200mm),高大模板(高度≥8m)需通过第三方结构验算。钢筋保护层厚度采用塑料垫块(强度≥C30),梁柱节点处设置定位箍筋,确保钢筋位置偏差≤5mm。
施工缝处理:先清除表面浮浆及松动石子,洒水湿润后涂刷水泥净浆(水灰比0.4-0.5),厚度≥2mm。后浇带保留时间≥42d,浇筑前需清理杂物并采用补偿收缩混凝土(膨胀剂掺量8%-10%)。
4.2 浇筑工艺要点
基础底板采用斜面分层浇筑法,分层厚度≤500mm,坡度1:6-1:8,振捣棒插入下层混凝土50mm,移动间距≤300mm。框架柱采用分段浇筑(每次浇筑高度≤2m),浇筑至梁底20mm处,待柱混凝土初凝后再浇筑梁板。剪力墙采用布料机均匀布料,门窗洞口两侧对称浇筑,高差≤300mm。
4.3 振捣质量控制
采用Φ50mm插入式振捣棒(作用半径300mm),快插慢拔(插入速度≤1m/s,拔出速度≤0.5m/s),每点振捣时间20-30s(以表面泛浆、无气泡逸出为准)。对钢筋密集区(间距≤100mm)采用Φ30mm振捣棒,或辅以附着式振捣器(频率50-60Hz)。
五、养护与温控措施
5.1 标准养护工艺
混凝土浇筑完成后12h内覆盖保湿(采用阻燃保温被+塑料薄膜),养护期间保持表面湿润(洒水次数≥4次/d)。普通混凝土养护期≥7d,掺矿物掺合料或抗渗混凝土≥14d。同条件养护试块放置在结构实体对应部位,与结构同条件养护。
5.2 大体积混凝土温控
基础底板等大体积混凝土(厚度≥1.5m)采用“预埋循环水管+测温系统”控制内外温差≤25℃。水管采用Φ50mm镀锌钢管,间距1.5m×1.5m布置,进出口水温差≤10℃。测温点按“梅花形”布置,每50m²设置1个,升温阶段每2h测温1次,降温阶段每4h测温1次。
当实测温差超过20℃时,启动保温措施(覆盖阻燃棉被);超过25℃时,通冷水循环降温(进水温度≤20℃)。
5.3 特殊季节养护
夏季高温时,采用喷雾养护(水温≤25℃)+遮阳棚,表面温度≤35℃;冬季低温时,采用电伴热养护(功率20W/m²),确保养护期间混凝土内部温度≥5℃,强度达到设计值75%前不得受冻。
六、质量验收与检测
6.1 施工过程检验
开盘鉴定:每工作班首次开盘时,检测混凝土坍落度(允许偏差±20mm)、含气量(≤5%)及泌水率(≤2%),留置标准养护试块(每100m³不少于1组)和同条件养护试块(每楼层不少于2组)。
施工缝验收:检查界面处理质量,采用回弹法检测结合面强度(≥设计值80%),必要时钻取芯样(直径100mm)检查结合面密实性。
6.2 实体质量检测
按GB50204-2025新规范要求,采用回弹-取芯法检测混凝土强度:每个检验批抽取3个测区,每个测区布置16个回弹点,计算回弹平均值后钻取1个芯样(芯样高度≥直径)进行修正,推定值≥设计强度等级的95%为合格。
结构位置与尺寸偏差检测:柱垂直度(层高≤5m时≤8mm)、墙表面平整度(≤5mm)、板厚度(+8mm,-5mm),允许偏差项目合格率≥90%。
6.3 耐久性指标检测
按GB/T50082-2024新增要求,对重要工程混凝土进行抗气体渗透试验(每500m³留置1组试件)和波纹管法收缩试验(每1000m³留置1组试件),试验结果需符合设计要求及规范规定。
七、施工安全与环保措施
7.1 安全防护
搅拌站设置安全警示标志(如“必须佩戴安全帽”),操作人员配备防尘口罩(KN95级)和护目镜。泵送作业时,布料杆下方严禁站人,布料半径内设置警戒区。夜间施工配备充足照明(照度≥50lux),危险区域设置红色警示灯。
7.2 环保控制
搅拌站设置三级沉淀池(总容积≥50m³),废水经处理后回用(pH值6-9)。骨料堆场设置雾炮降尘(覆盖率100%),运输车辆出场前冲洗轮胎(冲洗时间≥30s)。固体废弃物分类存放,废混凝土可破碎后作为路基填料回收利用。
八、应急预案
8.1 混凝土工作性异常
当出现坍落度损失过快(>50mm/h)时,立即停止浇筑,分析原因:若因外加剂失效,启用备用外加剂;若因运输时间过长,对罐车内混凝土进行二次添加减水剂(掺量≤原掺量的50%),重新搅拌后检测工作性,合格方可使用。
8.2 设备故障处理
搅拌站主机故障时,立即启动备用搅拌机(响应时间≤30min);泵车堵管时,先反泵3-5次,无效则拆卸堵塞段管道,清理后重新安装。浇筑中断超过2h时,应设置施工缝,按规范要求处理界面后再继续浇筑。
8.3 恶劣天气应对
遇暴雨时,对已浇筑混凝土立即覆盖防雨布,未浇筑区域停止作业;遇高温(日最高温≥35℃)时,调整作业时间为早6:00-10:00、晚16:00-20:00,混凝土内掺加缓凝剂(缓凝时间延长2-4h)。
本方案严格遵循GB/T50082-2024、GB50666-2011等最新规范要求,施工过程中应根据现场实际情况动态调整工艺参数,确保混凝土结构的安全性、耐久性和经济性。
