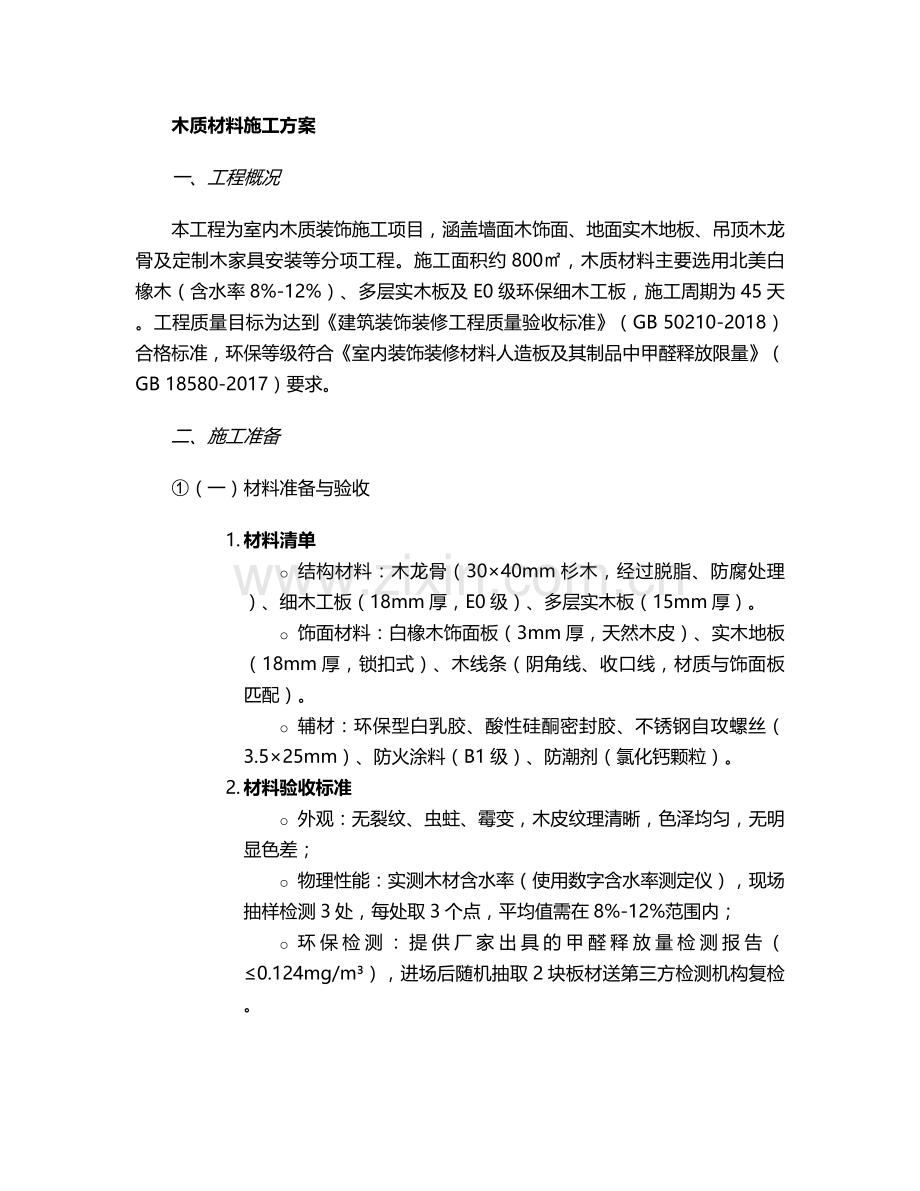

木质材料施工方案
一、工程概况
本工程为室内木质装饰施工项目,涵盖墙面木饰面、地面实木地板、吊顶木龙骨及定制木家具安装等分项工程。施工面积约800㎡,木质材料主要选用北美白橡木(含水率8%-12%)、多层实木板及E0级环保细木工板,施工周期为45天。工程质量目标为达到《建筑装饰装修工程质量验收标准》(GB 50210-2018)合格标准,环保等级符合《室内装饰装修材料人造板及其制品中甲醛释放限量》(GB 18580-2017)要求。
二、施工准备
① (一)材料准备与验收
1. 材料清单
o 结构材料:木龙骨(30×40mm杉木,经过脱脂、防腐处理)、细木工板(18mm厚,E0级)、多层实木板(15mm厚)。
o 饰面材料:白橡木饰面板(3mm厚,天然木皮)、实木地板(18mm厚,锁扣式)、木线条(阴角线、收口线,材质与饰面板匹配)。
o 辅材:环保型白乳胶、酸性硅酮密封胶、不锈钢自攻螺丝(3.5×25mm)、防火涂料(B1级)、防潮剂(氯化钙颗粒)。
2. 材料验收标准
o 外观:无裂纹、虫蛀、霉变,木皮纹理清晰,色泽均匀,无明显色差;
o 物理性能:实测木材含水率(使用数字含水率测定仪),现场抽样检测3处,每处取3个点,平均值需在8%-12%范围内;
o 环保检测:提供厂家出具的甲醛释放量检测报告(≤0.124mg/m³),进场后随机抽取2块板材送第三方检测机构复检。

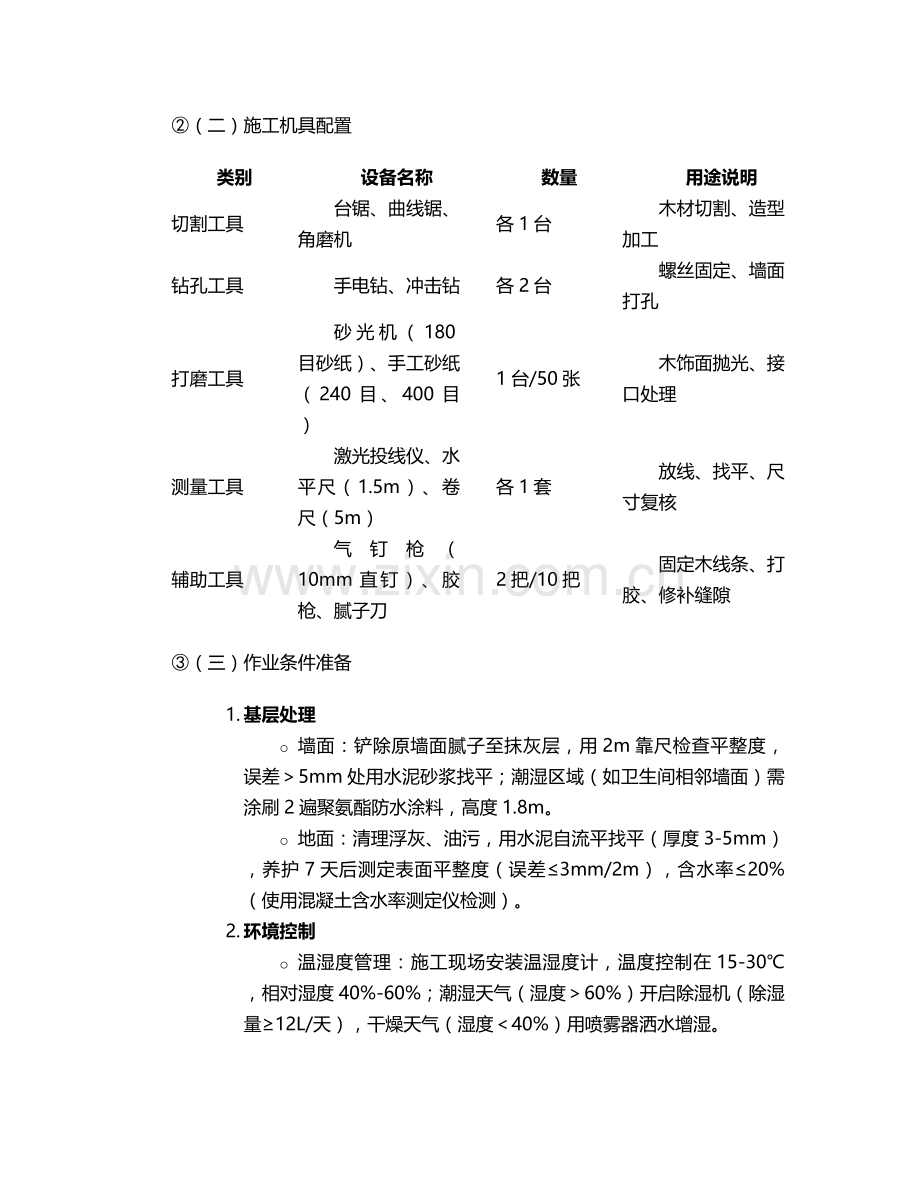

② (二)施工机具配置
类别
设备名称
数量
用途说明
切割工具
台锯、曲线锯、角磨机
各1台
木材切割、造型加工
钻孔工具
手电钻、冲击钻
各2台
螺丝固定、墙面打孔
打磨工具
砂光机(180目砂纸)、手工砂纸(240目、400目)
1台/50张
木饰面抛光、接口处理
测量工具
激光投线仪、水平尺(1.5m)、卷尺(5m)
各1套
放线、找平、尺寸复核
辅助工具
气钉枪(10mm直钉)、胶枪、腻子刀
2把/10把
固定木线条、打胶、修补缝隙
③ (三)作业条件准备
1. 基层处理
o 墙面:铲除原墙面腻子至抹灰层,用2m靠尺检查平整度,误差>5mm处用水泥砂浆找平;潮湿区域(如卫生间相邻墙面)需涂刷2遍聚氨酯防水涂料,高度1.8m。
o 地面:清理浮灰、油污,用水泥自流平找平(厚度3-5mm),养护7天后测定表面平整度(误差≤3mm/2m),含水率≤20%(使用混凝土含水率测定仪检测)。
2. 环境控制
o 温湿度管理:施工现场安装温湿度计,温度控制在15-30℃,相对湿度40%-60%;潮湿天气(湿度>60%)开启除湿机(除湿量≥12L/天),干燥天气(湿度<40%)用喷雾器洒水增湿。
o 防尘措施:施工区域用彩条布封闭,与非施工区设置2m高围挡,地面铺设厚塑料膜(接缝处用胶带密封)。
三、主要施工工艺
④ (一)墙面木饰面施工
1. 木龙骨安装
o 放线:根据设计图纸,用激光投线仪弹出龙骨定位线,横向间距400mm,竖向间距600mm,转角处增设加强龙骨。
o 固定:采用膨胀螺栓(M8×80mm)固定龙骨,间距500mm,螺栓入墙深度≥50mm;龙骨与墙面之间预留10mm空气层,填充防火岩棉(厚度50mm,容重80kg/m³),并用防潮纸包裹龙骨。
o 防火处理:龙骨表面涂刷3遍防火涂料,每遍干燥时间≥4小时,涂层厚度≥0.5mm,干燥后用砂纸轻磨表面。
2. 基层板安装
o 裁板:根据龙骨间距裁切细木工板,板缝预留3mm伸缩缝,避免通缝拼接(相邻板材接缝错开≥200mm)。
o 固定:用自攻螺丝从板中央向四周固定,螺丝间距150mm,距板边≥15mm,螺丝头沉入板面1-2mm,并用腻子填平。
o 防潮处理:在基层板背面涂刷2遍防潮底漆(干燥时间2小时/遍),安装时板与地面之间预留10mm间隙,填入防潮剂。
3. 饰面板粘贴与拼接
o 涂胶:采用“十字交叉法”涂胶,白乳胶厚度0.5-1mm,胶层均匀无气泡,涂胶后晾置5-8分钟(以手指轻触不粘手为宜)。
o 拼接工艺:
§ 直缝拼接:两块饰面板边缘刨成45°斜角,涂胶后用F夹(间距300mm)固定,拼接处用木楔临时加压,24小时后拆除;
§ 花纹拼接:按木纹走向预排板,确保纹理自然延续,色差明显的板材用于阴角或不显眼位置。
o 收边处理:用同材质木线条收口,线条与饰面板接缝处打胶(胶缝宽度≤1mm),表面用湿抹布擦净余胶。
⑤ (二)实木地板铺设
1. 地面预处理
o 铺设防潮膜:重叠铺设2层聚乙烯防潮膜(厚度0.2mm),接缝处搭接100mm,用胶带密封,墙根处上翻100mm。
o 安装地垫:铺设3mm厚EVA静音地垫,接缝处搭接50mm,避免重叠过厚导致地板起拱。
2. 地板安装
o 试铺:从房间长边靠墙一侧开始,地板与墙面之间预留8-10mm伸缩缝(用木楔固定),按纹理方向预排,调整色差和花纹。
o 锁扣连接:将地板舌部插入凹槽,用橡胶锤轻敲短边,确保锁扣完全咬合,相邻地板接缝高低差≤0.2mm,缝隙≤0.1mm。
o 收边:过门处用金属过桥条(厚度与地板一致),墙角用收边条(硅胶固定),伸缩缝内填入弹性泡沫条后打胶密封。
⑥ (三)吊顶木龙骨施工
1. 龙骨框架制作
o 主龙骨:50×70mm杉木方,间距900mm,用吊筋(φ8mm镀锌丝杆)固定,吊筋间距≤1000mm,端部距墙≤300mm。
o 副龙骨:30×40mm杉木方,间距300mm,与主龙骨垂直搭接,用3.5×35mm自攻螺丝双向固定(每个节点2颗螺丝)。
2. 防火与防腐处理
o 所有木龙骨涂刷防火涂料(3遍,干膜厚度≥1mm),吊顶内管线与龙骨交叉处包裹防火岩棉;
o 潮湿环境(如厨房、卫生间吊顶)龙骨表面涂刷聚胺酯防腐漆,节点处填充防腐木楔。
四、质量控制要点
⑦ (一)关键工序控制点
工序名称
控制项目
允许偏差
检查方法
木龙骨安装
平整度
≤3mm/2m
2m靠尺+塞尺
饰面板粘贴
接缝高低差
≤0.3mm
游标卡尺(测量3处取最大值)
实木地板铺设
表面平整度
≤2mm/2m
2m靠尺+塞尺
木线条安装
接缝直线度
≤1mm/2m
拉5m线(不足5m拉通线)
⑧ (二)常见质量问题防治
1. 饰面板开裂
o 原因:木材含水率超标、胶层固化不均、环境温湿度剧烈变化;
o 预防措施:进场材料含水率严格控制在8%-12%,涂胶后加压时间≥24小时,施工期间关闭门窗避免穿堂风。
2. 地板起拱
o 原因:伸缩缝预留不足、地面潮湿、胶水用量过多;
o 预防措施:按房间长度每10m增设一条伸缩缝(宽度5mm),地面含水率≤20%方可施工,锁扣地板安装时禁止涂胶。
3. 木龙骨变形
o 原因:未做脱脂处理、固定间距过大;
o 预防措施:选用脱脂烘干龙骨,主龙骨间距≤900mm,副龙骨间距≤300mm,节点处用双螺丝固定。
五、安全与环保措施
⑨ (一)安全管理
1. 防火要求
o 施工现场严禁吸烟,动火作业(如切割、焊接)需办理动火证,配备2个4kg干粉灭火器,作业点下方铺设防火毯。
o 油漆、稀料等易燃品单独存放于防爆柜,与施工区保持10m距离,使用后及时封闭容器。
2. 高空作业
o 吊顶施工时搭设满堂脚手架(步距1.8m,立杆间距1.5m),脚手板满铺并固定,作业人员系安全带(高挂低用)。
⑩ (二)环保控制
1. 粉尘控制
o 切割作业设置专用除尘设备(移动式工业吸尘器),操作人员佩戴防尘口罩(KN95级);
o 每日施工结束后,采用湿法清扫(用拧干的湿布擦拭),避免粉尘飞扬。
2. 废弃物处理
o 木材边角料分类回收(可利用料、废料),废料集中堆放于封闭垃圾桶,由专业机构清运;
o 胶水瓶、涂料桶等容器统一收集,交由有资质的危废处理公司处置。
六、施工进度计划
阶段
工期(天)
主要工作内容
责任人
材料进场验收
3
材料卸货、抽样检测、仓储保管
材料员
基层处理
7
墙面找平、地面自流平、防潮处理
施工班组
木龙骨施工
10
墙面、吊顶龙骨安装及防火处理
木工组长
饰面工程
15
饰面板粘贴、地板铺设、木线条安装
施工班组
收尾与验收
10
缝隙修补、打磨抛光、清洁保洁
质检员
七、验收标准与流程
⑪ (一)分项工程验收
1. 隐蔽工程验收(木龙骨、基层板)
o 验收内容:龙骨间距、防火涂料厚度、基层板固定方式、防潮处理;
o 验收方式:监理工程师现场检查,留存影像资料(每个房间3张照片,含节点特写)。
2. 分项验收
o 墙面木饰面:表面平整度≤2mm/2m,接缝直线度≤1mm/5m,用200N力轻推饰面板,无松动;
o 实木地板:行走时无明显异响,脚感平整,伸缩缝宽度符合设计要求(8-10mm)。
⑫ (二)竣工验收
1. 整体观感:木纹纹理连贯,色泽协调,无明显胶痕、钉眼,阴阳角方正(误差≤2mm);
2. 环保检测:关闭门窗12小时后,室内甲醛浓度≤0.08mg/m³(使用电化学传感器检测仪检测);
3. 资料归档:提交材料合格证、检测报告、隐蔽工程验收记录、施工日志等全套资料。
八、成品保护措施
1. 覆盖保护:已安装的饰面板用珍珠棉(厚度10mm)覆盖,转角处用硬纸板包裹,再用胶带固定(胶带不得直接粘贴在木饰面上)。
2. 通道保护:实木地板铺设后,表面铺设3mm厚多层板(用胶带拼接),作为临时通道。
3. 环境控制:竣工后保持通风(每天开窗2次,每次30分钟),避免阳光直射(窗帘关闭2/3),持续15天以上。
本方案通过材料严控、工艺细化、质量分级管控,确保木质装饰工程的安全性、耐久性与美观性,同时满足环保与消防要求。施工过程中需严格执行“样板引路”制度(每个分项工程先做10㎡样板,验收合格后大面积施工),并留存关键工序影像资料,为后续维保提供依据。
