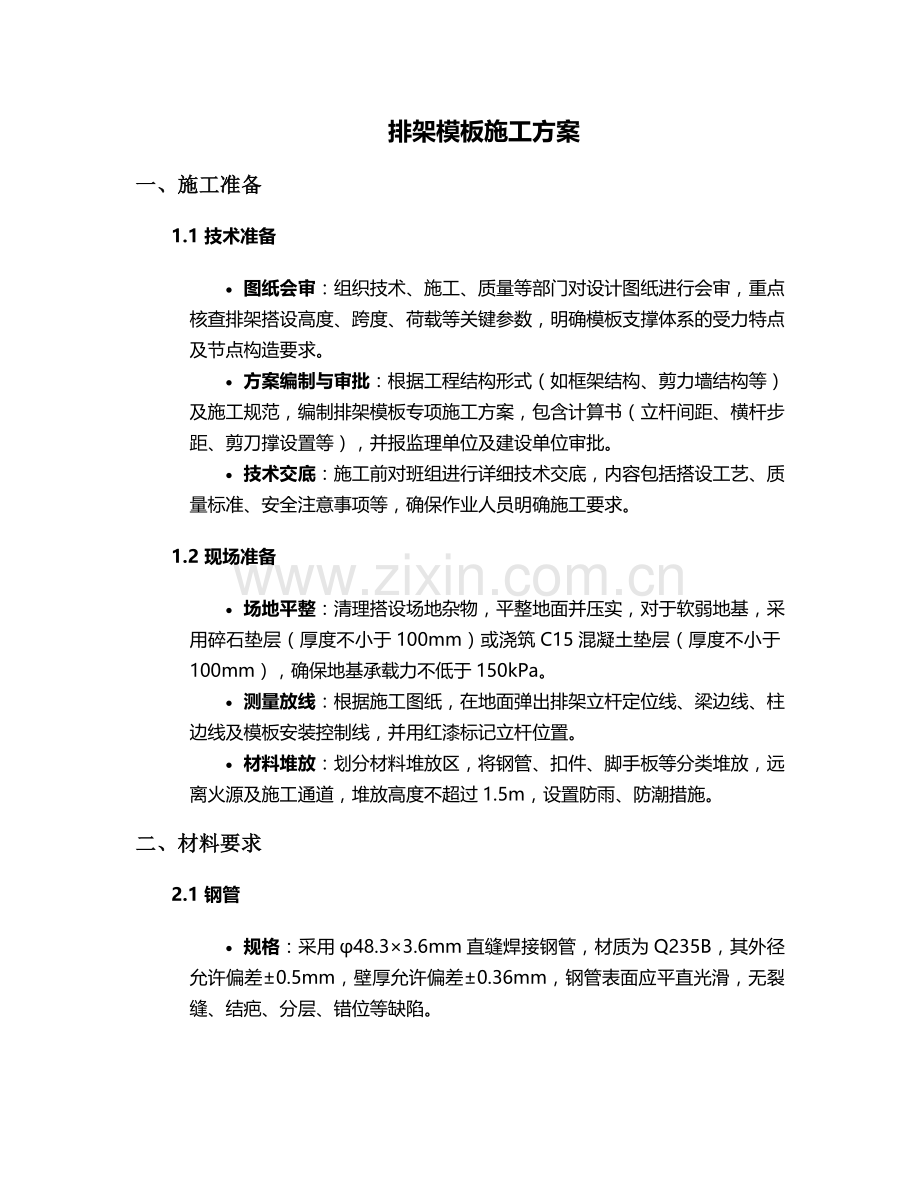

排架模板施工方案
一、施工准备
1.1 技术准备
· 图纸会审:组织技术、施工、质量等部门对设计图纸进行会审,重点核查排架搭设高度、跨度、荷载等关键参数,明确模板支撑体系的受力特点及节点构造要求。
· 方案编制与审批:根据工程结构形式(如框架结构、剪力墙结构等)及施工规范,编制排架模板专项施工方案,包含计算书(立杆间距、横杆步距、剪刀撑设置等),并报监理单位及建设单位审批。
· 技术交底:施工前对班组进行详细技术交底,内容包括搭设工艺、质量标准、安全注意事项等,确保作业人员明确施工要求。
1.2 现场准备
· 场地平整:清理搭设场地杂物,平整地面并压实,对于软弱地基,采用碎石垫层(厚度不小于100mm)或浇筑C15混凝土垫层(厚度不小于100mm),确保地基承载力不低于150kPa。
· 测量放线:根据施工图纸,在地面弹出排架立杆定位线、梁边线、柱边线及模板安装控制线,并用红漆标记立杆位置。
· 材料堆放:划分材料堆放区,将钢管、扣件、脚手板等分类堆放,远离火源及施工通道,堆放高度不超过1.5m,设置防雨、防潮措施。
二、材料要求
2.1 钢管
· 规格:采用φ48.3×3.6mm直缝焊接钢管,材质为Q235B,其外径允许偏差±0.5mm,壁厚允许偏差±0.36mm,钢管表面应平直光滑,无裂缝、结疤、分层、错位等缺陷。
· 力学性能:抗拉强度≥375MPa,屈服强度≥235MPa,伸长率≥20%,每根钢管两端应平整,切口端面与钢管轴线垂直。

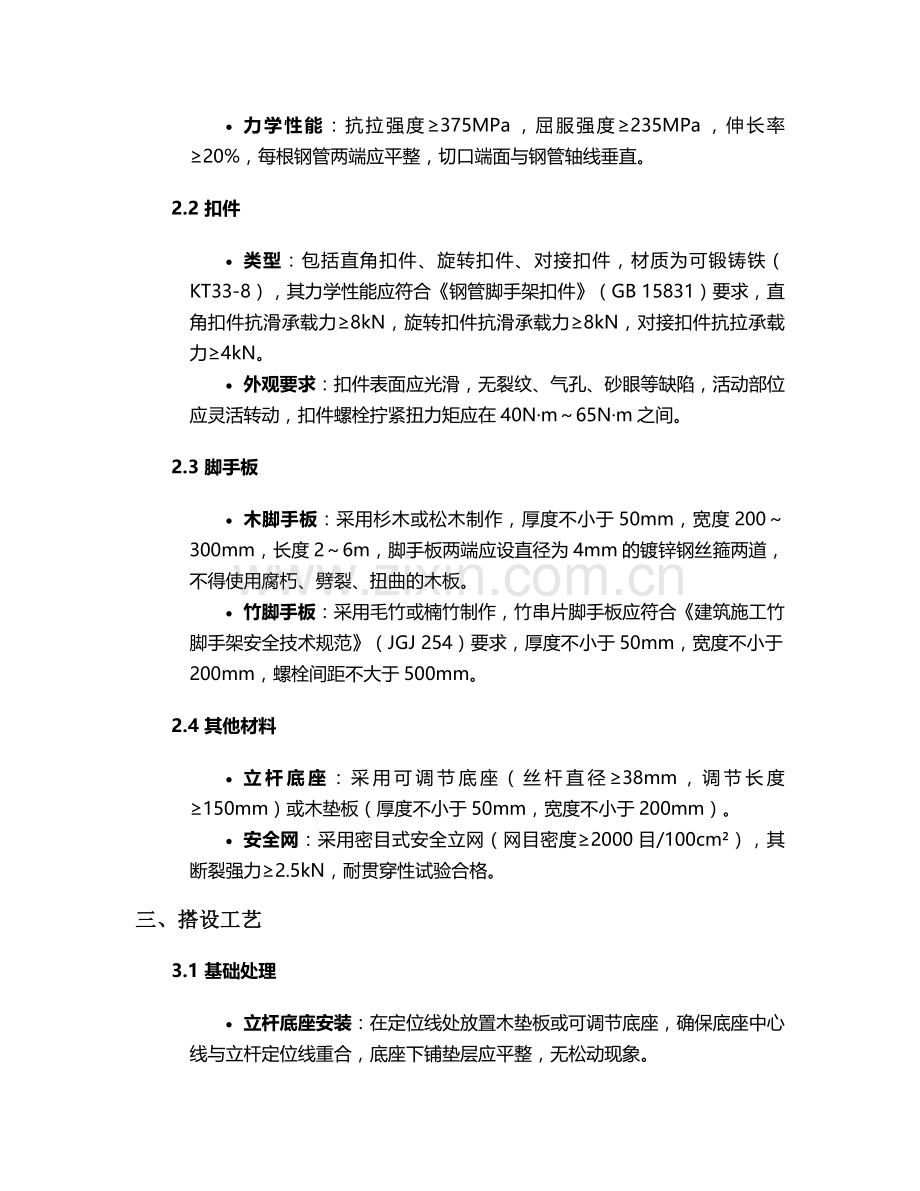

2.2 扣件
· 类型:包括直角扣件、旋转扣件、对接扣件,材质为可锻铸铁(KT33-8),其力学性能应符合《钢管脚手架扣件》(GB 15831)要求,直角扣件抗滑承载力≥8kN,旋转扣件抗滑承载力≥8kN,对接扣件抗拉承载力≥4kN。
· 外观要求:扣件表面应光滑,无裂纹、气孔、砂眼等缺陷,活动部位应灵活转动,扣件螺栓拧紧扭力矩应在40N·m~65N·m之间。
2.3 脚手板
· 木脚手板:采用杉木或松木制作,厚度不小于50mm,宽度200~300mm,长度2~6m,脚手板两端应设直径为4mm的镀锌钢丝箍两道,不得使用腐朽、劈裂、扭曲的木板。
· 竹脚手板:采用毛竹或楠竹制作,竹串片脚手板应符合《建筑施工竹脚手架安全技术规范》(JGJ 254)要求,厚度不小于50mm,宽度不小于200mm,螺栓间距不大于500mm。
2.4 其他材料
· 立杆底座:采用可调节底座(丝杆直径≥38mm,调节长度≥150mm)或木垫板(厚度不小于50mm,宽度不小于200mm)。
· 安全网:采用密目式安全立网(网目密度≥2000目/100cm²),其断裂强力≥2.5kN,耐贯穿性试验合格。
三、搭设工艺
3.1 基础处理
· 立杆底座安装:在定位线处放置木垫板或可调节底座,确保底座中心线与立杆定位线重合,底座下铺垫层应平整,无松动现象。
· 扫地杆设置:立杆安装完成后,在距地面200mm处搭设纵、横向扫地杆,扫地杆采用直角扣件固定在立杆上,当立杆基础不在同一高度时,高处扫地杆向低处延伸不少于两跨,并与立杆固定。
3.2 立杆搭设
· 立杆间距:根据计算确定立杆纵距、横距,一般情况下,框架结构立杆纵距≤1.5m,横距≤1.2m,立杆接长采用对接扣件连接,接头应交错布置,两根相邻立杆的接头不得设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm,各接头中心至主节点的距离不宜大于步距的1/3。
· 垂直度控制:立杆搭设时应随时检查垂直度,立杆垂直度允许偏差:全高≤100mm,每搭设10m高度偏差≤50mm,采用线锤或全站仪进行监测。
3.3 横杆搭设
· 步距设置:横杆步距根据计算确定,一般≤1.8m,横杆应水平设置,用直角扣件固定在立杆上,同一跨内横杆两端高差不得大于20mm,横杆接头采用对接扣件连接,接头位置应错开,两根相邻横杆的接头不得设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm。
3.4 剪刀撑设置
· 纵向剪刀撑:沿排架长度方向连续设置,每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜在45°~60°之间,当倾角为45°时,剪刀撑跨越立杆的根数不应超过7根;倾角为60°时,不应超过5根。剪刀撑斜杆采用搭接连接,搭接长度≥1m,并用不少于2个旋转扣件固定,端部扣件盖板边缘至杆端距离≥100mm。
· 横向剪刀撑:在排架两端及中间每隔6~9m设置一道横向剪刀撑,与地面倾角45°~60°,斜杆应与立杆、横杆连接牢固。
3.5 模板安装
· 梁模板:先安装梁底模板,采用18mm厚多层板,次楞采用50×100mm方木(间距≤300mm),主楞采用双钢管(φ48.3×3.6mm),通过U型托与排架横杆连接,梁侧模板采用18mm厚多层板,次楞50×100mm方木(间距≤250mm),主楞双钢管,采用对拉螺栓固定(螺栓间距≤500mm,直径≥12mm)。
· 板模板:采用18mm厚多层板,次楞50×100mm方木(间距≤300mm),主楞双钢管(间距≤1200mm),通过U型托与排架横杆连接,模板接缝处采用双面胶粘贴,防止漏浆。
· 柱模板:采用18mm厚多层板,次楞50×100mm方木(间距≤250mm),主楞双钢管(间距≤500mm),对拉螺栓横向间距≤500mm,竖向间距≤600mm,柱模板底部应设置清扫口,模板垂直度偏差≤3mm/m。
四、质量控制
4.1 搭设质量标准
项目
允许偏差
检查方法
立杆垂直度
全高≤100mm
全站仪或吊线坠
立杆间距
±50mm
钢尺测量
横杆步距
±20mm
钢尺测量
脚手板铺设
铺满、铺稳,无探头板
观察检查
扣件拧紧扭力矩
40N·m~65N·m
扭力扳手检测
4.2 验收程序
· 分项验收:立杆、横杆、剪刀撑搭设完成后,由项目技术负责人组织验收,验收合格后方可进行下道工序。
· 整体验收:排架模板搭设完成后,由项目经理组织技术、质量、安全等部门及监理单位进行整体验收,验收内容包括立杆基础、杆件连接、剪刀撑设置、模板安装等,验收合格后签署验收记录。
五、安全措施
5.1 搭设安全
· 作业人员要求:搭设人员必须持证上岗(建筑架子工特种作业操作证),佩戴安全帽、安全带、防滑鞋,严禁酒后作业或违章操作。
· 搭设顺序:严格按照“先地基后立杆,先扫地杆后横杆,先立杆后剪刀撑”的顺序搭设,严禁上下交叉作业,搭设区域设置警戒线及警示牌,禁止非作业人员进入。
5.2 使用安全
· 荷载控制:排架使用过程中,严禁超载堆放材料,施工荷载不得超过2kN/m²,模板上堆料应均匀分布,严禁集中堆放,禁止在排架上悬挂起重设备。
· 检查维护:每周对排架进行一次检查,重点检查立杆沉降、扣件松动、剪刀撑变形等情况,遇大风、大雨、大雪等恶劣天气后,必须进行全面检查,确认安全后方可使用。
5.3 高处作业安全
· 临边防护:排架外侧应搭设1.2m高防护栏杆(两道横杆,上杆离地1.2m,下杆离地0.6m),并张挂密目式安全立网,作业层脚手板应铺满、铺稳,脚手板端部用12#铁丝固定在横杆上,严禁出现探头板。
· 攀登设施:设置专用上下通道(之字形斜道或直梯),斜道宽度≥1m,坡度1:3,脚手板上应设置防滑条(间距≤300mm),直梯高度超过3m时,应设置护笼。
六、拆除流程
6.1 拆除准备
· 申请与审批:混凝土强度达到设计要求(梁、板混凝土强度≥75%设计强度,悬臂构件≥100%设计强度)后,提交拆除申请,经监理单位批准后方可拆除。
· 技术交底:拆除前对作业人员进行交底,明确拆除顺序、安全措施及材料堆放要求,清理排架上杂物及地面障碍物。
6.2 拆除顺序
· 遵循原则:“自上而下,后搭先拆,先搭后拆”,严禁上下同时拆除,先拆除模板,再拆除横杆、立杆,最后拆除扫地杆及底座。
· 具体步骤:
1. 拆除梁侧模板→梁底模板→板模板→次楞→主楞;
2. 拆除横杆(先非承重横杆,后承重横杆);
3. 拆除剪刀撑(由上而下逐道拆除);
4. 拆除立杆(由跨中向两端逐步拆除,严禁整排推倒)。
6.3 拆除安全
· 作业防护:拆除人员必须佩戴安全帽、安全带,站在脚手板或操作平台上作业,严禁站在横杆或立杆上拆除,拆除的材料应采用绳索传递,严禁抛掷。
· 现场监护:设置专人监护,拆除区域设置警戒线,严禁非作业人员进入,夜间拆除时应设置照明设备,遇大风(风力≥6级)、大雨等天气应停止拆除作业。
七、应急预案
7.1 坍塌事故应急
· 立即停工:发生排架坍塌时,立即停止作业,组织人员撤离至安全区域,清点作业人数,检查是否有人员被困。
· 救援措施:若有人员被困,立即启动应急救援预案,采用液压顶杆、切割机等工具救援,严禁盲目施救,防止二次坍塌。
· 事故上报:2小时内向当地建设行政主管部门及安全监督机构报告事故情况,保护事故现场,配合事故调查。
7.2 高处坠落应急
· 现场急救:对坠落人员进行初步检查,如有出血,立即采用压迫止血法止血;如有骨折,用夹板固定伤肢,避免移动;如有昏迷,保持呼吸道通畅,立即拨打120急救电话。
· 送医治疗:及时将伤员送往附近医院救治,同时安排人员保护现场,收集事故证据。
本方案自审批通过之日起实施,如遇设计变更或施工条件变化,应及时修订并重新审批。施工过程中严格执行本方案要求,确保排架模板施工质量及安全。
