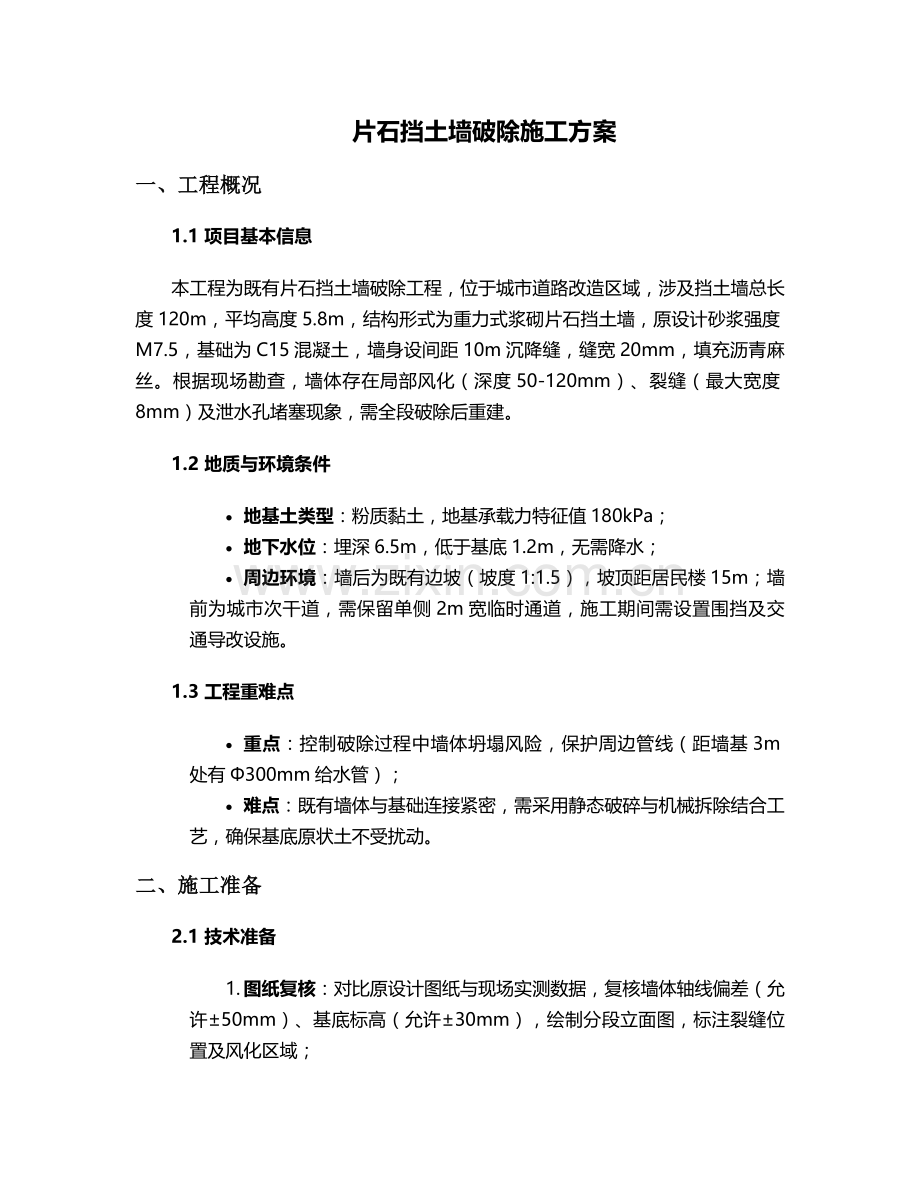

片石挡土墙破除施工方案
一、工程概况
1.1 项目基本信息
本工程为既有片石挡土墙破除工程,位于城市道路改造区域,涉及挡土墙总长度120m,平均高度5.8m,结构形式为重力式浆砌片石挡土墙,原设计砂浆强度M7.5,基础为C15混凝土,墙身设间距10m沉降缝,缝宽20mm,填充沥青麻丝。根据现场勘查,墙体存在局部风化(深度50-120mm)、裂缝(最大宽度8mm)及泄水孔堵塞现象,需全段破除后重建。
1.2 地质与环境条件
· 地基土类型:粉质黏土,地基承载力特征值180kPa;
· 地下水位:埋深6.5m,低于基底1.2m,无需降水;
· 周边环境:墙后为既有边坡(坡度1:1.5),坡顶距居民楼15m;墙前为城市次干道,需保留单侧2m宽临时通道,施工期间需设置围挡及交通导改设施。
1.3 工程重难点
· 重点:控制破除过程中墙体坍塌风险,保护周边管线(距墙基3m处有Φ300mm给水管);
· 难点:既有墙体与基础连接紧密,需采用静态破碎与机械拆除结合工艺,确保基底原状土不受扰动。
二、施工准备
2.1 技术准备
1. 图纸复核:对比原设计图纸与现场实测数据,复核墙体轴线偏差(允许±50mm)、基底标高(允许±30mm),绘制分段立面图,标注裂缝位置及风化区域;
2. 方案交底:组织技术人员进行三级交底,明确静态破碎剂配比(膨胀压力≥30MPa)、机械拆除顺序(自上而下分层)及防护措施;
3. 测量放线:采用全站仪放出破除边界线(距墙体外缘1.5m),设置沉降观测点(每10m一个,初始值测3次取平均)。
2.2 材料与设备准备
类别
名称
规格/参数
数量
用途
破碎材料
静态破碎剂
初凝≥4h,膨胀压力≥30MPa
500kg
墙体静态破碎
支护材料
钢板桩
拉森Ⅳ型,长度6m
80根
基坑及边坡防护
机械设备
液压破碎锤
功率15kW,冲击频率350次/min
2台
机械破除混凝土及片石
挖掘机
PC200,斗容量1.2m³
1台
渣土清运、基底清理
注浆机
压力0-10MPa
1台
裂缝临时灌注环氧树脂
2.3 现场准备
1. 围挡搭设:采用2.5m高彩钢板围挡(含隔音棉),沿施工边界连续设置,底部砌筑300mm高砖砌挡墙防溢;
2. 管线保护:联系产权单位交底管线位置,采用人工开挖探沟(宽0.8m×深1.2m)暴露给水管,包裹Φ500mmPE保护管;
3. 临时排水:在围挡内侧设置300mm×300mm排水沟,每隔50m设集水井(Φ800mm),配备潜水泵(扬程15m)。
三、施工工艺
3.1 预处理工程
1. 裂缝加固:宽度<5mm裂缝采用环氧树脂灌注(压力0.2MPa),≥5mm裂缝采用压浆锚杆(Φ12mm,长1.5m,间距500mm)+碳纤维布(抗拉强度≥3000MPa)加固;
2. 边坡防护:墙后边坡采用喷射混凝土(C20,厚度100mm)+锚杆(Φ16mm,长3m,间距1.5m×1.5m)支护,顶部设置截水沟(宽400mm×深300mm);
3. 静态破碎孔布置:沿墙体高度方向每800mm设一排孔,孔距300mm,孔径42mm,孔深为墙厚2/3(底部孔深≥1.2m),孔内插入PVC管(Φ50mm)防止堵塞。
3.2 墙体破除施工
3.2.1 静态破碎工序
1. 配药:破碎剂与水按1:0.3(质量比)搅拌,水温≤25℃(夏季采用冰水降温),搅拌时间≤2min,避免结块;
2. 装药:采用分层灌注法,每孔装药高度为孔深2/3,顶部用干砂填塞,装药后2h内严禁人员靠近;
3. 破碎控制:初凝后(4h)检查裂缝扩展情况(要求≥5mm),未达标孔位补装药,单次破碎面积≤20m²,间隔时间≥8h。
3.2.2 机械拆除工序
1. 分层拆除:自上而下分3层(每层高度≤2m),第一层破除墙顶至1/3高度,第二层至2/3高度,第三层至基底;
2. 机械选用:液压破碎锤从墙体侧面切入(避免正面冲击),挖掘机配合清运渣土(堆料场距施工区50m,堆放高度≤2m);
3. 基底处理:机械破除至基底以上100mm时改用人工凿除,保留10%反坡(防止基底滑动),清理浮土后用蛙式打夯机夯实(夯击3遍,重叠1/3夯印)。
3.3 渣土处理与验收
1. 渣土分类:可回收片石(强度≥30MPa)筛选后堆放,用于临时挡墙砌筑;其余渣土采用密闭车运输至指定消纳场;
2. 基底验收:检查基底标高(偏差±10mm)、平整度(≤10mm/2m)及承载力(≥180kPa,平板载荷试验每50m一组),验收合格后进入下道工序。
四、质量控制
4.1 主控项目
项目
允许偏差
检查方法
检查频率
墙体破除边界线
±100mm
全站仪测量
每5m一个点
基底标高
±30mm
水准仪测量
每10m一个点
原状土扰动深度
≤50mm
钎探(探杆直径20mm,锤重10kg)
每20m一个点
4.2 一般项目
· 静态破碎:裂缝扩展宽度≥5mm,无飞石现象;
· 渣土清运:现场遗留渣土厚度≤50mm,无散落至围挡外;
· 防护设施:钢板桩垂直度偏差≤1%,支护后边坡位移≤10mm/天。
五、安全与环保措施
5.1 安全防护
1. 高空作业:设置1.2m高防护栏杆(立杆间距2m,横杆两道),作业人员佩戴双钩安全带(固定在专用安全绳上);
2. 基坑支护:深度≥3m时采用钢板桩+内支撑(间距3m),每日检查支护变形(测斜仪精度0.1mm),预警值10mm/天;
3. 管线保护:给水管周边1m范围内严禁机械作业,采用人工开挖,设置警示带(距管线500mm)。
5.2 环保措施
1. 扬尘控制:出入口设置洗车平台(高压水枪+三级沉淀池),易扬尘材料覆盖200g/m²防尘网,破碎作业面喷雾降尘(雾炮机每20m一台);
2. 噪声控制:机械作业时间限定为7:00-12:00、14:00-20:00,噪声≤70dB(声级计距声源5m测量);
3. 废水处理:施工废水经三级沉淀(沉淀时间≥2h)后排放,pH值控制在6-9。
六、施工进度计划
施工阶段
工期(天)
关键工序
资源配置
准备阶段
10
围挡搭设、管线探沟、测量放线
技术人员3人,普工8人
静态破碎
15
钻孔、装药、裂缝扩展检查
技工5人,破碎剂500kg
机械拆除
20
分层拆除、基底清理、渣土外运
挖掘机2台,液压锤2台
验收阶段
5
基底承载力检测、测量复核
监理工程师、第三方检测单位
总工期:50天(含雨天备用5天)。
七、应急预案
1. 墙体坍塌:立即启动边坡抢险组,采用速凝混凝土(初凝≤15min)回填坍塌区域,设置临时观测点(每小时测一次);
2. 管线破损:立即关闭上游阀门,采用木楔临时封堵,联系产权单位抢修,同时启动备用供水方案;
3. 暴雨天气:停止室外作业,检查排水沟及集水井,配备应急水泵(扬程20m),防止雨水浸泡基底。
本方案通过静态破碎与机械拆除结合工艺,严格控制施工顺序及防护措施,可确保片石挡土墙破除工程安全、高效实施,为后续重建奠定基础。施工过程中需加强动态监测,及时调整参数,确保周边环境及结构安全。
