收藏 分销(赏)

抗裂砂浆找平层施工方案.doc

上传人:w****g 文档编号:12837561 上传时间:2025-12-13 格式:DOC 页数:7 大小:23.86KB 下载积分:6 金币
下载 相关 举报
抗裂砂浆找平层施工方案.doc_第1页
第1页 / 共7页
抗裂砂浆找平层施工方案.doc_第2页
第2页 / 共7页


点击查看更多>>
资源描述

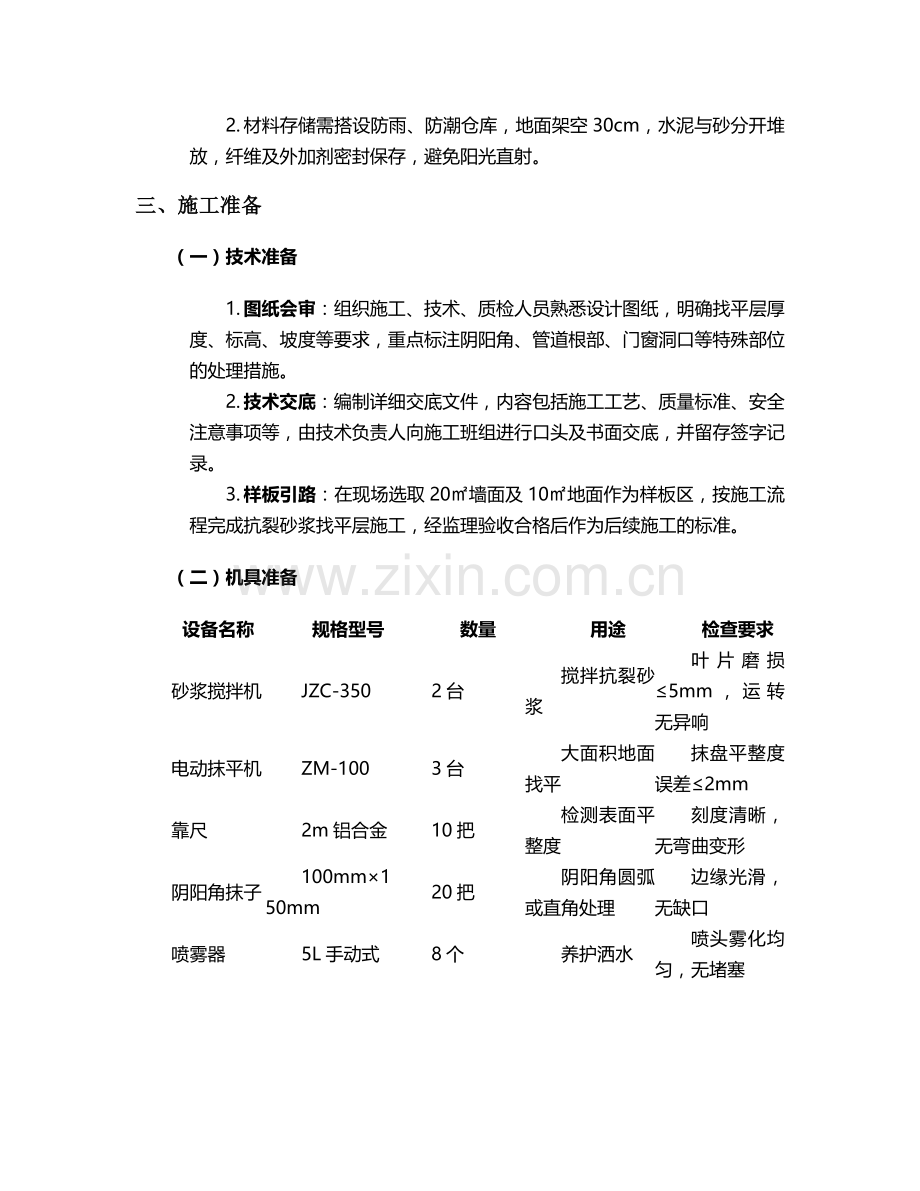

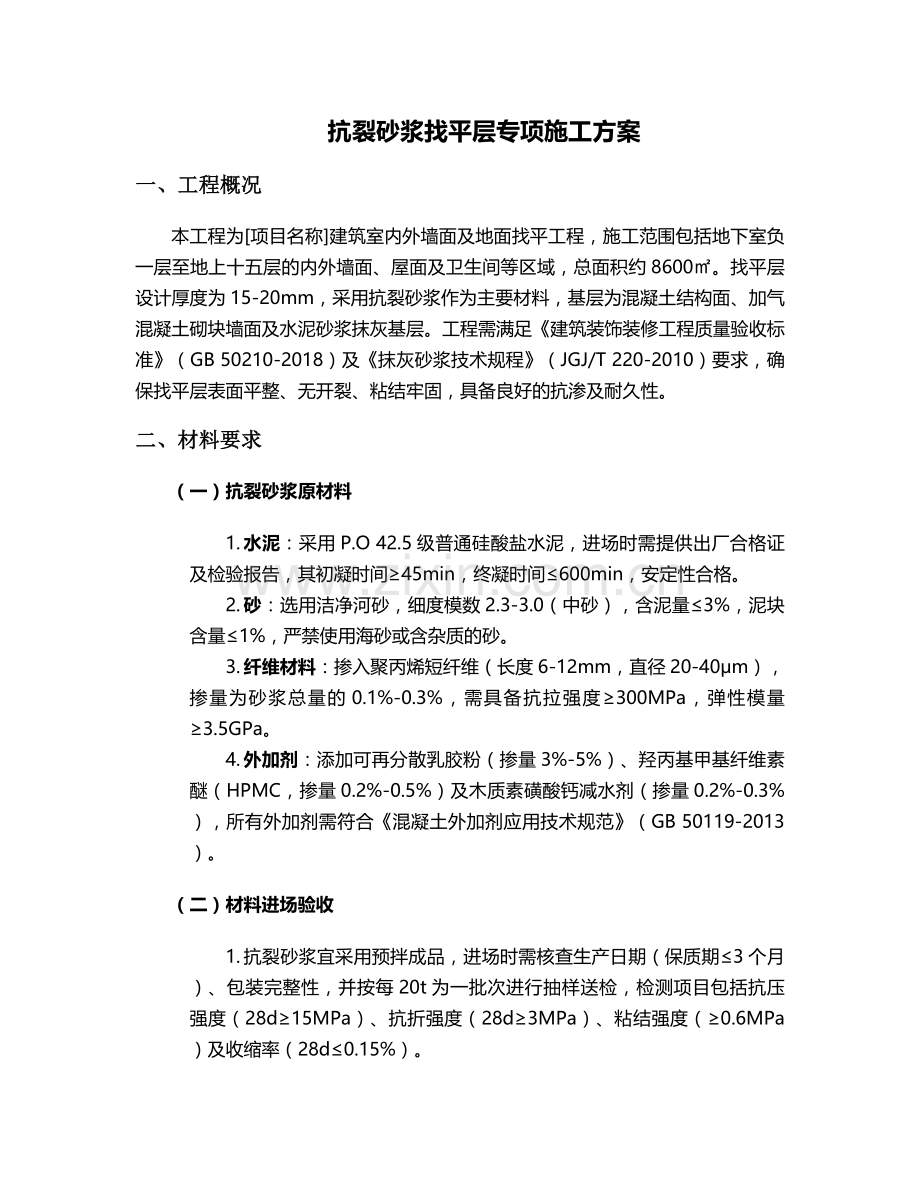

抗裂砂浆找平层专项施工方案 一、工程概况 本工程为[项目名称]建筑室内外墙面及地面找平工程,施工范围包括地下室负一层至地上十五层的内外墙面、屋面及卫生间等区域,总面积约8600㎡。找平层设计厚度为15-20mm,采用抗裂砂浆作为主要材料,基层为混凝土结构面、加气混凝土砌块墙面及水泥砂浆抹灰基层。工程需满足《建筑装饰装修工程质量验收标准》(GB 50210-2018)及《抹灰砂浆技术规程》(JGJ/T 220-2010)要求,确保找平层表面平整、无开裂、粘结牢固,具备良好的抗渗及耐久性。 二、材料要求 (一)抗裂砂浆原材料 1. 水泥:采用P.O 42.5级普通硅酸盐水泥,进场时需提供出厂合格证及检验报告,其初凝时间≥45min,终凝时间≤600min,安定性合格。 2. 砂:选用洁净河砂,细度模数2.3-3.0(中砂),含泥量≤3%,泥块含量≤1%,严禁使用海砂或含杂质的砂。 3. 纤维材料:掺入聚丙烯短纤维(长度6-12mm,直径20-40μm),掺量为砂浆总量的0.1%-0.3%,需具备抗拉强度≥300MPa,弹性模量≥3.5GPa。 4. 外加剂:添加可再分散乳胶粉(掺量3%-5%)、羟丙基甲基纤维素醚(HPMC,掺量0.2%-0.5%)及木质素磺酸钙减水剂(掺量0.2%-0.3%),所有外加剂需符合《混凝土外加剂应用技术规范》(GB 50119-2013)。 (二)材料进场验收 1. 抗裂砂浆宜采用预拌成品,进场时需核查生产日期(保质期≤3个月)、包装完整性,并按每20t为一批次进行抽样送检,检测项目包括抗压强度(28d≥15MPa)、抗折强度(28d≥3MPa)、粘结强度(≥0.6MPa)及收缩率(28d≤0.15%)。 2. 材料存储需搭设防雨、防潮仓库,地面架空30cm,水泥与砂分开堆放,纤维及外加剂密封保存,避免阳光直射。 三、施工准备 (一)技术准备 1. 图纸会审:组织施工、技术、质检人员熟悉设计图纸,明确找平层厚度、标高、坡度等要求,重点标注阴阳角、管道根部、门窗洞口等特殊部位的处理措施。 2. 技术交底:编制详细交底文件,内容包括施工工艺、质量标准、安全注意事项等,由技术负责人向施工班组进行口头及书面交底,并留存签字记录。 3. 样板引路:在现场选取20㎡墙面及10㎡地面作为样板区,按施工流程完成抗裂砂浆找平层施工,经监理验收合格后作为后续施工的标准。 (二)机具准备 设备名称 规格型号 数量 用途 检查要求 砂浆搅拌机 JZC-350 2台 搅拌抗裂砂浆 叶片磨损≤5mm,运转无异响 电动抹平机 ZM-100 3台 大面积地面找平 抹盘平整度误差≤2mm 靠尺 2m铝合金 10把 检测表面平整度 刻度清晰,无弯曲变形 阴阳角抹子 100mm×150mm 20把 阴阳角圆弧或直角处理 边缘光滑,无缺口 喷雾器 5L手动式 8个 养护洒水 喷头雾化均匀,无堵塞 (三)基层处理 1. 表面清理:清除基层表面的浮灰、油污、脱模剂及松动石子,混凝土基层需用钢丝刷打磨,加气混凝土墙面需浇水湿润后刷界面剂(水泥:水:界面剂=1:0.5:0.2)。 2. 缺陷修复:对基层空鼓、裂缝处,先凿除松散部分,用1:2水泥砂浆修补;蜂窝麻面处用聚合物砂浆填平,干燥后打磨平整。 3. 洒水湿润:施工前1d对基层洒水湿润,确保表面无明水但内部饱和(含水率8%-12%),加气混凝土基层需提前2d浇水,每天不少于2次。 4. 弹线分格:按设计标高在墙面弹出找平层控制线,地面弹出分格缝(间距≤6m),缝宽5mm,深度同找平层厚度,采用墨斗弹线,误差≤2mm。 四、施工工艺 (一)抗裂砂浆配制 1. 配合比:严格按设计配比(水泥:砂:纤维:外加剂=1:3:0.002:0.04)进行配制,采用电子秤计量(精度±1%),严禁人工估料。 2. 搅拌流程: o 先将砂、水泥倒入搅拌机干拌2min,至颜色均匀; o 加入纤维材料及外加剂,继续搅拌1min; o 缓慢加水(水灰比0.4-0.5),湿拌3-5min,直至砂浆呈稠度70-90mm(用砂浆稠度仪测定),无结块、无离析。 3. 使用要求:砂浆搅拌完成后需在2h内用完(夏季1.5h),严禁二次加水复拌,未使用完的砂浆超过初凝时间后作废弃处理。 (二)分层施工 1. 墙面找平层 (1)第一遍打底(厚度5-8mm):用铁抹子将抗裂砂浆均匀涂抹于基层,厚度控制一致,用2m靠尺沿垂直方向轻刮,确保与基层粘结紧密,无空鼓。 (2)第二遍找平(厚度8-10mm):待第一遍砂浆初凝后(约4-6h)进行,按控制线用靠尺刮平,用木抹子搓揉表面,使纤维分布均匀,消除气泡。 (3)收光处理:终凝前(手指轻按无明显痕迹)用铁抹子分两次收光,第一次横向抹平,第二次纵向压光,表面平整度误差≤3mm/2m。 2. 地面找平层 (1)冲筋打点:按500mm×500mm间距设置灰饼(尺寸50mm×50mm),灰饼采用抗裂砂浆制作,标高误差≤2mm,用水平仪校核。 (2)铺设砂浆:从房间内高向低推进,用铁锹将砂浆铺于灰饼间,厚度略高于灰饼2-3mm,用刮杠沿灰饼刮平,再用抹子拍实。 (3)机械抹平:大面积区域采用电动抹平机作业,边角处人工补抹,表面纹路一致,坡度符合设计要求(卫生间≥2%,屋面≥1%)。 3. 特殊部位处理 · 阴阳角:墙面阴角做R=50mm圆弧,阳角做1:2.5水泥砂浆护角(高度2m,宽度50mm),抗裂砂浆与护角交接处需压光平顺。 · 管道根部:穿楼板管道周围凿出20mm×20mm凹槽,用防水砂浆嵌填后,做半径100mm的圆锥台,高度超出找平层20mm。 · 分格缝:按弹线位置用专用切割工具切缝,缝内清理干净后填塞聚乙烯泡沫条(直径略大于缝宽),表面预留2mm深度待后期嵌密封胶。 (三)养护 1. 养护时间:施工完成后4-6h(夏季2-3h)覆盖塑料薄膜,终凝后(约12h)洒水养护,保持表面湿润,养护期不少于7d(高温天气延长至10d)。 2. 养护方式:墙面采用喷雾器早晚各洒水1次,地面覆盖湿麻袋,每天洒水2-3次,避免阳光直射或强风直吹导致表面开裂。 五、质量控制 (一)主控项目 1. 粘结强度:每500㎡抽查1处,用拉拔仪检测(检测面积50mm×50mm),粘结强度≥0.6MPa,破坏部位应为基层或砂浆内部(而非界面层)。 2. 表面平整度:用2m靠尺和塞尺检查,墙面误差≤3mm,地面误差≤4mm,阴阳角方正度误差≤3mm(用直角尺检测)。 3. 裂缝控制:表面不得出现宽度≥0.3mm的裂缝,每100㎡裂缝数量≤2处,且单条裂缝长度≤500mm,严禁贯通性裂缝。 (二)一般项目 1. 外观质量:表面应光滑、洁净,无脱皮、起砂、空鼓(用小锤轻击检查,空鼓面积≤5%且单处空鼓≤0.01㎡),分格缝顺直,宽度一致。 2. 厚度偏差:用钻芯法取样(每1000㎡取3点),实测厚度与设计值偏差±2mm,且不小于设计厚度的90%。 3. 坡度检查:屋面、卫生间用坡度尺或水准仪检测,坡度误差≤±5%设计值,排水通畅,无积水。 (三)验收程序 1. 班组自检:施工完成后,班组对平整度、裂缝、厚度等进行100%检查,填写自检记录并报质检员。 2. 专业检查:质检员按检验批(墙面每500㎡、地面每1000㎡为一批)进行抽样检测,不合格项需限期整改并复检。 3. 监理验收:提交隐蔽工程验收记录、材料检验报告、检测数据等资料,监理工程师现场验收合格后方可进入下道工序。 六、安全文明施工 (一)安全防护措施 1. 高空作业:2m以上作业需搭设脚手架(立杆间距≤1.5m,横杆步距≤1.8m),脚手板满铺并固定,作业人员系挂安全带(高挂低用),严禁攀爬脚手架或临边作业。 2. 临时用电:砂浆搅拌机、抹平机等设备设专用开关箱(一机一闸一漏保),漏电保护器动作电流≤30mA,电缆架空高度≥2.5m,严禁拖地或碾压。 3. 防火措施:施工现场严禁吸烟,仓库及作业区配备4kg干粉灭火器(每50㎡1组),纤维材料存放远离火源,外加剂密封保存以防挥发。 (二)文明施工管理 1. 材料堆放:抗裂砂浆、砂等材料分类码放,高度≤1.5m,挂标识牌(名称、规格、数量、检验状态),散料及时清理归堆。 2. 扬尘控制:施工现场主要道路硬化处理,砂堆场设置围挡(高度2m),搅拌机上方安装雾炮机(雾粒直径5-50μm),作业面洒水降尘(PM10≤0.5mg/m³)。 3. 噪音管理:砂浆搅拌机、切割机等设备采取隔声措施(夜间22:00-次日6:00禁止施工),昼间噪音≤70dB,夜间≤55dB,必要时设置声屏障。 七、成品保护 (一)施工过程保护 1. 抗裂砂浆终凝前(24h内)严禁上人踩踏或堆放材料,墙面施工时用木板遮挡门窗框,避免砂浆污染。 2. 管道、预埋件等部位需用塑料薄膜包裹,施工完成后及时清理表面残留砂浆,严禁用硬物刮擦。 (二)养护期保护 1. 养护期间设置警示标识(“禁止通行”“正在养护”),地面采用临时围挡隔离,墙面用脚手架防护网隔离,防止碰撞。 2. 洒水养护时避免水流冲刷表面,采用喷雾器雾状喷洒,确保砂浆表面湿润但无积水。 (三)后续工序保护 1. 找平层验收合格后,需在表面覆盖塑料薄膜或无纺布,再进行后续施工(如贴砖、涂饰),施工工具轻拿轻放,避免尖锐物体划伤。 2. 交叉作业时,需设置隔离层(如木板、彩条布),防止油漆、胶水等污染找平层表面,污染处需及时用清水冲洗干净。 注:本方案未尽事宜,需严格遵守国家现行规范及设计要求,施工中遇特殊情况应及时与设计、监理单位沟通解决,确保工程质量符合标准。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
