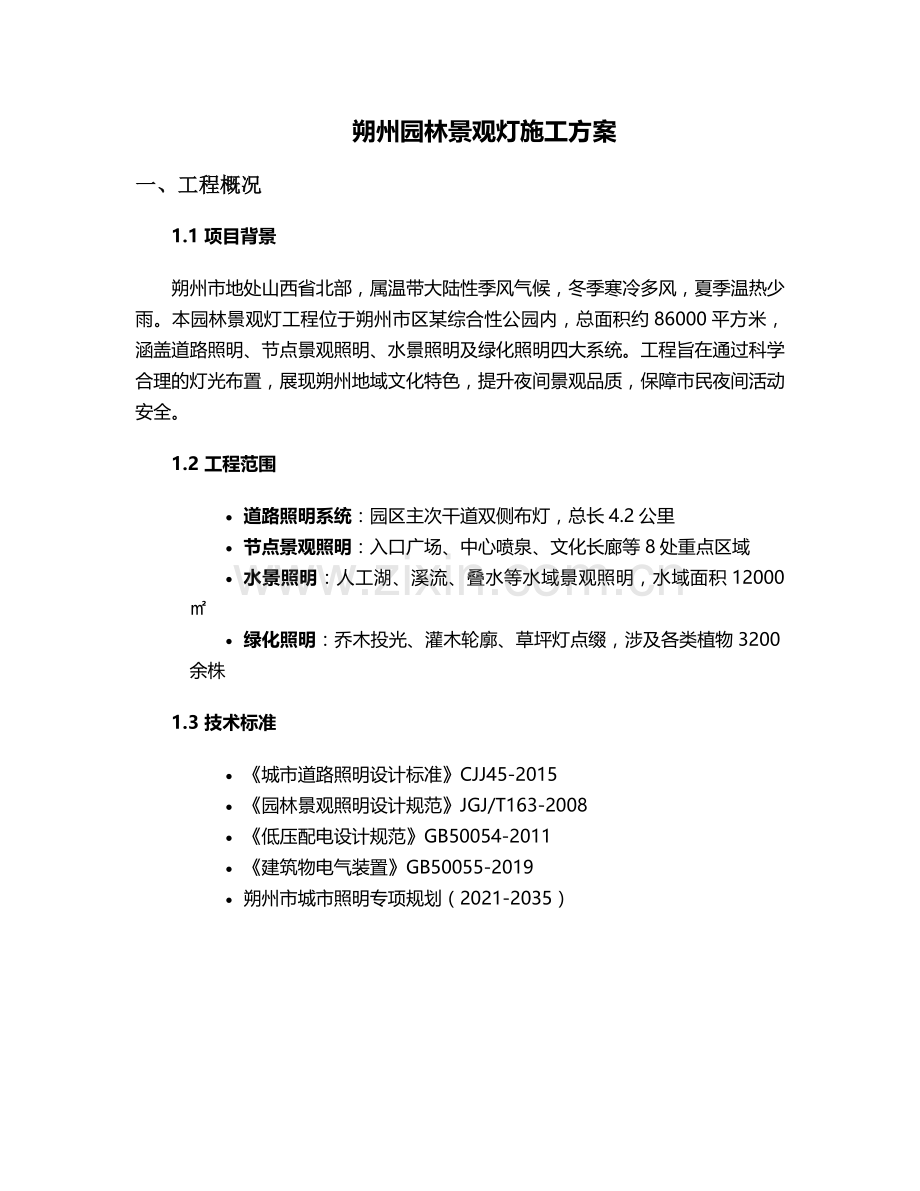

朔州园林景观灯施工方案
一、工程概况
1.1 项目背景
朔州市地处山西省北部,属温带大陆性季风气候,冬季寒冷多风,夏季温热少雨。本园林景观灯工程位于朔州市区某综合性公园内,总面积约86000平方米,涵盖道路照明、节点景观照明、水景照明及绿化照明四大系统。工程旨在通过科学合理的灯光布置,展现朔州地域文化特色,提升夜间景观品质,保障市民夜间活动安全。
1.2 工程范围
· 道路照明系统:园区主次干道双侧布灯,总长4.2公里
· 节点景观照明:入口广场、中心喷泉、文化长廊等8处重点区域
· 水景照明:人工湖、溪流、叠水等水域景观照明,水域面积12000㎡
· 绿化照明:乔木投光、灌木轮廓、草坪灯点缀,涉及各类植物3200余株
1.3 技术标准
· 《城市道路照明设计标准》CJJ45-2015
· 《园林景观照明设计规范》JGJ/T163-2008
· 《低压配电设计规范》GB50054-2011
· 《建筑物电气装置》GB50055-2019
· 朔州市城市照明专项规划(2021-2035)

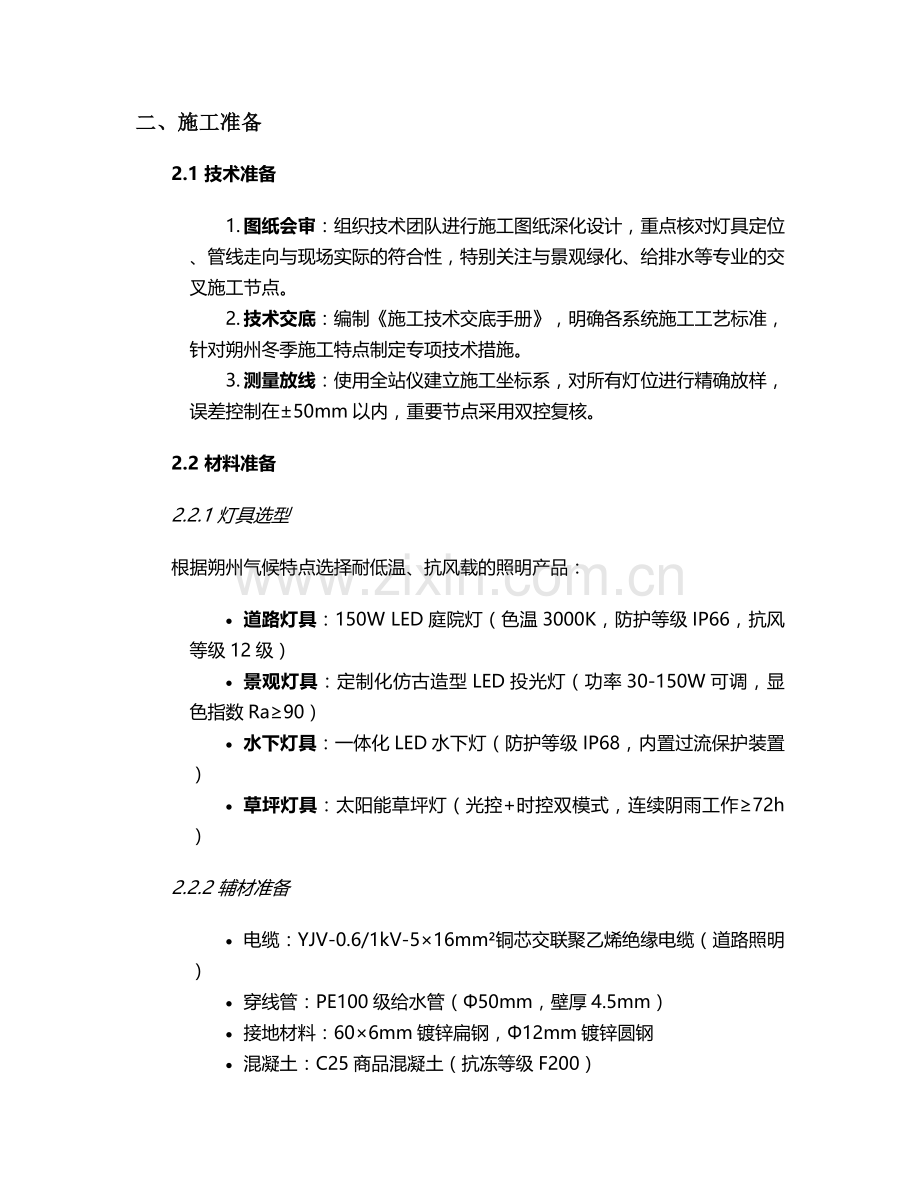

二、施工准备
2.1 技术准备
1. 图纸会审:组织技术团队进行施工图纸深化设计,重点核对灯具定位、管线走向与现场实际的符合性,特别关注与景观绿化、给排水等专业的交叉施工节点。
2. 技术交底:编制《施工技术交底手册》,明确各系统施工工艺标准,针对朔州冬季施工特点制定专项技术措施。
3. 测量放线:使用全站仪建立施工坐标系,对所有灯位进行精确放样,误差控制在±50mm以内,重要节点采用双控复核。
2.2 材料准备
2.2.1 灯具选型
根据朔州气候特点选择耐低温、抗风载的照明产品:
· 道路灯具:150W LED庭院灯(色温3000K,防护等级IP66,抗风等级12级)
· 景观灯具:定制化仿古造型LED投光灯(功率30-150W可调,显色指数Ra≥90)
· 水下灯具:一体化LED水下灯(防护等级IP68,内置过流保护装置)
· 草坪灯具:太阳能草坪灯(光控+时控双模式,连续阴雨工作≥72h)
2.2.2 辅材准备
· 电缆:YJV-0.6/1kV-5×16mm²铜芯交联聚乙烯绝缘电缆(道路照明)
· 穿线管:PE100级给水管(Φ50mm,壁厚4.5mm)
· 接地材料:60×6mm镀锌扁钢,Φ12mm镀锌圆钢
· 混凝土:C25商品混凝土(抗冻等级F200)
2.3 机械准备
设备名称
型号规格
数量
用途
挖掘机
SY60C
2台
沟槽开挖、基础浇筑
振动压路机
YZ20J
1台
土方回填压实
柴油发电机
20kW
1台
临时供电
电缆故障检测仪
XD-2135
1台
线路检测
接地电阻测试仪
HT2571
1台
接地系统测试
三、主要施工流程
3.1 基础施工
3.1.1 土方开挖
· 采用机械开挖为主、人工修整为辅的方式,灯杆基础坑尺寸为800×800×1000mm(长×宽×深)
· 开挖前使用地下管线探测仪探明地下管线走向,遇地下障碍物时采用人工开挖
· 坑底铺设100mm厚级配砂石垫层,使用平板振动器振捣密实
3.1.2 混凝土浇筑
· 基础钢筋采用Φ12mm螺纹钢,绑扎成200×200mm钢筋笼,保护层厚度50mm
· 预埋件采用16mm厚钢板制作,与钢筋笼焊接固定,误差控制在±10mm
· 混凝土浇筑采用分层振捣法,每层厚度不超过500mm,使用插入式振捣器振捣至表面泛浆
· 浇筑完成后覆盖土工布养护,养护期不少于14天,冬季施工采用棉被+电热毯保温措施
3.2 管线敷设
3.2.1 电缆沟施工
· 电缆沟开挖深度≥800mm(车行道下≥1000mm),宽度500mm,边坡坡度1:0.5
· 沟底铺设100mm厚细砂垫层,敷设Φ50mm PE管作为保护管,管间净距≥50mm
· 过路处采用Φ150mm CPVC管(壁厚8mm),两端各延伸出道路边缘2m
3.2.2 电缆敷设
· 采用人工牵引法敷设电缆,牵引力控制在1.5kN以内,弯曲半径≥12倍电缆直径
· 电缆接头采用热缩式中间接头,接头处预留1.5m裕量,埋深≥500mm
· 不同系统电缆分槽敷设,间距≥100mm,标识清晰
3.3 灯具安装
3.3.1 灯杆安装
· 安装前检查基础平整度,误差超过5mm时采用钢板调平
· 灯杆垂直度偏差≤1‰,杆顶高差≤50mm
· 法兰盘与基础预埋件采用M20×600mm高强螺栓连接,扭矩值控制在450-500N·m
· 安装完成后清理杆身污渍,粘贴防护膜
3.3.2 灯具接线
· 相线(L)采用棕色线,零线(N)采用蓝色线,地线(PE)采用黄绿双色线
· 导线连接采用压接端子,绝缘处理使用自粘带+PVC胶带双层防护
· 灯具接线盒内预留150mm导线余量,密封胶圈完整无破损
3.4 电气调试
3.4.1 系统检测
· 绝缘电阻测试:相线对地绝缘电阻≥2MΩ,相间绝缘电阻≥5MΩ
· 接地电阻测试:联合接地电阻≤1Ω,独立接地电阻≤4Ω
· 线路导通测试:采用通断法逐路检测,确保无开路、短路现象
3.4.2 智能控制系统调试
· 照明控制模块地址编码设置,与中央控制器匹配
· 时控系统调试:根据朔州季节变化设置开关灯时间(冬季17:30-22:30,夏季19:00-23:00)
· 光控系统调试:光照度传感器灵敏度设置为5-10lux自动开灯,30-50lux自动关灯
四、质量控制措施
4.1 材料质量控制
· 建立材料进场验收制度,每批次灯具需提供出厂合格证、检测报告及3C认证
· 电缆抽样送检,进行直流电阻、绝缘电阻及耐压试验
· 灯具安装前进行100%通电试亮,检查光源色温、亮度及控制功能
4.2 施工过程控制
· 实行"三检制"(自检、互检、交接检),重点控制以下关键工序:
1. 基础钢筋绑扎(保护层厚度、间距)
2. 电缆接头处理(绝缘电阻、防水性能)
3. 灯杆垂直度(使用全站仪监测)
4. 接地系统焊接(搭接长度≥6倍直径)
4.3 质量通病防治
质量通病
防治措施
基础沉降
地基换填3:7灰土,分层夯实(压实系数≥0.93)
电缆故障
过路管加装警示带,埋深不足处采用钢管保护
灯具闪烁
三相负荷平衡分配,每相电流差≤10%
冬季冻裂
外露管道采用30mm厚橡塑保温层+镀锌铁皮防护
五、安全文明施工
5.1 安全防护措施
· 施工现场设置硬质围挡,高度不低于1.8m,悬挂安全警示标志
· 临时用电采用TN-S接零保护系统,配电箱安装剩余电流保护器(动作电流≤30mA)
· 高空作业(灯杆安装)使用双钩安全带,作业平台搭设防护栏杆
· 夜间施工设置照明灯具和红色警示灯,照明亮度≥50lux
5.2 文明施工管理
· 材料堆放分区管理,设置标识牌,电缆、灯具等易损品采取防雨防潮措施
· 施工垃圾日产日清,分类存放,可回收材料回收率≥80%
· 噪声控制:昼间≤70dB,夜间≤55dB,破碎机等强噪声设备设置隔音棚
· 扬尘治理:施工道路硬化处理,出入口设置洗车平台,裸土覆盖率100%
5.3 季节性施工措施
5.3.1 冬季施工
· 混凝土掺加早强防冻剂(掺量3%),热水拌合(水温≤80℃)
· 焊接作业环境温度低于-5℃时,采取预热措施(预热温度150-200℃)
· 机械设备添加-35号柴油,水箱加注防冻液
5.3.2 雨季施工
· 基坑周边设置排水沟和集水井,配备Φ100mm潜水泵
· 配电箱加装防雨罩,电缆接头处做好防水处理
· 材料仓库设置防潮层,高度≥300mm
六、施工进度计划
6.1 进度安排(总工期60天)
· 第1-7天:施工准备及测量放线
· 第8-22天:基础工程施工(含混凝土养护)
· 第23-35天:管线敷设及电缆敷设
· 第36-48天:灯具安装及接线
· 第49-55天:系统调试及试运行
· 第56-60天:竣工验收及资料整理
6.2 进度保证措施
· 采用Project软件进行进度管理,设置关键线路控制点
· 配备2个施工班组平行作业,每个班组设置专职施工员1名
· 材料提前15天进场,建立应急材料储备(灯具10%备用量)
· 每周召开进度协调会,延误超3天时制定赶工措施
七、验收标准与流程
7.1 分项工程验收
· 基础工程:混凝土强度达到设计值100%,表面平整度≤5mm/m
· 管线工程:电缆绝缘电阻≥2MΩ,保护管敷设坡度≥0.2%
· 灯具安装:灯杆垂直度≤1‰,灯具中心线偏差≤5mm
· 接地系统:接地电阻≤1Ω,焊接点防腐处理符合规范
7.2 竣工验收
1. 资料验收:施工记录、隐蔽工程验收记录、检测报告等资料齐全
2. 外观验收:灯具安装牢固,排列整齐,无破损、变形
3. 功能验收:连续通电试运行72小时,灯具点亮率100%,控制功能正常
4. 安全验收:接地系统、漏电保护、绝缘性能符合设计要求
八、成品保护与保修
8.1 成品保护措施
· 灯具安装完成后采用定制防护罩保护,防护罩采用PVC材料制作
· 电缆接头处设置警示桩,桩高500mm,间距5m
· 竣工验收前安排专人巡查,每日不少于2次
8.2 保修服务
· 质保期2年,其中光源电器质保1年,LED光源质保3年
· 建立维修档案,接到故障通知后2小时内响应,24小时内修复
· 每季度进行1次全面巡检,包括灯具清洁、紧固检查、线路检测
九、应急预案
9.1 电气安全事故应急
· 配备急救箱(含绝缘手套、绝缘靴、验电器等)
· 触电事故处理:立即切断电源,对伤者进行初步急救,拨打120急救电话
· 火灾事故处理:使用干粉灭火器灭火,切断事故区域电源,疏散人员
9.2 恶劣天气应对
· 大风预警(风力≥6级):停止高空作业,加固临时设施
· 暴雨预警:检查排水系统,准备应急排水设备
· 冬季暴雪:及时清除积雪,防止构筑物超载
十、技术创新与应用
10.1 节能技术应用
· 采用智能照明控制系统,实现按需调光,预计节能率达35%
· 太阳能草坪灯应用,利用朔州充足的光照资源,年发电量约8600kWh
· 灯具选用高光效LED光源,光效≥130lm/W,显色指数Ra≥90
10.2 智能化管理
· 建立照明监控平台,实现远程控制、故障报警、能耗统计功能
· 安装单灯控制器,可独立调节每个灯具的开关和亮度
· 采用电力线载波通信技术,无需额外铺设通信线路
本方案通过科学的施工组织、严格的质量控制和先进的技术应用,确保朔州园林景观灯工程达到设计要求,为市民创造安全、舒适、美观的夜间环境。施工过程中将严格遵守国家及地方相关规范标准,注重环境保护和安全生产,打造精品工程。
