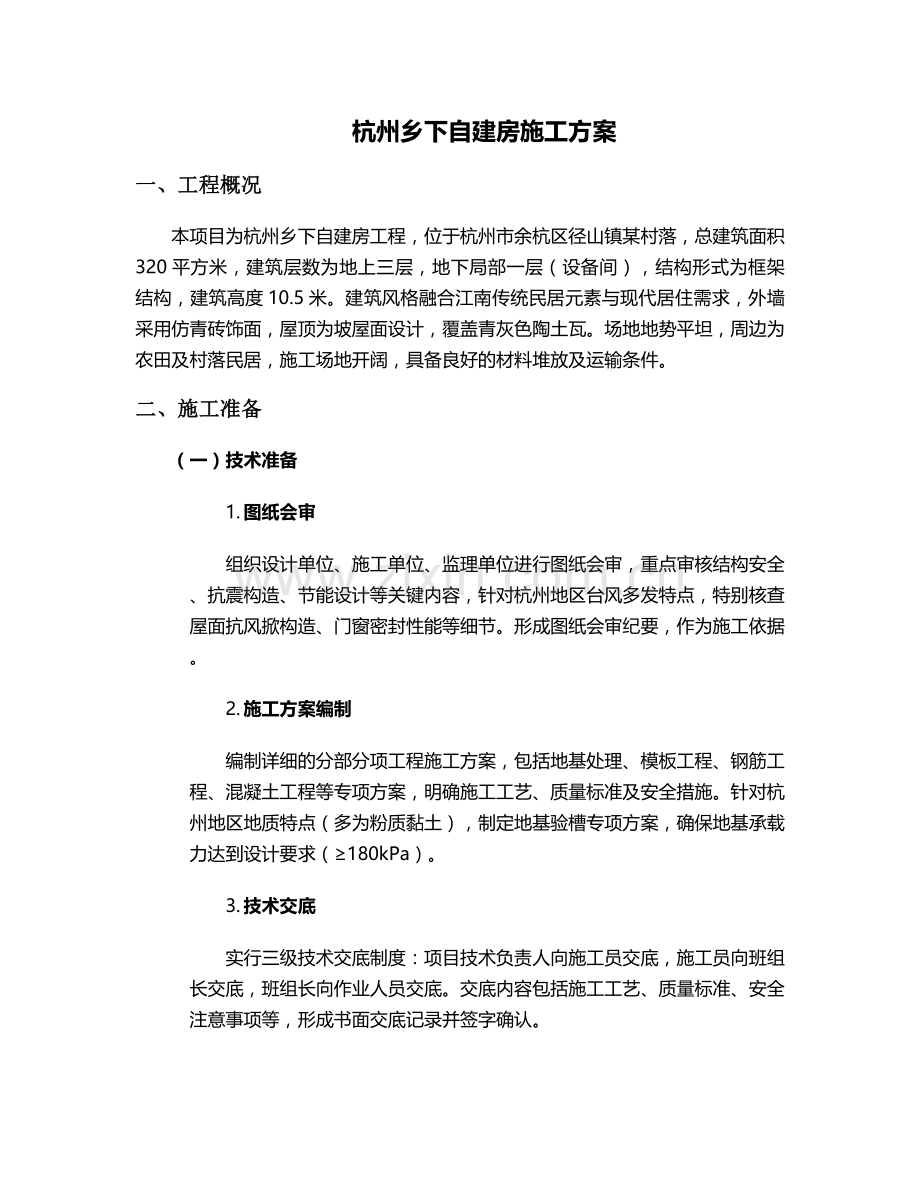

杭州乡下自建房施工方案
一、工程概况
本项目为杭州乡下自建房工程,位于杭州市余杭区径山镇某村落,总建筑面积320平方米,建筑层数为地上三层,地下局部一层(设备间),结构形式为框架结构,建筑高度10.5米。建筑风格融合江南传统民居元素与现代居住需求,外墙采用仿青砖饰面,屋顶为坡屋面设计,覆盖青灰色陶土瓦。场地地势平坦,周边为农田及村落民居,施工场地开阔,具备良好的材料堆放及运输条件。
二、施工准备
(一)技术准备
1. 图纸会审
组织设计单位、施工单位、监理单位进行图纸会审,重点审核结构安全、抗震构造、节能设计等关键内容,针对杭州地区台风多发特点,特别核查屋面抗风掀构造、门窗密封性能等细节。形成图纸会审纪要,作为施工依据。
2. 施工方案编制
编制详细的分部分项工程施工方案,包括地基处理、模板工程、钢筋工程、混凝土工程等专项方案,明确施工工艺、质量标准及安全措施。针对杭州地区地质特点(多为粉质黏土),制定地基验槽专项方案,确保地基承载力达到设计要求(≥180kPa)。
3. 技术交底
实行三级技术交底制度:项目技术负责人向施工员交底,施工员向班组长交底,班组长向作业人员交底。交底内容包括施工工艺、质量标准、安全注意事项等,形成书面交底记录并签字确认。

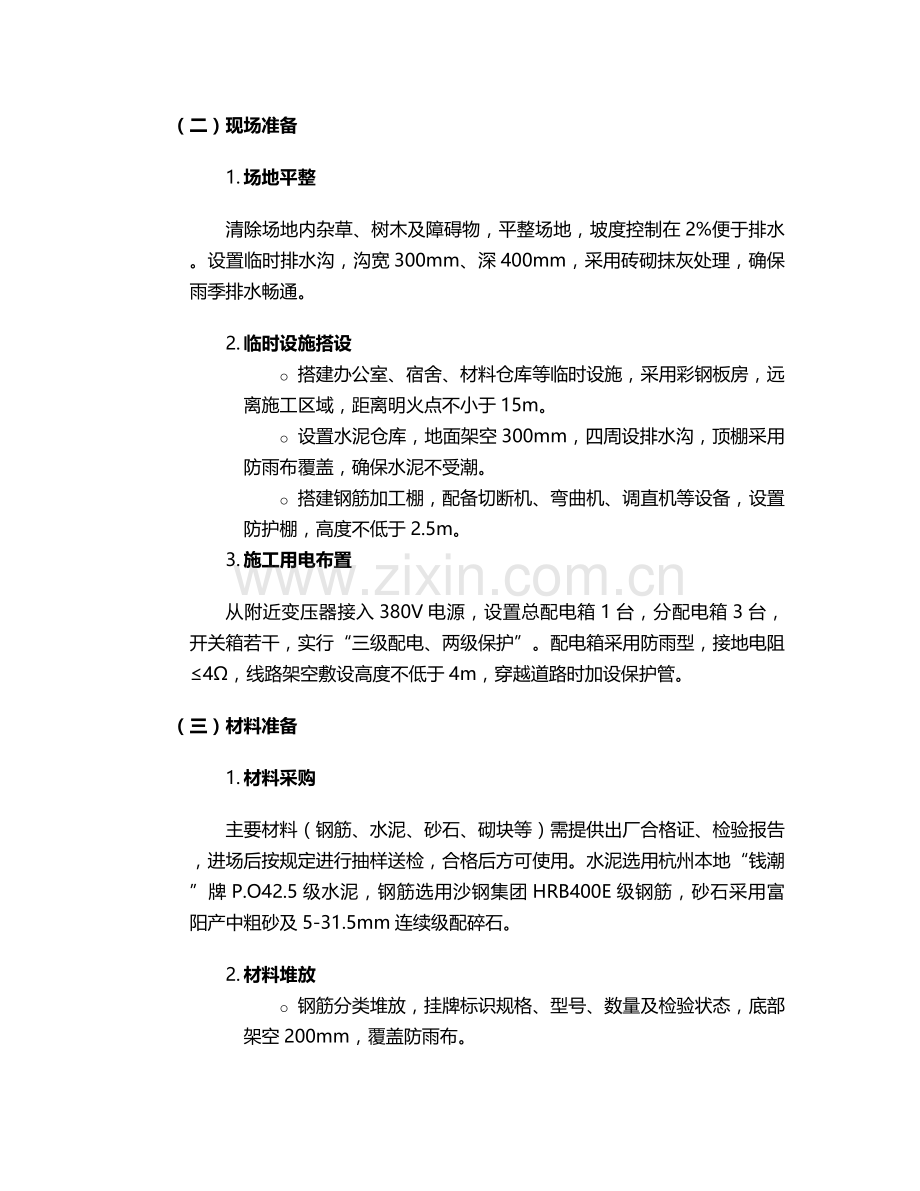

(二)现场准备
1. 场地平整
清除场地内杂草、树木及障碍物,平整场地,坡度控制在2%便于排水。设置临时排水沟,沟宽300mm、深400mm,采用砖砌抹灰处理,确保雨季排水畅通。
2. 临时设施搭设
o 搭建办公室、宿舍、材料仓库等临时设施,采用彩钢板房,远离施工区域,距离明火点不小于15m。
o 设置水泥仓库,地面架空300mm,四周设排水沟,顶棚采用防雨布覆盖,确保水泥不受潮。
o 搭建钢筋加工棚,配备切断机、弯曲机、调直机等设备,设置防护棚,高度不低于2.5m。
3. 施工用电布置
从附近变压器接入380V电源,设置总配电箱1台,分配电箱3台,开关箱若干,实行“三级配电、两级保护”。配电箱采用防雨型,接地电阻≤4Ω,线路架空敷设高度不低于4m,穿越道路时加设保护管。
(三)材料准备
1. 材料采购
主要材料(钢筋、水泥、砂石、砌块等)需提供出厂合格证、检验报告,进场后按规定进行抽样送检,合格后方可使用。水泥选用杭州本地“钱潮”牌P.O42.5级水泥,钢筋选用沙钢集团HRB400E级钢筋,砂石采用富阳产中粗砂及5-31.5mm连续级配碎石。
2. 材料堆放
o 钢筋分类堆放,挂牌标识规格、型号、数量及检验状态,底部架空200mm,覆盖防雨布。
o 砂石料场硬化处理,采用100mm厚C15混凝土浇筑,设置分隔墙,防止混料。
o 砌块堆放高度不超过1.8m,堆垛间距不小于1m,避免受压变形。
三、主要施工流程
(一)地基与基础工程
1. 基坑开挖
采用机械开挖(反铲挖掘机)结合人工修整,开挖深度2.5m(根据地勘报告确定),放坡系数1:0.5。基坑周边设置1.2m高防护栏杆,刷红白警示漆,夜间设警示灯。开挖至设计标高后,及时组织地基验槽,邀请勘察、设计、监理单位共同参与,确认地基土性与勘察报告一致。
2. 地基处理
地基采用碎石垫层处理,厚度500mm,分三层铺设,每层虚铺厚度200mm,采用平板振动器振捣密实,压实系数≥0.97。垫层完成后进行承载力检测,采用静力触探法,确保达到设计要求。
3. 基础施工
o 基础形式为钢筋混凝土条形基础,截面尺寸为800mm×600mm,混凝土强度等级C30。
o 模板采用18mm厚多层板,50×100mm木方背楞,间距300mm,外侧采用钢管支撑,确保模板刚度及稳定性。
o 钢筋绑扎:受力钢筋直径16mm,间距150mm,分布钢筋直径10mm,间距200mm,保护层厚度40mm。绑扎完成后,设置垫块,确保钢筋位置准确。
o 混凝土浇筑:采用商品混凝土,塌落度控制在180±20mm,采用泵送浇筑,振捣密实,初凝前进行二次抹压,防止表面裂缝。养护采用覆盖薄膜+洒水养护,养护时间不少于14天。
(二)主体结构工程
1. 模板工程
o 采用18mm厚多层板,50×100mm木方背楞,间距250mm,支撑系统采用Φ48×3.5mm钢管,立杆间距≤1.2m,扫地杆距地200mm,设置双向水平杆,步距1.8m。
o 梁模板起拱高度为跨度的1/1000-3/1000,悬挑构件(如阳台)起拱高度为跨度的3/1000。
o 模板安装完成后,检查标高、尺寸、垂直度等,允许偏差:轴线位置5mm,截面尺寸±5mm,垂直度3mm/2m。
2. 钢筋工程
o 钢筋加工:梁柱钢筋采用机械连接(直螺纹套筒),接头等级为Ⅰ级,连接区段长度为35d(d为钢筋直径),同一截面接头率≤50%。
o 钢筋绑扎:梁柱节点处钢筋密集,采用“先梁后柱”绑扎顺序,确保箍筋间距准确,保护层厚度采用塑料垫块控制,强度≥C30。
o 楼梯钢筋:楼梯平台板钢筋伸入梁内长度≥30d,梯段板钢筋采用双层双向布置,上下层钢筋之间设置马凳筋,间距800mm。
3. 混凝土工程
o 混凝土强度等级:梁柱C30,板C25,楼梯C30。采用商品混凝土,塌落度160±20mm,掺加粉煤灰(掺量15%)和聚羧酸系减水剂,提高混凝土和易性和耐久性。
o 浇筑顺序:先浇筑柱混凝土,后浇筑梁板混凝土,柱混凝土浇筑至梁底20mm处,待柱混凝土初凝后再浇筑梁板混凝土,避免施工缝处出现裂缝。
o 振捣:采用插入式振捣棒,振捣间距≤500mm,振捣时间15-30s,直至混凝土表面出现浮浆、不再下沉。
o 养护:覆盖薄膜+洒水养护,养护时间不少于14天,每天洒水次数不少于4次,确保混凝土表面湿润。
4. 砌体工程
o 墙体采用MU10混凝土小型空心砌块,M7.5混合砂浆砌筑。砌筑前砌块浇水湿润,含水率控制在10%-15%。
o 砌筑方法:采用“三一”砌筑法(一铲灰、一块砖、一揉压),灰缝厚度控制在8-12mm,水平灰缝饱满度≥90%,竖向灰缝饱满度≥80%。
o 构造柱设置:墙长超过5m或层高2倍时设置构造柱,截面尺寸240×240mm,纵筋4Φ12,箍筋Φ6@200mm,马牙槎进退60mm,先退后进。
o 拉结筋:沿墙高每500mm设置2Φ6拉结筋,伸入墙内长度≥1000mm,末端设90°弯钩。
(三)屋面工程
1. 屋面结构层
屋面为坡屋面,坡度25°,采用120mm厚C25现浇钢筋混凝土板,双向配筋Φ8@150mm。浇筑时设置坡度控制点,确保坡度准确,表面拉毛处理,增强与防水层的粘结力。
2. 保温层施工
采用60mm厚挤塑聚苯板(XPS)保温层,导热系数≤0.030W/(m·K),铺设前清理屋面基层,洒水湿润,采用点粘法粘贴,板缝采用聚氨酯发泡填充,表面采用1:3水泥砂浆找平层,厚度20mm,内掺聚丙烯纤维(掺量0.9kg/m³)。
3. 防水层施工
o 采用双层防水设防:第一层为1.5mm厚聚合物水泥防水涂料(JS),第二层为3mm厚SBS改性沥青防水卷材(聚酯胎)。
o 防水涂料施工:基层干燥后涂刷JS防水涂料,分三遍涂刷,每遍厚度0.5mm,待前一遍干燥后再涂刷下一遍,涂刷方向互相垂直。
o 防水卷材施工:采用热熔法施工,卷材搭接宽度100mm,长边搭接缝错开500mm以上,屋脊处卷材向上翻边高度≥250mm,收头处采用金属压条固定,密封胶密封。
4. 瓦屋面施工
采用青灰色陶土瓦,规格300×400mm,铺设前挂线找坡,确保排水坡度准确。瓦与屋面基层采用铜丝绑扎固定,每片瓦不少于2个固定点,瓦缝对齐,檐口处设置金属滴水板,防止雨水渗漏。
(四)装饰装修工程
1. 外墙装饰
o 基层处理:清理墙面,修补孔洞,涂刷界面剂。
o 保温层:采用50mm厚膨胀聚苯板(EPS),粘结面积≥50%,锚栓固定,每平方米不少于6个。
o 抗裂层:抹3mm厚抗裂砂浆,内掺耐碱玻璃纤维网格布,搭接宽度100mm。
o 饰面:采用仿青砖外墙涂料,分三遍涂刷,第一遍底漆,第二遍中涂,第三遍面漆,颜色均匀一致,无流坠、起皮现象。
2. 内墙装饰
o 抹灰:采用1:3水泥砂浆打底,1:2.5水泥砂浆罩面,厚度20mm,表面平整度≤3mm,垂直度≤3mm。
o 饰面:客厅、卧室采用乳胶漆饰面,厨房、卫生间采用釉面砖饰面。乳胶漆涂刷前进行基层处理(刮腻子、打磨),分三遍涂刷,颜色均匀,无刷痕。釉面砖粘贴前浸泡2h,采用1:2水泥砂浆粘贴,灰缝宽度2mm,用专用填缝剂填缝,表面平整,无空鼓。
3. 门窗工程
o 门窗类型:外窗采用70系列断桥铝合金窗,中空玻璃(5+12A+5),气密性等级≥6级,水密性等级≥3级。入户门采用钢制防盗门,厚度≥50mm,配备C级锁芯。
o 安装:门窗框安装采用膨胀螺栓固定,固定点间距≤600mm,框与墙体之间采用聚氨酯发泡填充,表面用密封胶密封。安装完成后进行开启性能、密封性能检测,确保开启灵活、关闭严密。
4. 地面工程
o 基层处理:清理地面,洒水湿润,涂刷素水泥浆一道。
o 垫层:采用100mm厚C15混凝土垫层,振捣密实,表面拉毛。
o 面层:客厅、卧室采用800×800mm抛光砖,干铺法施工,水泥浆结合层厚度20mm,砖缝宽度2mm,用十字架固定,表面平整度≤2mm。厨房、卫生间采用防滑地砖,四周做150mm高混凝土翻边,防水层上翻墙面300mm。
(五)水电安装工程
1. 给排水工程
o 给水管:采用PPR管,热熔连接,公称压力1.6MPa。管道安装横平竖直,坡度2‰,固定支架间距:DN20管≤1.0m,DN25管≤1.2m。
o 排水管:采用UPVC管,胶粘剂连接,坡度:DN50管≥3.5‰,DN75管≥2.5‰,DN110管≥2.0‰。排水立管每层设置检查口,距地面1.0m。
o 卫生洁具安装:马桶、洗手盆、淋浴器等卫生洁具安装平整牢固,与管道连接处采用密封胶密封,试水无渗漏。
2. 电气工程
o 配管:采用PVC管暗敷,管径选择:照明回路DN20,插座回路DN25,消防回路DN32。管子弯曲半径≥10倍管径,接口采用胶粘剂连接,管内穿线前清理管内杂物,导线总截面积≤管截面积的40%。
o 开关插座安装:开关安装高度1.3m,插座安装高度0.3m(厨房、卫生间1.5m),同一房间开关插座高度差≤5mm。开关控制火线,插座左零右火上接地,安装牢固,面板平整。
o 灯具安装:灯具重量超过3kg时采用预埋吊钩或螺栓固定,低于2.4m的灯具增设PE线。应急灯具具有应急电源,连续照明时间≥90min。
四、质量保证措施
(一)质量管理体系
建立以项目经理为第一责任人的质量管理体系,设置专职质量员3名,负责日常质量检查。实行“三检制”(自检、互检、交接检),每道工序完成后经检查合格方可进入下道工序。
(二)关键工序质量控制
1. 钢筋工程
o 钢筋原材进场检验:每批钢筋取样2组,进行力学性能和重量偏差检验,合格后方可使用。
o 钢筋加工检验:检查钢筋规格、型号、数量、间距、保护层厚度等,允许偏差:受力钢筋间距±10mm,保护层厚度±5mm。
o 钢筋连接检验:直螺纹接头进行抗拉强度试验,每300个接头取样1组,合格率100%。
2. 混凝土工程
o 混凝土配合比:由试验室出具配合比报告,施工中严格控制原材料计量,水泥、砂石计量偏差±2%,水、外加剂计量偏差±1%。
o 混凝土强度检验:每100m³混凝土留置1组标准养护试块,同条件养护试块按结构部位留置,试块强度达到设计强度100%后方可拆模。
o 混凝土外观质量:表面平整、密实,无蜂窝、麻面、裂缝等缺陷,允许偏差:截面尺寸±5mm,垂直度3mm/2m。
3. 防水工程
o 防水材料检验:防水材料进场后取样送检,检验项目包括拉力、延伸率、不透水性等,合格后方可使用。
o 防水层施工检验:雨后或淋水试验(屋面2h,墙面30min),无渗漏为合格。
o 防水保护层检验:保护层厚度≥设计值,表面平整,无空鼓、裂缝。
(三)质量通病防治
1. 混凝土裂缝防治
o 选用低水化热水泥,掺加粉煤灰和缓凝剂,降低混凝土水化热。
o 控制混凝土坍落度,避免过振或漏振。
o 加强养护,覆盖薄膜保湿,延长养护时间至14天以上。
2. 墙面渗漏防治
o 外墙洞口(脚手架眼、空调孔等)采用微膨胀混凝土填塞,表面涂刷防水涂料。
o 窗台设置坡度(≥20%),外窗安装时预留5mm缝隙,采用弹性密封胶密封。
o 外墙抹灰分两遍施工,第一遍抹灰后间隔7天再抹第二遍,防止收缩裂缝。
3. 屋面渗漏防治
o 屋面防水层施工前确保基层干燥(含水率≤9%),采用卷材与基层满粘法施工。
o 屋面阴阳角、水落口、管道根部等部位增设附加层,宽度≥500mm。
o 屋面瓦铺设牢固,瓦缝对齐,檐口、屋脊等部位加强固定,防止台风天气瓦面掀翻。
五、安全保证措施
(一)安全管理体系
成立安全生产领导小组,项目经理任组长,配备专职安全员2名,负责施工现场安全管理。建立安全生产责任制,签订安全责任书,将安全责任落实到个人。
(二)安全教育培训
1. 三级安全教育
对新进场工人进行公司、项目、班组三级安全教育,培训内容包括安全法律法规、安全操作规程、应急处理等,考核合格后方可上岗。
2. 特种作业人员培训
特种作业人员(电工、焊工、架子工等)必须持证上岗,证书在有效期内,定期进行复审。施工前进行专项安全技术交底,确保操作规范。
(三)专项安全措施
1. 高处作业安全
o 搭设脚手架:采用Φ48×3.5mm钢管脚手架,立杆间距≤1.5m,横杆步距≤1.8m,设置扫地杆、剪刀撑,脚手板满铺、固定牢固,搭设完成后经验收合格方可使用。
o 临边防护:楼梯口、电梯井口、阳台边等设置1.2m高防护栏杆,刷红白警示漆,设置挡脚板(高度180mm),挂安全立网。
o 安全带使用:高处作业人员必须系挂安全带,安全带高挂低用,固定在牢固的构件上,严禁在同一构件上拴挂多根安全带。
2. 临时用电安全
o 配电箱管理:配电箱上锁,由专人负责,定期检查漏电保护器(每月不少于1次),确保灵敏可靠。
o 用电设备:实行“一机一闸一漏一箱”,严禁私拉乱接电线,电线不得拖地、被碾压,严禁在电线上晾晒衣物。
o 防雷接地:脚手架、塔吊等高大设备设置防雷接地装置,接地电阻≤10Ω,定期检测(每季度1次)。
3. 消防安全
o 消防设施:施工现场设置消防栓,配备灭火器(每50m²配备2具4kg干粉灭火器),消防通道宽度≥3.5m,保持畅通。
o 动火作业:动火作业办理动火许可证,清理作业点周围可燃物,配备灭火器材,设专人监护,作业后确认无火源方可离开。
o 易燃材料管理:油漆、稀料等易燃材料单独存放,远离火源,设置明显警示标志,使用时严格控制用量,剩余材料及时回收。
(四)季节性施工安全
1. 雨季施工安全
o 基坑排水:配备潜水泵(功率5.5kW),确保基坑内无明水,雨后检查边坡稳定性,发现滑坡迹象立即采取加固措施。
o 电气设备防护:配电箱、开关箱加装防雨罩,雨后检查电气设备绝缘性能,绝缘电阻≥0.5MΩ方可使用。
o 材料保护:水泥、钢筋等材料覆盖防雨布,砂石料场设置排水沟,防止积水。
2. 夏季施工安全
o 防暑降温:施工现场设置饮水点,提供绿豆汤、藿香正气水等防暑用品,高温时段(11:00-15:00)停止室外作业。
o 混凝土养护:夏季混凝土浇筑时间安排在早晚时段,浇筑完成后及时覆盖薄膜,洒水养护,防止混凝土表面开裂。
3. 台风季节施工安全
o 预警响应:关注气象预报,台风来临前24小时停止施工,撤离施工人员,加固脚手架、塔吊等设备,切断临时电源。
o 灾后检查:台风过后检查脚手架、塔吊、临时设施等是否受损,确认安全后方可恢复施工。
六、文明施工与环境保护
(一)文明施工措施
1. 施工现场封闭管理
设置围墙封闭施工,围墙高度2.5m,采用砖砌抹灰,外侧涂刷白色涂料,绘制企业文化及安全标语。大门设置门卫室,进出车辆登记,佩戴安全帽方可进入施工现场。
2. 材料堆放管理
材料分类堆放,设置标识牌(标明名称、规格、数量、检验状态),堆放整齐,做到“一头齐、一条线”。砂石料场硬化处理,设置排水沟,防止扬尘污染。
3. 施工现场卫生管理
设置沉淀池(三级沉淀),施工废水经沉淀后排放。设置厕所(水冲式),安排专人打扫,定期消毒。生活垃圾集中堆放,由环卫部门定期清运。
(二)环境保护措施
1. 扬尘控制
o 施工现场主要道路硬化处理(150mm厚C20混凝土),每天洒水降尘不少于3次。
o 水泥、粉煤灰等易扬尘材料采用密闭仓库存放,运输时覆盖篷布,防止扬尘。
o 拆除作业时采用湿法施工,避免扬尘扩散。
2. 噪声控制
o 合理安排施工时间,夜间(22:00-6:00)禁止施工,确需施工时办理夜间施工许可证,公告附近居民。
o 选用低噪声设备,对搅拌机、切割机等设备采取减振、隔声措施,降低噪声排放。
3. 水土保持
o 施工现场设置排水沟、沉淀池,防止施工废水直接排入农田、河道。
o 保护场地周边植被,不随意砍伐树木,施工完成后及时恢复场地绿化。
七、施工进度计划
(一)施工总进度计划
本工程总工期180天,具体进度计划如下:
· 施工准备:7天
· 地基与基础工程:30天
· 主体结构工程:60天
· 屋面工程:20天
· 装饰装修工程:45天
· 水电安装工程:与装饰装修工程平行施工
· 竣工清理及验收:18天
(二)进度保证措施
1. 组织保证
成立进度管理小组,项目经理任组长,每周召开进度例会,检查进度执行情况,分析延误原因,制定赶工措施。
2. 资源保证
根据进度计划编制材料采购计划、劳动力计划,确保材料及时供应,劳动力满足施工需求。高峰期投入劳动力60人,其中木工15人、钢筋工10人、混凝土工8人、砌筑工12人、水电工5人、普工10人。
3. 技术保证
优化施工方案,采用先进施工工艺,如模板采用早拆体系,缩短模板周转时间;混凝土采用泵送浇筑,提高浇筑效率。
4. 资金保证
确保项目资金专款专用,及时支付材料款、人工费,避免因资金问题影响施工进度。
八、竣工验收
(一)竣工资料整理
整理施工技术资料,包括图纸会审纪要、设计变更、施工记录、试验报告、隐蔽工程验收记录等,确保资料齐全、真实、准确,符合归档要求。
(二)初步验收
施工单位自检合格后,向监理单位申请初步验收,监理单位组织对工程质量、安全、使用功能等进行检查,提出整改意见,整改完成后签署初步验收意见。
(三)竣工验收
邀请建设单位、设计单位、监理单位、勘察单位共同进行竣工验收,验收内容包括工程实体质量、竣工资料等,形成竣工验收报告,验收合格后办理竣工验收备案手续。
(四)保修服务
按照《建设工程质量管理条例》规定,提供质量保修服务,地基基础工程和主体结构工程保修期限为设计文件规定的该工程合理使用年限,屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏保修期限为5年,供热与供冷系统保修期限为2个采暖期、供冷期,电气管线、给排水管道、设备安装和装修工程保修期限为2年。在保修期内出现质量问题,及时组织维修,确保用户满意。
本施工方案根据杭州地区气候特点、地质条件及自建房实际需求编制,施工过程中严格执行国家及地方相关规范标准,确保工程质量、安全、进度目标实现,打造安全、舒适、美观的江南特色民居。
