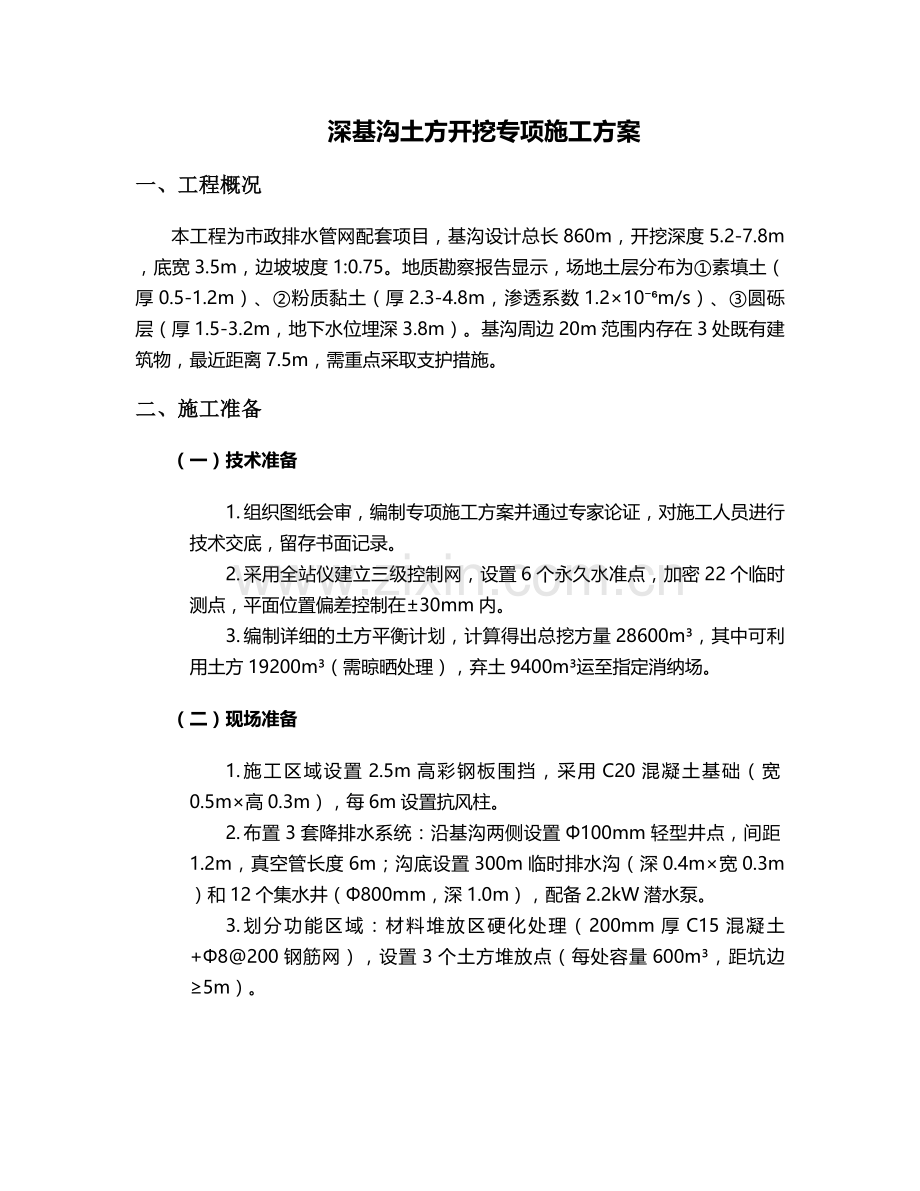

深基沟土方开挖专项施工方案
一、工程概况
本工程为市政排水管网配套项目,基沟设计总长860m,开挖深度5.2-7.8m,底宽3.5m,边坡坡度1:0.75。地质勘察报告显示,场地土层分布为①素填土(厚0.5-1.2m)、②粉质黏土(厚2.3-4.8m,渗透系数1.2×10⁻⁶m/s)、③圆砾层(厚1.5-3.2m,地下水位埋深3.8m)。基沟周边20m范围内存在3处既有建筑物,最近距离7.5m,需重点采取支护措施。
二、施工准备
(一)技术准备
1. 组织图纸会审,编制专项施工方案并通过专家论证,对施工人员进行技术交底,留存书面记录。
2. 采用全站仪建立三级控制网,设置6个永久水准点,加密22个临时测点,平面位置偏差控制在±30mm内。
3. 编制详细的土方平衡计划,计算得出总挖方量28600m³,其中可利用土方19200m³(需晾晒处理),弃土9400m³运至指定消纳场。
(二)现场准备
1. 施工区域设置2.5m高彩钢板围挡,采用C20混凝土基础(宽0.5m×高0.3m),每6m设置抗风柱。
2. 布置3套降排水系统:沿基沟两侧设置Φ100mm轻型井点,间距1.2m,真空管长度6m;沟底设置300m临时排水沟(深0.4m×宽0.3m)和12个集水井(Φ800mm,深1.0m),配备2.2kW潜水泵。
3. 划分功能区域:材料堆放区硬化处理(200mm厚C15混凝土+Φ8@200钢筋网),设置3个土方堆放点(每处容量600m³,距坑边≥5m)。
(三)设备准备
设备名称
型号规格
数量
功率/容量
用途说明
反铲挖掘机
PC220-8
3台
1.2m³
土方开挖
长臂挖掘机
SY365H
1台
1.6m³
深基坑作业
装载机
ZL50GN
2台
3m³
土方转运
自卸汽车
斯太尔336
8辆
15m³
土方运输
振动压路机
YZ20J
1台
20t
回填压实
全站仪
TS60
1台
2mm+2ppm
测量放线
三、主要施工方法
(一)土方开挖工艺
1. 分层开挖:采用"分层分段、由上而下"的开挖方式,每层开挖深度2.0m,共分4层。段长控制在30m以内,设置8m宽马道连接各作业面。
2. 开挖顺序:
o 第一层(地表至-2.0m):整体推进开挖,边坡预留300mm保护层人工修整
o 第二层(-2.0m至-4.0m):跳段开挖,间隔20m施工,同步跟进土钉墙支护
o 第三层(-4.0m至-6.0m):结合轻型井点降水,分段长度缩减至15m
o 第四层(-6.0m至基底):人工配合机械清底,预留150mm土层待验槽后处理
3. 边坡处理:机械开挖后立即采用小型夯实机(2.8kW)进行坡面压实,压实度≥90%,随即喷射50mm厚C15细石混凝土(掺3%早强剂)。
(二)支护体系施工
1. 土钉墙支护:
o 采用Φ48×3.5mm焊接钢管土钉,长度分别为6m(第二层)、9m(第三层)、12m(第四层),间距1.5m×1.5m梅花形布置,倾角15°。
o 注浆材料为P.O42.5水泥浆,水灰比0.5,注浆压力0.4-0.6MPa,采用二次注浆工艺,确保锚固力≥15kN。
o 挂设Φ6.5@200×200钢筋网,搭接长度300mm,设置Φ14横向通长加强筋,与土钉焊接牢固。
2. 钢板桩支护:
o 在距建筑物≤10m的3个区段(总长150m),采用SP-IV型拉森钢板桩(长9m,宽400mm,厚15.5mm),采用DZ60振动锤沉桩,垂直度偏差≤1%。
o 设置2道内支撑:第一道距地面1.5m,采用20a号工字钢;第二道距基底1.2m,采用Φ609mm×16mm钢管,水平间距3m,配备液压千斤顶施加预紧力(50kN)。
(三)降排水措施
1. 降水系统:
o 井点降水提前7天开始运行,真空泵真空度保持在65kPa以上,水位降至基底以下1.0m。
o 安排专人每4小时监测水位,记录数据并绘制水位变化曲线,确保降水速率≤0.5m/d。
2. 排水系统:
o 集水井内潜水泵采用自动启停装置,配备双电源(市电+发电机),确保连续排水。
o 排出水经三级沉淀池(总容积50m³)处理后,pH值控制在6-9范围内方可排入市政管网。
四、质量控制措施
(一)主控项目
1. 基底标高允许偏差:±50mm,采用水准仪每50m检测一点,合格率要求100%。
2. 边坡坡度偏差≤±5°,使用坡度尺每20m检查一处,留存影像资料。
3. 支护结构强度:土钉抗拔力试验按1%比例抽样,最小值≥设计值的90%,试验数量不少于3根。
(二)一般项目
1. 土方开挖表面平整度≤20mm,采用2m靠尺检查。
2. 基坑周边沉降监测:设置18个观测点,初始值观测3次取平均值,开挖期间每天监测1次,沉降速率控制在≤2mm/d,累计沉降≤30mm。
3. 排水系统通畅性:每班次检查排水沟淤积情况,确保过水断面≥设计值的80%。
五、安全文明施工
(一)安全防护
1. 基沟周边设置1.2m高防护栏杆(两道横杆),刷红白警示漆,立杆间距2m,底部设200mm高挡脚板,悬挂安全警示标志。
2. 作业人员必须佩戴安全帽、反光背心,基坑内作业人员配备双钩安全带,设置4处安全梯(宽0.8m,踏步间距0.3m)。
3. 夜间施工设置LED泛光灯(≥100lux),危险区域安装爆闪警示灯,配备2名专职安全员现场巡查。
(二)文明施工
1. 出入口设置洗车平台(长8m×宽4m),配备高压冲洗设备,车辆出场前必须清理轮胎泥土。
2. 施工现场裸土覆盖率100%,采用2000目防尘网覆盖,PM10浓度控制在0.5mg/m³以下,超标时启动雾炮降尘。
3. 噪声控制:昼间≤70dB,夜间≤55dB,易产生噪声设备设置隔音棚,夜间22:00至次日6:00禁止强噪声作业。
六、应急预案
(一)边坡失稳应急
1. 预警值:水平位移≥5mm/d或沉降≥3mm/d时立即启动预案。
2. 应急措施:
o 立即停止开挖,疏散下作业人员,在坡顶堆筑2m高反压土袋(装土量80%)。
o 增设临时锚杆(Φ25钢筋,长6m,间距1.0m),采用速凝水泥浆注浆(初凝时间≤15min)。
o 启用备用排水系统,降低地下水位至基底以下1.5m。
(二)触电事故应急
1. 配备2台应急配电箱(含漏电保护器,动作电流≤30mA),现场电工持特种作业证上岗。
2. 发生触电时,立即切断电源或使用干燥木棒使伤者脱离电源,对伤者实施初步急救(心肺复苏),同时拨打120急救电话。
(三)防汛应急
1. 雨季施工期间,储备2000个防汛沙袋、4台大功率水泵(扬程≥15m)、500m塑料布。
2. 接到暴雨预警后,停止土方作业,检查加固围挡和排水系统,在基沟周边设置0.5m高挡水墙。
七、施工进度计划
采用Project软件编制四级进度计划,关键线路如下:
施工准备(15d)→降水系统施工(7d)→第一层开挖(12d)→土钉墙支护(9d)→第二层开挖(15d)→钢板桩施工(8d)→第三层开挖(18d)→第四层开挖(10d)→基底验收(3d)。总工期87d,设置3个关键节点控制:①降水达标(第22d)、②支护完成50%(第45d)、③开挖至基底(第78d)。
八、验收标准与流程
(一)验收标准
1. 基底土质符合设计要求,无扰动、浸泡现象,承载力特征值≥180kPa(采用轻型动力触探检测)。
2. 支护结构变形量:水平位移≤50mm,沉降≤40mm,裂缝宽度≤0.2mm。
3. 土方开挖尺寸:长度±200mm,宽度±50mm,边坡坡度±1°。
(二)验收流程
1. 班组自检→技术负责人复检→监理验收→第三方检测→业主终验,每道工序验收合格后方可进入下道工序。
2. 隐蔽工程验收留存影像资料,包含验收部位、时间、参与人员、检测数据等信息,形成验收台账。
九、环境保护措施
1. 施工扬尘控制:出入口安装PM10在线监测仪,超标自动启动雾炮;运输车辆必须覆盖篷布(覆盖率100%),限速20km/h。
2. 噪声控制:破碎机等设备设置隔音罩(降噪量≥25dB),合理安排作业时间,避免夜间施工。
3. 水土保持:沉淀池定期清淤(每周1次),淤泥晾晒后与弃土一同外运;施工结束后对取土场进行植被恢复(撒播草籽+覆盖无纺布)。
十、附图附表
1. 施工总平面布置图(1:500)
2. 基沟开挖剖面图(1:200)
3. 支护结构节点详图(1:50)
4. 降水系统布置图(1:1000)
5. 土方平衡计划表
6. 监测点布置图及监测频率表
7. 施工进度计划横道图
8. 应急预案组织机构框图
本方案针对深基沟开挖的关键工序制定专项控制措施,实施过程中将根据现场实际情况动态调整,确保施工安全与工程质量。所有施工活动严格遵循《建筑地基基础工程施工质量验收标准》GB50202-2018及相关规范要求。
