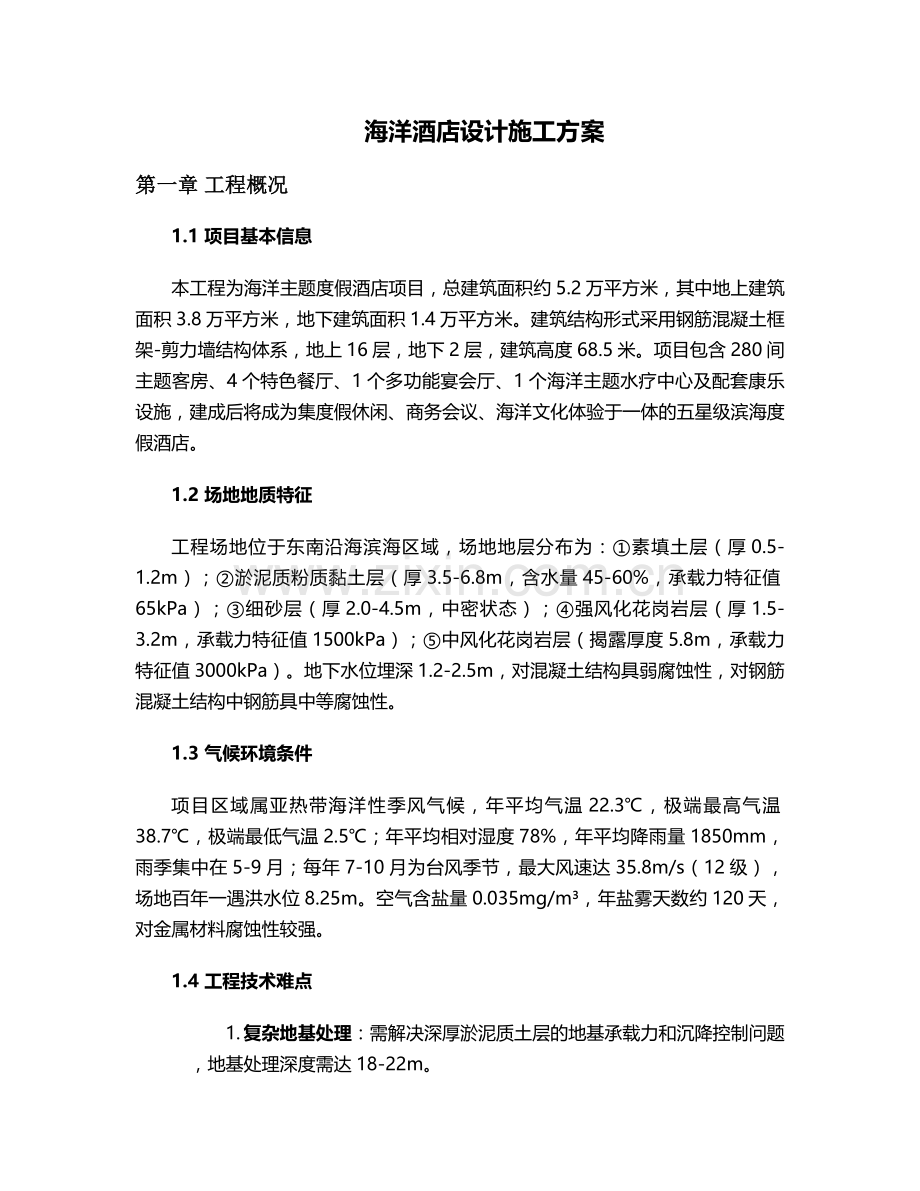

海洋酒店设计施工方案 第一章 工程概况 1.1 项目基本信息 本工程为海洋主题度假酒店项目,总建筑面积约5.2万平方米,其中地上建筑面积3.8万平方米,地下建筑面积1.4万平方米。建筑结构形式采用钢筋混凝土框架-剪力墙结构体系,地上16层,地下2层,建筑高度68.5米。项目包含280间主题客房、4个特色餐厅、1个多功能宴会厅、1个海洋主题水疗中心及配套康乐设施,建成后将成为集度假休闲、商务会议、海洋文化体验于一体的五星级滨海度假酒店。 1.2 场地地质特征 工程场地位于东南沿海滨海区域,场地地层分布为:①素填土层(厚0.5-1.2m);②淤泥质粉质黏土层(厚3.5-6.8m,含水量45-60%,承载力特征值65kPa);③细砂层(厚2.0-4.5m,中密状态);④强风化花岗岩层(厚1.5-3.2m,承载力特征值1500kPa);⑤中风化花岗岩层(揭露厚度5.8m,承载力特征值3000kPa)。地下水位埋深1.2-2.5m,对混凝土结构具弱腐蚀性,对钢筋混凝土结构中钢筋具中等腐蚀性。 1.3 气候环境条件 项目区域属亚热带海洋性季风气候,年平均气温22.3℃,极端最高气温38.7℃,极端最低气温2.5℃;年平均相对湿度78%,年平均降雨量1850mm,雨季集中在5-9月;每年7-10月为台风季节,最大风速达35.8m/s(12级),场地百年一遇洪水位8.25m。空气含盐量0.035mg/m³,年盐雾天数约120天,对金属材料腐蚀性较强。 1.4 工程技术难点 1. 复杂地基处理:需解决深厚淤泥质土层的地基承载力和沉降控制问题,地基处理深度需达18-22m。 2. 海洋环境防腐:建筑结构、金属构件、装饰材料需具备优异的抗盐雾、抗湿热性能,防腐设计使用年限不低于25年。 3. 抗风抗震要求:结构需满足设防烈度7度(0.15g)抗震要求,同时抵御12级台风荷载,风荷载标准值取1.8kN/㎡。 4. 主题景观融合:需实现建筑与海洋景观的最大化融合,包含大型室内水族馆(长32m×高8m)、亲海栈道、屋顶海洋主题花园等特色工程。 5. 环保合规要求:施工期间需满足《海洋环境保护法》要求,废水排放需达到《海水水质标准》第二类限值。 第二章 施工总体部署 2.1 施工组织架构 设立项目经理部,配置项目经理、技术负责人、安全总监等12名核心管理人员,下设5个专业部门: · 工程技术部:负责施工方案编制、技术交底、测量控制、BIM应用管理 · 施工管理部:负责现场施工组织、资源调配、进度计划执行与调整 · 质量安全部:负责质量检查、安全监督、环保监测、应急管理 · 物资设备部:负责材料采购、设备管理、物资储备、防腐材料专项管理 · 商务合约部:负责成本控制、合同管理、进度款支付、变更签证管理 2.2 施工分区与流程 将工程划分为三个施工大区平行作业: · A区(酒店主楼):采用"先地下后地上、分层分段流水施工",地下结构分2个流水段,地上结构分4个流水段,标准层施工周期7天/层。 · B区(会议餐饮中心):采用"钢结构先行、空间分区分段"施工法,钢结构安装与土建施工间隔2个施工段,交叉作业。 · C区(海洋主题区):包含水族馆、水疗中心等特殊区域,采用"专业分包先行、统一协调管理"模式,水族馆结构施工优先于其他区域3个月开工。 2.3 施工进度计划 总工期480日历天,关键节点控制如下: · 第1-30天:施工准备、场地平整、临时设施搭设 · 第21-90天:桩基工程施工(含检测) · 第76-150天:地下室结构施工(含防水) · 第131-270天:主体结构施工 · 第221-380天:砌筑及二次结构施工 · 第251-420天:装饰装修工程 · 第321-450天:机电安装及设备调试 · 第431-465天:室外工程及景观施工 · 第466-480天:清洁调试及竣工验收 2.4 资源配置计划 1. 机械设备配置: o 大型设备:旋挖钻机3台(SR360R)、长螺旋钻机2台(CFG28)、液压静力压桩机1台(YZY800)、塔式起重机3台(QTZ80、QTZ125各1台,QTZ200 1台)、施工电梯2台(SC200/200)、混凝土输送泵3台(HBT80) o 专用设备:钢结构防腐喷涂设备2套、水族馆防水施工专用设备1套、BIM三维扫描设备1套、测量机器人2台 2. 材料储备计划: o 钢材:HRB400E钢筋18000t,Q355ND耐候钢2500t,316L不锈钢型材850t o 混凝土:C30-C50高性能混凝土32000m³,其中抗渗混凝土(P8-P12)8500m³ o 防腐材料:环氧富锌底漆6500L,玻璃鳞片涂料12000L,氟碳面漆8500L o 主题装饰材料:海洋蓝花岗岩28000㎡,贝壳马赛克12000㎡,定制海洋主题玻璃幕墙15000㎡ 3. 人力资源配置: o 管理人员:高峰期85人,其中持证上岗的特种作业人员32人 o 作业人员:高峰期720人,分三个作业班组,实行12小时两班制作业 o 专业技术人员:钢结构工程师3人,防水工程师2人,防腐工程师2人,BIM工程师3人 第三章 关键施工技术措施 3.1 地基与基础工程 3.1.1 桩基工程 采用"长螺旋钻孔灌注桩+高压旋喷桩复合地基"处理方案: · 支护结构:采用Φ800@1200钻孔灌注桩+Φ609×16钢管内支撑,基坑开挖深度9.8m,设置2道内支撑,第一道距地面2.5m,第二道距地面6.8m。 · 桩基施工:主楼区域采用Φ800钻孔灌注桩,有效桩长28m,单桩承载力特征值2800kN,桩端进入中风化花岗岩层不小于1.5m;裙楼区域采用Φ600钻孔灌注桩,有效桩长22m,单桩承载力特征值1600kN。 · 施工控制:桩位偏差≤50mm,垂直度偏差≤1/200,桩顶标高偏差控制在-50~+30mm,混凝土充盈系数1.15~1.25。每根桩留取3组混凝土试块,桩身完整性检测采用低应变法100%检测,承载力检测采用静载试验(数量为总桩数1%且不少于3根)。 3.1.2 地基处理 针对深厚淤泥质土层,采用"水泥土搅拌桩+碎石垫层"复合地基处理: · 水泥土搅拌桩:采用Φ500@400双轴搅拌桩,桩长18m,水泥掺量15%,水灰比0.55,28天无侧限抗压强度≥1.2MPa,处理后复合地基承载力特征值≥200kPa。 · 碎石垫层:铺设500mm厚级配碎石垫层,分层碾压密实,压实系数≥0.96,垫层内铺设2层双向土工格栅(抗拉强度≥80kN/m)。 · 施工顺序:采用"跳打施工法",相邻桩施工间隔≥24小时,搅拌提升速度≤0.8m/min,下沉速度≤1.0m/min,确保搅拌均匀。 3.1.3 防水工程 地下室采用"刚柔结合、多道设防"防水体系: · 结构自防水:C35P8抗渗混凝土,掺加水泥用量8%的膨胀剂,连续浇筑,振捣密实。 · 柔性防水层:底板采用2.0mm厚非固化橡胶沥青防水涂料+4.0mm厚SBS改性沥青防水卷材(聚酯胎);侧墙采用2.0mm厚聚氨酯防水涂料+3.0mm厚自粘聚合物改性沥青防水卷材。 · 节点处理:变形缝采用中埋式橡胶止水带(CB300×8)+外贴式止水带(300mm宽)+可卸式止水带三重防护;后浇带采用遇水膨胀止水条(20×30mm)+钢板止水带(3mm厚×300mm宽)双重防护。 3.2 主体结构工程 3.2.1 混凝土结构施工 · 模板体系:采用盘扣式脚手架(立杆间距≤0.9m×0.9m)+18mm厚酚醛覆膜胶合板(周转次数≥8次),模板拼缝处粘贴5mm厚海绵条,确保接缝严密。 · 钢筋工程:梁柱纵向钢筋采用直螺纹连接(Ⅰ级接头),接头面积百分率≤50%;楼板钢筋采用绑扎搭接,搭接长度≥1.3倍锚固长度;钢筋保护层厚度较规范要求增加10mm(梁柱35mm,板25mm)。 · 混凝土工程:采用商品混凝土,掺加粉煤灰(掺量20%)和矿粉(掺量15%),初凝时间控制在6-8小时;柱墙混凝土分层浇筑(厚度≤500mm),采用高频振捣棒(φ50mm)振捣,振捣时间15-30秒/点;楼板采用平板振捣器振捣,表面二次抹压,覆盖保湿养护≥14天。 3.2.2 钢结构工程 · 材料选用:主体钢结构采用Q355ND耐候钢,海洋馆异形钢结构采用Q355GNH耐候钢,连接节点采用316L不锈钢螺栓。 · 加工制作:构件在工厂加工,采用数控切割下料,精度控制在±1mm;焊接采用气体保护焊,一级焊缝100%UT探伤,二级焊缝20%UT探伤;构件出厂前进行喷砂除锈(Sa2.5级)和底漆涂装(环氧富锌底漆,干膜厚度80μm)。 · 安装工艺:采用"分区分段、由下至上、对称安装"方法,安装偏差控制:柱垂直度≤H/1000且≤15mm,梁水平度≤L/1000且≤10mm;高强度螺栓终拧扭矩值偏差控制在±10%,终拧后进行扭矩复拧检查(抽检10%)。 3.2.3 幕墙工程 海洋主题特色幕墙系统由三种类型组成: · 海景客房区:采用"单元式玻璃幕墙",玻璃选用6mm钢化玻璃+12A空气层+6mm Low-E钢化玻璃,型材采用6063-T5铝合金(表面氟碳喷涂处理,膜厚≥40μm),开启扇设置风雨感应器,台风来临前自动关闭锁定。 · 水族馆区域:采用"超大型亚克力幕墙",单块尺寸8m×3.5m,厚度220mm,拼接缝采用专用密封胶(邵氏硬度60±5A),幕墙支撑结构采用316L不锈钢型材,预埋件采用热镀锌+防腐涂料双重防腐处理。 · 裙楼区域:采用"石材+玻璃组合幕墙",石材选用25mm厚蓝珍珠花岗岩(背面涂刷防碱背涂剂),玻璃选用8mm钢化玻璃,龙骨采用Q235B钢材(热浸镀锌+氟碳喷涂处理)。 3.3 主题装饰工程 3.3.1 室内主题装饰 1. 大堂区域: o 地面:采用"海洋蓝"花岗岩(600×600×20mm),拼花图案模拟海浪纹理,接缝采用环氧彩砂填缝剂(颜色匹配海水蓝)。 o 墙面:主墙面设置32m×8m大型亚克力水族馆,配备专业维生系统(水温控制25±1℃,盐度30±1‰,PH值8.1±0.2);两侧墙面采用艺术玻璃拼花(厚度12mm),模拟珊瑚礁景观。 o 天花:采用GRG造型天花,集成海洋波浪造型LED灯带(色温4000K,显色指数Ra≥90),配置36组可调角度聚光灯(照射水族馆)。 2. 客房区域: o 海景房:配置270°弧形落地窗(玻璃选用6mm钢化+1.14PVB+6mm钢化夹胶玻璃),阳台设置防腐木观景平台(印尼菠萝格,规格150×50mm,表面涂刷木蜡油)。 o 主题客房:墙面采用蓝色系环保乳胶漆(耐擦洗次数≥5000次),局部采用贝壳马赛克拼花(规格20×20mm,环保等级E0级);家具选用防水防潮处理的实木家具,布艺采用防污、防紫外线面料。 3. 餐厅区域: o 海洋主题餐厅:地面采用仿古砖(规格600×600mm,防滑系数≥0.6),墙面采用玻璃纤维增强水泥板(GRC)造型,模拟海底洞穴效果;天花悬挂定制海洋生物造型灯具(材质为耐腐蚀铝合金)。 o 海景露台餐厅:地面采用20mm厚石英砖(抗压强度≥50MPa),设置玻璃护栏(12mm钢化夹胶玻璃,高度1.2m),配备可升降遮阳棚(抗风等级8级)。 3.3.2 室外景观工程 · 亲海栈道:采用C30透水混凝土基层(厚度150mm)+菠萝格防腐木面层(厚度40mm),栈道宽度3.5m,设置休息平台(每50m一处),配备太阳能LED地埋灯(色温3000K,防护等级IP67)。 · 海洋主题泳池:分为成人区(面积800㎡,水深1.5-1.8m)和儿童区(面积200㎡,水深0.6-1.0m),池体采用C35P6抗渗混凝土,内壁铺贴蓝色釉面砖(规格200×200mm),配置水下音乐系统和LED变色灯光系统。 · 滨海绿化:选用耐盐碱植物品种,包括椰子树(胸径≥20cm)、棕榈树(高度≥3.5m)、海桐球(冠幅≥1.2m)等,种植土采用"本土土+泥炭土+珍珠岩"改良土(比例5:3:2),设置自动灌溉系统(水质经处理后含盐量≤0.3%)。 3.4 机电安装工程 3.4.1 管道系统 · 给水管网:生活给水采用316L不锈钢管(DN≤100mm采用卡压连接,DN>100mm采用氩弧焊连接),工作压力1.0MPa,管道保温采用30mm厚难燃B1级橡塑保温材料。 · 排水系统:重力排水采用UPVC双壁波纹管(环刚度≥8kN/m²),压力排水采用涂塑钢管(内外环氧树脂涂层,厚度≥0.3mm);雨水系统采用虹吸排水系统,斗前水深控制在30mm以内。 · 海水系统:水族馆循环水管道采用钛合金管(TA2材质),工作压力0.6MPa,阀门采用钛合金球阀,管道支架采用316L不锈钢材质,设置在线腐蚀监测传感器(每50m一处)。 3.4.2 空调通风系统 · 冷热源系统:采用3台离心式冷水机组(单台制冷量1200RT,蒸发器采用钛管)+2台燃气锅炉(单台热功率1.4MW),冷冻水供回水温度7/12℃,冷却水采用海水直流冷却系统(设置过滤、杀菌装置)。 · 空调系统:客房采用风机盘管+新风系统(新风量30m³/h·人),公共区域采用全空气系统(送风温差8-10℃),气流组织采用"上送下回"方式,空调风管采用镀锌钢板(厚度≥0.8mm),表面涂刷防腐涂料(干膜厚度≥60μm)。 · 防排烟系统:设置机械排烟系统(排烟量6次/h)和正压送风系统(楼梯间余压值40-50Pa,前室余压值25-30Pa),排烟风机采用耐高温消防排烟风机(能在280℃下连续运行30min)。 3.4.3 电气系统 · 供配电系统:采用10kV双回路供电,设置2台1600kVA干式变压器(Dyn11接线组别),低压配电系统采用TN-S接地系统,重要负荷(消防设备、水族馆维生系统等)设置UPS不间断电源(后备时间≥30min)。 · 照明系统:客房采用LED照明(色温3500K,显色指数Ra≥90),公共区域采用智能照明控制系统(实现场景控制、定时控制、感应控制),室外景观照明采用LED光源(防护等级IP66,耐盐雾等级≥1000小时)。 · 防雷接地:按二类防雷建筑物设计,接闪器采用Φ12热镀锌圆钢,引下线利用柱内两根Φ16以上主钢筋,接地装置采用水平接地体(Φ10热镀锌圆钢)+垂直接地极(50×50×5mm热镀锌角钢,长2.5m),接地电阻≤1Ω,在强电井设置等电位联结端子箱。 第四章 海洋环境专项施工技术 4.1 防腐蚀施工技术 建立"材料选择-表面处理-涂层施工-质量检测"全过程防腐控制体系: 4.1.1 金属结构防腐 · 钢结构防腐:采用"三层防护体系",具体为: 1. 表面处理:喷砂除锈达Sa2.5级,表面粗糙度50-80μm,除锈后4小时内完成底漆涂装 2. 涂层系统:环氧富锌底漆(干膜厚度80μm,锌含量≥85%)+玻璃鳞片中间漆(干膜厚度150μm,鳞片含量≥20%)+丙烯酸聚氨酯面漆(干膜厚度80μm,耐候性≥15年) 3. 检测要求:附着力测试≥5MPa(划格法),盐雾试验≥1000小时(NSS中性盐雾试验) · 钢筋混凝土防腐: 1. 混凝土:采用低碱水泥(碱含量≤0.6%),氯离子含量≤0.06%,掺加钢筋阻锈剂(掺量1.5%水泥用量) 2. 保护层:梁柱保护层厚度增加10mm,楼板保护层厚度增加5mm,采用带肋塑料垫块(强度≥50MPa) 3. 表面处理:迎海面混凝土表面涂刷渗透型结晶防水涂料(干膜厚度≥1.0mm,渗透深度≥30mm) 4.1.2 装饰材料防腐 · 木材防腐:室外木材采用ACQ防腐剂真空加压处理(载药量≥6.4kg/m³),表面涂刷户外专用木油(固体含量≥60%,耐候性≥5年),安装节点采用316L不锈钢连接件。 · 石材防护:花岗岩表面涂刷氟硅型防护剂(渗透深度≥3mm,耐盐雾性≥500小时),六面防护处理,安装时采用不锈钢挂件(316材质),缝隙采用耐候硅酮密封胶(位移能力±25%)。 · 金属装饰:所有外露金属装饰件采用316L不锈钢或钛合金材质,镀层金属件采用"铜镍铬"三层电镀(总厚度≥15μm),安装前进行盐雾试验(≥500小时)检测。 4.2 台风季施工保障措施 4.2.1 台风预警与响应 建立四级台风应急响应机制: · 蓝色预警(风力≥6级):检查塔吊、脚手架等高耸设施,停止室外高空作业 · 黄色预警(风力≥8级):加固临时设施,塔吊降至最低工作幅度,停止所有室外作业 · 橙色预警(风力≥10级):撤离施工现场人员,切断非必要电源,塔吊大臂自由旋转,小车收回至根部 · 红色预警(风力≥12级):所有人员撤离至安全区域,应急小组24小时值班,启用应急发电机保障重要系统供电 4.2.2 临时设施抗风措施 · 施工围挡:采用2.5m高装配式围挡,立柱采用Φ120×4mm钢管(埋深1.2m,混凝土基础600×600×800mm),横向设置两道Φ48×3.5mm钢管加强肋,抗风载能力≥0.5kN/㎡。 · 临时宿舍:采用集装箱式临建(尺寸6m×3m×2.8m),底部采用10#槽钢焊接固定,集装箱之间采用M20螺栓连接,顶部设置防风缆绳(Φ12钢丝绳,地锚埋深1.5m)。 · 钢筋加工棚:采用型钢骨架式结构(跨度12m,高度5m),立柱采用H300×300型钢(混凝土基础1000×1000×1200mm),顶部设置双层防护(上层彩钢板+下层安全网),抗风载能力≥0.8kN/㎡。 4.3 海洋环境保护措施 4.3.1 施工废水处理 · 设置三级废水处理系统: 1. 一级处理:沉淀池(3个串联,总容积50m³),去除大颗粒悬浮物(SS去除率≥60%) 2. 二级处理:调节池+气浮池(溶气压力0.4MPa,停留时间30min),去除乳化油和胶体物质(油类去除率≥85%) 3. 三级处理:生物接触氧化池+过滤池(采用石英砂滤料,粒径0.8-1.2mm),出水水质达到《污水综合排放标准》一级标准(COD≤100mg/L,SS≤70mg/L,pH6-9) · 海水循环利用:冷却水排水经处理后用于施工降尘、混凝土养护、绿化灌溉(回用率≥60%),设置回用管网与市政管网分开独立运行。 4.3.2 噪声与扬尘控制 · 噪声控制: 1. 选用低噪声设备(昼间≤70dB,夜间≤55dB),对高噪声设备设置隔声罩(降噪量≥25dB) 2. 施工场界设置隔声屏障(高度3m,隔声量≥20dB),敏感区域设置噪声在线监测仪(监测频率1次/小时) 3. 夜间施工(22:00-6:00)办理夜间施工许可,禁止进行打桩、混凝土振捣等强噪声作业 · 扬尘控制: 1. 施工道路硬化(200mm厚C20混凝土),设置自动洗车平台(高压水枪+三级沉淀池) 2. 易扬尘材料(水泥、砂子等)采用密闭仓库存储,堆场设置6m高防尘网(密度≥2000目/100cm²) 3. 施工现场安装PM10在线监测仪(预警值0.8mg/m³),达到预警值时启动雾炮降尘(覆盖率100%) 第五章 质量安全与进度管理 5.1 质量管理体系 建立"三检制+专业检+第三方检测"的质量控制模式,关键质量控制点如下: 5.1.1 材料质量控制 · 进场检验:主要材料实行"二维码追溯管理",每批材料进场需提供出厂合格证、性能检测报告,并按规定进行抽样复试: 1. 钢材:每批≤60t取样1组,检测屈服强度、抗拉强度、伸长率、冷弯性能 2. 防水材料:每批≤10000m²取样1组,检测拉伸强度、断裂伸长率、耐热度、低温柔性 3. 防腐涂料:每批≤5000L取样1组,检测附着力、耐盐雾性、干燥时间、固体含量 · 存储管理:分类建立材料仓库,钢材仓库设置防雨棚(高度≥4m),防腐涂料仓库设置通风、温控系统(温度15-25℃,湿度≤60%),木材仓库设置防火、防潮设施(与火源保持≥10m距离)。 5.1.2 施工过程控制 · 测量控制:建立三级测量控制网,采用全站仪(测角精度1",测距精度1mm+1ppm)进行平面控制,水准仪(精度±0.5mm/km)进行高程控制,主体结构施工每层进行轴线、标高复核,偏差控制在:轴线±3mm,标高±5mm。 · 混凝土质量控制: 1. 配合比:根据海洋环境特点专项设计,氯离子含量≤0.06%,碱含量≤3.0kg/m³ 2. 浇筑:实行"浇筑令"制度,开盘前检查坍落度(180±20mm)、含气量(3-5%) 3. 养护:采用"薄膜覆盖+洒水养护",养护时间≥14天,混凝土试块留置数量增加20%(包含同条件养护试块) · 隐蔽工程验收:实行"验收签证制",验收内容包括:地基处理、钢筋绑扎、预埋件位置、防水层施工等,验收需有建设、监理、施工三方签字确认,验收不合格不得进入下道工序。 5.2 安全管理措施 5.2.1 危险源管控 识别重大危险源12项,重点管控内容: · 高处作业:设置"防坠落三件宝"(安全帽、安全带、安全网),作业平台搭设须经验收合格(荷载≤2kN/m²),临边洞口设置1.2m高防护栏杆(刷红白警示漆,间距400mm)。 · 起重吊装:实行"吊装许可证"制度,吊装前检查吊具(钢丝绳安全系数≥6,卸扣额定荷载≥1.5倍吊装重量),设置警戒区(半径≥吊装半径1.5倍),风速≥10.8m/s(6级)时停止吊装作业。 · 临时用电:采用"三级配电、两级保护",配电箱防护等级IP54,漏电保护器动作电流≤30mA(动作时间≤0.1s),海底电缆敷设深度≥0.8m,设置警示标识。 5.2.2 应急管理 · 应急预案:编制8项专项应急预案(防台风、防暴雨、防坍塌、防触电等),每季度组织1次应急演练,配备应急物资:柴油发电机(200kW 2台)、应急水泵(5台)、急救箱(5个)、应急照明(20套)、防汛沙袋(2000袋)。 · 医疗保障:现场设置医务室(配备专职医生1名、护士2名),与附近医院(距离3.5km)签订急救协议,开通绿色通道,确保伤员30分钟内到达医院救治。 5.3 进度管理 5.3.1 计划控制体系 采用"四级进度计划"管控模式: 1. 总进度计划:明确各专业工程的开工、竣工时间,关键线路总工期480天 2. 月进度计划:每月25日编制下月计划,明确月完成工程量、资源配置 3. 周进度计划:每周五编制下周计划,细化到分部分项工程 4. 日进度计划:每日碰头会明确当日任务,下班前检查完成情况 5.3.2 进度保障措施 · 资源保障:高峰期投入管理人员85人、作业人员720人,主要材料储备量满足30天连续施工需求,机械设备完好率保持在95%以上(配备备用设备:柴油发电机2台,混凝土输送泵1台)。 · 赶工措施:当进度滞后≥7天时,启动赶工预案: 1. 增加作业班组(由2班制改为3班制),每天增加作业时间4小时 2. 增加资源投入(备用设备启用,增加材料采购批次) 3. 调整工序逻辑(关键线路工序采用平行作业、交叉作业) · BIM技术应用:采用BIM技术进行进度模拟,每周进行BIM模型与现场进度对比分析,提前预警进度偏差(偏差≥3天及时调整),实现可视化进度管理。 第六章 竣工验收与交付 6.1 验收标准与程序 · 验收标准:执行国家现行规范标准,同时满足海洋环境专项要求: 1. 《建筑工程施工质量验收统一标准》GB50300-2013 2. 《海洋工程混凝土结构防腐技术规范》GB/T37429-2019 3. 《滨海建筑抗风设计规范》JGJ485-2019 4. 《海水水质标准》GB3097-1997(第二类) · 验收程序:分四个阶段进行: 1. 分项工程验收:每个分项工程完成后由专业监理工程师组织验收 2. 分部工程验收:地基基础、主体结构等分部工程由总监理工程师组织验收 3. 竣工预验收:施工单位自检合格后,由监理单位组织竣工预验收 4. 竣工验收:由建设单位组织设计、施工、监理等单位进行竣工验收,邀请质量监督站监督验收过程 6.2 资料归档 竣工资料编制按《建设工程文件归档规范》GB/T50328-2014要求,分为8大类: 1. 工程准备阶段文件(立项、规划、用地等审批文件) 2. 监理文件(监理规划、监理通知单、验收记录等) 3. 施工文件(施工管理、技术、测量、物资、试验等资料) 4. 竣工图(建筑、结构、给排水、电气、暖通等专业竣工图) 5. 竣工验收文件(验收申请、验收记录、整改报告等) 6. 海洋环境专项文件(防腐检测报告、环保验收文件等) 7. 声像资料(施工过程照片、视频、竣工照片等) 8. 电子档案(所有资料的电子版本,采用不可擦写光盘存储) 6.3 保修服务 · 保修范围:地基基础工程、主体结构工程(设计使用年限50年);防水工程、防腐工程(保修期10年);装饰装修工程(保修期3年);设备安装工程(保修期2年)。 · 服务承诺:设立24小时保修热线,接到报修后2小时内响应,一般问题24小时内解决,重大问题72小时内制定维修方案,维修过程接受业主监督,维修完成后提供《维修验收单》。 本施工方案针对海洋酒店工程特点,系统规划了施工全过程的技术、质量、安全、环保等关键控制要素,可作为工程施工的指导性文件。施工过程中应根据实际情况动态调整,确保工程质量、安全、进度目标的全面实现。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
