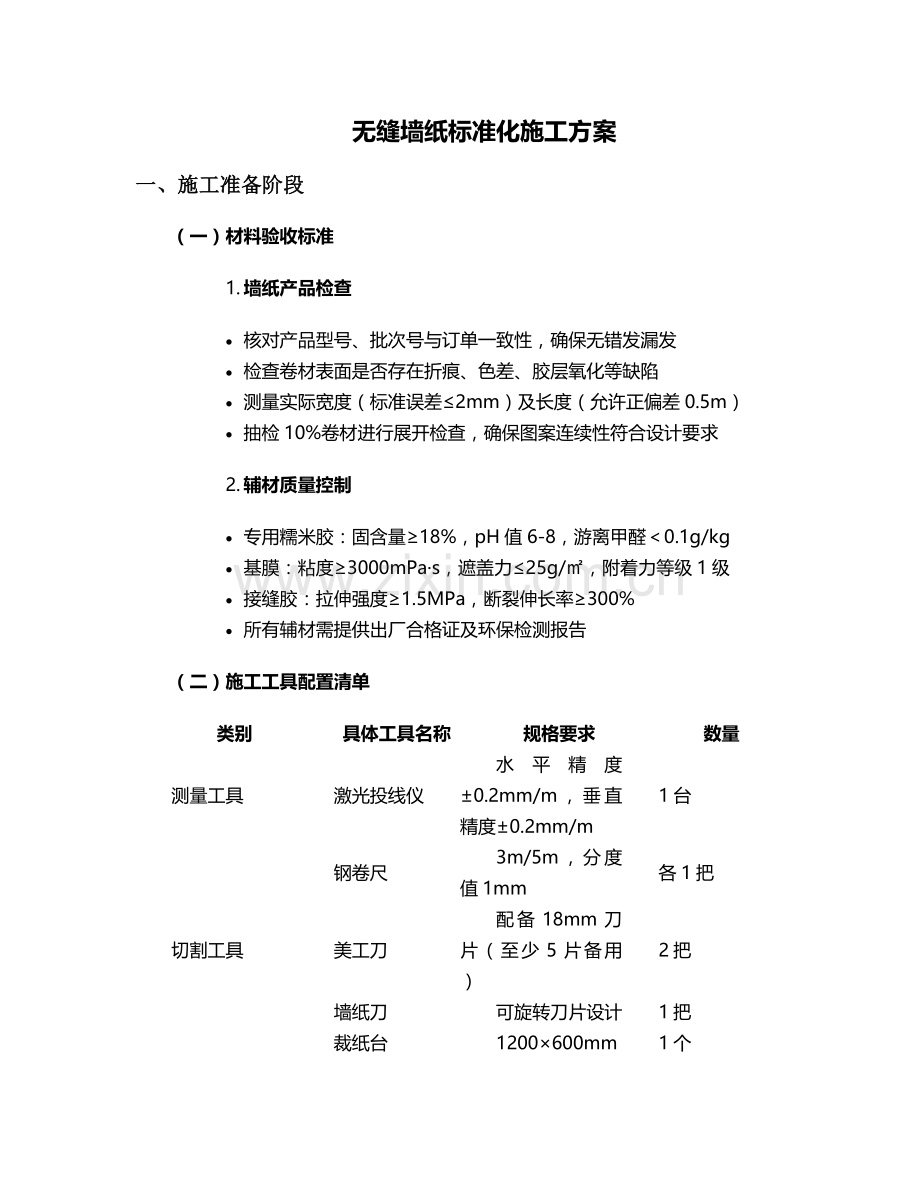

无缝墙纸标准化施工方案
一、施工准备阶段
(一)材料验收标准
1. 墙纸产品检查
· 核对产品型号、批次号与订单一致性,确保无错发漏发
· 检查卷材表面是否存在折痕、色差、胶层氧化等缺陷
· 测量实际宽度(标准误差≤2mm)及长度(允许正偏差0.5m)
· 抽检10%卷材进行展开检查,确保图案连续性符合设计要求
2. 辅材质量控制
· 专用糯米胶:固含量≥18%,pH值6-8,游离甲醛<0.1g/kg
· 基膜:粘度≥3000mPa·s,遮盖力≤25g/㎡,附着力等级1级
· 接缝胶:拉伸强度≥1.5MPa,断裂伸长率≥300%
· 所有辅材需提供出厂合格证及环保检测报告
(二)施工工具配置清单
类别
具体工具名称
规格要求
数量
测量工具
激光投线仪
水平精度±0.2mm/m,垂直精度±0.2mm/m
1台
钢卷尺
3m/5m,分度值1mm
各1把
切割工具
美工刀
配备18mm刀片(至少5片备用)
2把
墙纸刀
可旋转刀片设计
1把
裁纸台
1200×600mm,带标尺及裁切线
1个
涂胶工具
不锈钢涂胶辊
直径80mm,硬度60 Shore A
2个
胶刷
宽度100mm,尼龙刷毛长度15mm
3把
铺贴工具
橡胶刮板
300mm×80mm,边缘弧度R3mm
2个
羊毛滚筒
直径60mm,密度800g/㎡
2个
接缝压轮
宽度15mm,硅胶材质
1个
处理工具
气泡针
0.5mm针头,带刻度标记
1个
湿毛巾
超细纤维材质,吸水性≥200g/㎡
5条
(三)基层处理规范
1. 墙面检测指标
· 平整度:2m靠尺检测误差≤2mm
· 含水率:≤8%(使用CM8820型水分仪检测)
· pH值:6-9(采用精密pH试纸检测)
· 附着力:划格法测试≥2级(使用百格刀)
2. 基层处理流程
· 修补工序:
1. 使用2m靠尺配合强光检测墙面凹陷,标记修补区域
2. 采用外墙专用腻子(耐水型)进行填补,单次厚度不超过5mm
3. 干燥后用400目砂纸十字交叉打磨,吸尘器清理粉尘
· 加固处理:
1. 对疏松墙面喷涂界面剂(用量100-120g/㎡)
2. 重点处理石膏板接缝处,需粘贴抗裂绷带并刮涂弹性腻子
· 基膜施工:
1. 按1:0.8比例稀释基膜(重量比),电动搅拌3分钟至无颗粒
2. 使用短毛滚筒均匀涂刷,厚度控制在80-100μm
3. 自然干燥≥4小时(25℃环境),实干后硬度≥2H铅笔硬度
二、测量放线阶段
(一)空间尺寸复核
1. 三维尺寸测量
· 测量房间净空尺寸(精确至mm):
o 高度:每2m测量一个点,取平均值
o 宽度:按门窗位置分段测量,记录各段数据
o 对角线:检测房间方正度,偏差超过5mm需做墙面找方
2. 障碍物定位
· 使用坐标法记录开关、插座、空调孔等位置:
o 以房间左上角为原点建立坐标系
o 测量各障碍物中心点坐标及尺寸
o 在墙面用铅笔做十字标记,直径≤5mm
(二)排版设计方案
1. 计算机辅助排版
· 使用CAD软件按1:1比例绘制墙面展开图
· 导入墙纸图案进行虚拟铺贴,确保主要图案元素居中或对称
· 计算每面墙用卷数量,附加5%损耗率
· 生成详细裁切清单(包含每卷墙纸的使用位置、裁切尺寸)
2. 现场放线操作
· 基准线设置:
1. 使用激光投线仪打出房间中轴线(垂直方向)
2. 沿中轴线向两侧按墙纸宽度(含30mm搭接量)弹出分幅线
3. 水平方向每2m设置一条标高控制线,误差≤1mm
· 特殊区域标记:
1. 门窗洞口处弹出45°对角线
2. 阴阳角位置粘贴美纹纸标记,宽度50mm
3. 开关插座点位用圆形标记(直径30mm)
三、墙纸裁切工艺
(一)裁切环境控制
1. 环境要求:温度20-26℃,相对湿度40%-60%
2. 光源配置:双侧4000K色温LED灯带,照度≥800lux
3. 操作台面:铺设防静电橡胶垫(厚度3mm),接地电阻<100Ω
(二)标准化裁切流程
1. 首卷定位
· 将墙纸卷材固定在专用支架上,释放张力10分钟
· 展开卷材500mm,对齐裁纸台标尺,用重物压住边缘
· 根据排版图确定图案起始位置,标记裁切基准线
2. 尺寸裁切
· 长度计算:墙面高度+100mm(上下各留50mm余量)
· 采用"一刀切"工艺,确保切口与基准线偏差≤0.5mm
· 每裁切3卷检查一次刀片锋利度,出现毛边立即更换
3. 图案对花处理
· 素色墙纸:误差允许±5mm
· 规则图案:精确对齐图案重复单元,误差≤1mm
· 大型图案:使用专用对花夹具,确保图案拼接无错位
4. 裁切质量检验
· 切口平直度:1m长度内偏差≤1mm
· 尺寸精度:长度误差±2mm,宽度误差±1mm
· 每片墙纸需标注铺贴位置编号及方向箭头
四、涂胶铺贴工艺
(一)胶水调制标准
1. 糯米胶制备
· 按胶粉:水=1:2.5比例(重量比)进行调配
· 先加水后加胶粉,电动搅拌3分钟至无颗粒
· 静置熟化15分钟,再次搅拌2分钟
· 最终胶液粘度控制在12000-15000mPa·s(25℃)
2. 涂胶量控制
· 素色墙纸:180-200g/㎡
· 压花墙纸:220-250g/㎡
· 织物复合墙纸:250-280g/㎡
· 接缝处额外增加30%涂胶量
(二)铺贴施工步骤
1. 墙面涂胶工艺
· 使用不锈钢涂胶辊按"米"字形方向涂胶
· 胶层厚度均匀(80-100μm),无气泡、漏涂
· 涂胶范围超出铺贴区域50mm,边缘呈斜坡状
· 涂胶后晾置时间:夏季5-8分钟,冬季8-12分钟
2. 墙纸定位铺贴
· 两人协同操作:一人持墙纸顶端,一人扶持下端
· 对准基准线轻贴顶端50mm,用刮板轻压固定
· 释放墙纸让其自然垂落,确保无张力状态贴合
· 使用激光投线仪复核垂直度,偏差≤1mm/m
3. 刮平排泡工艺
· 工具使用顺序:橡胶刮板→羊毛滚筒→接缝压轮
· 刮板角度:与墙面呈45°角,力度3-5kg
· 刮平方向:从中心向四周(横向→竖向→斜向)
· 排泡标准:300mm×300mm范围内气泡数量≤1个(直径<3mm)
4. 接缝处理技术
· 重叠裁切法:两幅重叠20mm,用直尺定位后一刀切
· 接缝压轮:施加1.5kg压力,以30mm/s速度滚压
· 接缝胶处理:0.2mm细嘴胶瓶沿缝注入,用指腹轻压10秒
· 特殊处理:阳角处留5mm余量,阴角处做45°斜接
(三)特殊部位处理
1. 开关插座处理
· 断电状态下拆除面板,露出底盒
· 墙纸覆盖底盒后,用铅笔标记对角线
· 从中心向四周裁切"米"字形切口,保留5mm翻边
· 复位面板前用密封胶填充缝隙
2. 门窗洞口处理
· 窗边预留30mm余量,用刮板将墙纸压入窗套缝隙
· 45°角裁切多余部分,留出2mm微缝
· 窗台处墙纸需延伸至台面下方10mm
· 门套线与墙纸接缝处打0.5mm直径密封胶
3. 阴阳角处理
· 阳角:
1. 墙纸绕过阳角100mm
2. 距阳角5mm处用美工刀划切
3. 内侧用专用阳角刮板压实
· 阴角:
1. 预留5mm搭接量
2. 内侧墙纸压外侧墙纸
3. 接缝处涂抹专用密封胶
五、质量验收标准
(一)外观质量要求
1. 表面平整度
· 2m靠尺检测缝隙≤1mm
· 无明显波纹、褶皱(3m距离目视不可见)
· 接缝处高差≤0.3mm(用塞尺检测)
2. 图案对接
· 横向错位≤1mm
· 纵向错位≤0.5mm
· 花型完整度≥98%(无明显残缺)
3. 接缝质量
· 目视检查:3m距离不可见接缝
· 手感检查:接缝处无明显凹凸感
· 防水测试:接缝处泼水30秒无渗透
(二)性能指标检测
1. 附着力测试
· 十字划格法:切口间距1mm,胶带剥离后脱落≤5%
· 拉伸测试:施加5N拉力,持续10秒无脱落
2. 耐擦洗性能
· 使用中性洗涤剂(浓度0.5%),海绵擦拭50次无明显掉色
· 湿擦后无起毛、露底现象
3. 环保指标
· 施工完成72小时后室内空气检测:
o 甲醛≤0.08mg/m³
o TVOC≤0.5mg/m³
o 苯系物未检出
(三)验收流程规范
1. 自检阶段(施工单位)
· 逐面墙进行100%检查,填写《施工自检记录表》
· 对不合格项进行标记并制定整改方案
· 整改完成后进行二次检验
2. 第三方检测
· 随机抽取20%墙面进行仪器检测
· 使用激光平整度检测仪(精度0.01mm)
· 出具《室内装饰装修材料有害物质检测报告》
3. 竣工验收
· 建设单位、监理单位、施工单位共同参与
· 对照《无缝墙纸施工质量验收标准》逐项检查
· 签署《工程竣工验收单》,留存影像资料
六、成品保护措施
(一)施工过程保护
1. 铺贴后24小时
· 禁止开门窗通风(保持室内温湿度稳定)
· 地面铺设3mm厚EVA保护膜
· 墙面设置警示带(距地1.5m高度)
2. 交叉施工防护
· 用硬质纸板覆盖已完工墙面(高度2m)
· 空调出风口用塑料膜封堵
· 每日施工完成后关闭施工区域
(二)交付前保护
1. 清洁处理
· 使用去离子水配合超细纤维布轻柔擦拭
· 顽固污渍使用专用墙纸清洁剂(pH值中性)
· 清洁后自然晾干,避免阳光直射
2. 环境控制
· 温度保持18-28℃,相对湿度40%-65%
· 避免空调出风口直吹墙面
· 禁止使用明火或高温设备靠近墙面(距离≥1m)
3. 保护期限
· 施工完成后保护期为7天
· 竣工验收后提供30天质量保障服务
· 交付时提供《墙纸保养手册》
七、安全文明施工
(一)安全防护措施
1. 用电安全
· 使用带漏电保护的配电箱(漏电动作电流≤30mA)
· 电动工具绝缘电阻≥2MΩ
· 临时电缆架空高度≥2.5m
2. 高空作业
· 2m以上作业使用稳固脚手架(搭设间距≤1.8m)
· 禁止在窗台上放置工具或材料
· 配备安全带(双钩式)及安全警示标志
(二)文明施工要求
1. 现场管理
· 材料堆放整齐,离墙距离≥500mm
· 每日施工垃圾日产日清(分类回收)
· 施工噪音控制在昼间≤70dB,夜间≤55dB
2. 健康防护
· 施工人员佩戴防尘口罩(KN95级别)
· 室内通风换气每2小时一次(每次30分钟)
· 配备急救箱(含抗过敏药物及创伤处理用品)
八、质量保修条款
(一)保修范围
1. 施工质量保修
· 墙纸起翘、剥落(非基层问题)
· 接缝开裂(非材料质量问题)
· 施工造成的表面损伤
2. 保修期限
· 基础保修:自验收合格之日起2年
· 特殊部位(如阴阳角、接缝处):3年
· 人为损坏及不可抗力因素除外
(二)维修响应机制
1. 紧急维修:24小时内到场处理(如大面积脱落)
2. 一般维修:48小时内制定维修方案
3. 维修标准:维修区域与原墙面无明显色差,接缝平整
本方案根据《建筑装饰装修工程质量验收标准》GB50210-2018、《室内装饰装修材料壁纸中有害物质限量》GB18585-2008等标准编制,适用于各类室内无缝墙纸施工项目,施工单位应根据现场实际情况进行动态调整,确保施工质量符合设计要求及相关规范标准。
