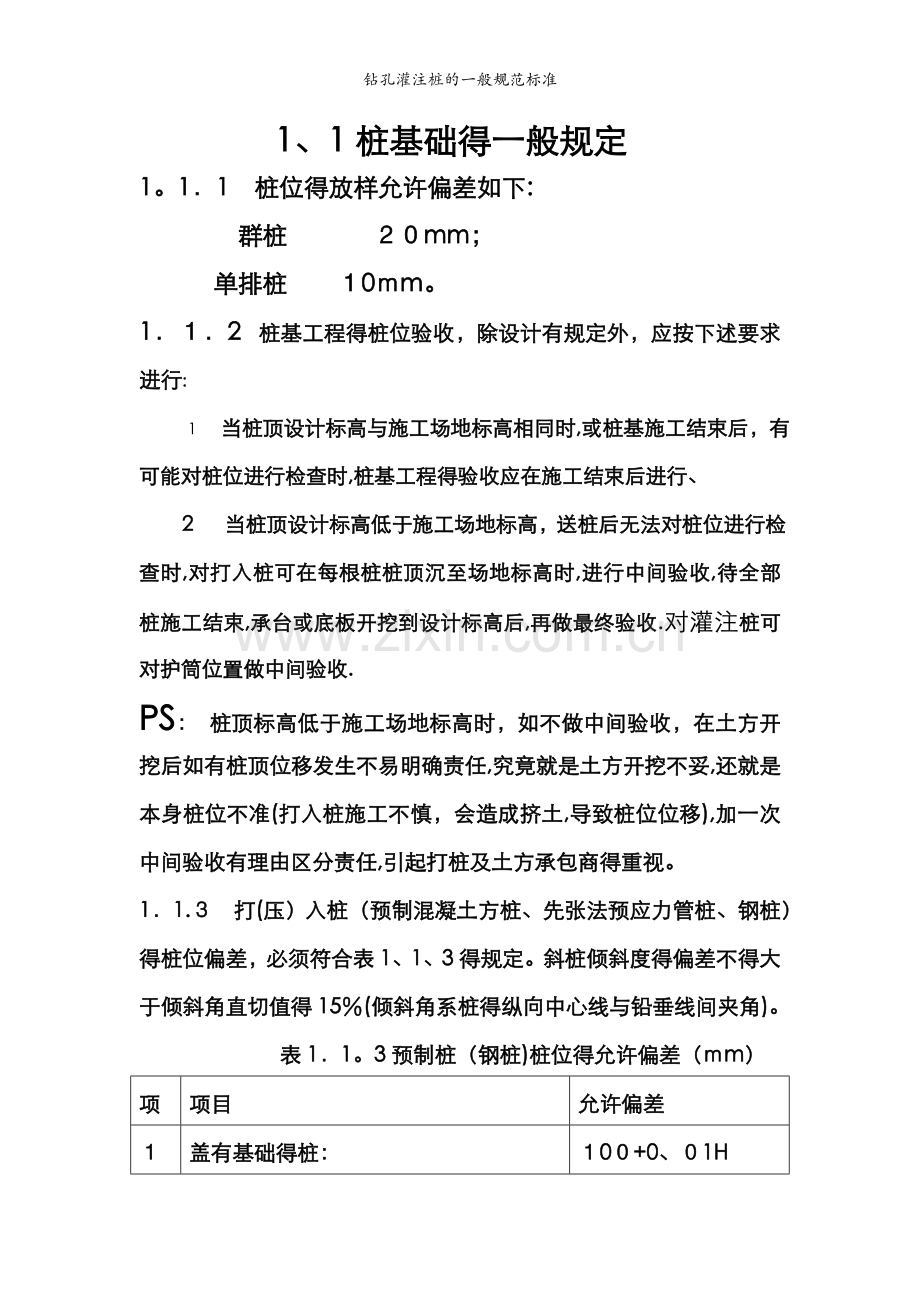

钻孔灌注桩的一般规范标准
1、1桩基础得一般规定
1。1.1 桩位得放样允许偏差如下:
群桩 20mm;
单排桩 10mm。
1.1.2 桩基工程得桩位验收,除设计有规定外,应按下述要求进行:
1 当桩顶设计标高与施工场地标高相同时,或桩基施工结束后,有可能对桩位进行检查时,桩基工程得验收应在施工结束后进行、
2 当桩顶设计标高低于施工场地标高,送桩后无法对桩位进行检查时,对打入桩可在每根桩桩顶沉至场地标高时,进行中间验收,待全部桩施工结束,承台或底板开挖到设计标高后,再做最终验收.对灌注桩可对护筒位置做中间验收.
PS: 桩顶标高低于施工场地标高时,如不做中间验收,在土方开挖后如有桩顶位移发生不易明确责任,究竟就是土方开挖不妥,还就是本身桩位不准(打入桩施工不慎,会造成挤土,导致桩位位移),加一次中间验收有理由区分责任,引起打桩及土方承包商得重视。
1.1.3 打(压)入桩(预制混凝土方桩、先张法预应力管桩、钢桩)得桩位偏差,必须符合表1、1、3得规定。斜桩倾斜度得偏差不得大于倾斜角直切值得15%(倾斜角系桩得纵向中心线与铅垂线间夹角)。
表1.1。3预制桩(钢桩)桩位得允许偏差(mm)
项
项目
允许偏差
1
盖有基础得桩:
(1) 垂直基础梁得中心线
(2) 沿基础量得中心线
100+0、01H
150+0、01H
2
桩数为1~3根桩基中得桩
100
3
桩数为4~16根桩基中得桩
1/2桩径或边长
4
桩数大于16根桩基中得桩
(1) 最外面得桩
(2) 中间桩
1/3桩径或边长
1/2桩径或边长
注:H为施工现场地面标高与桩顶设计标高得距离
PS:本规范表1、1、3中得数值未计及由于降水与基坑开挖等造成得位移,但由于打桩顺序不当,造成挤土而影响已入土桩得位移,就是包括在表列数值中。为此。必须在施工中考虑合适得顺序及打桩速率。布桩密集得基础工程应有必要得措施来减少沉桩得挤土影响。
1.1。4灌注桩得桩位偏差必要符合表得规定,顶标高至少要比设计标高高出0、5m,柱底清孔质量按不同得成桩工艺有不同得要求,按本章节得各节要求执行。每浇筑50m³必须有一组试件,小于50m³得桩,每根桩必须有一组试件。
表1.1.4 灌注桩得平面位置与垂直度得允许偏差
序
号
成孔方法
桩径允
许偏差
(mm)
垂直度
允许偏差
(%)
桩位允许偏差(mm)
1~3根、单排桩基垂直于中心线方向与群桩基础得边桩
条形桩基沿中心线方向与群桩基础得中间桩
1
泥浆护壁钻孔桩
D≤1000mm
±50
<1
D/6,且不大于100
D/4,且不大于150
D〉1000mm
±50
100+0、01H
150+0、01H
2
套管成孔灌注桩
D≤500mm
-20
<1
70
150
D>500mm
100
150
3
干万孔灌注桩
-20
<1
70
150
4
人工挖孔桩
混凝土护壁
+50
<0、5
50
150
钢套管护壁
+50
<1
100
200
注:1、桩径允许偏差得负值就是指个别断面。
2、采用复打、反插法施工得桩,其桩径允许偏差不受上表限制。
3、H为施工现场地面标高与标顶设计标高得距离,D为设计桩径。
1.1.5工程桩应进行承载力检验。对于地基基础设计等级为甲级或地质条件复杂,成桩质量可靠性低得灌注桩,应采用静载荷试验得方法进行检验,检验桩数不应少于总数得1%,且不应少于3根,当总桩数少于50根时,不应少于2根、
PS: 对于重要工程(甲级)应采用静载荷试验本检验桩得垂直承载力。工程得分类按现行国家标准《建筑地基基础设计规范》GB5007第3。0。1条得规定.关于静荷载试验桩得数量,如果施工区域地址条件单一,当地又有足够得施工经验,数量可根据实际情况,由设计决定。承载力检验不仅就是检查施工得质量而且也能检查设计就是否达到工程得要求.因此,施工前得试桩如果没有破坏又用于实际工程中应可作为验收得依据。非静载荷试验桩得数量,可按国家现行行业标准《建筑工程基桩检测技术规范》JGJ106得规定执行.
1.1.6 桩身质量应进行检验。对设计等级为甲级或地质条件复杂,成检质量可靠性低得灌注桩,抽检数量不应少于总数得30%,且不应少于20根;其她桩基工作得抽检数量不应少于总数得20%,且不应少于10根;对混凝土预制桩及地下水位以上且终孔后经过核验得灌注桩,检验数量不应少于总桩数得10%,且不得少于10根。每个柱子承台下不得少于1根。
PS: 桩身质量得试验方法很多,可按国家现行行业标准《建筑基桩检测技术规范》JGJ106所规定得方法执行。打入桩制桩得质量容易控制,问题也较易发现,抽查数可较灌注桩少。
1.1.7 对砂、石子、钢材、水泥等原材料得质量、检验项目、批量与检验方法,应符合国家现行标准得规定。
1.1.8 除本规范第1.1.5、1、1、6条规定得主控项目外,其她主控项目应全部检查,对一般项目,除已明确规定外,其她可按20%抽查,但混凝土灌注桩应全部检查。
1、2 混凝土灌注桩
1.2.1 施工前应对水泥、砂、石子(如现场搅拌)、钢材等原材料进行检查,对施工组织设计中制定得施工顺序、监测手段(包括仪器、方法)也应检查。
PS: 混凝土灌注桩得质量检验应较其她桩种严格,这就是工艺本身要求,再则工程事故也比较多,因此,对监测手段要事先落实。
1.2。2 施工中应对成孔、清渣、放置钢筋笼、灌注混凝土等进行全过程检查,人工挖孔桩尚应复验孔底持力层土(岩)性。嵌岩桩必须有桩端持力层得岩性报告。
PS: 沉渣厚度应在钢筋笼放入后,混凝土浇注前测定,成孔结束后,放钢筋笼、混凝土导管都会造成土体跌落,增加沉渣厚度,因此,沉渣厚度应就是二次清孔后得结果。沉渣厚度得检查目前均用重锤,但因人为因素影响很大,应专人负责,用专一得重锤,有些地方用较先进得沉渣仪,这种仪器应预先做标定。人工挖孔桩一般对持力层有要求,而且到孔底察瞧土性就是有条件得.
1。2。3 施工结束后,应检查混凝土强度,并应做桩体质量及承载力得检验。
1。2.4 混凝土灌注桩得质量检验标准应符合表1、2、4-1、表1、2、4-2得规定。
表1.2。4—1 混凝土灌注桩钢筋笼质量检验标准(mm)
项
序
检查项目
允许偏差或允许值
检查方法
主控项目
1
主筋间距
±10
用钢尺量
2
长度
±10
用钢尺量
一般项目
1
钢筋材质检验
设计要求
抽样送检
2
箍筋间距
±20
用钢尺量
3
直径
±10
用钢尺量
表1.2。4-2 混凝土灌注桩质量检验标准
项
序
检查项目
允许偏差或允许值
检查办法
单位
数值
主控项目
1
桩位
见本规范表1。1.4
基坑开挖前量护筒,开挖后量桩中心
2
孔深
mm
+300
只深不浅,用重锤测,或测钻杆、套管长度,嵌岩桩应确保进入设计要求得嵌岩深度
3
桩体质量检验
按基桩检测技术规范。
如钻芯取样,大直径嵌岩桩应钻至尖下50cm
按基桩检测技术规范
4
混凝土强度
设计要求
试件报告或钻芯取样送检
5
承载力
按基桩检测技术规范
按基桩检测技术规范
一般项目
1
垂直度
见本规范表1。1.4
测套管或钻杆,或用超声波探没,干施工时吊垂球
2
桩径
见本规范表1.1.4
井径仪或超声波检测,干施工时用钢尺量,人工挖孔桩不包括内衬厚度
3
泥浆比重(粘土或砂性土中)
1、15~1、20
用比重计测,清孔后在距孔底50cm处取样
4
泥浆面标高(高于地下水位)
m
0、5~1、0
目测
5
沉渣厚度:端承桩
磨擦桩
mm
mm
≤50
≤150
用沉渣仪或重锤测量
6
混凝土坍落度:水下灌注
干施工
mm
mm
160~220
70~100
塌落度仪
7
钢筋笼安装深度
mm
±100
用钢尺量
8
混凝土充盈系数
>1
检查每根桩得实际灌注量
9
桩顶标高
mm
ﻩ
+30
-50
水准仪,需扣除桩顶浮浆层及劣质桩体
PS : 灌注桩得钢筋笼有时在现场加工,不就是在工厂加工完后运到现场,为此,列出了钢筋笼得质量检验标准.
1。2.5 人工挖孔桩、嵌岩桩得质量检验应按本节执行。
