资源描述
熟悉图纸及资料
编制?监理规划?
工程监理部进驻现场
办公场地化
总监组织
施工阶段

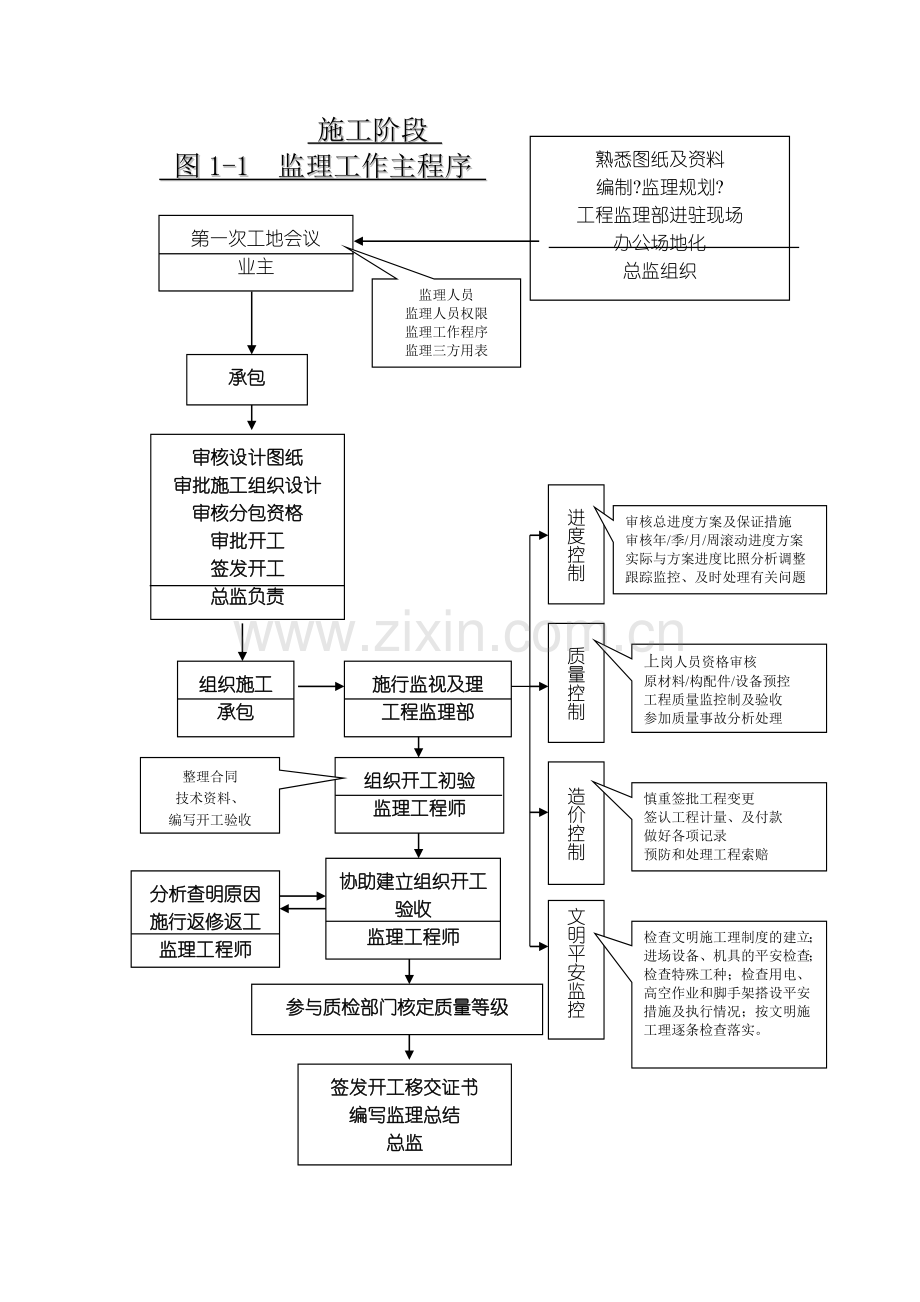

图1-1 监理工作主程序
第一次工地会议
业主
监理人员
监理人员权限
监理工作程序
监理三方用表
承包
审核设计图纸
审批施工组织设计
审核分包资格
审批开工
签发开工
总监负责
进度控制
审核总进度方案及保证措施
审核年/季/月/周滚动进度方案
实际与方案进度比照分析调整跟踪监控、及时处理有关问题
质量控制
上岗人员资格审核
原材料/构配件/设备预控
工程质量监控制及验收
参加质量事故分析处理
施行监视及理
工程监理部
组织施工
承包
整理合同
技术资料、
编写开工验收
组织开工初验
监理工程师
造价控制
慎重签批工程变更
签认工程计量、及付款
做好各项记录
预防和处理工程索赔
分析查明原因
施行返修返工
监理工程师
协助建立组织开工验收
监理工程师
文明平安监控
检查文明施工理制度的建立;进场设备、机具的平安检查;检查特殊工种;检查用电、高空作业和脚手架搭设平安措施及执行情况;按文明施工理逐条检查落实。
参与质检部门核定质量等级
签发开工移交证书
编写监理总结
总监

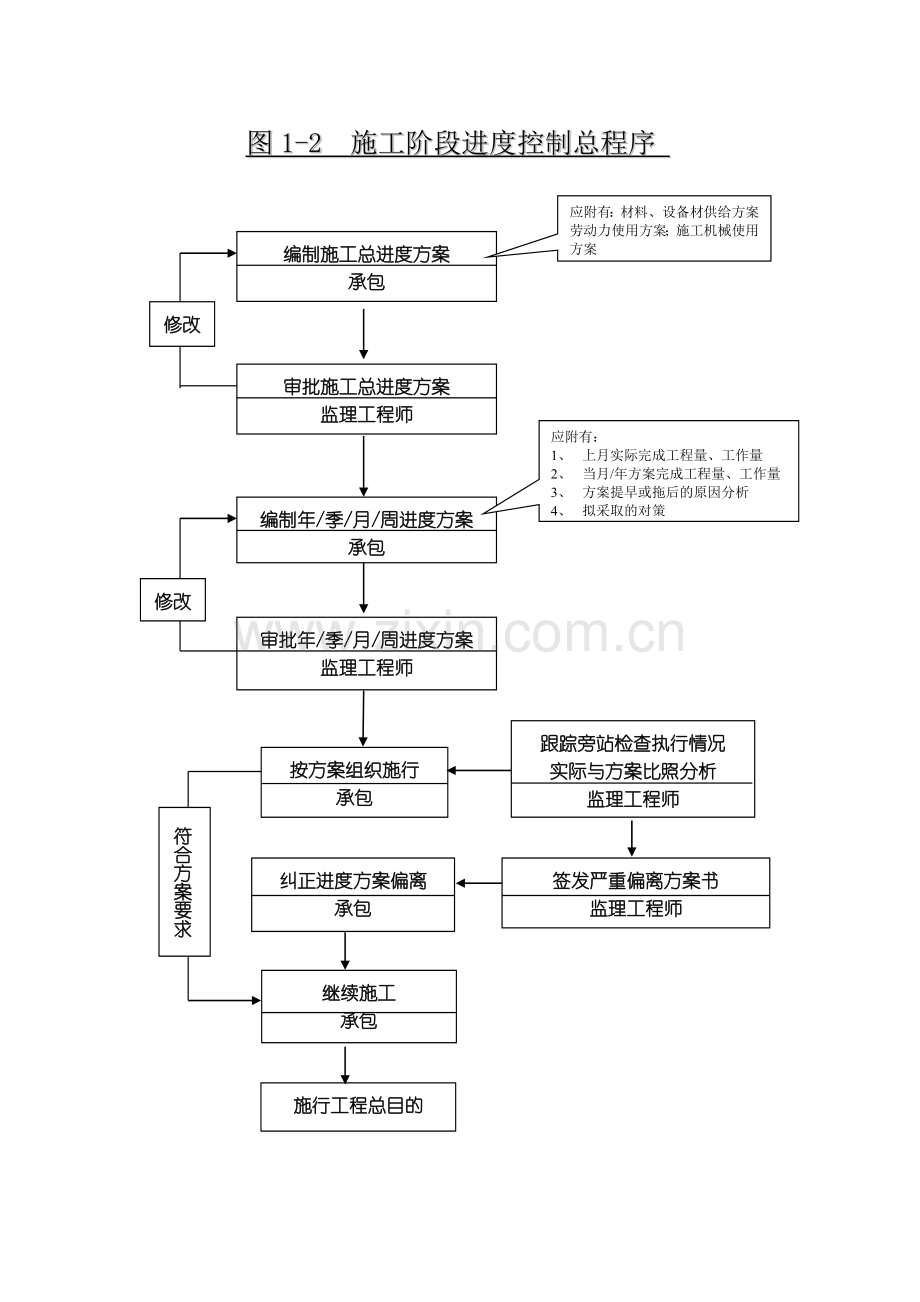

图1-2 施工阶段进度控制总程序
应附有:材料、设备材供给方案劳动力使用方案;施工机械使用方案
编制施工总进度方案
承包
修改
审批施工总进度方案
监理工程师
应附有:
1、 上月实际完成工程量、工作量
2、 当月/年方案完成工程量、工作量
3、 方案提早或拖后的原因分析
4、 拟采取的对策
编制年/季/月/周进度方案
承包
修改
审批年/季/月/周进度方案
监理工程师
跟踪旁站检查执行情况
实际与方案比照分析
监理工程师
按方案组织施行
承包
符合方案要求
纠正进度方案偏离
承包
签发严重偏离方案书
监理工程师
继续施工
承包
施行工程总目的
图1-3 施工阶段控制总程序
签订施工合同
业主、承包、监理三方
施工图纸会审
设计/承包/业主/监理
工程预付款申请
承包
否
审核预付款申请
监理工程师
施工图施行
承包
材料设备采购
监理参加考察
申报已完工程报验单
承包
设计变更及工程洽商申请
承包
价差申请
承包
索赔申请
承包
审核认可申请
监理工程师
审核申请
监理工程师
审核计量
监理工程师
索赔审批
监理工程师
修改重报
审批及签发付款证书
总 监
报业主付款
监理
图1-4 施工阶段质量控制总程序
工程开工
承包
建立提供:
。施工合同和有关
。施工图
。水文地质勘察资料
。图纸会审及变更资料
附上:
。各项材料出厂合格证
。各项材料试验
。配合比单
。强度和抗渗试验
。分项工程质量验评
。其他检测及试验
审核开工、下达开工
总监
申报施工方案
承包
申报材料合格证、复验单
承包
须附上:
。施工组织设计
。分包人件
。坐标施样及红线签证
。理人员及分工
审 批
监理工程师/总监
修改
加倍复试或换材料
过程监视
发监理
发备忘录
监理工程师
分部、分项工程施工
承包
施工试验及
监理取样
各分部、分项工程自检
承包
需附:
。隐捡单、预检单
。质量保证资料
。质量评定资料
填报工程报验单
承包
整改
工程检验签认
监理工程师
现场检查及审查试验监理工程师
需附:
。分项、隐蔽工程报验单
。分项工程检验认可书
分部工程完成及报验
承包
进入下道工序施工
现场检查和内业资料检查
监理工程师
签发工程检验认可书
监理工程师
图1-5 隐蔽工程质量控制程序
承包自检合格申报工程报验单
承包
施工现场检查验收
监理工程师
下达监理并提出整改要求
监理工程师
整改后第二次申报
承包
再次检查验收
监理工程师
下达不合格工程限整改
监理工程师
整改后第三次申报
承包
第三次检查验收
监理工程师
下达停产整顿
或签发更换施工队伍的
监理工程师
隐蔽记录单上签字认可
监理工程师
进入下道工序施工
承包
图1-6 工程变更处理程序
提出变更要求
业主/设计/承包/监理
否
与业主协商
审查合理性
监理工程师
变更设计施行
承包
审查签字生效
监理工程师
提出变更方案
设计
图1-7 工程质量控制程序
组织图纸会审、参加设计交底
监理工程师/总监
审批施工组织设计及报审表
监理工程师/总监
审定分包及签认资格报审表
监理工程师
审定材料/构配件/设备质量及签认报验单
监理工程师
参加隐蔽工程验收签认工程检验认可书或签发不合格工程单
监理工程师
核验分局部项工程质量及签认质量验收单
监理工程师
签认装修工程样板间
监理工程师
进展下道工序施工
承包
图1-8 质量事故处理程序
发生质量事故
向业主及口头汇报
监理工程师
调查摸底分析
填写事故单
承包
事故;详情分析;处理
承包/设计/业主/质监/监理听事故分析会
承包
现场调查必要时签发停工
监理工程师/总监
提出处理方案
设计
监视施行过程
监理工程师
施行方案
承包
审核签认处理方案
监理工程师/总监
复工申请
承包
核查处理结果
监理工程师
整改
审核并签发复工
监理工程师/总监
进展下道工序
承包
图1-9 工程索赔处理程序
在索赔事项发生28天内提出索赔意向书
承包
审查同有关记录并承包保持原始同记录
监理工程师
意向书发出后28天内提出书面?索赔申报表?及详细资料
承包
不成立
审查
总监组织
计算索赔费用并与承包方协商会谈
总监
在接到56天内提出索赔建议书
总监
审定并签认索赔建议书
业主
不同意
进展调解
审定处理
承包
书面批准索赔审批表并三方签字
总监
索赔生效
仲裁
图1-10 工程开工验收程序
土建工程开工、设备完成试车调试
承包
承包提交:
开工技术资料/质量签证/工程结算资料
承包
整改
组织初验
各专业监理工程师
组织业主/设计/质监/承包进展全面检查验收
总监
评定工程质量等级
质量监视站
支付工程款差额
使用保修
工程交接
承包
签署工程验收证书
总监
展开阅读全文
