资源描述
砌体施工技术交底记录
表B2 编
工程名称
东风本田第二工厂AF/VQ/AE结合厂房
交底时间
2021年8月5日
交底内容:
一、 设计要求
1、±0.000以下墙体采用MU15灰砂砖M7.5水泥砂浆砌筑;所有内外墙体均在标高-0.060m处做20厚1:2水泥砂浆加相当于水泥重量5防水剂的防潮层当室内地面不在同一标高时靠填土一侧应做垂直防潮层〔材料和厚度不变〕。
2、车间外围护墙体1.2m标高以下及车间外贴卫生间采用240厚灰砂砖墙体M5混合砂浆砌筑。
3、除二层辅房隔墙外厂房消费辅助用房及卫生间、楼梯间墙体采用标为50的200厚加气混凝土砌块墙M5混合砂浆砌筑。设置伸缩缝间距80m缝宽70mm。
4、车间中间区域的顶面为钢筋混凝土板的辅房墙体为240mm厚灰砂砖墙体M5混合砂浆砌筑。

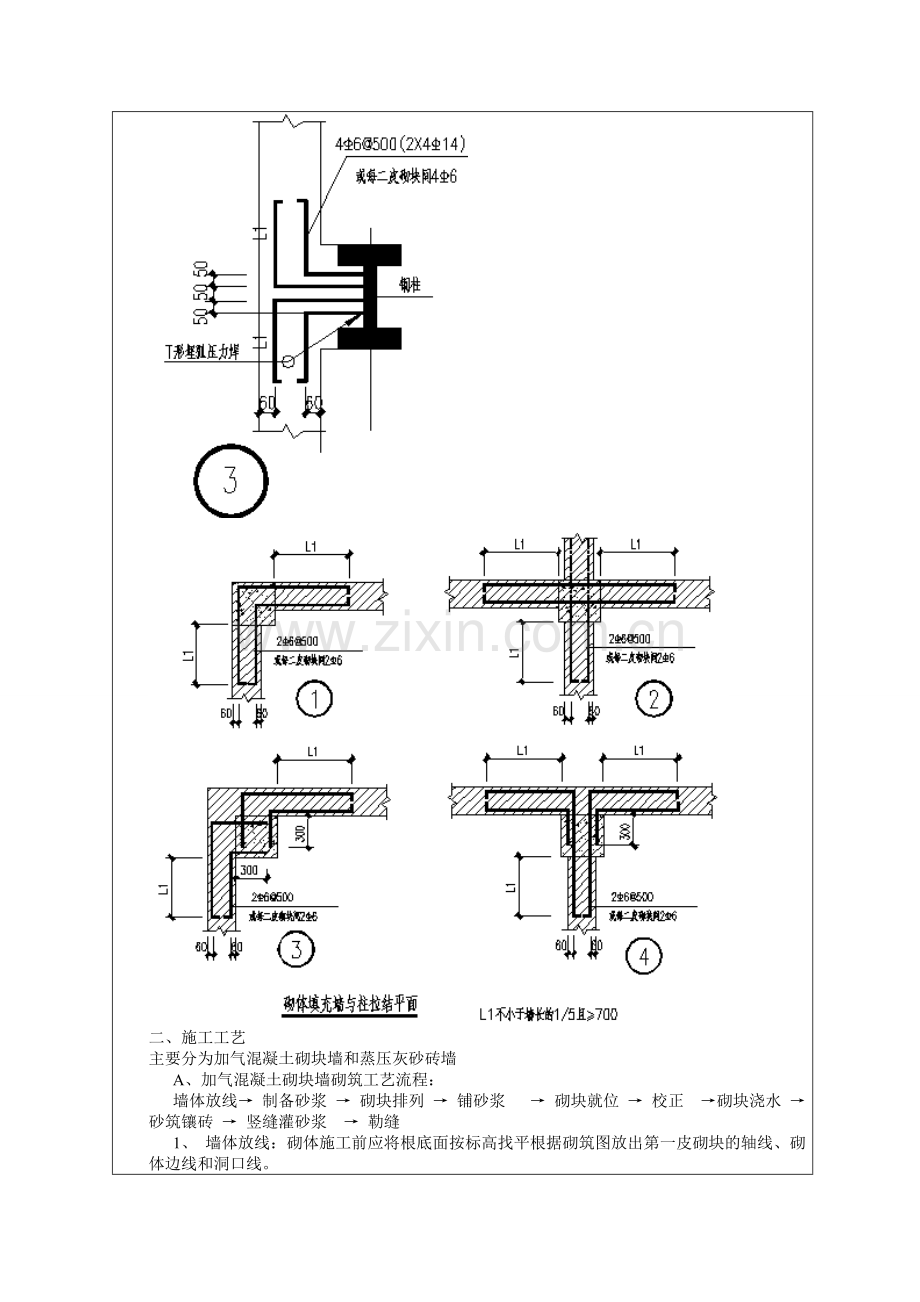

5、墙柱之间的拉结设置情况。
二、施工工艺
主要分为加气混凝土砌块墙和蒸压灰砂砖墙
A、加气混凝土砌块墙砌筑工艺流程:
墙体放线→ 制备砂浆 → 砌块排列 → 铺砂浆 → 砌块就位 → 校正 →砌块浇水 →砂筑镶砖 → 竖缝灌砂浆 → 勒缝
1、 墙体放线:砌体施工前应将根底面按标高找平根据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。
2、 砌块排列:按砌块排列图在墙体线范围内分块定尺、划线。排列砌块的和要求如下:
1〕砌块砌体在砌筑前应根据工程设计施工图结合砌块的品种、规格、绘制砌体砌块的排列图经审核无误按图排列砌块。
2〕砌块排列应从地基或根底面、±0.00面排列排列时尽可能采用主规格的砌块砌体中主规格砌块应占总量的75~80。
3〕砌块排列上、下皮应错缝搭砌搭砌长度一般为砌块的1/2不得小于砌块长度的1/3。
4〕外墙转角及纵横墙交接处应将砌块分皮咬槎交织搭砌假如不能咬槎时按设计要求采取其它的构造措施;砌体垂直缝与门窗洞口边线应避开同缝且不得采用砖镶砌。
5) 砌体程度灰缝厚度一般为15mm砌块墙与后砌隔墙交接处布置钢筋网片加钢筋网片的砌体程度灰缝厚度为20~25mm垂直灰缝宽度为20mm。
6〕砌块排列尽量不镶砖或少镶砖必须镶砖时应用整砖平砌且尽量分散镶砌砖的强度不应小于砌块强度等级。
7〕砌块墙体与构造构件位置有矛盾时应先满足构件布置。
3、制配砂浆:按设计要求的砂浆品种、强度制配砂浆配合比应由试验室确定采用重量比计量精度为水泥±2砂、灰膏控制在±5以内应采用机械搅拌搅拌时间不少于1.5min。
4、铺砂浆:将搅拌好的砂浆通过吊斗、灰车运至砌筑地点在砌块就位前用大铲、灰勺进展分块铺灰较小的砌块量大铺灰长度不得超过1500mm。
5、砌块就位与较正:砌块砌筑前一天应进展浇水潮湿冲去浮尘去除砌块外表的杂物前方可吊、运就位。砌筑就位应先远后近、先下后上、先外后内;每层开场时应从转角处或定位砌块处开场;应吊砌一皮、校正一皮皮皮拉线控制砌体标高和墙面平整度。
砌块安装时起吊砌块应防止偏心使砌块底面能程度下落;就位时由人手扶控制对准位置缓慢地下落经小撬棒微撬用托线板挂直、核正为止。
6、砌筑镶砖:用灰砂砖镶砌前后一皮砖必须选用无横裂的整砖顶砖镶砌不得使用半砖。
7、竖缝灌砂浆:每砌一皮砌块就位校正后用砂浆灌垂直缝随后进展灰缝的勒缝〔原浆勾缝〕深度一般为3~5mm。
B、蒸压灰砂砖墙砌筑工艺流程
作业准备→砖浇水→砂浆搅拌→砌砖墙→验收
1、 砖浇水
砌体用砖必须在砌筑前一天浇水潮湿一般以水浸入砖四边1.5cm为宜含水率为10~15常温施工不得用干砖上墙;雨不得使用含水率达饱和状态的砖砌墙;冬不得浇水可适当增大砂浆稠度。
2、 砂浆搅拌
砂浆配合比采用重量比计量精度水泥为±2砂、灰膏控制在±5以内机械搅拌时搅拌时间不得少于2min;参加粉煤灰或外加剂搅拌不少于3min;掺用有机塑化剂的砂浆搅拌3~5min。
3、砌砖墙
a) 组砌:砌体一般采用一顺一丁梅花丁或三顺一丁砌法。
b) 排砖撂底:一般外墙第一层砖撂底时两山墙排丁砖前后檐纵墙排条砖。根据弹好的门窗口位置线及构造柱的尺寸认真核对窗间墙、垛尺寸其长度是否符合排砖模数如不符合模数时可将门窗口的位置左右挪动。假设留破活七分头或丁砖排在窗口中间、附墙垛或其他不明显的部位。挪动门窗口位置时应注意暖卫立及门窗开启时不受影响。另外在排砖时还要考虑在门窗口上边的砖墙合拢时也不出现破活。所以排砖时必须全盘考虑。前后檐墙排第一皮砖时要考虑甩窗日后砌条砖窗角上必须是七分头才是好活。
c) 选砖:外墙砖要棱角整齐无弯曲、裂纹颜色均匀规格根本一致。敲击时声音响亮、焙烧过火变色、变形的砖可用在根底或不影响外观的内墙上。
d) 盘角:砌砖前应先盘好角每次盘角不要超过五层新盘的大角及时进展吊、靠。如有偏向及时修整。盘角时要仔细对照皮数杆的砖层和标高控制好灰缝大小使程度缝均匀一致。大角盘好后再复查一次平整和垂直完全符合要求后再挂线砌墙。
e) 挂线:砌24墙时可采用挂外手单线(视砖外观质量要求情况假如质量好要求高也可挂双线进步砌砖质量。)可照顾砖墙两面平整为下道工序控制抹灰厚度奠定根底。
f) 砌砖:砌砖采用一铲灰、一块砖、一挤揉的“三一〞砌砖法。砌砖时砖要放平。里手高墙面就要张;里手低墙面就要背。砌砖一定要跟线“上跟线下跟棱左右相邻要对平〞砌筑砂浆要随搅拌随使用一般水泥砂浆必须在3h内使完混合砂浆必须在4h内用完。
g) 留搓:砖混构造施工缝一般留在构造柱处。一般情况下砖墙上不留直搓。假如不能留斜搓时可留直磋但必须砌成凸磋并应加设拉结筋。拉结筋的数量为每120mm墙厚设一根ф6的钢筋间距沿墙高不得超过500mm。其埋入长度从墙的留磋处算起一般每边均不小于500mm末端加90°弯钩。
h) 预埋墙体拉结筋:墙体拉结筋的位置、规格、数量、间距均按设计及施工要求留置不得错放、漏放。
i) 安装过梁、梁垫:安装过梁、梁垫时其标高、位置及型必须准确坐灰饱满。如坐灰厚度超过2cm时要用豆石混凝土铺垫边梁安装时两端支座长度必须一致。
j) 构造柱做法:在构造柱连接处必须砌成马牙磋。每一个马牙搓高度方向为五皮砖并且是先退后进。拉结筋按设计要求放置设计无要求按构造要求放置。
三、 保证工程:
1、使用的中型砌块和原材料其技术性能、强度、品种必须符合设计要求并有出厂合格证规定试验工程必须符合。
2、砂浆的品种、强度等级必须到达设计要求按规定制作试块试压强度等级不得低于设计强度。
四、 根本工程:
1、砌筑错缝应符合规定不得出现竖向通缝压缝尺寸应到达本的要求。
2、转角处、交接处必须同时砌筑必须留槎时应留斜槎;灰缝均匀一致。
3、砌筑砂浆应实砌块应平顺不得出现破槎、松动。
4、拉结钢筋、钢筋网片规格、根数、间距、位置、长度应符合设计要求。
5、允许偏向工程见下表。
加气混凝土砌块墙质量控制
蒸压灰砂砖强质量控制
项
序
检查工程
允许偏向或允许值
主控工程
1
砖强度等级
按设计要求MU
2
砂浆强度等级
按设计要求M
3
程度灰缝砂浆饱满度
≥80
4
斜搓留置
第5.2.3条
5
直搓拉结钢筋及接搓处理
第5.2.4条
6
轴线位移
≤10mm
7
垂直度〔每层〕
≤5mm
一般工程
1
组砌
第5.3.1条
2
程度灰缝厚度
8~12mm
3
根底顶面、楼面标高
±15mm
续表
项
序
检查工程
允许偏向或允许值
一般工程
4
外表平整度
清水:5mm 混水:8mm
5
门窗洞口高、宽
±5mm
6
外墙上下窗口偏移
20mm
7
程度灰缝平面度
清水:7mm 混水:10mm
8
清水墙丁走缝
20mm
五、考前须知
1、先装门窗框时在砌筑过程应对所立之框进展保护;后装门窗框时应注意固定框的埋件结实不可损坏、不可使其松动。
2、砌体上的设备槽孔以预留为主因漏埋或未预留时应采取措施不因剔凿而损坏砌体的完好性。
3、砌筑施工应及时去除落地砂浆。
4、撤除施工架子时注意保护墙体及门窗口角。
六、可能出现的问题及处理
1、砌体粘结不牢:原因是砌块浇水、清理不好砌块砌筑时一次铺砂浆的面积过大校正不及时;砌块在砌筑使用的前一天应充分浇水潮湿随吊运随将砌块外表清理干净;砌块就位后应及时校正紧跟着用砂浆〔或细石混凝土〕灌竖缝。
2、第一皮砌块底铺砂浆厚度不均匀:原因是基底未事先用细石混凝土找平标高必然造成砌筑时灰缝厚度不一应注意砌筑基底找平。
3、拉结钢筋或压砌钢筋网片不符合设计要求:应按设计和的规定设置拉结带和拉结钢筋及压砌钢筋网片。
4、砌体错缝不符合设计和的规定:未按砌块排列组砌图施工。应注意砌块的规格并正确的组砌。
5、砌体偏向超规定:控制每皮砌块高度不准确。应严格按标帜杆高度控制掌握铺灰厚度。
6、舌头灰未刮尽半头砖集中使用造成通缝;一砖墙非挂线面;砖墙错层造成螺丝墙。半头砖要分散在较大的墙体上首层或楼层的第一皮砖要查对皮数杆的标高及层高防止到顶砌成螺丝墙。
7、构造柱砌筑不符合要求;构造柱砖墙应砌成大马牙搓设置好拉结筋从柱脚开场两侧都必须是先退后进。
七、平安保障
1、在操作之前必须检查操作环境是否符合平安要求道路是否畅通机具是否完好结实平安设施和防护用品是否齐全经检查符合要求前方可施工;
2、进入施工现场要正确穿戴平安防护用品。施工现场严禁吸烟不得酒后作业;
3、砌筑时必须及时搭设好脚手架不准用不稳定的工具或物体在脚手板面上垫高工作。高处操作时要系好平安带平安带挂靠地点结实。
4、脚手架上堆砖高度不得超过3皮侧砖同一块脚手板上操作人员不得超过2人;
5、砌体上不得留脚手眼不得踩踏在砌体顶面操作;
7、砌块运输车辆程度运输两车前后间隔 不得小于2米;从砖垛上取砌块时先取高处后取低处防止垛倒砸人;
9、人工上下传递砌块时应搭设递砖架子架子的站人板宽应不得小于60cm;
10、不得超过胸高勉强操作防止撞倒墙体伤人;
11、在砌块砌体上不得吊挂重物也不宜作为其它临时施工设施、支撑的支承点;
12、切割砌块应在地面用锯切割后再传递到操作架上;
13、砌筑砂浆不得遗撒污染作业面落地灰应随时清理回收使用;
14、每天下班前必须清理作业面施工垃圾应清理至指定的地点;
15、现场的施工材料要堆垛成型不得满地铺撒。
技术负责人
交底人
承受交底人
本表由施工填写交底与承受各保存一份。
展开阅读全文
