2013年二级建造师建筑实务模拟题2
2013年度二级建造师执业资格考试《建筑工程管理与实务》
模拟试卷二
一、单项选择题(共20题,每题1分。每题的备选项中,只有一个最符合题意)
1、跨度8米的钢筋商品混凝土梁,当设计无要求时,其底模及支架拆除时的商品混凝土强度应大于或等于设计商品混凝土立方体抗压强度标准值的( )。
A.50% B.75% C.85% D.100%
2、在商品混凝土工程中,配制有抗渗要求的商品混凝土可优先选用( )
A.火山灰水泥 B.矿渣水泥 C.粉煤灰水泥 D.硅酸盐水泥
3、图示人字梯放置在光滑(忽略摩擦)地面上,顶端人体重量为P。关于绳子拉力与梯子和地面的夹角口、绳子位置h的关系的说法。正确的是( )。 A.a、h越大,绳子拉力越大 B.a、越大,h越小,绳子拉力越大 C.a、h越小,绳子拉力越大 D.a、越小、h越大,绳子拉力越大

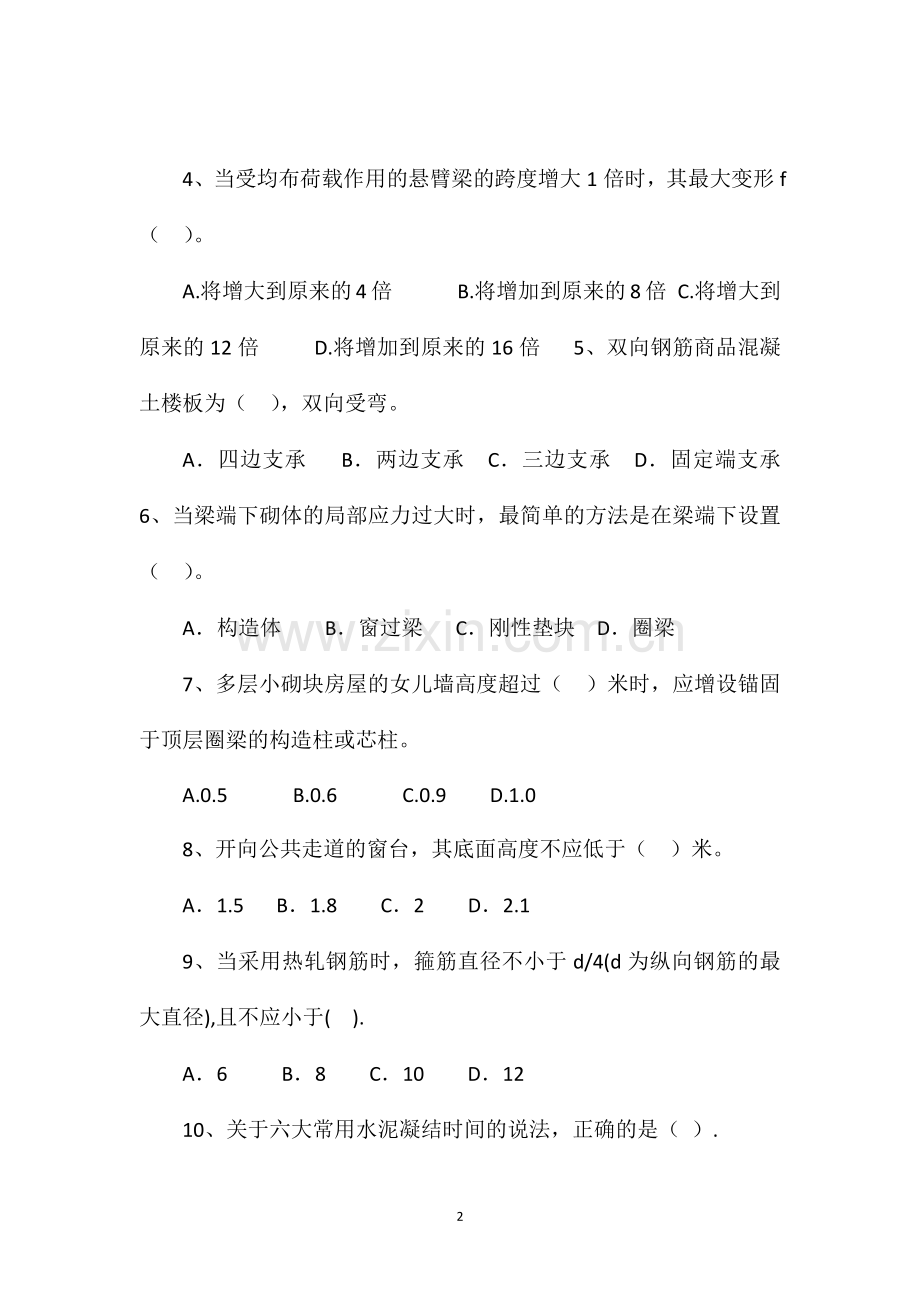

4、当受均布荷载作用的悬臂梁的跨度增大1倍时,其最大变形f( )。
A.将增大到原来的4倍 B.将增加到原来的8倍 C.将增大到原来的12倍 D.将增加到原来的16倍 5、双向钢筋商品混凝土楼板为( ),双向受弯。
A.四边支承 B.两边支承 C.三边支承 D.固定端支承 6、当梁端下砌体的局部应力过大时,最简单的方法是在梁端下设置( )。
A.构造体 B.窗过梁 C.刚性垫块 D.圈梁
7、多层小砌块房屋的女儿墙高度超过( )米时,应增设锚固于顶层圈梁的构造柱或芯柱。
A.0.5 B.0.6 C.0.9 D.1.0
8、开向公共走道的窗台,其底面高度不应低于( )米。
A.1.5 B.1.8 C.2 D.2.1
9、当采用热轧钢筋时,箍筋直径不小于d/4(d为纵向钢筋的最大直径),且不应小于( ).
A.6 B.8 C.10 D.12
10、关于六大常用水泥凝结时间的说法,正确的是( ).
A.初凝时间不得短于40min B硅酸盐水泥的终凝时间不得长于6.5h C.普通硅酸盐水泥的终凝时间不得长于12h
D.除硅酸盐水泥外的其他五类常用水泥的初凝时间不得长于12h 11、石灰不宜在( )中使用。
A.干燥环境 B.地下水位低的环境 C.潮湿环境 D.三合土 12、( )是影响商品混凝土和易性的最主要因素。
A.水泥的品种 B.单位体积用水量 C.养护时间和温度 D.砂率 13、建筑型钢结构B类防火涂料的耐火极限可达( )h。
A.0.5~1.0 B.0.5~1.5 C.0.5~2.0 D.1.5~3.0 14、基坑验槽的重点不应选在( )。
A.柱基处 B.墙角处 C.承重墙下 D.非承重墙下
15、构件跨度大于8m的梁、拱、壳的底模板拆除时,商品混凝土强度应大于等于设计的混凝立方体抗
压强度标准值的( )
A.50% B.75% C.85% D.100% 16、钢结构的连接方法不包括( )
A.绑扎连接 B.焊接 C.普通螺栓连接 D.高强度螺栓连接
17、屋面卷材防水层在距屋面周边( )mm内以及叠层铺贴的各层卷材之间应满粘。 A.250 B.500 C.800 D.1000 18、当塑料门窗与墙体固定时,应( )。
A.先固定边框,后固定上框 B.先固定边框,后固定下框 C.先固定上框,后固定边框 D.先固定下框,后固定边框 19、在正常使用条件下,保温工程的最低保险期限为( )年。 A.2 B.5 C.6 D.7
20、民用建筑工程及室内装修工程的室内环境质量验收时,对采用自然通风的民用建筑工程,不
能在关闭门窗后1小时后进行的是( ) A.苯 B.TVOC C.氨 D.氡
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分) 21.关于在商品混凝土中渗入减水剂所引起的作用的说法,正确的是( )
A.若不减少拌合用水量,能显著提高拌合物的流动性
余下全文
B.当减水而不减少水泥时,可提高商品混凝土强度 C.若减水的同时适当减少水泥用量,则可节约水泥
D.商品混凝土的耐久性得到显著改善 E.商品混凝土的安全性得到显著改善 22.关于抹灰工程的施工做法,正确的有( )
A.对不同材料基体交接处的加强措施项目进行隐蔽验收 B.抹灰用的石灰膏的熟化期最大不少于7d
C.设计无要求时,室内墙、柱面的阳角用1:2水泥砂浆做暗护角 D.水泥砂浆抹灰层在干燥条件下养护
E.当抹灰总厚度大于35mm时,应采取加强网措施 23.关于玻璃幕墙玻璃板块制作的说法,正确的有( )
A.注胶前清洁工作采用“两次擦”的工艺
B.室内注胶时温度控制在15~30℃之间,相对湿度为30%~50% C.阳光控制镀膜中空玻璃的镀膜面朝向室内 D.加工好的玻璃板块随机抽取1%进行剥离试验
E.板块打注单组分硅酮结构密封胶后进行7~10d的室内养护 24、结构达到承载力极限状态包括( )。
A.构件强度破坏 B.结构倾覆 C.结构滑移 D.在反复荷载下构件发生疲劳破坏 E.构件产生裂缝
25、下列关于商品混凝土小型空心砌块房抗震构造措施的叙述,说法正确的是( )。
A.必须先浇筑构造柱商品混凝土,再砌筑砌块墙体 B.构造柱的最小截面可采用180mm*180mm C.芯柱商品混凝土应贯通楼板
D.7度和8度时,楼梯间的大梁支承长度不应小于500mm E.与圈梁连接处的构造柱的纵筋不应穿过圈梁 26、下列属于建筑钢材的力学性能的有( )
A. 抗拉性能 B. 冲击韧性 C. 耐疲劳性 D. 可焊性 E. 冷弯性能27、下列叙述正确的是( )。
A.水泥的凝结时间分初凝时间和终凝时间
B.水泥的初凝时间是指自加水起至水泥浆开始有一定结构强度所需的时间 C.水泥的终凝时间是指自初凝时间起至水泥完全失去塑性所需的时间 D.凡水泥终凝时间不符合规定者为不合格品
E.水泥的体积安定性是指水泥在凝结硬化过程中,体积变化的均匀性 28、下列( )属于大体积商品混凝土裂缝的控制措施。
A.优先选用低水化热的水泥 B.尽量增加水泥用量
C.及时对商品混凝土覆盖保温、保湿材料 D.设置后浇缝 E.进行二次抹面工作 29、关于屋面防水卷材施工技术要求,说法正确的是( )。
A.屋面坡度小于3%时,卷材宜平行于屋脊铺贴 B.屋面坡度大于15%时,沥青防水卷材应垂直屋脊铺贴
C.当基层变形较大时,应优先采用空铺法、点粘法、条粘法或机械固定法 D.屋面卷材防水层施工时,应由屋面最高处向下进行 E.垂直于屋脊的搭接缝,应顺年最大频率风向搭接 30、装修材料按其燃烧性能,不属于B1级的装修材料是( )
A.天然石材 B.纸面石膏板 C. 纤维石膏板 D.水泥刨花板 E.木制人造板 三、案例题(共4题,每题20分。) 案例一背景资料
某工厂二期工程,由省建工总承包公司承建。工程的结构形式为54m×45m,矩形框架厂房,屋顶
为球形节点网架结构,因省建工总承包公司不具备此网架施工能力,故建设单位将屋顶网架工程分包给某市网架厂,由省建工总承包公司配合搭设满堂脚手架,以提供高空组装网架的操作平台,脚手架高度为26m。为抢工程进度,网架厂在脚手架还未进行交接验收的情况下,便于2004年4月25日晚,将运至现场的网架部件(重约40t)全部成捆吊上脚手架,至使脚手架严重超载。4月26日上班后,施工作业人员在用撬棍解捆时,堆放网架部件所在的脚手架发生倒塌,脚手架上的网架部件及施工人员同时坠落,造成7人死亡、1人重伤的重大事故。 2.问题
(1)请指出这起事故发生的直接原因。 (2)请简述对脚手架搭设人员有哪些具体要求? (3)请简述一般脚手架检查验收程序。 (4)请简述一般脚手架定期检查的主要内容。 案例二背景资料:
某建筑工程,建筑面积108000m2,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4米,底板厚3米,底板商品混凝土标号为C35/P12。
底板钢筋施工时,板厚1.5米处的HRB335级直径16 mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235钢筋直径10 mm的钢筋进行代换。
施工单位选定了某商品商品混凝土商砼站,由该商砼站为其制定了底板商品混凝土施工方案。该方案采用溜槽施工,分两层浇筑,每层厚度1.5米。
底板商品混凝土浇筑时当地最高气温度38℃,商品混凝土最高入模温度40℃。 浇筑完成24小时后采用覆盖一层塑料膜一层保温岩棉养护7天。 测温记录显示:商品混凝土内部最高温度75℃,其表面最高温度45℃。
监理工程师检查发现底板表面商品混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。 【问题】
1.该基础底板钢筋代换是否合理?说明理由。
2.商品商品混凝土供应站编制大体积商品混凝土施工方案是否合理?说明理由。 3.本工程基础底板产生裂缝的主要原因是什么? 4.大体积商品混凝土裂缝控制的常用措施是什么? 案例三背景资料:
某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同。经甲方批准的施工网络进度计划如图所示:
施工过程中发生如下事件:
事件一:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3天。
事件二:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程重新施工,造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7天。 事件三:主楼施工中,因施工机械故障造成停工,主楼工期拖延7天,费用增加6万元。 问题
1.原施工网络计划中,关键工作是哪些?计划工期是多少?
2.针对上述每一事件,乙方如提出工期和费用索赔,索赔是否成立?请简述理由。 3.乙方共可得到索赔的工期为多少天?费用为多少元? 案例四背景资料:
某业主与承包商签订了某建筑安装工程项目总包施工合同。承包范围包括土建工程和水、电、通风建设设备安装工程,合同总价为4800万元。工期为2年,第一年已完成2600万元,第2年应
完成2200万元。承包合同规定:
(1)业主应向承包商支付当年合同价25%的工程预付款;
(2)工程预付款应从未施工工程尚需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及设备费按总价的62.5%考虑;
(3)工程质量保修金为承包合同总价的5%,经双方协商,业主从每月承包商的工程款中按5%的比例扣留。在保修期满后,保修金及保修金利息扣除已指出费用后的剩余部分退还给承包商; (4)当承包商每月实际完成的建安工作量少于计划完成建安工作量的10%以上(含10%)时,业主可按5%的比例扣留工程款,在工程竣工结算时将扣留工程款退还给承包商; (5)除设计变更和其他不可抗力因素外,合同总价不作调整;
(6)由业主直接提供的材料和设备应在发生当月的工程款中扣回其费用。
经业主的工程师代表签认的承包商在第2年各月计划和实际完成的建安工作量以及业主直接提供的材料、设备价值见表1A424032。
工程结算数据表(单位:万元) 表1A424032
【问题】
(1)工程预付款是多少?
(2)工程预付款从几月份开始起扣?
(3)1~6月工程师代表应签证的工程款是多少?应签发付款凭证金额是多少? (4)竣工结算时,工程师代表应签发付款凭证金额是多少?
参考答案
(1)这起事故发生的直接原因是由于网架厂在脚手架还未进行交接验收的情况下,没有考虑脚手架承载能力要求,在脚手架上大量集中堆放网架部件,致使脚手架严重超载,最终导致失稳倒塌。 (2)脚手架的检查与验收应由项目经理组织,项目施工、技术、安全、作业班组负责人等有关人员参加,按照技术规范、施工方案、技术交底等有关技术文件,对脚手架进行分段验收,在确认符合要求后,方可投入使用。
(3)脚手架定期检查的主要项目包括:杆件的设置和连接,连墙件、支撑、门洞桁架等的
构造是否符合要求;地基是否有积水,底座是否松动,立杆是否悬空;扣件螺栓是否有松动;高度在24米以上的脚手架,其立杆的沉降与垂直度的偏差是否符合技术规范的要求;架体的安全防护是否符合要求;是否有超载使用的现象等。 案例二答案:
1.该基础底板钢筋代换不合理。因为钢筋代换时,应征得设计单位的同意,对于底板这种重要受力构件,不宜用HPB235代换HRB335。
2.由商品商品混凝土供应站编制大体积商品混凝土施工方案不合理。因为大体积商品混凝土施工方案应由施工单位编制,商品混凝土商砼站应根据现场提出的技术要求做好商品混凝土试配。 3.本工程基础底板产生裂缝的主要原因有: (1)商品混凝土的入模温度过高;
(2)商品混凝土浇筑后未在12小时内进行覆盖,且养护天数远远不够; (3)大体积商品混凝土由于水化热高,使内部与表面温差过大,产生裂缝。 4. 大体积商品混凝土裂缝控制的常用措施;
(1)优先选用低水化热的矿渣水泥拌制商品混凝土,并适当使用缓凝剂;
(2)在保证商品混凝土设计强度等级前提下,适当降低水灰比,减少水泥用量; (3)降低商品混凝土的入模温度,控制商品混凝土内外的温差; (4)及时对商品混凝土覆盖保温、保湿材料;
(5)可预埋冷却水管,通入循环水将商品混凝土内部热量带出,进行人工导热。
(6)在拌合商品混凝土时,还可掺入适量的微膨胀剂或膨胀水泥,使商品混凝土得到补偿收缩,减少商品混凝土的温度应力。 (7)设置后浇缝。
(8)大体积商品混凝土可采用二次抹面工艺,减少表面收缩裂缝。 案例三答案:
1.关键工作:基础工程、主楼主体工程、设备安装工程、装饰装修工程,计划工期301天。 2.事件一:可以提出工期索赔和费用索赔。因局部软土层情况的出现非施工单位责任,且该工程在关键线路上。
事件二:可以提出费用索赔。因乙方增加费用是由甲方设计变更造成的,但该工程不在关键线路上,且延长7天工期不影响整个工期,所以不应提出工期索赔。
事件三:工期和费用均不应提出索赔,因该事件完全是由乙方自身原因造成的。 3.工期3天,费用8万元。 案例四答案
(1)工程预付款金额为:2200×25%=550万元
(2)工程预付款的起扣点为:2200-550/62.5%=2200-880=1320万元
开始起扣工程预付款的时间为8月份,因为8月份累计实际完成的建安工作量为: 1100+180+210=1500万元1320万元 (3)1~6月份:
1~6月份应签证的工程款为:1100×(1-5%)=1045万元 1~6月份应签发付款凭证金额为:1045-90.56=954.44万元 7月份:
7月份建安工作量实际值与计划值比较,未达到计划值,相差(200-180)/200=10% 7月份应签证的工程款项为:180-180×(5%+5%)=180-18=162万元 7月份应签发付款凭证金额为:162-35.5=126.5万元 8月份:
8月份应签证的工程款为:210×(1-5%)=199.50万元 8月份应扣工程预付款金额为:(1500-1320)×62.5%=112.5万元 8月份应签发付款凭证金额为:199.50-112.5-24.4=62.6万元 9月份:
9月份应签证的工程款为:205×(1-5%)=194.75万元 9月份应扣工程预付款金额为:205×62.5%=128.125万元
9月份应签发付款凭证金额为:194.75-128.125-10.5=56.125万元 10月份:
10月份应签证的工程款为:195×(1-5%)=185.25万元 10月份应扣工程预付款金额为:195×62.5%=121.875万元
10月份应签发付款凭证金额为:185.25-121.875-21=42.375万元 11月份:
11月份建安工作量实际值与计划值比较,未达到计划值,相差: (190-180)/190=5.26%lt;10%,工程款不扣。
11月份应签证的工程款为:180×(1-5%)=171万元 11月份应扣工程预付款金额为:180×62.5%=112.5万元 11月份应签发付款凭证金额为:171-112.5-10.5=48万元 12月份:
12月份应签证的工程款为:120×(1-5%)=114万元
12月份应扣工程预付款金额为:120×62.5%=75万元 12月份应签发付款凭证金额为:114-75-5.5=33.5万元
(4)竣工结算时,工程师代表应签发付款凭证金额为:180×5%=9万元
15
