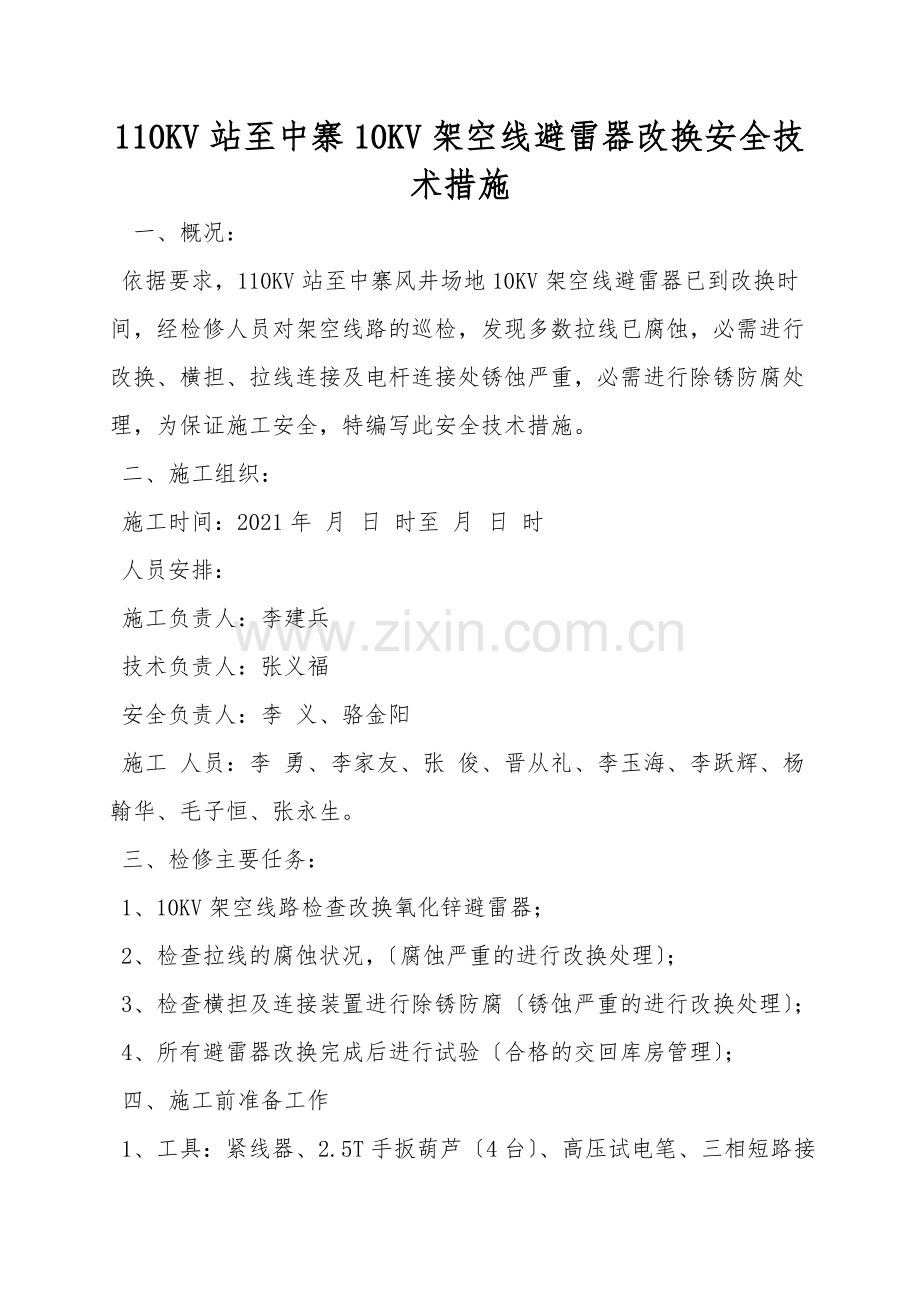

110KV站至中寨10KV架空线避雷器改换安全技术措施
一、概况:
依据要求,110KV站至中寨风井场地10KV架空线避雷器已到改换时间,经检修人员对架空线路的巡检,发现多数拉线已腐蚀,必需进行改换、横担、拉线连接及电杆连接处锈蚀严重,必需进行除锈防腐处理,为保证施工安全,特编写此安全技术措施。
二、施工组织:
施工时间:2021年 月 日 时至 月 日 时
人员安排:
施工负责人:李建兵
技术负责人:张义福
安全负责人:李 义、骆金阳
施工 人员:李 勇、李家友、张 俊、晋从礼、李玉海、李跃辉、杨翰华、毛子恒、张永生。
三、检修主要任务:
1、10KV架空线路检查改换氧化锌避雷器;
2、检查拉线的腐蚀状况,〔腐蚀严重的进行改换处理〕;
3、检查横担及连接装置进行除锈防腐〔锈蚀严重的进行改换处理〕;
4、所有避雷器改换完成后进行试验〔合格的交回库房管理〕;
四、施工前准备工作

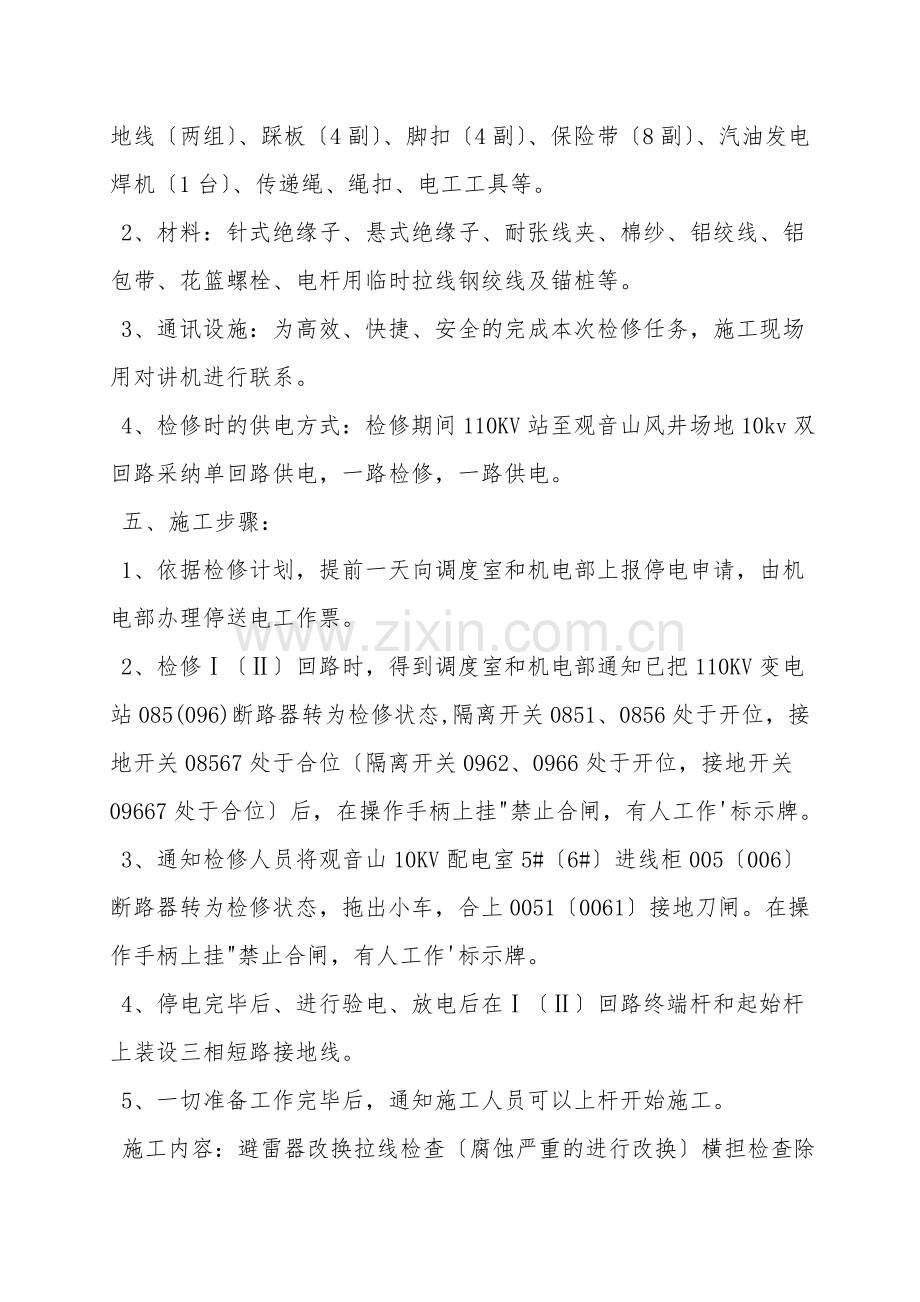

1、工具:紧线器、2.5T手扳葫芦〔4台〕、高压试电笔、三相短路接地线〔两组〕、踩板〔4副〕、脚扣〔4副〕、保险带〔8副〕、汽油发电焊机〔1台〕、传递绳、绳扣、电工工具等。
2、材料:针式绝缘子、悬式绝缘子、耐张线夹、棉纱、铝绞线、铝包带、花篮螺栓、电杆用临时拉线钢绞线及锚桩等。
3、通讯设施:为高效、快捷、安全的完成本次检修任务,施工现场用对讲机进行联系。
4、检修时的供电方式:检修期间110KV站至观音山风井场地10kv双回路采纳单回路供电,一路检修,一路供电。
五、施工步骤:
1、依据检修计划,提前一天向调度室和机电部上报停电申请,由机电部办理停送电工作票。
2、检修Ⅰ〔Ⅱ〕回路时,得到调度室和机电部通知已把110KV变电站085(096)断路器转为检修状态,隔离开关0851、0856处于开位,接地开关08567处于合位〔隔离开关0962、0966处于开位,接地开关09667处于合位〕后,在操作手柄上挂"禁止合闸,有人工作'标示牌。
3、通知检修人员将观音山10KV配电室5#〔6#〕进线柜005〔006〕断路器转为检修状态,拖出小车,合上0051〔0061〕接地刀闸。在操作手柄上挂"禁止合闸,有人工作'标示牌。
4、停电完毕后、进行验电、放电后在Ⅰ〔Ⅱ〕回路终端杆和起始杆上装设三相短路接地线。
5、一切准备工作完毕后,通知施工人员可以上杆开始施工。
施工内容:避雷器改换拉线检查〔腐蚀严重的进行改换〕横担检查除锈防腐〔锈蚀严重的进行改换〕针式瓷瓶检查〔已损坏或不合格的进行改换〕避雷针检查防腐双重电杆之间连接处防腐。
检修项目全部检修完成后通知机电部进行验收。
验收合格后汇报调度室检修完毕,申请恢复送电。
六、施工安全技术措施:
1、所有参加检修人员,必必需在施工前由技术员带领认真学习本措施,学习完毕后由本人在措施上签字方可上岗作业;
2、参加检修人员必必需听从现场负责人的统一指挥和管理;
6、做好停电、验电、放电、挂三相短路接地线工作:
〔1〕、严格执行停送电制度、工作票制度。
〔2〕、风机配电室值班人员停送电时穿戴好绝缘靴、绝缘手套,停送电操作必必需由施工负责人专人指挥,其他人员无权指挥;
〔3〕、检修期间,严格按照批准的停电申请时间停电,由施工负责人负责指挥和协调工作,停电检修作业必必需提前一天审批停电申请,在申请时间内未完成检修作业时,要申请延长检修时间;
〔4〕、停某一供电回路前,必必需对另一回路线路及供电设备进行仔细检查,未检修回路无故障,运行可靠后方可停电检修。
〔5〕、停电后,线路两端高压开关柜操作手柄上悬挂"禁止合闸,有人工作'的警示牌,将线路两端高压开关柜手车拉出,合上接地刀闸转为检修状态;
〔6〕、验电时必必需采纳电压等级合适且合格的验电笔进行验电,确认停电后对检修的高压开关柜内的电缆进行充分放电,完成放电后马上在起始杆和终端杆上挂好三相短路接地线。
〔7〕、施工的架空线路下方有其它带电架空线路威胁施工安全的,必必需协调停电;
7、检修安全注意事项:
〔1〕、爬杆前检查电杆基础和拉线稳固状况,对安全带和登高板进行冲击试验,患有高血压、心脏病、贫血、恐高症及其他不适于高空作业的,不得爬杆作业;
〔2〕、现场所有施工人员要戴好安全帽,穿工作服、上杆作业人员必必需系好安全带、不准穿平滑的硬底鞋;
〔3〕、上杆时,步履必必需均匀,防止登杆工具打滑,上、下杆过程沿同一方向;
〔4〕、杆上作业时,作业点垂直下方严禁站人,安全负责人负责在地面监护;
〔5〕、上下传递物件严禁抛掷,必必需使用提绳捆绑牢固,慢慢提放;
〔6〕、高空作业使用的工具、材料必必需放在无孔的工具袋内,以防落地伤人;
〔7〕、大风、大雾、雨雪、雷电天气禁止施工;
〔8〕、拆掉悬式绝缘子时,夹具固定导线,手扳葫芦在电杆或横档上要固定牢固。
〔9〕、新改换的悬式绝缘子必必需无破损、卡阻现象、插销插到位、导线绑扎正确牢固。
〔10〕、施工完毕,现场负责人、技术负责人和安全人员组织、监督现场认真盘点人数、工具、材料,验收检修内容及改换安装工艺和质量,确认检修内容全部完成,待施工地点人员全部撤到安全位置联系机电部,由施工负责人下令拆掉三相短路接地线,确认线路无安全隐患后,对线路进行绝缘测试,绝缘满足要求后,方可向矿电力调度联系人申请送电。
