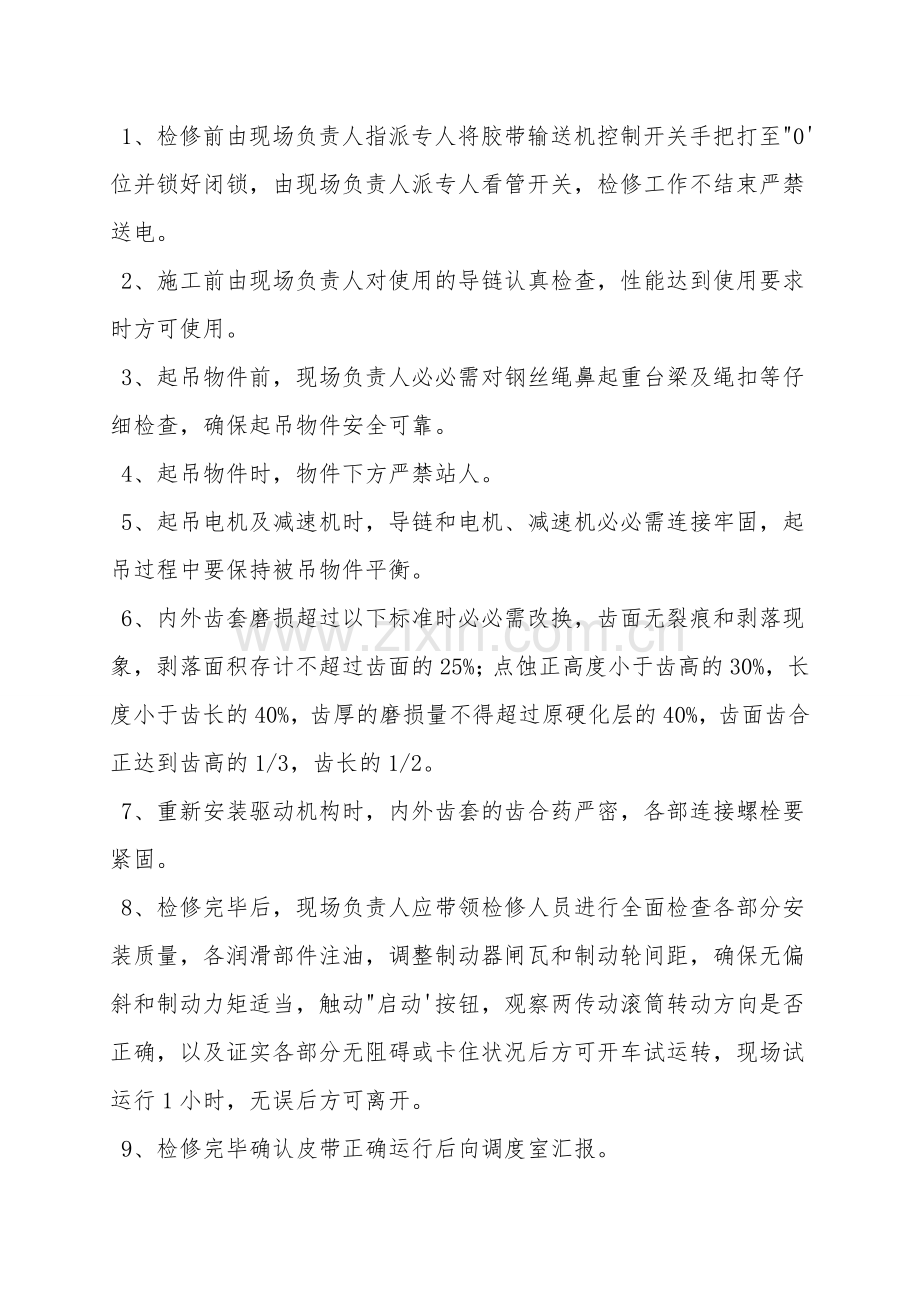

井下一、二、三部皮带检修安全技术措施 一、时间:2021年1月26-28日 二、地点:主斜井巷 三、检修项目:检修传动装置〔一、二、三部〕 四、项目负责单位:机运队 五、现场负责人:何公正 六、施工准备 1、提前将经检验合格的联轴配件及胶带必需用的各种配件材料运至现场。 2、现场必需准备一台5T导链,8磅大锤一把,15.5钢丝绳鼻。 3、检修所用扳手等常用工具由机修工携带。 七、施工步骤: 1、一部皮带26号检修、二部皮带27号检修,三部皮带28号检修。 2、将胶带输送机上煤炭拉空,停机; 3、用导链吊住电机,去掉电机与联轴筒连接螺栓,将电机拆开; 4、去掉联接筒与减速机之间连接螺栓; 5、用5T导链吊住减速机; 6、松开减速机固定螺栓,用5T导链将减速机吊下放置于无妨碍工作的地方,对传动装置进行检查、检修; 7、检修完毕后,依次安装减速机、联接筒、电机; 8、调试运行。 八、施工安全技术措施 1、检修前由现场负责人指派专人将胶带输送机控制开关手把打至"0'位并锁好闭锁,由现场负责人派专人看管开关,检修工作不结束严禁送电。 2、施工前由现场负责人对使用的导链认真检查,性能达到使用要求时方可使用。 3、起吊物件前,现场负责人必必需对钢丝绳鼻起重台梁及绳扣等仔细检查,确保起吊物件安全可靠。 4、起吊物件时,物件下方严禁站人。 5、起吊电机及减速机时,导链和电机、减速机必必需连接牢固,起吊过程中要保持被吊物件平衡。 6、内外齿套磨损超过以下标准时必必需改换,齿面无裂痕和剥落现象,剥落面积存计不超过齿面的25%;点蚀正高度小于齿高的30%,长度小于齿长的40%,齿厚的磨损量不得超过原硬化层的40%,齿面齿合正达到齿高的1/3,齿长的1/2。 7、重新安装驱动机构时,内外齿套的齿合药严密,各部连接螺栓要紧固。 8、检修完毕后,现场负责人应带领检修人员进行全面检查各部分安装质量,各润滑部件注油,调整制动器闸瓦和制动轮间距,确保无偏斜和制动力矩适当,触动"启动'按钮,观察两传动滚筒转动方向是否正确,以及证实各部分无阻碍或卡住状况后方可开车试运转,现场试运行1小时,无误后方可离开。 9、检修完毕确认皮带正确运行后向调度室汇报。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
