收藏 分销(赏)

砼结构装配式建筑规范文件要求对比表.doc

上传人:人****来 文档编号:10004032 上传时间:2025-04-16 格式:DOC 页数:19 大小:225.54KB
下载 相关 举报
砼结构装配式建筑规范文件要求对比表.doc_第1页
第1页 / 共19页
砼结构装配式建筑规范文件要求对比表.doc_第2页
第2页 / 共19页
点击查看更多>>
资源描述

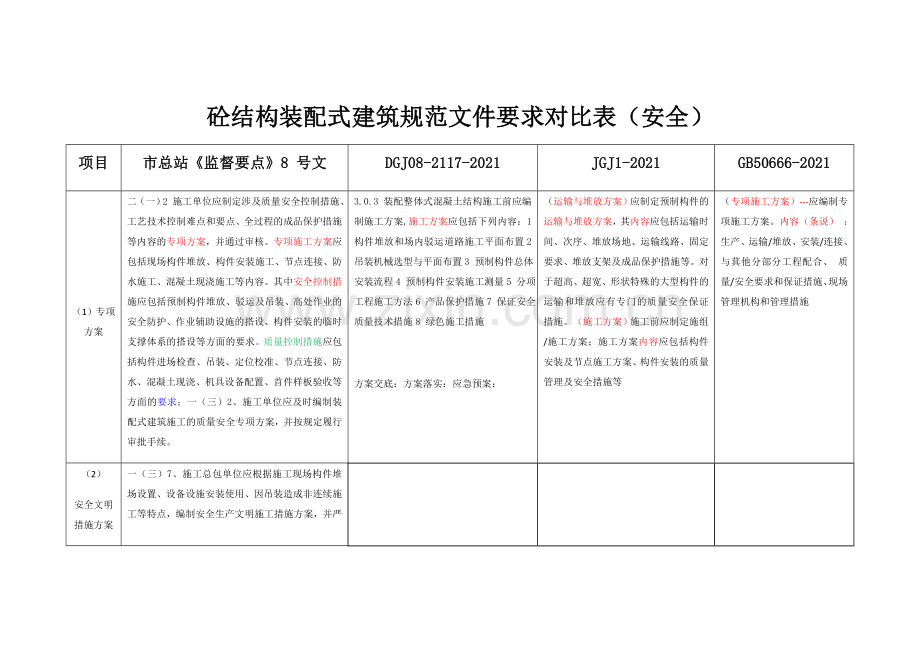

砼结构装配式建筑规范文件要求对比表(安全) 项目 市总站《监督要点》8 号文 DGJ08-2117-2021 JGJ1-2021 GB50666-2021 (1)专项方案 二(一)2 施工单位应制定涉及质量安全控制措施、工艺技术控制难点和要点、全过程的成品保护措施等内容的专项方案,并通过审核。专项施工方案应包括现场构件堆放、 构件安装施工、节点连接、防水施工、混凝土现浇施工等内容。其中安全控制措施应包括预制构件堆放、 驳运及吊装、高处作业的安全防护、作业辅助设施的搭设、构件安装的临时支撑体系的搭设等方面的要求。质量控制措施应包括构件进场检查、吊装、定位校准、节点连接、防水、混凝土现浇、机具设备配置、首件样板验收等方面的要求;一(三)2、施工单位应及时编制装配式建筑施工的质量安全专项方案,并按规定履行审批手续。 3.0.3 装配整体式混凝土结构施工前应编制施工方案,施工方案应包括下列内容:1 构件堆放和场内驳运道路施工平面布置2 吊装机械选型与平面布置3 预制构件总体安装流程4 预制构件安装施工测量5 分项工程施工方法6 产品保护措施7 保证安全、质量技术措施8 绿色施工措施 方案交底:方案落实:应急预案: (运输与堆放方案)应制定预制构件的运输与堆放方案,其内容应包括运输时间、次序、堆放场地、运输线路、固定要求、堆放支架及成品保护措施等。对于超高、超宽、形状特殊的大型构件的运输和堆放应有专门的质量安全保证措施。(施工方案)施工前应制定施组/施工方案;施工方案内容应包括构件安装及节点施工方案、构件安装的质量管理及安全措施等 (专项施工方案)---应编制专项施工方案。内容(条说) :生产、运输/堆放、安装/连接、与萁他分部分工程配合、 质量/安全要求和保证措施、现场管理机构和管理措施 (2) 安全文明措施方案 一(三)7、施工总包单位应根据施工现场构件堆场设置、设备设施安装使用、因吊装造成非连续施工等特点,编制安全生产文明施工措施方案,并严格执行。 (3)专家评审 一(三)3 对于采取新材料、新设备、新工艺的装配式建筑专用的施工操作平台、 高处临边作业的防护设施等,其专项方案应按规定通过专家论证二(四)4(2)涉及安全、节能、环境保护等项目的专项验收要求,建设单位应组织专家论证 (4)吊环吊具 二(三)1(1) (钢丝绳)钢丝绳等吊具应根据使用频率,增加检查频次,发现问题立即更换。 严禁使用自编的钢丝绳接头及违规的吊具 (重) 4.0.7 预制构件吊装吊环应采用 HPB300 级热轧钢筋,严禁使用冷加工钢筋制作5.2.3 构件驳运和存放时,预埋吊件所处位置应避免遮挡,易于起吊6.4.1-1 ----采用可调查式横吊梁(重) 12.1.4 对尺寸较大或形状复杂的构件,宜采用有分配梁或分配桁架的吊具。 吊具应根据预制构件形状、尺寸及重量等参数进行配置。 9.2.4 吊环 HPB300 (5)标识 一(五)4、(标识)生产单位应对检查合格的预制构件进行标识,标识不全的构件不得出厂 5.1.3 按品种、规格/分区分类存放,并设置标识牌。 (6)驳运 5.2.1 预制构件的现场驳运应符合下列规定:1 (车辆)应根据构件尺寸及重量要求选择驳运车辆,装卸及驳运过程应考虑车体平衡2 (固定)驳运过程应采取防止构件移动或倾覆的可靠固定措施3 驳运竖向薄壁构件时,宜设置临时支架 4 构件边角部及构件与捆绑、支撑接触处,宜采用柔性垫衬加以保护5 预制柱、梁、叠合楼板、阳台板、楼梯、空调板宜采用平放驳运、预制墙板宜采用竖直立放驳运6 (道路)现场驳运道路应平整,并应满足承载力要求 (车辆)预制构件的运输车辆应满足构件尺寸和载重要求。(装卸)装卸构件时应采取保证车体平衡的措施。(运输)运输构件时,应采取防止构件移动、倾倒、变形等的固定措施、防止构件损坏的措施----。 9.4.2 运输1、 (道路)运输线路应根据道路、桥梁的实际条件确定,场内运输宜设置循环线路4(固定)应采取防止构件移动工倾倒的绑扎固定措施5 运输细长构件时应根据需要设置水平支架6 角部及绳索接触部门保护(车辆)运输车辆应满足构件尺寸和载重量要求(装卸)装卸构件,应采取保证车体平衡、防止车体倾覆的措施 (7)堆场 二(二)1、预制构件堆场应符合下列要求:(1) (选址)预制构件应设置专用堆场,并满足总平面布置要求。 预制构件堆场的选址应综合考虑垂直运输设备起吊半径、 施工便道布置及卸货车辆停靠位置等因素,便于运输和吊装,避免交叉作业。(2) (堆场/围栏)堆场应硬化平整、整洁无污染、排水良好。构件堆放区应设置隔离围栏,按品种、规格、吊装顺序分别设置堆垛,其他建筑材料、设备不得混合堆放,防止搬运时相互影响造成伤害。(重)(3)(方式/堆层/货架)应根据预制构件的类型选择合适的堆放方式及规定堆放层数, 同时构件之间应设置可靠的垫块;若使用货架堆置,货架应进行力学计算满足承载力要求。(重) 5.2.2-1 预制构件的现场-----存放堆垛宜设置在吊装机械工作范围内(重) (堆场)堆放场地应平整、坚实,并应有排水措施12.2.1 应合理规划构件运输道路和临时堆放场地-----。11.5.3-2 ----垛间通道 (堆场)堆场应平整、坚实,并应采取良好的排水措施 (8)堆放 二(二)1、预制构件堆场应符合下列要求:(2)(有序)-----按品种、规格、吊装顺序分别设置堆垛,其他建筑材料、设备不得混合堆放,防止搬运时相互影响造成伤害。(3)(方式/堆层/货架)应根据预制构件的类型选择合适的堆放方式及规定堆放层数, 同时构件之间应设置可靠的垫块;若使用货架堆置,货架应进行力学计算满足承载力要求。 5.2.2 预制构件的现场存放应符合下列规定:1 (位置)预制构件进场后,应按品种、规格、吊装顺序分别设置堆垛,存放堆垛宜设置在吊装机械工作范围内2 (架体)预制墙板宜采用堆放架插放或靠放,堆放架应具有足够的承载力和刚度;预制墙板外饰面不宜作为支撑面,对构件薄弱部位应采取保护措施;3 (叠放)预制叠合板、柱、梁宜采用叠放方式。预制叠合板叠放层数不宜大于 6 层,预制柱、梁叠放层数不宜大于 2 层。底层及层间应设置支垫,支垫应平整且应上下对齐,支垫地基应坚实。构件不得直接放置于地面上4 预制异形构件堆放应根据施工现场实际情况按施工方案执行;5 预制构件堆放超过上述层数时,应对支垫、地基承载力进行验算。5.2.3 构件驳运和存放时,预埋吊件所处位置应避免遮挡,易于起吊。(重) (堆放)预制构件堆放应符合下列规定:2 预埋吊件应朝上,标识宜向堆垛间的通道3 构件支架应坚实,垫块在构件下的位置宜与脱模、吊装时的起吊位置一致4(叠放)重叠堆放构件时,每层构件间的垫块应上下对齐,堆垛层数应根据构件、垫块的承载力确定,并应根据需要采取防止堆垛倾覆的措施5 堆放预应力构件是,应根据构件起拱值的大小的堆放时间采取相应措施(墙板/堆放+运输)墙板的运输与堆放应符合下列规定:1(靠放架)当采用靠放架堆放或运输构件时,靠放架应具有足够的承载力和刚度,与地面的倾角宜大于 80 度;宜对称靠放(饰面朝外) ,宜采用木垫块隔离;运输构件时应采取加固措施2(插放架)当采取插放架直立堆放或运输时,插放架应有足够承载力和刚度,并应支垫稳固。宜采取直立运输方式 3(叠放)采取叠层平放的方式堆放或运输时,应采取防止构件产生裂缝的措施 2 应保证最下层构件垫实,预埋吊件宜朝上,标识宜朝向堆垛间的通道3 垫木或垫块在构件下的位置宜与脱模、吊装时的起吊位置一致;重叠堆放构件时,每层构件的垫木应在同一垂直线上4 堆垛层数应根据构件与垫木或垫块的承载力及堆垛的稳定性确定,必要时应设置防止构件倾覆的支架5 现场堆放构件,宜按安装顺序分类堆放,堆垛宜布置在吊车工作范围内,且不受其他工序施工作业影响的区域6 预应力构件堆放应根据反拱影响采取措施(墙板/堆放+运输)----宜采用插放架或靠放架直立堆放和运输。插放架/靠放架应安全可靠采用靠放架直立堆放的墙板宜对称靠放,与竖向的倾角不宜大于 10 度。 (9)起吊设备 6.1.2 装配整体式结构吊装使用的起重机械设备应按施工方案配置,起重机械设备使用应符合相关规定。 (选择)应根据预制构件形状、尺寸、重量和作业半径等要求选择吊具和起吊设备 (10)验算 6.1.4 装配整体式混凝土结构吊装起重设备的吊具及吊索规格,应经验算确定。6.7.1(梁)当预制梁采用临时支撑搁置时,临时支撑应进行验算。(重)6.8.4-1(楼板)预制叠合楼板安装应按设计要求设置临时支撑,并应控制相邻板缝的平整度(重) 12.1.4 吊装用吊具应按国家现行有关标准的规定进行设计、验算或试验检查 第 9.2 节验算9.2.4 吊件和临时支撑验算9.4.1 运输和堆放时的支承位置应经计算确定 (11)吊前检查 (预埋件)构件安装前,应按设计要求对预制构件、预埋件以及配件的型号、规格、数量等进行检查(保险)构件安装前,应核对吊装设备型号,并对力矩限制器、重量限制器、变幅限制器---等安全保护装置进行检查,并应符合有关规定(吊索具)构件起吊前,应对吊具和吊索进行检查,确认合格后方可使用。 (临撑)安装施工前,----应复核临时支撑方案等(吊具/设备)-----应检查复核吊装设备及吊具处于安全操作状态12.2.6 (天气/环境) ----应核实现场环境、天气、道路状况等满足吊装施工要求 (确认)4 应确认吊装设备及吊具处于安全操作状态5 应核实现场环境、天气、道路状况满足吊装施工要求9.6.4 起吊/运输检查9.6.5 堆放检查9.6.6 安装前检查 (12)构件验收 二(二)2 全数验收;验收内容包括构件是否在明显部位标明生产单位、构件型号、生产日期和质量验收标识;构件上的预埋件、吊点、插筋和预留孔洞的规格、位置和数量是否符合设计要求 (13)吊运 二(三)1 构件吊装(1) (钢丝绳)钢丝绳等吊具应根据使用频率,增加检查频次,发现问题立即更换。严禁使用自编的钢丝绳接头及违规的吊具(2) (加固措施) 起吊大型空间构件或薄壁构件前,应采取避免构件变形或损伤的临时加固措施(3) (吊装令)应实施吊装令制度,具备吊装安全生产条件后方可吊装。 (指挥)在吊装作业时,必须配足指挥人员, (禁交叉作业)且严禁吊装区域下方交叉作业,非吊装作业人员应撤离吊装区域(4) (个人劳防用品)人员在现场高空作业时必须配戴安全带 6.4.2 预制构件吊装应符合下列规定:1 (角度)预制构件应按施工方案的要求吊装,起吊时绳索与构件水平面的夹角不宜小于60度,且不应小于45度2 (过程)预制构件吊装应采用慢起、快升、缓放的操作方式。预制墙板就位宜采用由上而下插入式安装形式3 预制构件吊装过程不宜偏斜和摇摆,严禁吊装构件长时间悬挂在空中4(缆风绳)预制构件吊装时,构件上应设置缆风绳控制构件转动,保证构件就位平稳 6.8.3 预制楼板起吊时,吊点不应少于4 点(气象)遇到大雨、大雪、大雾等恶劣天气或者六级以上大风时,不得进行预制构件吊装7.3.1 吊运预制构件时,下方禁止站人,不得在构件顶面上行走,必须待吊物降落至离地1m 以内,方准靠近,就位固定后,方可脱钩7.3.2 高空构件装配作业,,严禁在结构钢筋上攀爬(梯子)预制外墙板吊装就位并固定牢固后,方可进行脱钩,脱钩人员应使用专用梯子,在楼层内操作。(重)(安全带)预制外墙板吊装时,操作人员应站在楼层内,佩戴穿芯自锁保险带并与楼面内预埋件(点)扣牢。(缆风绳)当构件吊至操作层,,操作人员应在楼层内用专用钩子将构件上系扣的揽风绳勾至楼层,,然后将墙板拉到就位位置。(姿势)预制构件吊装应单件逐件安装,起吊时构件应水平和垂直。(交叉)操作人员在楼层内进行操作,在吊升过程中,非操作人员严禁在操作架上走动与施工。 12.1.4 吊索水平角度水平角度不宜小于60 度,且不应小于 45 度 (操作)---所采用的吊具和起吊设备及其施行操作,应符合国家现行有关标准及其产品应用技术手册的规定(操作)应采取保证起重设备的主钩位置、吊具及构件重心在竖直方向上重合的措施;吊索与构件水平夹角不宜小于 60 度,不应小于 45 度;吊运过程应平稳, 不应有大幅度摆动,且不应长时间悬停(指挥)应设专人指挥,操作人员应位于安全位置9.4.5 吊运屋架(略) (14)摘钩 6.4.3 预制构件吊装应及时设置临时固定措施,临时固定措施应按施工方案设置,并在安放稳固后松开吊具。6.6.6 预制墙板采用螺栓连接方式时,构件吊装就位过程应先进行螺栓连接,并应在螺栓可靠连接后卸去吊具7.3.1 吊运预制构件时----,必须---,就位固定后,方可脱钩(重)7.3.3 预制外墙板吊装就位并固定牢固,,方可进行脱钩,脱钩人员应使用专用梯子,在楼层内操作 (拆钩)预制构件与吊具的分离应在校准定位及临时固定措施安装完成后进行。 (15)吊索具 6.1.4 装配整体式混凝土结构吊装起重设备的吊具及吊索规格,应经验算确定。 (重)(吊索具)构件起吊前,应对吊具和吊索进行检查,确认合格后方可使用(重)6.4.1 吊点/吊具/吊装设备/可调查式横吊梁 (16)临时支撑 6.1.3 装配整体式混凝土构件安装过程的临时支撑和拉结应具有足够的承载力和刚度。6.5.3(柱) 预制柱安装就位后应在两个方向采用可调斜撑作临时固定,并应进行垂直度调整6.6.1(墙板) 预制墙板安装过程应设置临时斜撑和底部限位装置,并应符合下列规定:1 每件预制墙板安装过程的临时斜撑不宜少于2道,临时斜撑宜设置调节装置,支撑点位置距离板底不宜大于板高的 2/3,且不应小于板高的 1/2;[2(底限位) 每件预制墙板底部限位装置不少于 2 个,间距不宜大于4m6.7.1(梁) 预制梁安装前应按设计要求对立柱上梁的搁置位置进行复测和调整。当预制梁采用临时支撑搁置时,临时支撑应进行验算。6.8.4-1(楼板) 预制叠合楼板安装应按设计要求设置临时支撑,并应控制相邻板缝的平整度。6.9.1-1(阳台)悬挑阳台板安装前应设置防倾覆支撑架,6.9.1-2(阳台/荷载) 悬挑阳台板施工荷载不得超过楼板的允许荷载值;6.9.1-3 (阳台/锚固)预制阳台板预留锚固钢筋应伸入现浇结构内,并应与现浇混凝土结构连成整体6.9.2 空调板(略)6.9.11 预制结构现浇部分的模板支撑系统不得利用预制构件下部临时支撑作为支点 (临时固定)预制构件吊装就位后,应及时校准,并采取临时固定措施,并应符合 GB5066612.3.9 受弯叠合构件的装配施工应符合下列规定:1(临时支撑)应根据设计要求和施工方案设置临时支撑;2(荷载)施工荷载宜均匀布置,并不应超过设计规定; (临时固定)预制构件安装根据水准点和轴线校正位置,安装就位后应及时采取临时固定措施。(临时支撑)应符合下列规定:1 每个预制构件的临时支撑不少于2道2 对预制柱、墙板的上部斜撑,其支撑点距离底部的距离不宜小于高度的 2/3,且不应小于高度的 1/23(微调)构件安装就位后,可通过临时支撑对构件的位置和垂直度时间微调 (17)拆撑 二(三)4(3) (拆撑)结构的临时支撑应保证所安装构件处于安全状态, 当连接接头达到设计工作状态,并确认结构形成稳定结构体系时,方可拆除临时支撑。 6.5.3(柱) 预制柱的临时支撑,应在套筒连接器内的灌浆料强度达到 35MPa 后拆除。6.6.1-3(墙) 临时斜撑和限位装置应在连接部位混凝土或灌浆料强度达到设计要求后拆除;当设计无具体要求时,混凝土或灌浆料应达到设计强度的 75%以上方可拆除6.8.4-5(楼板) 应在后浇混凝土强度达到设计要求后,方可拆除支撑。6.9.1-1(阳台)悬挑阳台支撑架应在结构楼层混凝土达到设计强度要求时,方可拆除支撑架 (拆撑)构件连接部位后浇砼及灌浆料的强度达到设计要求后,方可拆除临时支撑(拆撑)受弯叠合构件应在后浇砼强度达到设计要求后,方可拆除临时支撑(临座)外挂墙板安装完成后,应及时移除临时支承座----。 (拆撑)预制构件临时固定措施的拆除应在装配式结构能达到后续施工承载要求后进行 (18)交叉作业总分包 一(三)4、施工总包单位应针对交叉施工的环节,在分包合同中明确总分包责任界限, 以有效落实安全责任;并协调督促各分包单位相互配合,有效落实施工组织设计及专项方案的各项内容。 分包单位应服从总包单位的总体施工调度安排, 特别是吊装分包单位应加强和其他分包单位的协调配合。 (警区)预制构件、操作架、围挡在吊升阶段,在吊装区域下方设置安全警示区域,安排专人监护,该区域不得随意进入。(安全通道)装配整体式结构施工现场应设置消防疏散通道、安全通道以及消防车通道,防火防烟应分区。 (19) 设施验收 (20)构件验收 二(四)1、临时安全防护设施验收要求(6 项验收)现场 1 构件堆场、2 货架、3 高处作业专用操作平台、4 脚手架、5 吊篮等辅助设施、6预制构件安装的临时支撑体系等应经验收通过并挂牌方可投入使用二(四)2、构件验收要求:全数质量验收,发现不合格的构件, 特别是有存在影响吊装安全的质量问题,应立即退场 (临撑验收)预制构件临时安装支撑应符合施工方案及相关技术标准要求/全数检查(质量验收/第一主控项目) 特种作业 一(三)5、现场从事预制构件吊装的操作工人须持建筑施工高处作业的特殊工种证书 劳保防火 围档式安全隔离 操作架 7.2.1 宜采用安全防护操作架------(吊升/安装)(略) 登高设施 7.2.2 结构施工在绑扎柱、墙钢筋、应采用登高设施,当高于围档时,必须佩戴穿芯自锁保险带。7.3.3 预 制 外 墙 板 吊 装 就 位 并 固 定 牢 固后,------,脱钩人员应使用专用梯子,在楼层内操作。 安质保体系 外审 3.0.1 建立安全质量体系 监理 1 审查专项方案和专家论证;2 监理细则;3 日常旁站巡视/重点:吊装准备工作、吊装过程中的管理人员到岗情况、作业人员持证上岗情况、吊装监管人员到岗履职情况;临边作业的防护措施,相关辅助设施方案的实施情况等。 建设 审图/安文费/协调/委托监理/验收(略) 设计 设计说明专篇/吊点附墙拉结考虑/服务/把关(略) l 根据甲方生产车间使用要求,完全就是一套带有净化功能的精密空调系统。由于前期建造时未达到使用要求,仅仅配置了2台柜式空调,移动式小型除湿机2台,室内无新风引入,室内无排风,焊接烟气及其它有害气体无法排出,湿度达不到电子元器件使用要求,为此需做出相应的改造,需要达到的使用要求分别是A:温度恒定在22℃-25℃。B:相对湿度恒定在35%-40%。C:有净化新风引入,以利于工作人员健康。D:室内有害气体需要置换到室外。E:PM2.5等颗粒物需要通过吸附过滤等方式得到净化。 l 依据以上特殊要求并结合施工工艺难易程度做出如下三种方案对比,由甲方根据实际情况做出相应决策。 设计方案对照表 对比项 方案一 方案二 方案三 名称 防霾全热交换新风恒湿机 防霾中央新风除湿机 柜式新风除湿机 设备选型 GXST-58L/500C GXST-156LD ST-8168B 恒温功能 无(依靠空调) 无(依靠空调) 无(依靠空调) 热回收功能 有(温度波动小) 无(温度波动大) 无(温度波动小) 新风引入功能 有 有 有(可自做加工) 室内排气功能 有 无(需另做排气扇) 无(需另做排气扇) 室内空气净化 初效过滤活性炭 钠苯银离子 滤网除PM2.5 负离子功能 有 初效滤网 纳米光媒滤网 HEPA过滤网 活性炭滤网 有(需定制) 除湿功能 有 有 有 加湿功能 有 无(另装管道式加湿) 无(另装超声波加湿 设备参数 额定 功率 除湿 940W 2300W 2600W 加湿 1200W 额定 电流 除湿 4.3A 7.5A 11.8A 加湿 5.4A 适用面积 80-150 150-250 160-260 除湿量(L/D) 58 156 168 加湿量(L/D)) 38 0 -0 风量(m³/H) 500 1000 1200 余压(PA) 80 80 30- 适用温度(℃) 5-35 5-35 5℃-35℃ 排水方式 接管道连续排水 软管(需另装水泵) 排水管自动排水 进水方式 自来水 - 室外新风口尺寸 110 110 - 送风口尺寸 160 160*2 - 除湿回风口尺寸 110 无 - 排风出口尺寸 160 160 - 排风进口尺寸 160 160 - 机器尺寸(MM) 1111*681*365 1250*600*485 600*500*1130 加湿模块尺寸 415*400*265 无 - 噪音 小 小 大 总风量 750*2 1000*1 1200*1 换气次数 1.5次 1.5次 1.7次 产品外观 304不锈钢钣金 304不锈钢钣金 304不锈钢钣金 需接风管条数 5 3 仅可接新风引入管 风管最大长度 50米 50米 - 单管风口个数 4 4 - 控制方式 湿度设定自动控制 湿度设定自动控制 湿度设定自动控制 安装方式 卧式暗装 卧式暗装 立式明装 净重 55KG 55KG 65KG 所需台数 3 2 2 供货周期 15天 15天 15天 建议: 1、如若新建生产车间,可采用全风系统恒温恒湿净化型精密空调。室内仅有送回风管和可调型风口,设备置于室外的组合风柜,实现湿度、温度、新风补偿、过滤、净化等精密控制的组合风柜,增加所需要的各功能段。比如:回风段,二次回风及新风混合段、预热段、初效过滤段(板式过滤段)、冷水盘管段、热水盘管段、除湿段、热回收段、自净高效筒式过滤段、健康杀菌单元电子净化段、活性炭吸附段、臭氧发生段、喷淋段、送风机段、出风段、消声段等,根据需要取舍后组合成一套可以精确控制温度、湿度、和洁净度的整体风柜。甚至可采用变风量或者定风量系统设计方式,精确控制室内大气压。一台组合风柜根据需要即可负载几百至几千平方米的生产车间。 表7.2.2-1 施工现场装配式活动板房安装验收表 工程名称 众兴华庭9、10#楼及地下室 使用单位 南通长城建安工程公司 建筑面积 520㎡ 建设单位 连云港大众兴房地产开发 安装单位 吴江市宏旺彩钢板厂 层 数 一层 监理单位 连云港经纬监理 产权单位 南通长城 连续长度12间43.2m 检查验收内容 检查情况 验收意见 保 证 项 目 1.构件应具备出厂合格证 具备出厂合格证 2.钢构件的焊接部位无脱焊 无脱焊 3.钢构件无明显变形、损坏和严重锈蚀 无明显变形、损坏和严重锈蚀 4.基础的混凝土、砂浆强度应符合设计要求 符合要求 5.楼面板质量符合设计要求,锁定装置齐全有效 符合要求 6.节点螺栓规格、数量应符合设计要求,连接牢固 符合要求 7.支撑(圆钢拉杆)体系符合设计要求,花篮螺栓的锁定装置完好 符合要求 一 般 项 目 1.上部结构安装时,基础混凝土强度应达到设计强度的75%以上 符合要求 2.楼面板应安装平稳、拼缝紧密 安装平稳、拼缝紧 3.卫生间、厨房、浴室地面坡向正确,排水通畅,无积水,管道孔部位密封无渗漏水 4.围护板材(屋面板和墙板)应无明显变形、损坏;固定螺栓、防水垫圈、金属垫圈、尼龙套管等齐全,连接可靠;密封胶齐全有效 符合要求 5.屋面板应安装平稳、檐口平直,板的搭接方向正确一致 符合要求 6.附着式墙板安装应排板正确,表面平整;嵌入式墙板安装应平整,上下搭接缝应采用企口缝,外侧板应向下搭接,搭接长度不小于15mm 符合要求 7.室内电器线路应采用PVC管(槽)明敷,布线整齐美观;电器配置符合设计要求;线路无绝缘老化及接长使用 符合要求 8.防火:防火间距应符合设计和规范要求,消防通道应通畅;消火栓、灭火器配置符合设计要求,布局合理;厨房等用火场所防火隔热措施应有效;金属面夹芯板氧指数不低于32,木地板等可燃材料应做防火处理 符合要求 9.防雷:防雷接地设置符合设计和规范要求;接地电阻应检测合格 符合要求 10.防腐:钢构件应油漆完好、无锈蚀,外露螺栓防护得当;强腐蚀环境下的防腐措施符合设计要求;活动房周边应排水通畅,无积水,不准放杂物 符合要求 (续表) 允 许 偏 差 项 目 检测项目 允许 偏差 检查记录 验收意见 1 2 3 4 5 6 7 8 9 10 基础 基础截面尺寸 现浇式 +8.-5 3 5 6 4 7 5 5 4 5 3 装配式 ±5 建筑物定位轴线 3 2 1 2 3 基础上柱的定位轴线 1 1 1 1 1 支承面 标高 ±2 1 2 1 1 水平度 1/1000 2 3 3 2 3 1 现浇基础地脚螺栓 螺栓中心线 ±2 1 2 2 2 伸出长度 +20、-0 10 11 8 12 螺纹长度 +20、-0 装配式基础螺栓孔 中心线水平位置 5 中心线与顶面距离 ±3 柱子 安装 底层柱底轴线对定位轴线的偏差 3 2 3 4 3 4 3 3 柱子定位轴线 1 1 1 0 1 柱子垂直度(单层) 10 2 3 5 6 4 6 柱子垂直度(二层,全高) 15 桁架梁 安装 跨中垂直度 10 5 4 6 4 6 5 侧向弯曲矢高 L/1000 楼面板 安装 支承面标高 ±5 支承长度 ±3 表面平整度 5 整体 尺寸 主体结构的整体垂直度 15 7 6 9 4 6 5 主体结构的平面弯曲 20 13 12 10 10 15 11 檩条 安装 檩条间距 ±5 2 3 2 4 3 4 弯曲矢高 5 2 3 4 3 2 3 钢梯安装及 栏杆 楼梯 平台 平台标高 平台柱垂直度 平台梁垂直度 平台梁侧向弯曲 楼梯段 水平度 垂直度 栏杆 栏杆高度 立柱间距 立柱垂直度 安装单位自检结论: 项目负责人 年 月 日 使用单位验收意见: 项目经理 年 月 日 产权单位验收意见: 负责人 年 月 日 注:1.保证项目必须全部符合要求。2.一般项目每项合格率达到80%才能定位合格。3.允许偏差项目最大偏差不得大于允许偏差的1.5倍,每项合格率达到75%为合格。表7.2.2-2 施工现场装配式轻钢结构活动板房安全检查表 工程 名称 众兴华庭9、10#楼及地下室 使用 单位 南通长城建安工程公司 建筑 面积 520 m2 其中 单层 2 幢 520 m2 二层 幢 m2 建设 单位 连云港大众兴房地产开发 安装 单位 吴江市宏旺彩钢板厂 建造 幢数 2 监理 单位 连云港经纬监理 产权 单位 南通长城 用途:办公 240 m2 宿舍 280 m2;食堂 m2 序号 检查情况 处理意见 1 资质 要求 设计应由具有资质的设计单位设计 合格 图纸应通过省级建筑业主管部门组织专家论证 制作单位应具备钢结构专业承包资质 合格 安装单位应具备钢结构专业承包资质 合格 2 技术 文件 内容 技术文件应包含的内容详见附录二 基本齐备有效 3 构件 合格 证明 原材料的产品合格证和进厂检测报告(包括夹芯板、钢材、螺栓、焊接材料、水泥等) 基本齐备有效 工厂制作构件的出厂合格证明(含混凝土、砂浆强度检查报告、焊缝质量等) 基本齐备有效 4 验收 情况 活动房上部结构安装前基础应验收合格 基础验收合格 安装完成交付使用时应验收合格 验收合格 5 规划 选址 情况 1.不应在易滑坡坍塌、地势低洼区域或强风口;2.与高压线距离,安全距离不足时的防护措施;3.位于建筑的坠落半径和塔吊作业半径内时的防护措施;4.与危险源距离不小于25m,食堂与污染源距离不小于30m。 符合要求 6 地基 基础 软弱地基处理情况 无 基础验收情况,验收不符要求时的处理情况及结果 基础符合要求 基础周边排水应通畅,无积水 排水应通畅, 无积水 活动房安装时基础混凝土强度应达到设计值的75%以上 符合要求 7 主要 构件 安全 情况 地脚螺栓、连接螺栓数量、规格应符合设计要求,无松动 符合要求 支撑体系(圆钢拉杆)设置正确、齐全,锁定装置齐全有效、无松动 符合要求 钢构件(柱、梁、屋架、檩条等)、围护板材(屋面板和墙板)和楼面板等应无变形、损坏,连接可靠 符合要求 附着设施应符合设计要求,与承重骨架连接牢固 符合要求 (续表) 8 防火 防火间距:组团之间不小于10m,幢之间净距不小于3.5m;消防通道应通畅 符合要求 消防措施:消防管道、消火栓、灭火器设置符合设计要求,布局合理 符合要求 金属面夹芯板氧指数不低于32,木地板等可燃材料应做防火处理 符合要求 使用温度不得超过80度,不得有高温热源或火种靠近,厨房等用火场所防火隔热措施应有效,不得采用明火取暖或烧煮食物 符合要求 9 防雷 防雷接地符合设计和规范要求 符合要求 10 防腐 钢构件应油漆完好,外露螺栓保护措施符合设计要求 符合要求 强腐蚀环境下的防腐措施符合设计要求 无 活动房周边应无积水,不堆放杂物 符合要求 11 使用 管理 人员密集和荷载较大场所(如食堂、活动室、仓库)应设置在底层 符合要求 不得改变使用功能;不得超载使用 符合要求 潮湿房间(如浴室、卫生间)应有防水通风措施 无 不得使用大功率电器,不得乱拉私接电线电器 符合要求 日常检查、维护和保养记录齐全,恶劣气候前后检查检修记录齐全 符合要求 12 其他 存在问题: 处理意见: 13 检查 意见 检查单位: 检查人员: 检查时间: 年 月 日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
