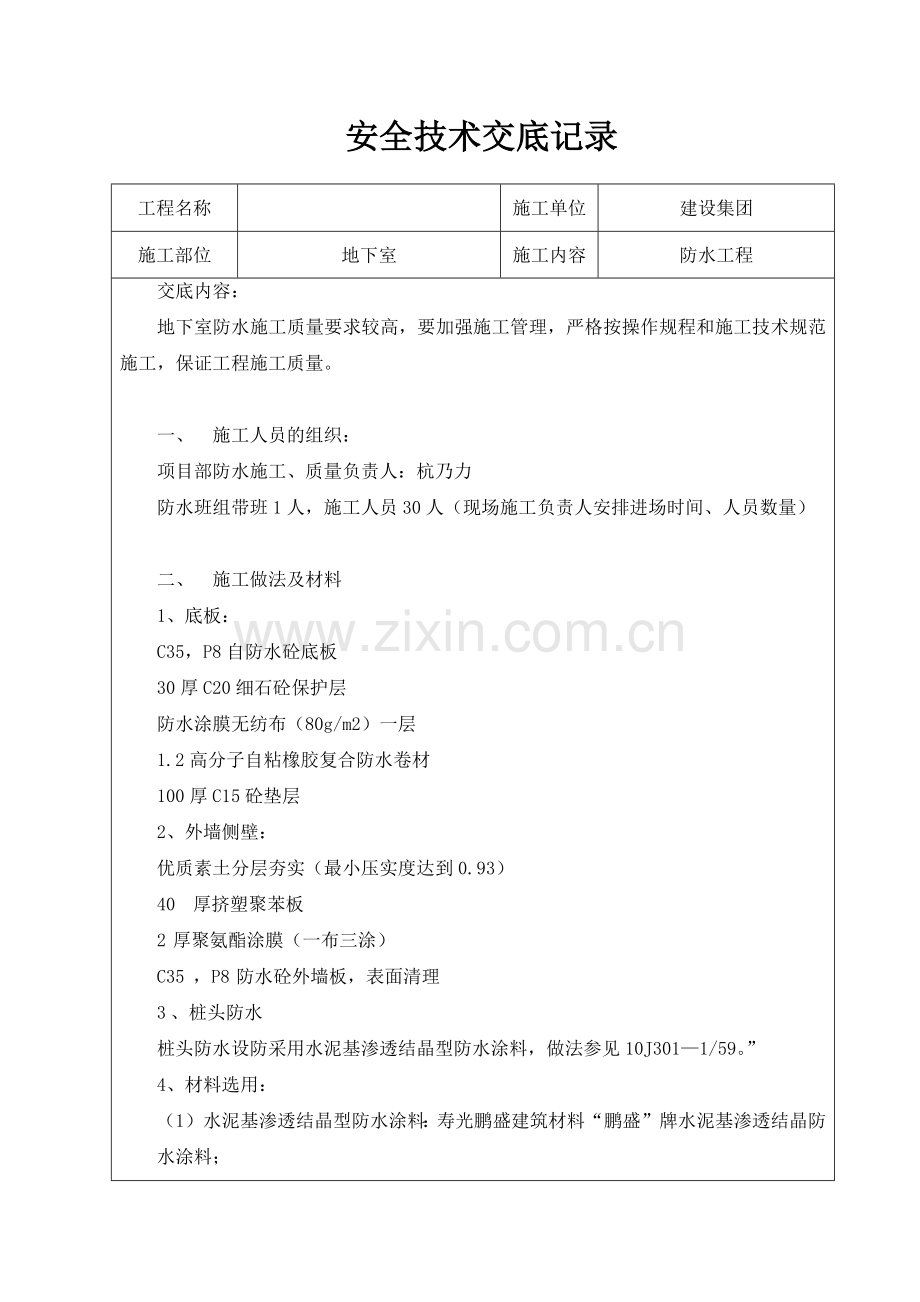

防水施工安全技术交底正式版
安全技术交底记录
工程名称
施工单位
建设集团
施工部位
地下室
施工内容
防水工程
交底内容:
地下室防水施工质量要求较高,要加强施工管理,严格按操作规程和施工技术规范施工,保证工程施工质量。
一、 施工人员的组织:
项目部防水施工、质量负责人:杭乃力
防水班组带班1人,施工人员30人(现场施工负责人安排进场时间、人员数量)
二、 施工做法及材料
1、底板:
C35,P8自防水砼底板
30厚C20细石砼保护层
防水涂膜无纺布(80g/m2)一层
1.2高分子自粘橡胶复合防水卷材
100厚C15砼垫层
2、外墙侧壁:
优质素土分层夯实(最小压实度达到0.93)
40厚挤塑聚苯板
2厚聚氨酯涂膜(一布三涂)
C35,P8防水砼外墙板,表面清理
3、桩头防水
桩头防水设防采用水泥基渗透结晶型防水涂料,做法参见10J301—1/59。”
4、材料选用:
(1)水泥基渗透结晶型防水涂料:寿光鹏盛建筑材料“鹏盛”牌水泥基渗透结晶防水涂料;
(2)“月生”牌双组份聚氨酯,参考用量2Kg/m2
(3)防水卷材:寿光鹏盛建筑材料“鹏盛”牌,1.2mm厚高分子自粘橡胶复合防水卷材
三、 防水施工
1、施工准备
(1)、所有防水施工人员必须具备上岗证。
(2)、施工前,认真查阅图纸、相应规范及施工方案,掌握防水材料性能、技术指标及施工工艺,特别是防水收头及阴阳角等特殊部位处理,作到施工中重点突出,心中有数。
(3)、材料准备:铆钉、处理剂、双组份聚氨酯、高分子防水卷材、水泥基渗透结晶型防水涂料。
所有防水材料要有出厂合格证,质量检测报告,材料进入施工现场后要抽样复试,复试合格后方可使用。如出现材料质量不合格、施工质量不合格所产生的所有问题由班组负责
防水材料进场后要分类存放,存放地点要有明显防火标牌并设置消防器材。
(4)、施工机具准备
机具名称 规格 数量 用途
棕扫帚 普通 25把 清理基层
钢丝刷 普通 20把 清理基层
扁铲或铲刀 15把 清理基层
剪刀 普通 5把 裁剪卷材
壁纸刀 普通 30把 裁剪卷材
彩色粉袋 4个 弹基线用
粉笔 2盒 做标识用
钢卷尺 5米 5把 度量尺寸
皮卷尺 30米或50米 2把 度量尺寸
灭火器 5个
2、桩头防水施工
(1)工艺流程
桩头修平,清理干净 桩头周边15cm、涂刷水泥基渗透结晶型防水涂料 铺贴防水卷材
(2)质量控制要点
、桩头必须凿除疏松的混凝土,用细毛软刷和便携式吹风机清理干净,且要保持干燥;
、水泥基渗透结晶型防水涂料的用量不应小于1.5Kg/m2,且厚度不得小于1.0mm;
、涂料应分层涂刷,涂层应均匀,涂刷应待前遍涂层干燥成膜后进行;每遍涂刷时应交替改变涂层的涂刷方向,同层涂膜的先后搭压宽度宜为30~50mm;
、涂料防水层的甩槎处接缝宽度不应小于100mm,接涂前应将其甩槎表面处理干净;
、粉刷聚合物水泥砂浆应在水泥基渗透结晶型防水涂料干燥成膜后进行;应分遍摸压密实,首遍摸压聚合物水泥砂浆时不得破坏防水涂料涂膜;
、水泥基渗透结晶型防水涂料应至桩边向桩四周垫层上涂刷不小于150mm宽;
3、高分子自粘橡胶复合防水卷材施工
(1)、工艺流程:
桩头防水施工完成,并验收合格→基层表面清理干净→定位、弹线→ 节点部位加强处理→大面积铺贴防水卷材,揭掉防水卷材表面的自粘隔离膜→卷材长、短边搭接→节点密封→检查验收→防水涂膜无纺布→浇筑保护层
(2)、施工条件:
①基层要求:防水基层必须平整牢固,不得有突出的尖角,凹坑和表面起砂现象。防水层施工前必须将基层上的尘土、砂粒、碎石、杂物、油污和砂浆突起物清除干净,并保持基层干燥。
②阴阳角部位做成圆弧形,阴阳角最小半径50mm。
(3)、施工工艺要求:
① 卷材总体铺贴顺序为:先节点,后大面。
②弹线、试铺:在底涂上按实际搭接面积弹出粘贴控制线,严格按粘贴控制线试铺及实际粘铺卷材,以确保卷材搭接宽度在规范要求范围内。根据现场特点,确定弹线密度,以便确保卷材粘贴顺直,不会因累积误差而出现粘贴歪斜的现象。卷材应先试铺就位,按需要形状正确剪裁后,方可开始实际粘铺。将卷材的自粘层隔离纸面朝向结构层,另一面朝向基层。
③卷材长边搭接采用冷自粘搭接的方式,撕去接缝自沾边的预留隔离带直接粘贴即可,形成完整密封的防水系统。
④阴阳角部位的处理:阴阳角处须用砂浆圆弧形(斜角),阴阳角最小半径50mm。在阴阳角、施工缝处等特殊部位,应增做卷材防水加强层,加强层宽度为500mm,每侧各半。
阴阳角(此处的阴阳角专指三维交叉部位)在防水层施工中,数量诸多,也是防水层薄弱的部位之一,该处的通常做法是由施工作业人员按照下图方式现场裁剪和安装 。
(4)、大面积铺贴卷材:
a、基本要求:在粘铺卷材时,应随时注意与基准线对齐,以免出现偏差难以纠正。卷材铺贴时,卷材不得用力拉伸。粘贴后,随即用压辊从卷材中部向两侧滚压,排出空气,使卷材牢固粘贴在基层上,卷材背面搭接部位的隔离纸不要过早揭掉,以免污染粘结层或误粘。
b、垫层防水卷材自粘法: 施工时不需要打开整卷卷材,用一根钢管插入成筒卷材中心的纸芯筒,然后由两人各持钢管一端抬至待铺位置的起始端,并将卷材向前展出约500mm,由另一人掀剥卷材搭接处隔离纸 。将卷材对准已弹好的基线轻轻摆铺,再加以排气、压实。起始端铺贴完成后,一人缓缓掀剥隔防纸进行搭接,并向前移动,抬着卷材的两人同时沿基准线向前
滚铺卷材。注意抬卷材两人的移动速度要相同、协调,滚铺时不能太松弛,随滚铺随排气、压实; 搭接边粘贴后,随即用胶辊用力滚压,使卷材搭接边严密。大面积卷材与附加层卷材间为满粘。粘贴完成后及时清理隔离纸,并带出基坑。
e、无纺布铺贴必须保证平整,基坑侧壁也应顺直压紧。
4、外墙聚氨酯防水
工艺流程:外墙基层处理——裂缝修补——涂刷底涂——涂一遍聚氨酯——贴布——涂二遍聚氨酯
(1)、基层处理:应将基层面的泥土,浮尘,结构表面的水泥浆,油污等必须清除干净,低凹破损处修平,基层面要求平整,干燥,含水率应小于9%。
(2)、对基层进行详细检查,出现的裂缝做好标记,并按照裂缝处理方案进行提前处理。裂缝处理完后方可全面进行防水施工。
(3)、涂刷人员分工:每6人一个大班组,3人一个小班组,补配料。具体流程:用桶将甲组份加入乙组份(甲:乙=1:2)并进行搅拌,三分钟以上见料发黑发亮,由一人跑料,二人批刮涂料,并配合好玻纤布,粉贴玻纤布以每刮一米宽往后刮:前面即进行放玻纤布,玻纤布粘上无皱,无翘起,无重叠为合格,以此类推进行,大面积可分三至四个班组进行,直至几个班组合融为第一遍一布完成。
(4)、刮涂第二遍时,需整理基面,无翘起,折叠,平整,有起皱的地方必须修补平整,刮涂第二遍与第一遍相同,贴上玻纤布时同第一遍玻纤布要错缝。检查第二遍贴玻纤布的平整度,不平处整修,并确保达到设计要求厚度。
(5)、底板外伸顶面及换撑梁四周同外墙板一样做防水,并要与外墙板防水连续。
(6)、40厚挤塑聚苯板铺贴
四、 安全质量管理
1、进入施工现场人员必须戴安全帽,不准穿拖鞋、不准吸烟,必须服从管理人员指挥。
2、作业人员使用铲刀、剪刀、壁纸刀等工具时小心操作,避免碰伤。
3.夜间作业,工作地点必须有充足的照明设施,在危险地段应设置明显的警示标志和护栏。
4、严禁从坑边向坑底抛掷材料,如有必要需搭设溜槽。
5、使用电器设备时,不得私自拉设电源、电线,必须有专业电工接线,并使用漏电保护器。
6、上下坡道注意安全,穿防滑鞋。
7、卸下和堆放材料的地方应平整、无杂物,分类码放整齐。
8、存放卷材的仓库或现场要严禁烟火,如需使用明火时,必须有防火措施,且应设置一定数量的灭火器材和沙袋。
9、施工完毕后做到工完料净场地清。
交底人
交底时间
接受交底人
防水工安全技术交底
编 号
SQHY—AQ—00
工程名称
交底日期
年 月 日
施工单位
分项工程名称
地下室防水工程
交底提要
防止高空坠物,防止烧伤,防止爆炸,造成污染
部位
交底内容:
一、施工安全基本要求
1.班前检查工作周围环境“三查、三交";
2.班中检查违章及隐患;
3.班后检查工完、料尽、场地清;
4.严格遵守各项安全措施;
5.自觉维护现场安全设施;
6.严格执行安全纪律和规定;
7.非特殊工种人员不准操作特种作业;
8.工种中做到“三不伤害”,时时注意不安全行为;
9.生产进度必须服从安全;
10.实行安全监护制度,推行安全设施标准化.
二、针对性安全技术交底:
1。作业人员应经过安全技术培训、考核,持证上岗.
2.必须按规定佩戴防护用品。
3.上下沟槽、构筑物必须走马道或安全梯.
4.高处作业时必须支搭平台。
5.使用喷灯作业时,应符合下列要求:
(1)在有带电体的场所使用喷灯时,喷灯火焰与带电部分的距离应符合下列要求:lOkV及以下电压不得小于1.5m,10KV以上电压不得小于3m.
(2)喷灯内油面不得高于容器的高度的3/4.加油孔的螺栓应拧紧。喷灯不得有漏油现象。
(3)严禁在有易燃易爆物质的场所使用喷灯。
(4)喷灯加油、放油及拆卸喷嘴和其他零件作业,必须熄灭火烙并待冷却后进行.喷灯用完后应卸压.
(5)使用煤油或酒精的喷灯内严禁加人汽油。
6.在构筑物内部作业时应保持空气流通,必要时采取强制通风措施。
7.临边作业必须采取防坠落的措施。
8.作业现场严禁烟火.使用可燃性材料时必须按消防部门的规定配备消防器材。
9.运输和储存燃气罐瓶时应直立放置,并加以固定。搬运时不得碰撞。使用时必须先点火后开气.
10。加热熔化沥青材料的地点与建筑物的距离不得小于1Om,并远离易燃易爆物.严禁使用敞口锅熬制沥青,加热设备应有烟尘处理装置,沥青锅盖,应用锅盖应用钢质材料。
11.运送热沥青时,应使用带盖的提桶,桶盖必须严密,装油量不得超过橘容积的3/4。两人抬运热沥青时,应协调一致。
12。沥青刷手柄长度不宜小于50cm。
13。作业前应检查所用工具是否牢固可靠。脚手架是否搭设牢固。应将工具放置稳妥,严禁抛掷工具及废料。
14.材料堆放必须远离火源,有毒性物品必须封存,并配备消防器材。
15.所用须调配材料,应先在地面调好后,在送至使用地点,材料用后要及时封存好剩余材料。
16.运送材料时,当心坠落伤人。在运送,存放煤气罐、卷材等易燃易爆材料时必须远离火源,配备灭火器材。
17.涂刷冷底子油,应分批分桶进行投刷,不得一次打开过多.并严禁烟火。
18.SBS热熔卷材施工作业前必须办理动火手续。
19.作业前施工场地周围应清除易燃易爆物品,或进行覆盖、隔离,并在施工部位配备灭火器材、专人进行监护。方可进行作业。
20。煤气罐必须安装减压阀和防回火装置.煤气罐严禁平放,严禁暴晒,距易燃易爆物品和明火的距离不得少于10m。检查是否漏气,要用肥皂水,严禁用明火。
21.煤气罐、减压阀和防回火装置、焊枪严禁沾污油脂。
22。煤气罐的购、运、储存和领用必须严格执行有关规定。
23.点火时,焊枪口不许不准对人,正在燃烧的焊枪不得放在卷材或地面上。带有气体时不准放在容器内,以防气体逸出发生燃烧爆炸事故。
24。操作人员作业时,如有头痛、恶心等不适现象,应停止作业。患有材料刺激过敏人员参与相应的工作。
25。作业中戴好安全帽、防毒口罩及其它防毒用具,扎紧袖口、裤,手不得直接与有毒、油性材料接触。
26。作业结束,应将气瓶阀门关好,检查作业地点,确认无作火危险。做到工完场清,方可离开。
三、安全用电:
1、在操作时需要用电的地方,必须通知电工,由电工拉接电源线,严禁私拉乱接任何电源线。
2、在电源出现故障时,应通知电工,由电工处理故障,不得自行处理。
3、在用电时,必须严格遵守《JGJ46—2005施工现场临时用电安全技术规范》及相关临时用电规范。
4、靠近电源(低压)线路作业时,应先联系停电,确认停电后方可工作,并设置绝缘挡板,作业最少离开电线(低压2M以外)。
5、严禁将电线在水中浸泡,防止触电。照明灯具必须固定牢固后方可使用。
6、发生触电事故,应及时通知,断开电源,以免二次事故。
7、夜间施工必须有足够的照明措施,严禁私拉乱接电灯电线。
8、施工时,不得碰撞电线,在夜间施工需要使用移动式行灯照明时,电压不得超过36伏。
9、一切未尽事宜严格按照相关规定严格执行。
交底人
接受交底人
注;本表一试3份由交底人填写,交底人与接受交底人各保存一份,一份存档,签字不够可以签在背面。
安全技术交底表
表AQ—C11-1
编号
工程名称
东直门交通枢纽暨东华国际广场商务区(北区公寓)
施工单位
中国建筑第八工程局
交底部位
1#公寓斜屋面防水施工
工种
防水作业
安全技术交底内容
现场马上进行公寓斜屋面防水施工,确保工作人员的人身安全,为保证施工顺利进行,做一下安全交底,
1、进入施工现场必须戴安全帽,系好帽带,穿防滑鞋,作业时不许打斗嬉戏,严禁酒后作业,严禁在施工现场抽烟。
2、接电必须由专业电工进行操作.
3、防水层所用材料和辅助材料均为易燃品,存放材料的仓库及施工现场内要严禁烟火;在施工现场存放的防水材料应远离火源。
4、 每次用完的施工工具,要及时用二甲苯等有机溶剂清洗干净,清洗后溶剂要注意保存或处理掉。
5、操作人员,应穿工作服、戴安全帽、口罩、手套帆布脚盖等劳保用品;工作前手脸及外露皮肤应涂擦防护油膏等。
6、 妥善保管各种材料及用具,防止被其他人挪用而造成污染;施工时必须备齐各种落地材料的用具,及时收集落地材料,放入有毒有害垃圾池内。
7、 装材料及时收集,不可回收的放入有毒有害垃圾池内。
8、当天施工结束后剩余材料及工具应及时清理入库,不得随意放置。
9、由于斜屋面坡度较大,工人在临边作业时,必须系安全带。
10、遇到雷雨、大风或者比较炎热的天气,必须停工。
11、夜间施工时必须有足够照明,并有专人进行指挥。
针对性交底:进入施工现场必须正确佩戴安全帽,穿防滑鞋,斜屋面临边作业必须挂安全带。
交底人签名
职务
工长
交底时间
2021。6。13
接受交底人签名
注:1、项目对操作人员进行安全技术交底时填写此表;2、签名处不够时,应将签到表附后。
安全技术交底表
表AQ-C11-1
编号
工程名称
东直门交通枢纽暨东华国际广场商务区(北区公寓)
施工单位
中国建筑第八工程局
交底部位
1#公寓施工电梯
脚手架
工种
架子工
安全技术交底内容
14.脚手架基础必须平整\牢固可靠,具有足够的承载力和稳定性,立杆下必须放置垫座和通板,有畅通的排水设施;
15。搭、拆架子时必须设置物料提上、吊下设施,严禁抛掷;
16.脚手架作业面外立面设挡脚板加两道护身栏杆,挂满立网;
17。架子搭设完后,要经有关人员验收,填写验收合格单后方可投入使用;
18.遇6级(含)以上大风天、雪、雾、雷雨等特殊天气应停止架子作业。雨天后作业时必须采
取防滑措施;
19。脚手架必须与建筑物拉结牢固,需安设防雷装置,接地电阻不得大于4Ω;
20。扣件应采用玛铁扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB/15831(的规定,采用其它材料制作的扣件,应有试验证明其质量符合该材料规定方可使用。搭设和验收必须符合JGJ1300-2001中的规定。
21.严禁赤脚、穿拖鞋、穿硬底鞋作业,严禁在架子上打闹、休息,严禁酒后作业。
22.严禁利用脚手架吊运重物。不得将模板支架、缆风绳、泵送砼和砂浆的输送管等固定在脚手架上;
1、所有易燃物品材料必须存放在总包方指定的场地,并配备10个灭火器,消防斧、砂子。
2、防水施工现场设置专人看火,每600m2配备一个灭火器。
3、施工现场内严禁吸烟,防水施工10m范围内严禁明火操作.
4、当遇五级及以上大风时,停止卷材防水层热熔施工。
5、施工方应随时接受总包方的安全检查,以杜绝安全隐患.
6、施工方应严格管理,统一着装,佩戴安全帽,操作时遵守总包的管理规定,做到“工完料清场清”,保持工地整洁。
7、施工时一律不得饮酒,一经发现即刻令其退场,并对施工单位处以50元的罚款。
8、施工人员进入施工现场必须佩戴安全帽。必须遵守现场的各项安全规定.
9、操作人员应穿工作服,戴口罩、手套等劳保用品,工作前外露皮肤应擦防护油膏。
针对性交底:脚手架必须与建筑物拉结牢固,需安设防雷装置,接地电阻不得大于4Ω;
交底人签名
职务
工长
交底时间
2021。5。13
接受交底人签名
注:1、项目对操作人员进行安全技术交底时填写此表;2、签名处不够时,应将签到表附后。
安全技术交底记录
工程名称
施工单位
建设集团
施工部位
地下室
施工内容
防水工程
交底内容:
地下室防水施工质量要求较高,要加强施工管理,严格按操作规程和施工技术规范施工,保证工程施工质量。
五、 施工人员的组织:
项目部防水施工、质量负责人:杭乃力
防水班组带班1人,施工人员30人(现场施工负责人安排进场时间、人员数量)
六、 施工做法及材料
1、底板:
C35,P8自防水砼底板
30厚C20细石砼保护层
防水涂膜无纺布(80g/m2)一层
1.2高分子自粘橡胶复合防水卷材
100厚C15砼垫层
2、外墙侧壁:
优质素土分层夯实(最小压实度达到0.93)
40厚挤塑聚苯板
2厚聚氨酯涂膜(一布三涂)
C35,P8防水砼外墙板,表面清理
3、桩头防水
桩头防水设防采用水泥基渗透结晶型防水涂料,做法参见10J301—1/59.”
4、材料选用:
(1)水泥基渗透结晶型防水涂料:寿光鹏盛建筑材料“鹏盛”牌水泥基渗透结晶防水涂料;
(2)“月生"牌双组份聚氨酯,参考用量2Kg/m2
(3)防水卷材:寿光鹏盛建筑材料“鹏盛”牌,1。2mm厚高分子自粘橡胶复合防水卷材
七、 防水施工
1、施工准备
(1)、所有防水施工人员必须具备上岗证。
(2)、施工前,认真查阅图纸、相应规范及施工方案,掌握防水材料性能、技术指标及施工工艺,特别是防水收头及阴阳角等特殊部位处理,作到施工中重点突出,心中有数。
(3)、材料准备:铆钉、处理剂、双组份聚氨酯、高分子防水卷材、水泥基渗透结晶型防水涂料.
所有防水材料要有出厂合格证,质量检测报告,材料进入施工现场后要抽样复试,复试合格后方可使用。如出现材料质量不合格、施工质量不合格所产生的所有问题由班组负责
防水材料进场后要分类存放,存放地点要有明显防火标牌并设置消防器材。
(4)、施工机具准备
机具名称 规格 数量 用途
棕扫帚 普通 25把 清理基层
钢丝刷 普通 20把 清理基层
扁铲或铲刀 15把 清理基层
剪刀 普通 5把 裁剪卷材
壁纸刀 普通 30把 裁剪卷材
彩色粉袋 4个 弹基线用
粉笔 2盒 做标识用
钢卷尺 5米 5把 度量尺寸
皮卷尺 30米或50米 2把 度量尺寸
灭火器 5个
2、桩头防水施工
(1)工艺流程
桩头修平,清理干净 桩头周边15cm、涂刷水泥基渗透结晶型防水涂料 铺贴防水卷材
(2)质量控制要点
、桩头必须凿除疏松的混凝土,用细毛软刷和便携式吹风机清理干净,且要保持干燥;
、水泥基渗透结晶型防水涂料的用量不应小于1。5Kg/m2,且厚度不得小于1。0mm;
、涂料应分层涂刷,涂层应均匀,涂刷应待前遍涂层干燥成膜后进行;每遍涂刷时应交替改变涂层的涂刷方向,同层涂膜的先后搭压宽度宜为30~50mm;
、涂料防水层的甩槎处接缝宽度不应小于100mm,接涂前应将其甩槎表面处理干净;
、粉刷聚合物水泥砂浆应在水泥基渗透结晶型防水涂料干燥成膜后进行;应分遍摸压密实,首遍摸压聚合物水泥砂浆时不得破坏防水涂料涂膜;
、水泥基渗透结晶型防水涂料应至桩边向桩四周垫层上涂刷不小于150mm宽;
3、高分子自粘橡胶复合防水卷材施工
(1)、工艺流程:
桩头防水施工完成,并验收合格→基层表面清理干净→定位、弹线→ 节点部位加强处理→大面积铺贴防水卷材,揭掉防水卷材表面的自粘隔离膜→卷材长、短边搭接→节点密封→检查验收→防水涂膜无纺布→浇筑保护层
(2)、施工条件:
①基层要求:防水基层必须平整牢固,不得有突出的尖角,凹坑和表面起砂现象。防水层施工前必须将基层上的尘土、砂粒、碎石、杂物、油污和砂浆突起物清除干净,并保持基层干燥。
②阴阳角部位做成圆弧形,阴阳角最小半径50mm。
(3)、施工工艺要求:
① 卷材总体铺贴顺序为:先节点,后大面。
②弹线、试铺:在底涂上按实际搭接面积弹出粘贴控制线,严格按粘贴控制线试铺及实际粘铺卷材,以确保卷材搭接宽度在规范要求范围内。根据现场特点,确定弹线密度,以便确保卷材粘贴顺直,不会因累积误差而出现粘贴歪斜的现象。卷材应先试铺就位,按需要形状正确剪裁后,方可开始实际粘铺.将卷材的自粘层隔离纸面朝向结构层,另一面朝向基层。
③卷材长边搭接采用冷自粘搭接的方式,撕去接缝自沾边的预留隔离带直接粘贴即可,形成完整密封的防水系统。
④阴阳角部位的处理:阴阳角处须用砂浆圆弧形(斜角),阴阳角最小半径50mm。在阴阳角、施工缝处等特殊部位,应增做卷材防水加强层,加强层宽度为500mm,每侧各半。
阴阳角(此处的阴阳角专指三维交叉部位)在防水层施工中,数量诸多,也是防水层薄弱的部位之一,该处的通常做法是由施工作业人员按照下图方式现场裁剪和安装 。
(4)、大面积铺贴卷材:
a、基本要求:在粘铺卷材时,应随时注意与基准线对齐,以免出现偏差难以纠正。卷材铺贴时,卷材不得用力拉伸。粘贴后,随即用压辊从卷材中部向两侧滚压,排出空气,使卷材牢固粘贴在基层上,卷材背面搭接部位的隔离纸不要过早揭掉,以免污染粘结层或误粘.
b、垫层防水卷材自粘法: 施工时不需要打开整卷卷材,用一根钢管插入成筒卷材中心的纸芯筒,然后由两人各持钢管一端抬至待铺位置的起始端,并将卷材向前展出约500mm,由另一人掀剥卷材搭接处隔离纸 。将卷材对准已弹好的基线轻轻摆铺,再加以排气、压实。起始端铺贴完成后,一人缓缓掀剥隔防纸进行搭接,并向前移动,抬着卷材的两人同时沿基准线向前
滚铺卷材.注意抬卷材两人的移动速度要相同、协调,滚铺时不能太松弛,随滚铺随排气、压实; 搭接边粘贴后,随即用胶辊用力滚压,使卷材搭接边严密。大面积卷材与附加层卷材间为满粘。粘贴完成后及时清理隔离纸,并带出基坑。
e、无纺布铺贴必须保证平整,基坑侧壁也应顺直压紧。
4、外墙聚氨酯防水
工艺流程:外墙基层处理—-裂缝修补——涂刷底涂——涂一遍聚氨酯—-贴布——涂二遍聚氨酯
(1)、基层处理:应将基层面的泥土,浮尘,结构表面的水泥浆,油污等必须清除干净,低凹破损处修平,基层面要求平整,干燥,含水率应小于9%。
(2)、对基层进行详细检查,出现的裂缝做好标记,并按照裂缝处理方案进行提前处理。裂缝处理完后方可全面进行防水施工。
(3)、涂刷人员分工:每6人一个大班组,3人一个小班组,补配料。具体流程:用桶将甲组份加入乙组份(甲:乙=1:2)并进行搅拌,三分钟以上见料发黑发亮,由一人跑料,二人批刮涂料,并配合好玻纤布,粉贴玻纤布以每刮一米宽往后刮:前面即进行放玻纤布,玻纤布粘上无皱,无翘起,无重叠为合格,以此类推进行,大面积可分三至四个班组进行,直至几个班组合融为第一遍一布完成。
(4)、刮涂第二遍时,需整理基面,无翘起,折叠,平整,有起皱的地方必须修补平整,刮涂第二遍与第一遍相同,贴上玻纤布时同第一遍玻纤布要错缝.检查第二遍贴玻纤布的平整度,不平处整修,并确保达到设计要求厚度。
(5)、底板外伸顶面及换撑梁四周同外墙板一样做防水,并要与外墙板防水连续。
(6)、40厚挤塑聚苯板铺贴
八、 安全质量管理
1、进入施工现场人员必须戴安全帽,不准穿拖鞋、不准吸烟,必须服从管理人员指挥。
2、作业人员使用铲刀、剪刀、壁纸刀等工具时小心操作,避免碰伤。
3。夜间作业,工作地点必须有充足的照明设施,在危险地段应设置明显的警示标志和护栏。
4、严禁从坑边向坑底抛掷材料,如有必要需搭设溜槽.
5、使用电器设备时,不得私自拉设电源、电线,必须有专业电工接线,并使用漏电保护器。
6、上下坡道注意安全,穿防滑鞋。
7、卸下和堆放材料的地方应平整、无杂物,分类码放整齐。
8、存放卷材的仓库或现场要严禁烟火,如需使用明火时,必须有防火措施,且应设置一定数量的灭火器材和沙袋。
9、施工完毕后做到工完料净场地清。
交底人
交底时间
接受交底人
