C标绿色环保施工方案完整
(完整版资料,可直接使用可编辑,推荐下载)

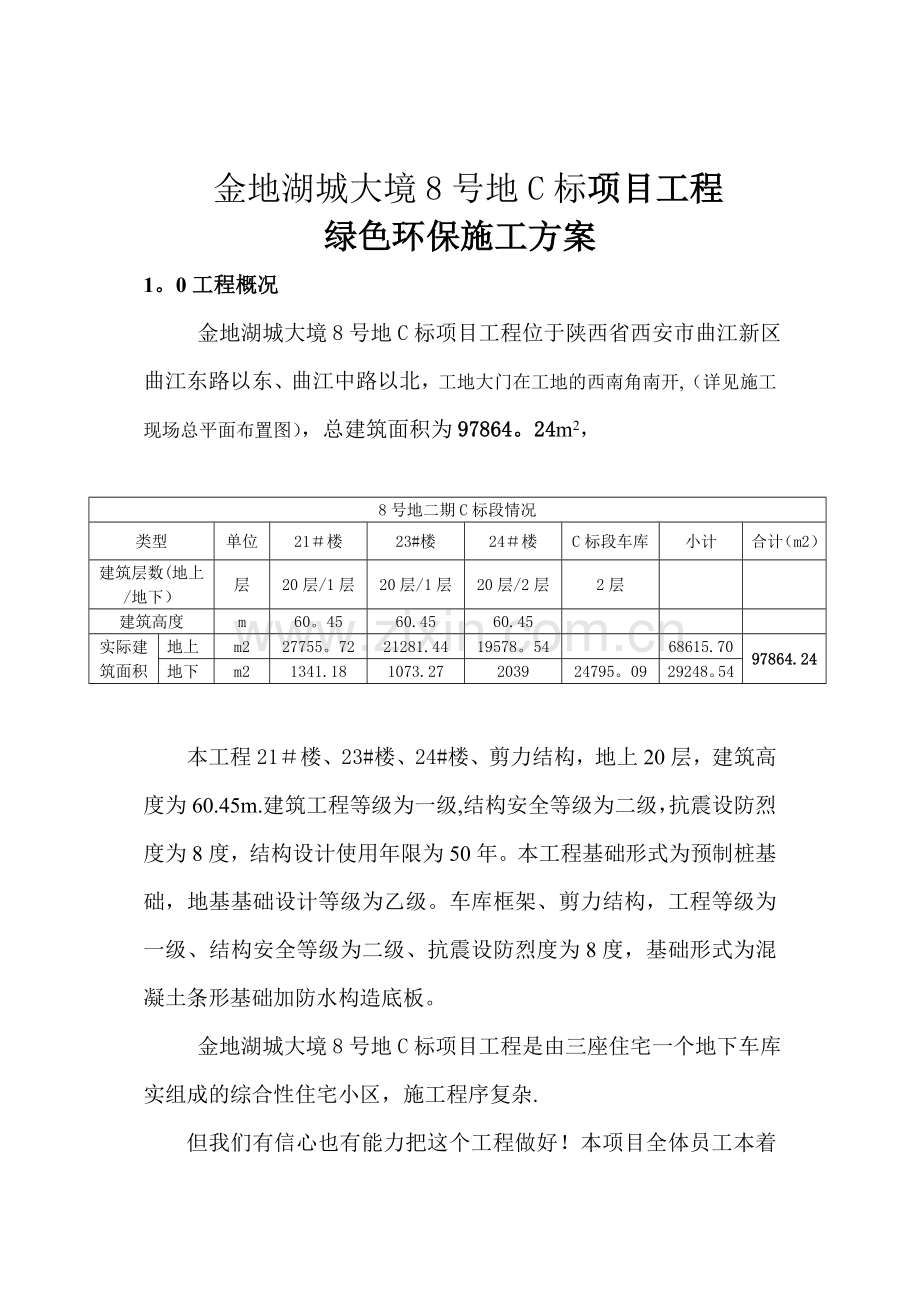

金地湖城大境8号地C标项目工程
绿色环保施工方案
1。0工程概况
金地湖城大境8号地C标项目工程位于陕西省西安市曲江新区曲江东路以东、曲江中路以北,工地大门在工地的西南角南开,(详见施工现场总平面布置图),总建筑面积为97864。24m2,
8号地二期C标段情况
类型
单位
21#楼
23#楼
24#楼
C标段车库
小计
合计(m2)
建筑层数(地上/地下)
层
20层/1层
20层/1层
20层/2层
2层
建筑高度
m
60。45
60.45
60.45
实际建筑面积
地上
m2
27755。72
21281.44
19578。54
68615.70
97864.24
地下
m2
1341.18
1073.27
2039
24795。09
29248。54
本工程21#楼、23#楼、24#楼、剪力结构,地上20层,建筑高度为60.45m.建筑工程等级为一级,结构安全等级为二级,抗震设防烈度为8度,结构设计使用年限为50年。本工程基础形式为预制桩基础,地基基础设计等级为乙级。车库框架、剪力结构,工程等级为一级、结构安全等级为二级、抗震设防烈度为8度,基础形式为混凝土条形基础加防水构造底板。
金地湖城大境8号地C标项目工程是由三座住宅一个地下车库实组成的综合性住宅小区,施工程序复杂.
但我们有信心也有能力把这个工程做好!本项目全体员工本着不断努力,顽强奋战,以 金地湖城大境8号地C标工程为窗口,树立我公司的崭新形象.
本工程现场施工条件比较充分,施工现场办公区、生活区、施工现场等均用围墙隔挡,围墙均用涂料涂刷,且涂刷公司宣传画;现场道路硬化处理,空余地面采取绿化美化措施,营造工地良好氛围;工地门口设置洗车台、沉淀池等,保证车辆出入工地干净整洁;施工现场应严格控制各项指标,确保达到文明工地标准。
1.1工程环保措施
1、污水控制措施
2、噪声控制措施
3、扬尘控制措施
4、废弃物控制措施
5、有毒有害物质控制措施
6、易燃易爆、化学品控制措施
7、节约水电、纸张控制措施
8、光污染控制措施
1.2工程节能措施
1、外墙为200厚多孔砖墙、剪力墙外贴65厚B1级EPS外保温板、外墙砖贴面.
2、屋面为70厚XPS保温板
3、断桥铝合金中空玻璃外窗、幕墙
4、聚苯板(XPS)保温屋面
5、与非采暖房间相邻的内墙加保温层为25厚EpS颗粒料浆,与非采暖房间相邻的楼板(结构层),板底贴30厚酚醛保温板.底面接触外面空气的架空或外挑楼板为40厚酚醛保温板
2。0环境管理体系要求
2。1总要求
项目是公司环境管理体系的一个组成部分,按照公司《环境管理体系要求及使用指南》的要求形成项目环境管理体系文件,加以实施和保持,并持续改进。
2.2环境方针
2。2。1质量环境职业健康安全方针
以质量求生存,以安全做保障;
以环保为基础,以信誉谋发展。
2。2.2环境管理承诺
我们将以科学的管理、先进的技术、一流的施工,最大限度的减少施工过程中对环境以及周围居民生活的影响。
2。2。3环境目标及环境管理方案
根据本项目的实际情况, 人力、物力、财力确定出本项目环境管理目标及环境管理方案。由项目部技术部编制,报项目经理及公司领导审批.
3。0绿色施工部署
3。1绿色施工组织机构
本项目绿色施工组织机构图如下:
项目经理:郑安生
技术负责人:
韦忠平
项目副经理:
李贵红
安装负责
何江雷
测量员
:
赵志斌
安全员
:
杨忠朝
资料员
:
王
玲
材料
员
:
金明祥
质
量
员
:
崔
晓
华
木工工长
:
杨平
钢筋工长
:
赵正伟
砼工长
:
谭兴明
3。2目标、指标、实施对策及责任人
目标
控制指标
实施对策
责任人
生产和生活污水排放达标
施工现场污水排放不高于区市相关规定中相应的分类分级标准
现场洗车台设沉淀池;现场厕所设化粪池
项目经理
噪声排放达标
分贝
白天
夜间
施工时完成施工作业层上、中、下三道阻燃隔音罩包裹;由于场地不足,为方便施工,搭设临时性木工加工房,在使用前封闭隔音处理.
项目经理
土方
〈75
〈55
结构
<70
〈55
装修
〈65
〈55
现场目测无扬尘、运输无遗洒
施工现场主要运输道路硬化100%,施工现场尘土堆放全部覆盖,封闭运输。
现场主要道路应做成混凝土硬化路面;其它裸露地面要种植绿色植物;搭建封闭的水泥库,白灰等少量粉状物应进行遮盖处理。
项目经理
废弃物管理消纳达标
废弃物不在现场乱扔,运出后不污染土地,有毒有害固体废弃物实现分类管理,可回收利用的废弃物尽可能的回收利用处理。
搭设封闭垃圾站,建筑垃圾与生活垃圾分离;建筑垃圾应分检再入垃圾站,并找有渣土消纳资质的单位运走.
项目经理
有毒物质的排放符合国家要求
避免有毒物随意扩散,运出后不污染土地.
施工现场固体有毒物用袋装;液体物采用封闭式容器管理;消纳找有资质单位。
项目经理
避免易燃易爆品发生火灾爆炸及油品和化学品的泄漏
易燃易爆、化学品专库存放保管达100%,灭火设施器材配置达到100%,化学品、油品全部采用封闭式容器存储,管理、使用完全符合作业规定,尽量避免对环境造成污染.
施工现场设化学专库;化学品及有毒物质,使用前应编制作业指导书,并对操作者进行培训。
项目经理
施工现场夜间无光污染
夜间施工现场照明灯罩的使用率达到100%,保证现场夜间照明灯光不射入居民家中.
统一施工现场照明灯具的规格,使用前配备定向式可拆除灯罩,使之只能照明施工区域,尽量选用节能灯具。
项目经理
最大限度防止施工现场火灾、爆炸的发生
施工现场火灾爆炸的隐患下降至法律法规规定的范围内
对现场施工管理人员和操作人员进行消防培训,增强消防意识;对 木工房、油库、化学品仓库等一律配备符合消防数量的环保型灭火器;严格落实各项消防规章制度。
项目经理
最大限度的节约水电能源
施工现场、生活区、办公区采用节能灯、节能水龙头,实际用电、用水量÷计划用量≤100%。
制定切实可行的节水节电措施,如随手关灯、沉淀处理水再利用等;派专人负责监督节水节电的实施;水电消耗量大的环节制定专项节能措施。
各部门经理、
项目经理
节约纸张消耗,保护森林资源
实际消耗长、阴煞品消耗费用÷计划用量≤100%。
制定年度纸张节约计划;非机密性办公用纸两面使用后方按废纸处理;推行无纸办公、文件无纸化管理和网络化传输。
各部门经理、
项目经理
4.0绿色施工实施
4。1环境评估、影响因素确定
环境因素
活动点/工序/部位
环境影响
控制措施
废水排放
现场厕所
污染水体
环境管理方案运行控制程序
生产生活用水
噪声排放
混凝土振捣
影响健康及周围居民休息
环境管理方案运行控制程序
施工现场
扬尘排放
现场路面
大气污染,影响健康
环境管理方案运行控制程序
施工面的清理
废弃物处理
建筑垃圾
污染土体
环境管理方案运行控制程序
生活垃圾
有毒有害废弃物的排放
油漆化学品泄漏或挥发
油漆库
污染土体
环境管理方案运行控制程序
化学品房
有毒有害废弃物排放
现场的废弃化工材料及其包装
污染土体
环境管理方案运行控制程序
光污染
现场夜间照明灯光
光污染
环境管理方案运行控制程序
火灾爆炸的发生
油漆、易燃材料的库房和作业面
污染大气
环境管理方案运行控制程序
木工棚
电气焊作业点
氧气瓶库、乙炔气库
现场配电室
水电消耗
施工现场
资源浪费
环境管理方案运行控制程序
办公区
生活区
纸的消耗
施工现场
资源浪费
环境管理方案运行控制程序
办公区
4。2实施措施
4。2.1大气污染控制
1、扬尘控制措施
(1)施工现场周围设置钢制装配式围挡.
(2)现场设立固定的垃圾临时存放点,生活垃圾和建筑垃圾现场分级存放,并在各楼层或区域设立足够的垃圾收集点。施工垃圾应及时清运,采用密闭式垃圾车,并适量洒水,减少污染。
(3)土方施工阶段,配备洒水车,对土方的运、卸等环节布置专人进行淋水降尘,对坑内坡道也要适量淋水,对临时堆土区采用网布覆盖,防止扬尘污染。基础结构施工前,对现场道路进行硬化处理,临时未硬化的部分用炉渣铺路;材料、模板存放区平整夯实,局部场地进行绿化美化.
(4)成立专职的场容清洁队,配备专用清洁设备,每日洒水保洁,对运送至现场或由现场运走的运载物进行喷水洒水或进行覆盖,每天定时清洁工地附近道路;现场出入口设置QLH—1100自动冲洗机,采用车辆清洗水回用处理装置,清洁每一辆离开工地的车辆,以免污染市内环境。
(5)散装水泥、砂等散装物料的运输采用密闭式运输车,根据现场平面布置图装卸散装物料,并采取降尘措施;现场内砂等散装料用密目安全网满铺覆盖,水泥入库存放;建筑物内的施工垃圾清运采用封闭式容器吊运,设置密闭式垃圾站,垃圾分类存放并及时清运消纳(其中渣土车必须在三日内清运)。
(6)运输车辆出施工现场前尧将车轮、槽帮、混凝土罐车下料斗等冲洗干净;做好对司机的宣传工作,并签订防止遗撒责任书。
(7)遇有四级以上大风天气不得进行土方工程施工,与区市容部门签订包保责任书,清市容环卫部门给予监督检查。
(8)加强对现场的烟尘检测,进行定期检查和不定期抽查,对现场烟尘程度按林格曼烟气浓度图进行观测,落实各项环保措施,确保烟尘排放度达到林格曼Ⅰ级以下。
2、烟尘、二氧化硫控制措施
使用清洁燃料,避免使用燃煤茶炉和大灶,所使用的锅炉、茶炉必须为环保部门认可注册的合格产品.
3、汽车尾气污染控制措施
减少使用污染排放高的各类车辆,施工机械、车辆要进行日常维护、维修及年检,使尾气排放符合环保要求;提倡员工选用方便的公共交通工具,短距离步行或骑自行车,积极推行员工每月一天乘坐绿色交通工具上班活动。
4、生态环境建设
积极在现场裸露的空地上进行绿化美化工作,并选用耐旱草种和树种,减少浇水次数,同时采用中水回收系统,提供绿化用水,努力创建“绿色花园式工地".
4。2。2水污染控制
1、施工现场污水控制措施
(1)混凝土拖式泵及运输车辆清洗处设沉淀池,废水经二次沉淀后循环使用、用于洒水降尘或排入市政污水管道。
(2)施工现场道路旁按标准设置排水沟,根据施工现场平面布置总体规划设计,控制雨污水流向,排水沟在场区边界设置多处沉淀池,施工污水、雨水通过汇集沉淀后用于洒水沉降、清洁厕所或绿化浇灌.
(3)泥浆、废水、污水等在未处理或伟大标签,不得流入或排入市政排水管网,定期检查污水排放情况,不得超过市规定的排放标准。
(4)加强对现场存放油料、化学品的管理,用垫砂、铺塑料布等方法对存放油料的库房进行防渗漏处理,使用施工机械时,须防止漏油现象。
(5)雨水管网与污水管网分开使用,避免将施工产生的污水排入市政雨水管网。
2、生活污水控制措施
食堂设置洗刷池、洗菜池和隔油池,配备除油器,并定期清掏隔油池的油脂和沉淀物。
3、试验室污水控制措施
施工现场试验室的养护用水通过现场排水管线拍到市政管线,严禁废水流到现场、污染路面。试验后的酸碱废水必须经中和检测后才能倒入排水管道;含有毒有害及重金属的废水先单独存放后,作为危险废物收集处理。
4.2。3固体废弃物控制
(1)工程期间,及时清除现场一切垃圾、多余物料等,使通道不被阻碍和方便检查.
(2)固体废弃物分类收集,根据本工程实际情况,分为危险废弃物和一般废弃物,一般废弃物又分为可回收和不可回收。
(3)危险废弃物必须封闭存放,并标识出有害固体废弃物。危险固体废弃物收集到一定数量后,专职环保员尧联系市环保局指定的处理单位进行处理。
(4)一般废弃物控制措施:按可回收、不可回收分类存放,并做标识。
4。2。4施工噪声污染控制
1、机械设备噪声控制
(1)采取合理安排施工现场、封闭、降噪围帘,限时等措施,减轻噪声对周围环境的影响;进入现场的挖土机、汽车不准鸣笛,夜间用灯光控制信号,现场大门处基槽坡道入口处,设置“不准鸣笛"的明显标志。
(2)加强设备维护保养,严格执行公司各项管理规定。现场大型空压机、电锯、电刨、混凝土拖式泵等强噪声设备在封闭作业棚里操作,风动钻机要装消音器,发动机组要隔离,尽可能安置在远离临近建筑物的地方;对无法封闭的小型机械(具),选用低噪声、环保型的设备,如使用环保型低噪声振捣棒等。
(3)施工全过程使用预拌混凝土合理安排施工时间,尽可能尧避免在夜间、凌晨、午休时间进行强噪声施工,因生产工艺上要求必须连续作业或者特殊需要,确需在22时至次日6时期间进行施工的,将在施工前到当地建设行政主管部门提出申请,经批准后办理夜间施工证方可进行夜间施工,遇有、高考期间停止夜间施工。
2、人为噪声控制
承担夜间材料运输的车辆,进入施工现场严禁鸣笛;装卸模板、架子等材料要轻拿轻放,严禁抛掷,倾倒。提倡文明施工,加强人为噪声控制;尽量减少人为的大声喧哗,增强全体施工人员的防噪声扰民的自觉意识.
3、噪声敏感区的控制
当车辆通过噪声敏感区时,限制车速;对噪声敏感区搭建隔音屏障。
4、噪声检测
在距现场围墙1m、距地1。2m高处,安装固定的噪声监测仪器,布置在场地四周,以场地东侧和南侧为监测重点,环保员每天不定时查读监测值,做好记录,并定期邀请环保部门共同监测,以接受社会监督,控制噪声值不超过各施工阶段规定的标准值。
5、成立噪声污染综合治理小组
与业主、监理、街道办事处共同成立噪声污染综合治理小组,听取周围居民意见,做好宣传保障工作。
6、特殊施工工序的降噪措施
(1)钢筋工程
①钢材、钢筋等材料进场时,要配合吊车进行装卸,统一指挥,避免产生较大的噪声.
②工人在搬运钢筋时,要轻拿轻放,尽量减少噪声污染.
③使用砂轮切割机切割钢筋时,必须在钢筋加工棚里进行。
④钢筋绑扎及安装钢结构时,一次绑扎、吊装成型就位,减少修整,避免对钢构件的敲击产生噪声。
(2)模板工程
①加工模板的木工棚尧实行封闭式围挡,以减少噪声.
②塔吊吊装模板时,要按照指挥人员的口令信号执行,保证模板轻起轻落,减少与地面的碰撞,降低噪声污染.
③安装模板时,若模板需要调整,严禁强烈敲击模板,避免损坏模板及其附件,同时避免造成大的噪声。
(3)混凝土工程
①混凝土运输车辆尧保证车况良好,避免在运输过程中发出很大的噪声。
②对混凝土泵送设备尧定期检修,尧保证其具有良好的工作状态。泵送时间停顿过长而导致的泵管堵塞,在冲洗泵管和敲打泵管时,尧尽量节约水资源和减少噪声.
③现场混凝土振捣采用低噪音混凝土振捣棒,尽量避免振击钢筋和模板,以减少噪声.
(4)脚手架工程
①在装卸脚手管及扣件时,尧轻拿轻放,统一码放。
②搭设脚手架时,禁止用力敲击架子管。人工传递脚手管时尧轻拿轻放,上下、左右有人传递,禁止抛掷架子管和扣件。
7、夜间施工管理措施
夜间施工时,除按上述降噪措施实施外,还要遵守下列措施:
(1)车辆要低速行驶且不能鸣笛,按指挥信号灯行驶。
(2)要在施工现场设置明显的“夜间不准鸣笛”标志。
(3)夜间施工车辆离开现场后可略微提速,但途径居民区时,须减速慢行.
(4)夜间施工时,严禁大声喧哗。
(5)夜间装卸建材时,对建材物资要轻拿轻放,统一码放。
(6)夜间在材料堆放场清理材料时,应轻拿轻放。
(7)夜间加工模板必须在封闭的木工棚内进行。
(8)夜间浇筑混凝土时,地泵必须设置隔音棚。
4.2.5防遗洒措施
(1)对大型土方运输车辆,严格检查其车身遮盖是否严密,对遮盖不严的车辆,禁止进入施工现场作业,以防在运输过程中产生遗漏现象.
(2)水泥和其他飞物、细颗粒散体材料,安排在库房存货严密遮盖,在运输、卸运和使用时尧轻拿轻放,防止遗洒、飞,减少污染.
(3)安排清扫道路的工人和清扫车辆,将现场出入口及路上遗洒的渣土和粉屑清除干净。
(4)为防止运输车遗撒,要求所有车辆卸料溜槽处必须装配防止遗洒的活动挡板,且清理干净后方可出现场.
(5)车辆在出场大门处设置车辆轮胎清洗冲刷台,并设专人协助车辆清洗工作。车辆必须在冲刷台有效清洗且轮胎上无泥垢后,方可离开现场,以防止车辆携带泥沙出场而污染周围道路。
(6)所有进出现场的运输车辆,必须车况良好,尾气排放符合市交通管理部门的规定,且施工车辆都必须安全荷载,运送渣土、垃圾的大型货车必须加盖,以免在运载时货物溢出或材料掉失.
4.2。6易燃易爆及化学品控制措施
1、保存控制措施
(1)材料组负责易燃易爆及化学品收发料登记和储存管理,保存好产品合格证书或其他有关环境及安全特性方面的资料。
(2)存放易燃易爆及化学品的库房必须干燥、阴凉、通风,保持适当温度和湿度,采取地面铺一层塑料布或垫砂、垫木板等方式,防止渗漏污染地面;易燃易爆及化学品必须按规定分类存放,严禁混放,严禁明火;易燃易爆及化学品入库后,完好保存其原有标识,依据其性质做到防火防压、妥善摆放,并做好“化学品"或“危险”的标识.
(3)运输及装卸过程中,禁止遗洒,必须轻拿轻放,严禁撞碰或在地面上滚动.
2、使用控制措施
施工现场、库房严禁烟火,并配备消防器材,冬施中对器材进行防冻处理;施工人员领取化学品须找管理人员按规定领取;施工人员拆封化学品时,要从原封口处拆封并倒取,不得从包装的其他部位打孔倒取,取用完毕及时封好口,空桶必须及时盖好原封盖以便回收;化学品包装物的处理执行危险固体废弃物控制要求;施工人员必须按包装上的操作说明使用化学品;化学品产生的废液,要放入固定桶内单独存放,由厂家统一回收处理;易燃易爆及化学品的应急处理执行《应急准备与响应控制程序》.
4。2.7防止夜间污染
现场照明灯具配备定向式可拆除灯罩,使用前应调整照射角,避免光污染;电焊施工时,采用围挡遮住射向场外一侧的弧光。
4.2.8防止电磁辐射、放射性污染
电磁辐射和放射性环境负荷国家标准;焊接时必须使用镶有特制防护眼镜片的面罩,焊工必须穿好工作服,戴好防护手套和鞋,工作服面料要用反射系数大的纺织品制作。
4。2.9土壤污染控制措施
回收废弃电池;少用塑料袋、一次性发泡塑料饭盒;不滥用使土壤板结的化学用品;道路硬化前,在土壤面层上设置隔离层;不随意取土破坏原有的植被,合理的植树种草,护坡护路,美化施工环境现场的生存空间。
4。2.10节约能源
(1)制定节水节电措施,选用节水器具、设备;杜绝用水设备跑、冒、滴、漏。
(2)雨水、污废水资源化;污废水经沉淀、中和处理,供冲厕、喷淋所用。收集雨水,供冲厕、绿化、喷淋所用。
(3)名片、贺卡及办公用纸利用再生纸;逐步推行无纸化办公。对可用电脑数据传输的信息,尽量使用电子媒介传递。
(4)选用可回收、简包装的绿色办公用品.减少一次性物品的使用量;设置分类垃圾箱,定期回收废纸、报纸、实现资源再利用。
(5)办公、生活全部采用窗外遮阳、保温性能良好的周转式活动房,布置通风、采光良好,使用中,环境温度超过40℃时,架设黑色遮阳网或覆盖保温材料,减少空调电能的消耗。
(6)应用太阳能技术,将太阳能集热器置于临舍屋顶,储热水箱搁置在临舍楼梯间或用水房间顶部,用于热水洗浴或供生活之用。
(7)室内临时照明选用LED节能灯以及国家普及的节能灯具,楼层通道照明临电线路使用工程永久管线敷设,灯具采用声、光控等自控装置;照明满足最低照度要求,照度不超过最低照度要求的20%.道路照明采用新型太阳能灯,白天吸收太阳能,夜晚自动感光照明。
(8)空调、采暖设施合理配置,固定使用时间,实行分段分时集中统一管理,有效降低能耗。
(9)使用组装式大门、围墙和防护棚、工作棚、楼层安全门、饮水亭、吸烟室、临时厕所等工具化、定型化临边、洞口防护、隔离围挡,实现“一次投入、多次可周转利用"的标准化工地,减少二次投入,节约材料.
4.2.11内业管理
(1)工程开工前按规定到当地建设行政主管部门及环保部门办理相关手续;针对各分项工程编制由针对性的环保方案。
(2)项目部定期组织环保工作的自我检查,并将检查出的问题及解决方法、期限进行详细记录;对项目部管理人员定期进行环保教育,使每个管理人员在思想上树立环保意识,加强环保观念,并进行环保知识的考核。
(3)对外包队施工人员进行进场教育同时,进行环保方面的教育并签订相关协议.
(4)项目部配备噪声监测仪器和烟尘检测仪,做到环保情况数据化,符合国家标准.
4.2。12宣传保证
实施传统的宣传活动:宣传保护标语,环境保护标志,环境保护警示牌,环境保护宣传墙报,环境保护竞赛活动,环境保护演讲比赛等。实施现代的宣传活动,积极推行环境保护文艺活动,环境保护宣传的“三个一工程"(一场晚会、一副标语、一块墙报)。
4.2。13专家顾问保证措施
聘请专业环保人士,对施工环境保护管理工作进行独立监督指导,采用环境气氛分析表,衡量施工现场环境管理状况,发扬优点,改进不足,从而达到环境保护管理工作由被动变主动的目的.
4.2.14特殊施工工序防污染措施
1、钢筋工程
(1)冷拉钢筋掉下的钢筋皮、钢筋屑要及时清理,加工钢筋后废弃的钢筋头、钢筋绑丝及垫块都要统一回收处理。
(2)在对锈蚀钢材及钢筋除锈时,除下来的铁锈不得与其它垃圾混放,要集中起来统一回收处理。
(3)使用电焊机要注意节约焊条,用废的焊条头要统一回收处理。
(4)维护钢筋加工机械(如切割机、卷扬机、弯曲机等)时,擦拭的棉纱要统一回收处理.
(5)在检查施工机械时,若发现机械有漏油现象,应立即停止使用,进行维修,防止漏油过多而污染地面.
2、模板工程
(1)模板设计和制作要尽量合理,以节约材料。模板加工后的残余材料要统一集中处理,加以二次利用。
(2)木工棚加工模板的地面进行洒水防尘,木工操作面要及时清理木屑和锯末,以保证木工棚和作业面保持清洁。
(3)模板在涂刷脱模剂时,要防止泄漏,以免污染地面,禁止用废旧的机油代替脱模剂.
(4)每次模板拆除时,必须尽量保存模板的完整性,减少模板的报废率。设专人及时清理模板上的混凝土和绘图,模板清理过程中的垃圾及时清运到施工现场指定垃圾存放地点。
(5)放置模板的场地地面要硬化,模板下方要铺垫塑料布,以防止模板低落的油垢污染地面。
3、混凝土工程
(1)混凝土运输车辆要保证车况良好,避免在运输过程中排放超标的尾气.
(2)混凝土运输车辆上料过程中,洒在车身上的各种骨料要清理干净,以免遗洒在运输道路上.
(3)泵送设备尧经常维修,避免漏油污染地面及排放废气污染大气。
(4)混凝土在养护时,养护剂要集中使用,保证其充分利用。对毡布和塑料薄膜要保护好,以备回收利用。
(5)毡布和塑料薄膜等养护材料经多次使用后达到报废标准的,要统一回收处理。
4、装修工程
(1)采用符合环保规定的建筑装饰材料,严禁使用对人体有害的装饰建材,积极推广使用“绿色建材"。
(2)各种板材、涂料、粘结剂、化学外加剂等的有机挥发性物质,其有关指标必须符合有关环保规定.
(3)在装修施工过程中,涂刷油漆、涂料等化学品时,要防止遗洒。
5、脚手架工程
(1)在对脚手管涂刷防锈漆时,要防止油漆出现流坠现象,其下要铺垫塑料布,以免地下的油漆污染地面。
(2)架子管除锈统一在操作间进行,将除下来的铁锈粉集中处理。
4.2。15绿色环保措施
1、推广采用“绿色材料"
在建筑工程物资采购过程中,选择绿色、环保、节能产品,对于进场的建筑工程物资,主要包括:原材料、成品、半成品、构配件、器具、设备等进行有害物含量检测,符合标准的物资方可在工程中使用。在施工中,采用科学环保的施工方法、工艺进行施工,减少施工过程中可能出现的有害环境的因素发生,从始至终充分考虑环保及人文要求,从源头实现绿色、节能的效果.
2、暂设工程推行“绿色设计”、选用“绿色产品”、实施“绿色施工"
(1)在暂设工程的生活区、办公区的建筑物如宿舍、食堂、厕所、服务设施、办公室、仓库、门卫室等,采用可易于拆卸、能再生利用和保护生态环境与保证产品的性能的活动房屋;采用环保临时厕所、采用太阳能技术,解决生活热水问题.
(2)在生活区的建设规模上,进行科学计划、安排,根据施工高峰与低潮的变化,合理设计生活区容纳人员的数量,充分利用社会资源解决作业人员的生活问题,尽可能减少生活区的规模,从而减少对环境的污染。
5。0检查与纠正措施
5.1监测和测量
(1)项目部技术负责人对项目环境管理体系的运行进行监督检查.
(2)工程部每月定期进行文明施工的检查,落实环境管理各项制度的执行情况
5。2不符合、纠正和预防措施
(1)对于项目安全文明大检查中的环境管理不符合项,由公司工程部开出不符合项报告,项目技术部根据现象分析原因,制定纠正措施,由相关部门负责进行分析。由公司工程管理部负责跟踪检查,并做应有的记录。
(2)对于顾客对环境的投诉和抱怨,由项目技术部分析,必要时制定纠正措施。
5.3记录
项目技术部要做好主管要素的记录工作,及时提供客观的记录证据,记录要清晰、完整、准确。
项目环境管理体系运行记录一览表
序号
体系运行记录
责任部门
1
项目环境因素评价表
项目安全部
2
重大环境因素清单
项目技术部
3
项目噪声监测计划表
项目技术部
4
环境管理纠正与预防措施
项目生产部
5。4环境管理体系审核
项目部全体员工要注重环境意识,积极配合公司工程部的检查工作,同时在施工过程中做好定期的自检工作,发现不合格的部位要及时进行修改,并且要保留过程记录并报送公司工程管理部。
目 录
第一章编制说明及编制依据1
第一节编制说明1
第二节编制依据1
第二章绿色施工管理1
第一节组织管理2
第二节规划管理3
第三节实施管理3
第四节评价管理3
第五节人员安全与健康管理3
第三章环境保护4
第一节扬尘控制4
第二节噪音与振动控制5
第三节光污染控制6
第四节水污染控制6
第五节土壤保护6
第六节建筑垃圾控制7
第七节地下设施、文物和资源保护8
第四章节材与材料资源利用8
第一节节材措施8
第二节结构材料8
第三节围护材料9
第四节装饰装修材料9
第五节周转材料9
第五章节水与水资源利用10
第一节提高用水效率10
第二节非传统水源利用10
第六章节能与能源利用10
第一节节能措施10
第二节机械设备与机具11
第三节生产生活及办公临时设施11
第四节施工用电及照明11
第七章节地与施工用地保护11
第一节临时用地指标11
第二节临时用地保护12
第三节施工总平面布置12
25
第一章 编制说明及编制依据
第一节 编制说明
根据招投标文件、施工合同以及设计施工图纸,结合本工程施工组织设计和现场实际条件,并在充分理解的基础上进行编制的。本施工方案作为工程绿色环境管理的依据,编制时对施工部署、主要技术方案及措施、工程质量及施工安全保证体系、工程项目组织管理机构情况、施工现场平面布置、施工总进度计划控制等诸多因素进行充分考虑,突出其可行性、科学性。
本施工方案是我公司为优质、高速、安全、文明、低耗等绿色施工本工程,全面实现施工合同和设计图纸提出的各项要求而作出的慎重承诺,是做到绿色施工相关要求的指导性文件.
第二节 编制依据
1。《中华人民共和国环境保护法》
2。《中华人民共和国环境影响评价法》
3.《中华人民共和国大气污染防治法》
4。《中华人民共和国水污染防治法》
5。《中华人民共和国环境噪声污染防治法》
6。《中华人民共和国固体废物污染防治法》
7。《建设项目环境保护管理条例》
8.《绿色施工管理规程》DB11/513-2021;
9。《建筑施工场界噪声限值》(GB12523-90);
10。《建筑施工场界噪声测量方法》(GB12524—90);
11。《建筑节能工程施工质量验收规范》(GB54011-2007);
第二章 绿色施工管理
绿色施工是指工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现四节一环保(节能、节地、节水、节材和环境保护).绿色施工管理主要包括组织管理、规划管理、实施管理、评价管理和人员安全与健康管理五个方面.
第一节 组织管理
工程名称: 1号商务办公楼等3项(平谷区府前西街18号院改扩建(公园一号)项目)
建设地点:北京市平谷区
建设规模:总建筑面积35000㎡
建设单位:北京盛祺投资
设计单位:中外建工程设计与顾问
监理单位:北京纵横工程监理
总包单位:江苏华坤建设工程
工程性质:写字楼、地下车库
招标开工日期:2021年6月25日
招标竣工日期:2021年5月4日
工程概况如下表:
楼号
层数
地上建筑面积
地下建筑面积
总建筑面积
建筑高度
基础埋深
结构形式
地上/地下
(㎡)
(㎡)
(㎡)
(m)
(m)
1号商务办公楼
16F/
3F
22118
12882
35000
78.8
13。3
筏板基础
我公司建立健全的绿色施工管理体系,并制了定相应的管理制度与目标:
项目经理为绿色施工第一责任人,负责绿色施工的组织实施及目标实现,并指定绿色施工管理人员和监督人员,在施工过程中实时监控,做好绿色施工。绿色施工人员组织见附表一。
第二节 规划管理
编制专项绿色施工方案,按我公司有关规定进行审批。
绿色施工方案包括以下内容:
(1)环境保护措施,制定环境管理计划及应急救援预案,采取有效措施,降低环境负荷;
(2)节材措施,在保证工程安全与质量的前提下,制定节材措施。如进行施工方案的节材优化,尽量避免工地现场材料浪费,建筑垃圾减量化,尽量利用可循环材料等;
(3)节水措施,根据工程所在地的水资源状况,制定节水措施;
(4)节能措施,进行施工节能策划,确定目标,制定节能措施;
(5)节地与施工用地保护措施,施工总平面布置规划及临时用地节地措施等。
第三节 实施管理
在绿色施工过程中对整个施工过程实施动态管理,加强对施工策划、施工准备、材料采购、现场施工、工程验收等各阶段的管理和监督。
结合工程项目的特点,有针对性地对绿色施工作相应的宣传,通过宣传营造绿色施工的氛围.
定期对职工进行绿色施工知识培训,增强职工绿色施工意识。
第四节 评价管理
根据绿色施工方案,结合工程特点,对绿色施工的效果及采用的新技术、新设备、新材料与新工艺,进行自我评估。
第五节 人员安全与健康管理
在施工方案中制订施工防尘、防毒、防辐射等职业危害的措施,保障施工人员的长期职业健康。
根据实际场地合理布置施工现场,保护生活及办公区不受施工活动的有害影响。施工现场建立卫生急救、保健防疫制度,在安全事故和疾病疫情出现时提供及时救助。
提供卫生、健康的工作与生活环境,加强对施工人员的住宿、膳食、饮用水等生活与环境卫生等管理,明显改善施工人员的生活条件。
第三章 环境保护
第一节 扬尘控制
在运送土方、垃圾、设备及建筑材料等物质时,不污损场外道路。运输容易散落、飞扬、流漏的物料的车辆,必须采取措施封闭严密,保证车辆清洁.施工现场出口设置洗车槽,及时清洗车辆上的泥土,防止泥土外带.
土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1.5m,不扩散到场区外.
结构施工、安装装饰装修阶段,作业区目测扬尘高度小于0。5m。对易产生扬尘的堆放材料应采取密目网覆盖措施;对粉末状材料应封闭存放;场区内可能引起扬尘的材料及建筑垃圾搬运应有降尘措施,如覆盖、洒水等;浇筑混凝土前清理灰尘和垃圾时利用吸尘器清理,机械剔凿作业时可用局部遮挡、掩盖、水淋等防护措施;高层或多层建筑清理垃圾应搭设封闭性临时专用道或采用容器吊运。
施工现场非作业区达到目测无扬尘的要求。对现场易飞扬物质采取有效措施,如洒水、地面硬化、围挡、密网覆盖、封闭等,防止扬尘产生。
构筑物机械拆除前,做好扬尘控制计划。可采取清理积尘、拆除体洒水、设置隔档等措施.
现场具体措施施工现场扬尘控制
商品混凝土供应商的选择:所有混凝土均采用商品混凝土,由总包牵头,组织业主、监理考察选定综合实力强的全封闭式搅拌站。
场地的封闭及绿化:现场内所有的场地均采用C20的混凝土浇注,车道范围200mm厚,其余150mm厚。其他空地要覆盖处理,难以利用的空地做成花池,种花草美化。
散状颗粒物的防尘措施:回填土,砌筑用砂子等进场后,临时用密目网或者苫布进行覆盖,控制一次进场量,边用边进,减少散发面积。用完后清扫干净.运土坡道要注意覆盖,防止扬尘.
封闭式垃圾站:在现场设置一个封闭式垃圾站设置在1#楼西北角,施工垃圾用塔吊吊运至垃圾站,对垃圾按无毒无害可回收、无毒无害不可回收、有毒有害可回收、有毒有害不可回收分类分拣、存放,并选择有垃圾消纳资质的承包商外运至规定的垃圾处理场。
切割、钻孔的防尘措施:齿锯切割木材时,在锯机的下方设置遮挡锯末挡板,使锯末在内部沉淀后回收。钻孔用水钻进行,在下方设置疏水槽,将浆水引至容器内沉淀后处理。
钢筋接头:大直径钢筋采用直螺纹机械连接,减少焊接产生废气对大气的污染。避免焊接释放的废气体对环境的污染。较小的钢筋按规定搭接倍数进行绑扎连接。
撒水防尘:常温施工期间,每天派专人撒水,将沉淀池内的水抽至撒水车内,边走边撒。撒水车前设置钻孔的水管,保证撒水均匀。
利用吸尘器清理:结构施工期间,对模板内的木削、废渣的清理采用大型吸尘器吸尘,防止灰尘的扩散,并避免影响混凝土成型质量。
现场周边围墙:现场周边按照文明施工要求进行砌筑粉刷的围墙,外侧彩布上设带有公司形象的标语。在主路口北侧设有总公司统一编制的五牌一图制度栏。
车辆运输防尘:在主路口的洗车池设有专人对进出车辆进行冲洗,土方开挖时可以适当安排增加人手洗车及施工主
