收藏 分销(赏)

轻钢龙骨矿棉吸音板吊顶施工技术交底.doc

上传人:人****来 文档编号:9998007 上传时间:2025-04-16 格式:DOC 页数:40 大小:968.04KB
下载 相关 举报
轻钢龙骨矿棉吸音板吊顶施工技术交底.doc_第1页
第1页 / 共40页
轻钢龙骨矿棉吸音板吊顶施工技术交底.doc_第2页
第2页 / 共40页
点击查看更多>>
资源描述

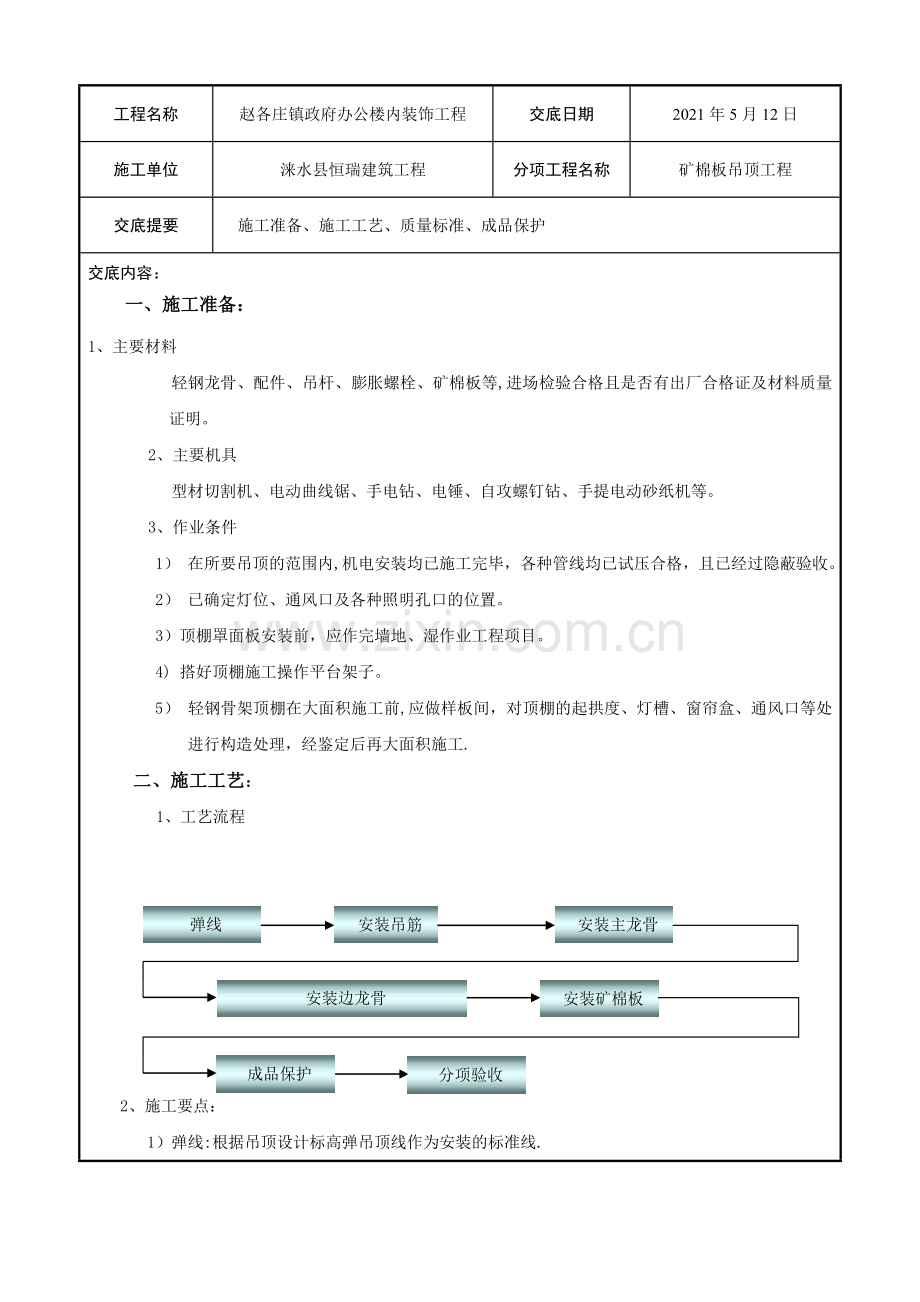

轻钢龙骨矿棉吸音板吊顶施工技术交底全套资料 (全套标准方案,可以直接使用,可编辑 优秀版资料,欢迎下载) 技 术 交 底 记 录 表C2—1 编 号 顶001 工程名称 赵各庄镇政府办公楼内装饰工程 交底日期 2021年5月12日 施工单位 涞水县恒瑞建筑工程 分项工程名称 矿棉板吊顶工程 交底提要 施工准备、施工工艺、质量标准、成品保护 交底内容: 一、施工准备: 1、主要材料 轻钢龙骨、配件、吊杆、膨胀螺栓、矿棉板等,进场检验合格且是否有出厂合格证及材料质量证明。 2、主要机具 型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动砂纸机等。 3、作业条件 1) 在所要吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,且已经过隐蔽验收。 2) 已确定灯位、通风口及各种照明孔口的位置。 3)顶棚罩面板安装前,应作完墙地、湿作业工程项目。 4) 搭好顶棚施工操作平台架子。 5) 轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工. 二、施工工艺: 1、工艺流程 弹线 安装吊筋 安装主龙骨 安装边龙骨 安装矿棉板矿棉板板块 成品保护 分项验收 2、施工要点: 1)弹线:根据吊顶设计标高弹吊顶线作为安装的标准线. 2)安装吊筋:根据施工图纸要求确定吊筋的位置,安装吊筋预埋件(角铁),刷防锈漆,吊杆采用直径为Φ8的钢筋制作,吊点间距900—1200mm。安装时上端与预埋件焊接,下端套丝后与吊件连接.安装完毕的吊杆端头外露长度不小于3mm。 3)安装主龙骨:一般采用UC38龙骨,吊顶主龙骨间距为900~1000mm。安装主龙骨时,应将主龙骨吊挂件连接在主龙骨上,拧紧螺丝,并根据要求吊顶起拱1/200,随时检查龙骨的平整度。房间内主龙骨沿灯具的长方向排布,注意避开灯具位置;走廊内主龙骨沿走廊短方向排布。 4)安装次龙骨:配套次龙骨选用烤漆T型龙骨,间距与板横向规格同,将次龙骨通过挂件吊挂在大龙骨上。 5)安装边龙骨:采用1型边龙骨,与墙体用塑料胀管自攻螺钉固定,固定间距200mm。 6)隐蔽检查:在水电安装、试水、打压完毕后,应对龙骨进行隐蔽检查,合格后方可进入下道工序。 7)安装饰面板:矿棉板选用认可的规格形式,明龙骨矿棉板直接搭在T型烤漆龙骨上即可。随安板随安配套的小龙骨,安装时操作工人须戴白手套,以防止污染.600×600矿棉板. 8)安装图如下: . 三、质量要求 1、主控项目 1)吊顶标高、尺寸、起拱和造型应符合设计要求。 2)饰面材料的材质、品种、规格、图案和颜色应符合设计要求.当饰面材料为玻璃板时,应使用安全玻璃或采取可靠的安全措施. 3 )饰面材料的安装应稳固严密。饰面材料与龙骨的搭接宽度应大于龙骨受力面宽度的2/3. 4)吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。金属吊杆、龙骨应进行表面防腐处理;木龙骨应进行防腐、防火处理。 5)明龙骨吊顶工程的吊杆和龙骨安装必须牢固。 2、一般项目 1)饰面材料表面应洁净、色泽一致,不得有翘曲,裂缝及缺损.饰面板与明龙骨的搭接应平整、吻合,压条应平直、宽度一致. 2)饰面板上的灯具、烟感器、喷淋头、风口蓖子等设备的位置应合理、美观,与饰面板的交接应吻合、严密. 3)金属龙骨的接缝应平整、吻合、颜色一致,不得有划伤、擦伤等表面缺陷.本质龙骨应平整、顺直,无劈裂。 4)吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施. 5)明龙骨吊顶工程安装的允许偏差和检验方法应符合下表的规定。 下表明龙骨吊顶工程安装的允许偏差和检验方法 项次 项目 允许偏差(mm) 矿棉板 1 表面平整度 3 2 接缝直线度 3 3 接缝高低差 2 四、成品保护 1、轻钢骨架、罩面板及其他吊顶材料在入场存放、使用过程中应严格管理,保证不变形、不受潮、不生锈. 2、装修吊顶用吊杆严禁挪做机电管道、线路吊挂用;机电管道、线路如与吊顶吊杆位置矛盾,须经过项目技术人员同意后更改,不得随意改变、挪动吊杆. 3、吊顶龙骨上禁止铺设机电管道、线路。 4、轻钢骨架及罩面板安装应注意保护顶棚内各种管线轻钢骨架的吊杆、龙骨不准固定在通风管道及其他设备件上。 5、为了保护成品,罩面板安装必须在棚内管道、试水、保温等一切工序全部验收后进行。 6、设专人负责成品保护工作,发现有保护设施损坏的,要及时恢复。 7、工序交接全部采用书面形式由双方签字认可,由下道工序作业人员和成品保护负责人同时签字确认,并保存工序交接书面材料,下道工序作业人员对防止成品的污染、损坏或丢失负直接责任,成品保护专人对成品保护负监督、检查责任。 五、安全措施及环境保护 1、 安全措施 1)、现场临时水电设专人管理,不得有长流水、长明灯. 2)、工人操作地点和周围必须清洁整齐,做到活完脚下清,工完场地清,制定严格的成品保护措施。 3)、持证上岗制:特殊工种必须持有上岗操作证,严禁无证上岗。 4)、中小型机具经检验合格,履行验收手续后方可使用。同时应由专门人员使用操作并负责维修保养。必须建立中小型机具的安全操作制度,并将安全操作制度牌挂在机具旁明显处. 5)、中小型机具的安全防护装置必须保持齐全、完好、灵敏有效。 6)、使用人字梯攀高作业时只准一人使用,禁止同时两人作业。 2、环境保护 1)施工现场周边设围墙或围挡,以进行隔音降噪。 2)合理使用各类原材料,充分回收利用施工中产生的边角废料,减少资源浪费,以减少固体废弃物的产生。 审核人 交底人 接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写"分项工程名称”栏,其他技术交底可不填写. 轻钢龙骨铝扣板吊顶施工方案 轻钢龙骨铝扣板吊顶施工方案、方法 来源:原创 远望设计 发布时间:2021—06-24 18:24 点击数: 1432 A、施工工艺 弹线、安装吊杆、安装主龙骨、安装副龙骨、起拱调平、安装铝扣板 B、施工方法 1、根据图纸先在墙上、柱上弹出顶棚标高水平墨线,在顶板上画出吊顶布局,确定吊杆位置并与原预留吊杆焊接,如原吊筋位置不符或无预留吊筋时,采用 M8膨胀螺栓在顶板上固定,吊杆采用φ8钢筋加工。 2、根据吊顶标高安装大龙骨,基本定位后调节吊挂抄平下皮(注意起拱量);再根据板的规格确定中、小龙骨位置,中、小龙骨必须和大龙骨底面贴紧,安装垂直吊挂时应用钳夹紧,防止松紧不一. 3、主龙骨间距一般为1000mm,龙骨接头要错开;吊杆的方向也要错开,避免主龙骨向一边倾斜。用吊杆上的螺栓上下调节,保证一定起拱度,视房间大小起拱5—20mm,房间短向1/200,待水平度调好后再逐个拧紧螺帽,开孔位置需将大龙骨加固. 4、施工过程中注意各工种之间配合,待顶棚内的风口、灯具、消防管线等施工完毕,并通 过各种试验后方可安装面板。 5、铝板安装:注意铝板的表面色泽,必须符合设计规范要求,铝板的几何尺寸进行核定,偏差在?1mm,安装时注意对缝尺寸,安装完后轻轻撕去其表面保护膜。 C.质量标准 (一)主控项目 1、吊顶标高、尺寸、起拱和造型应符合设计要求。 2、饰面材料的材质、品种、规格、图案和颜色应符合设计要求。 3、暗龙骨吊顶工程的吊杆、龙骨和饰面材料的安装必须牢固. 4、吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。金属吊杆、龙骨应经过表面防腐处理;木吊杆、龙骨应进行防腐、防火处理. (二)一般项目 1、饰面材料表面应洁净、色泽一致,不得有翘曲、裂缝及缺损。压条应平直、宽窄一致。 2、饰面板上的灯具、烟感器、喷淋头、风口篦子等设备的位置应合理、美观,与饰面板的交接应吻合、严密。 3、金属吊杆、龙骨的接缝应均匀一致,角缝应吻合,表面应平整,无翘曲、锤印.木质吊杆、龙骨应顺直,无劈裂、变形。 4、吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散措施. 5、暗龙骨员顶工程安装的允许偏差和检验方法应符合《建筑装饰装修工程施工质量验收规范》表 6。2。11的规定。 本文标签: 北京市公安局通州分局还建办公楼 装修改造项目装修 吊 顶 工 程 专 项 方 案 编制人:李超 审核人:程李明 日 期:2021年9月10日 中建一局集团第二建筑 一、编制依据 1、施工组织设计及施工图纸 序号 名称 1 北京市公安局通州分局还建办公楼装修改造项目装修施工组织设计 2 北京市公安局通州分局还建办公楼装修改造项目装修施工图纸 2、主要标准、规范、规程、图集 序号 规范、规程名称 编号 1 《住宅建筑规范》 GB50368-2005 2 《民用建筑隔声设计规范》 GB 50118—2021 3 《建筑设计防火规范》 GB50016—2021 4 《高层民用建筑设计防火规范》 GB50016—2021 5 《建筑抗震设计规范》 GB50011-2021 6 《民用建筑设计通则》 GB50352-2005 7 《民用建筑工程室内环境污染控制规范》 GB50325—2021 8 《建筑材料放射性核素限量》 GB6566-2021 9 《建筑装饰装修工程质量验收规范》 GB50210-2001 10 《纸面石膏板》 GB/T9775—1999 11 《建筑用轻钢龙骨》 GB/T 11981-2021 12 《建筑安装分项工程施工工艺规程》 DBJ/T01-26—2003 二、工程概况 序号 项目 内容 1 工程名称 北京市公安局通州分局还建办公楼装修改造项目装修 2 工程地址 北京市通州区新华大街与新华北街交叉口东北角 3 建设单位 北京市公安局通州分局 4 设计单位 中船重工建筑工程设计研究院 5 施工单位 中建一局集团第二建筑工程 6 监理单位 北京市潞运建设工程监理服务中心 7 项目结构 钢筋混凝土框架剪力墙结构 8 资金来源 国家财政拨款 9 质量标准 合格 10 工程规模 1—24层地上建筑总面积24000㎡ 11 建筑层数 地上 二十四层 地下 四层 1 范围 本工艺标准适用于本工程中吊顶采用轻钢骨架安装石膏板的顶棚安装工程。 2 施工准备 2.1 材料及构配件: 2。1。1 天花吊顶系统采用50系列上人龙骨。 2.1。2 配件有吊挂件、连接件、挂插件。 2。1.3 零配件有吊杆、花篮螺丝、射钉、自攻螺钉。 2.1.4 石膏板采用9。5厚纸面石膏板,。 2.2 主要机具: 2.2。1 电锯、无齿锯、射钉枪、手电钻。 2。2。2 手锯、手刨子、钳子、螺丝刀、扳子、方尺、钢尺、钢水平等. 2.3 作业条件: 2。3。1 结构施工时,应在现浇混凝土楼板,按设计要求间距预埋ф8钢筋吊杆,间距为900mm~1200mm,端头吊杆距墙不大于300mm,采用膨胀螺栓连接吊杆与结构板连接固定. 2。3。2 安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种露明孔口位置。 2。3。3 各种材料全部配套备齐。 2.3.4 顶棚石膏板安装前,应做完墙、地湿作业工程项目。 2.3。5 搭好顶棚施工操作平台架子。 2。3。6 轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、通风口等处进行构造处理,通过做样板间决定分块及固定方法,经鉴定认可后再大面积施工. 3 操作工艺 3.1 工艺流程: 弹顶棚标高水平线→划龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装副龙骨→安装石膏板 3.2 弹顶棚标高水平线:根据楼层100cm标高水平线,用尺竖向量至顶棚设计标高,沿墙、柱四周弹顶棚标高水平线。 3.3 划龙骨分档线:按设计要求的主、次龙骨间距布置,主龙骨中距不大于1200mm,次龙骨中距400mm,横贯龙骨中距600mm. 3.4 安装主龙骨吊杆:弹好顶棚标高水平线后,确定吊杆下端头的标高,按主龙骨位置及吊挂间距,将吊杆膨胀螺栓与结构板连接固定。 3.5 安装主龙骨: 3。5.1 配装吊杆螺母。 3.5.2 在主龙骨上安装吊挂件. 3。5。3 安装主龙骨:将组装好吊挂件的主龙骨,按分档线搁置使吊挂件穿入相应的吊杆螺栓,拧好螺母。 3.5。4 主龙骨相接处装好连接件,拉线调整标高、起拱和平直。 3。5.5 安装洞口附加主龙骨,按图集相应节点构造,设置连接卡固件。 3。5.6 钉固边龙骨,采用射钉固定。射钉间距为1000mm。 3.6 安装次龙骨: 3。6。1 按已弹好的次龙骨分档线,卡放次龙骨吊挂件. 3。6.2 吊挂次龙骨:按设计规定的次龙骨间距,将次龙骨通过吊挂件吊挂在主龙骨上,间距400mm。 3。6。3 当次龙骨长度需延续接长时,用次龙骨连接件,在吊挂次龙骨的同时相接,调直固定. 3。7 安装横撑龙骨:横撑龙骨用副龙骨截取,其方向与副龙骨垂直,装在石膏板的拼接处,底面与副龙骨平齐。横撑龙骨与副龙骨的连接,采用配套副龙骨支托件. 3。8 安装石膏板:在安装石膏板前必须对顶棚内的各种管线进行检查验收,并经打压试验合格后,才允许安装石膏板.顶棚石膏采用9。5厚纸面石膏板,双层做法。石膏板采用自攻螺丝固定法. 3。8。1 石膏板自攻螺钉钉固法:在已装好并经验收的轻钢龙骨下面,按石膏板的规格、拉缝间隙、进行分块弹线,从顶棚中间顺通长副龙骨方向先装一行石膏板,作为基准,然后向两侧伸延分行安装,石膏板的自攻螺钉间距为150mm~170mm。 3.9 纸面石膏板与轻钢龙骨安装施工方法: 3。9.1纸面石膏板的现场加工:大面积板料切割可使用电圆锯,小面积板料切割采用多用刀片进行灵活裁割;用专用工具圆孔锯在纸面石膏板上开各种圆形孔洞,用针锉在板上开各种异型孔洞;用针锯在纸面石膏板上开出直线型孔洞;用边角刨将板边制成倒角;用滚锯切割小于120mm的纸面石膏板条,使用曲线锯,可以裁割不同造型的异型板材。 3。9.2纸面石膏板的罩面钉装:大多是采用横向铺钉的形式,纸面石膏板在吊顶面的平面排布,需从整张板的一侧开始向不够整张板的另一侧逐步安装。板与板之间的接缝缝隙,其宽度一般为3-5mm。纸面石膏板的板材应在自由状态下就位固定,以防止出现弯棱、凸鼓等现象。纸面石膏板的长边(包封边),应沿纵向次龙骨铺设。板材与龙骨固定时,应从一块板的中间向板的四边循序固定,不得采用在多点上同时作业的做法。 用自攻螺钉铺钉纸面石膏板时,钉距以150-170mm为宜,螺钉应与板面垂直。自攻螺钉与纸面石膏板边的距离,距包封边(长边)以10-15mm为宜;距切割边(短边)以15—20mm为宜.钉头略埋入板面,但不能致使板材纸面破损。自攻螺钉进入轻钢龙骨的深度,应≥10mm;在装钉操作中如出现有弯曲变形的自攻螺钉时,应予剔除,在相隔50mm的部位另安装自攻螺钉。 纸面石膏板的拼接缝处,其短边必须采用错缝安装,错开距离应不小于300mm,一般是以一个覆面龙骨的间距为基数,逐块铺排,余量置于最后.安装双层石膏板时,面层板与基层板的接缝也应错开,并不得在同一根龙骨上接缝。 3。9。3注意事项:吊顶施工中应注意工种间的配合,避免返工拆装损坏龙骨及板材。吊顶上的风口、灯具.烟感探头、喷洒头等可在吊顶板就位后安装。 3.9.4纸面石膏板的嵌缝 纸面石膏板拼接缝的嵌缝材料主要有两种:一是嵌缝石膏粉,二是穿孔纸带.嵌缝石膏粉的主要成分是石膏粉加入缓凝剂等。嵌缝及填嵌钉孔等所用的石膏腻子,由嵌缝石膏粉加入适量清水(嵌缝石膏粉与水的比例为1:0。6),静置5~6min后经人工或机械调制而成,调制后应放置30min再使用。注意石膏腻子不可过稠,调制时的水温不可低于5℃,若在低温下调制应使用温水;调制后不可再加石膏粉,避免腻子中出现结块和渣球。穿孔纸带即是打有小孔的牛皮纸带,纸带上的小孔在嵌缝时可保证石膏腻子多余部分的挤出.纸带宽度为50mm,使用时应先将其置于清水中浸湿,这样做有利于纸带与石膏腻子的粘合。此外,另有与穿孔纸带起着相同作用的玻璃纤维网格胶带,其成品已浸过胶液,具有一定的挺度,并在一面涂有不干胶。它有着较牛皮纸带更优异的拉结作用,在石膏板板缝处有更理想的嵌缝效果,故在一些重要部位可用它取代穿孔牛皮纸带,以防止板缝开裂的可能性。玻璃纤维网格胶带的宽度一般为50mm,价格高于穿孔纸带。 整个吊顶面的纸面石膏板铺钉完成后,应进行检查,并将所有的自攻螺钉的钉头涂刷防锈漆,然后用石膏腻子嵌平.此后即作板缝的嵌填处理,其程序如下: 1)清扫板缝,用小刮刀将嵌缝石膏腻子均匀饱满地嵌入板缝,并在板缝处刮涂约60mm宽、1mm厚的腻子.随即贴上穿孔纸带(或玻璃纤维网络胶带),使用宽约60mm的腻子刮刀顺穿孔纸带(或玻璃纤维网格胶带)方向压刮,将多余的腻子挤出,并刮平、刮实,不可留有气泡。 2)用宽约150mm的刮刀将石膏腻子填满宽约150mm的板缝处带状部分. 3)用宽约300mm的刮刀再补一遍石膏腻子,其厚度不得超出2mm。 4)待腻子完全干燥后(约12h),用2号砂布或砂纸将嵌缝石膏腻子打磨平滑, 3.9。5吊顶与隔墙的连接:轻钢龙骨纸面石膏板吊顶与轻质隔墙相连接时,隔墙的横龙骨(沿顶龙骨)与吊顶的承载龙骨用M6螺栓紧固;吊顶的覆面龙骨依靠龙骨挂件与承载龙骨连接;覆面龙骨的纵横连接则依靠龙骨支托。吊顶与隔墙面层的纸面石膏板相交的阴角处,固定金属护角。 3.9.6烟感器和喷淋头安装:施工中应注意水管预留必须到位,既不可伸出吊顶面,也不能留短;烟感器及喷淋头旁800mm范围内不得设置任何遮挡物。 4 质量标准 4.1 主控项目 4.1。1 吊顶标高、尺寸、起拱和造型应符合设计要求。 检验方法:观察;尺量检查。 4。1。2 饰面材料的材质、品种、规格、图案和颜色应符合设计要求。 检验方法:观察;检查产品合格证书、性能检测报告、进场验收记录和复验报告。 4.1。3 吊顶工程的吊杆、龙骨和饰面材料的安装必须牢固。 检验方法:观察;手扳检查;检查隐蔽工程验收记录和施工记录. 4。1。4 吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。金属吊杆、龙骨应经过表面防腐处理。 检验方法:观察;尺量检查;检查产品合格证书、性能检测报告、进场验收记录和隐蔽工程验收记录。 4.1。5 石膏板的接缝应按其施工工艺标准进行板缝防裂处理.安装双层石膏板时,面层板与基层板的接缝应错开,并不得在同一根龙骨上接缝. 检验方法:观察。 4.2 一般项目 4。2。1 饰面材料表面应洁净、色泽一致,不得有翘曲、裂缝及缺损.压条应平直、宽窄一致. 检验方法:观察;尺量检查。 4。2。2 饰面板上的灯具、烟感器、喷淋头、风口篦子等设备的位置应合理、美观,与饰面板的交接应吻合、严密. 检验方法:观察。 4.2。3 金属吊杆、龙骨的接缝应均匀一致,角缝应吻合,表面应平整,无翘曲、锤印。 检验方法:检查隐蔽工程验收记录和施工记录。 4。2.4 吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施。 检验方法:检查隐蔽工程验收记录和施工记录。 4。2。5 轻钢龙骨罩面板顶棚允许偏差和检验方法应符合表4。2.5的规定. 表4。2。5 轻钢龙骨罩面板顶棚允许偏差和检验方法 项类 项 目 允许偏差(mm) 检 验 方 法 纸面石膏板 矿棉板 吸声石膏板 塑料板 龙 骨 龙骨间距 2 2 2 2 尺量检查 龙骨平直 3 2 2 3 拉5m线,用钢直尺检查 起拱高度 ±10 ±10 ±10 ±10 拉线尺量 龙骨四周水平 ±5 ±5 ±5 ±5 拉通线或用水准仪检查 罩 面 板 表面平整 — 3 2.5 2 用2m靠尺和塞尺检查 接缝平直 3 3 3 3 拉5m线,用钢直尺检查 接缝高低 - 2 1.5 1 用钢直尺或塞尺检查 顶棚四周水平 ±5 ±5 ±5 ±5 拉通线或用水准仪检查 压 条 压条平直 3 3 3 3 拉5m线,用钢直尺检查 压条间距 2 2 2 2 尺量检查 4.3 关键控制点的控制 表4。3 关键控制点的控制 序号 关键控制点 主 要 控 制 方 法 1 龙骨、配件、罩面板的购置与进场验收 1。广泛进行市场调查;2.实地考察分供方生产规模、生产设备或生产线的先进程度;3。定购前与业主协商一致,明确具体品种、规格、等级、性能等要求. 2 吊杆安装 1。控制吊杆与结构的紧固方式,对于上人吊顶,必须采用预埋方式;2.控制吊杆间距、下部丝杆端头标高一致性;3。吊杆防腐处理。 3 龙骨安装 1.拉线复核吊杆调平程度;2.检查各吊点的紧挂程度;3。注意检查节点构造是否合理;4.核查在检修孔、灯具口、通风口处附加龙骨的设置;5。骨架的整体稳固程度。 4 罩面板安装 1.安装前必须对龙骨安装质量进行验收;2.使用前应对罩面板进行筛选,剔除规格、厚度尺寸超差和棱角缺损及色泽不一致的板块。 5 外观 1.吊顶面洁净,色泽一致;2。压条平直、通顺严实;3。与灯具、风口篦交接部位吻合、严实. 4。4 质量记录 4.4。1 龙骨、罩面板、胶粘剂的材质合格证明文件和检测报告。 4.4.2 材料进场验收记录和复验报告。 4。4.3 人造木板甲醛含量复检报告。 4.4.4 隐蔽工程验收记录。 4.4.5 技术交底记录。 4.4。6 吊顶工程检验批质量验收记录表。 4。4。7 吊顶分项工程质量验收记录表。 5 应注意的质量问题 5.0。1 抄平、弹线必须精心细致,四周边线,主龙骨位置线、凸凹造型位置线、大中型灯位线等必须全部清晰弹出。 5.0。2 罩面板安装前,必须对龙骨进行内部验收,要求吊杆、反向撑杆、主龙骨、次龙骨连接牢固,具有足够的强度、刚度和稳定性。吊杆、龙骨的材质、规格、间距符合设计要求.吊杆、龙骨均经过防腐处理。 5.0.3 饰面板上的灯具、烟感器、风口篦子必须事先准确标示出其位置,保证交接部位的吻合、严密。 5.0。4 根据拟安装的罩面板单位面积重量,决定主龙骨的起拱量. 5.0。5 石膏制品不得在露天存放,要有防潮防雨措施。 5.0。6 罩面板安装前要对型号、规格、厚度和表面平整度进行检查,不符合要求的,必须调换。筛选工作应在一些用木板自制的简易卡具上进行. 5.0.7 对温度变形较大的罩面板安装时应预留一定的缝隙。 6 成品保护 6。0.1 龙骨、罩面板及其他吊顶材料在入场存放、使用过程中严格管理,保证板材不受潮、不变形、不污染。 6。0。2 罩面板安装必须在棚内管道、试水、保温等一切工序全部验收后进行。 6。0.3 吊顶施工过程中,注意对已安装的门窗,已施工完毕的楼、地面、墙面、窗台等的保护,防止损伤和污染。 6.0.4 吊顶施工过程中注意保护顶棚内各种管线。禁止将吊杆、龙骨等临时固定在各种管道上。 7 职业健康安全与环境管理 7。1 危险源辩识及控制措施 危险源辩识及控制措施 序号 作业活动 危险源 主 要 控 制 措 施 1 轻钢龙骨吊顶 高处坠落 作业前检查操作平台的架子、跳板、围栏的稳固性,跳板用铁丝绑扎固定,不得有探头板。液压升降台使用安全认证厂家的产品,使用前进行堆载试验 2 物体打击 1.上方操作时,下方禁止站人、通行;2。龙骨安装时,下部使用托具支托;3。工人操作应戴安全帽;4。上下传递材料或工具时不得抛掷. 3 漏 电 1。不使用破损电线,加强线路检查;2。用电设备金属外壳可靠接地,按“一机一闸一漏”接用电器具,漏电保护器灵敏有效,每天有专人检测;3.接电、布线由专业电工完成。 4 机械伤害 制定操作规程,操作人应熟知各种机具的性能及可能产生的各种危害。高危机具由经过培训的专人操作 注:表中内容仅供参考,现场应根据实际情况重新辩识。 7.2 环境因素辩识及控制措施 环境因素辩识及控制措施 序号 作业活动 环境因素 主 要 控 制 措 施 1 轻钢龙骨吊顶 噪 声 1。隔离、减弱、分散;2.在规定的时间作业. 2 有害物质挥发 1.人造木板材必须进行甲醛、苯含量复检,超标者禁止使用;2。防腐剂、胶粘剂在配制和使用过程中采取减少挥发的措施;3.组织学习、贯彻、执行《民用建筑工程室内环境污染控制规范》GB50325。 3 固体废物排放 1.加强培训、提高认识;2.建立各种回收管理制度;3。废余料、包装袋、油漆桶、胶瓶、电焊条头等及时清理、分类回收,集中处理. 注:表中内容仅供参考,现场应根据实际情况重新辩识。 轻钢龙骨石膏板吊顶、矿棉吸声板吊顶施工方案 1、石膏板吊顶 1。1、材料准备 1。1.1、主材:应按设计要求选材,其规格包括50主龙骨,50副龙骨,纸面石膏板,细木工板,木龙骨。 副材:主龙骨吊件、副龙骨吊挂、主龙骨连接件、副龙骨连接件、支托连接件。 辅材:ф8吊筋、角铁吊件、膨胀栓、螺母、自攻丝、防锈油漆、焊条. 1。1。2、石膏板、细木工板材料,其品种、规格、质量应符合设计要求.进场材料应有出厂合格证。 2。1、施工机具准备 电锤、手枪钻、金属切割机、砂轮机、电焊机、气泵、风批、拉铆枪、气带、激光自动安平标线仪、施工线、墨斗、盒尺、手锤、錾子、扫帚、套丝、板牙。 2、石膏板吊顶施工工艺 吊顶顶棚工艺流程:施工准备→弹吊顶标高水平线→吊杆制作→钻吊筋孔→安装龙骨吊杆→吊装窗帘盒→安装主龙骨→安装次龙骨→安装横撑龙骨→安装纸面石膏板。 2。1、根据每个房间的具体尺寸结合设计吊顶蓝图进行再细化翻样,原则是以房间中划十字线往四周边返.灯具、喷淋头、烟感、通风口、检修口位置要求对称、适中、一条线,经审核无误后再进行施工。 2。2、弹顶棚标高水平线:根据各楼层500mm 水平标高线,用尺竖向量至顶棚设计标高,沿墙、柱四周用墨斗线弹顶棚标高水平线,其水平允许误差±3mm。 2.3、吊杆制作:吊杆根据吊顶标高,采用ф8镀锌通丝钢筋加工而成。吊杆一端与主骨挂件连接,另一端套内膨胀螺丝,固定在楼板上。 2。4、钻吊筋孔:根据图纸造型尺寸及现场情况,按主龙骨间距≤1。2m尺寸确定吊点位置,用电锤在顶棚上打好吊筋孔。 2.5、安装主龙骨吊杆: 将制作好的吊杆带内膨胀螺丝的一端安装在打好的吊筋孔内,用扳手拧紧螺母,固定牢固。吊杆距主龙骨端部不得超过300mm,否则应增设吊杆。 2.6、安装窗帘盒:采用细木工板制作,用ф8 钢筋吊杆与顶棚吊挂固定。吊顶立面露明部分附加纸面石膏板封死.细木工板背面(吊顶内侧)涂刷三遍防火涂料. 2.7、安装主龙骨:配装吊杆螺母,在主龙骨上安装吊挂件。并按照分档线位置使吊挂件穿入相应的吊杆螺栓,拧好螺母。主龙骨相接处装好连接件,拉线调整位置标高、起拱和平直。起拱高度应不小于房间短向跨度的1/200。钉固边龙骨,边龙骨采用3*4木方,采用钢排钉固定,间距500mm。有木窗帘盒处直接直钉固定. 2.8、安装次龙骨 在主龙骨上卡放次龙骨吊挂件。吊挂次龙骨,次龙骨间距400mm,将次龙骨通过吊挂件吊挂在主龙骨上。当次龙骨需接长时,必须用次龙骨连接件,在吊挂次龙骨的同时相接,调直固定.石膏板到四周墙边及独立柱四周边时留设10mm 宽凹槽。 2.9、安装横撑龙骨 在次龙骨上安装水平连接件,连接横撑龙骨,横撑龙骨必须安装在石膏板接缝处. 2.10、安装石膏板 在安装石膏板前必须对顶棚内的各种管线进行检查验收,并经打压试验合格后,才允许安装纸面石膏板。 纸面石膏板安装:在已安装好并经验收的轻钢龙骨架下面,按板的规格,拉缝间隙(5mm),从顶棚中间顺通长次龙骨方向先装一行纸面石膏板,每组2 人用专用木托架托顶纸面石膏板。纸面石膏板的长边应沿纵向次龙骨铺设,板材的接缝处,必须安装在次龙骨上。纸面石膏板与龙骨固定,应从一块板的中间向板的四边固定,不得多点同时作业。自功螺钉距面纸包封的板边10~15mm 为宜,切割的板边以15~20mm 为宜。钉距以150~170mm为宜,螺钉应与板面垂直。弯曲、变形的螺钉应剔除,并在相距50mm的位置另补安螺钉。钉帽头宜略埋入面板,并不使纸面破损。钉眼用毛笔涂刷防锈漆处理,最后用嵌缝腻子抹平。石膏板到四周墙边及独立柱四周边时留设10mm 宽凹槽。 3、质量标准 3.1、主控项目 3.1.1、吊顶标高、尺寸、起拱和造型应符合设计要求。 3.1.2、饰面材料的材质、品种、式样、规格应符合设计要求。 3。1.3、吊杆、龙骨和石膏板安装必须牢固。 3.1。4、吊杆、龙骨的材质、规格、安装间距及连接方法应符合设计要求。 3。2、一般项目 3。2.1、石膏板表面应洁净、色泽一致、不得有翘曲、裂缝及缺损. 3.2.2、石膏板上的灯具、烟感器、喷淋头、风口箅子等设备的位置应合理、美观、与饰面板交接应吻合、严密。 3。2。3、石膏板的接缝应均匀一致,角缝应吻合,表面应平整,无翘曲、锤印。 3.3、允许偏差项目 项次 项目 允许偏差 检验方法 石膏板 1 表面平整度 2mm 用2m靠尺和塞尺检查 拉5m线检查 用钢尺和塞尺检查 2 接缝直线度 3mm 3 接缝高低差 1mm 4、文明施工及成品保护 4.1、安全文明施工 4。1。1、龙骨、石膏板以及其他材料在进场入库存放、使用过程中应严格管理,保证不变形、不受潮、不生锈等. 4.1.2、龙骨、石膏板边角废料及其它施工垃圾要随时清理,不得随意堆放,每天做到工完场清. 4.2、成品保护措施 4.2.1、轻钢骨架、纸面石膏板及其他吊顶材料在入场存放、使用过程中应严格管理,保证不变形、不受潮、不生锈。 4.2.2、装修吊顶用吊杆严禁挪做机电管道、线路吊挂用;机电管道、线路如与吊顶吊杆位置矛盾,须经过项目技术人员同意后更改,不得随意改变、挪动吊杆。 4.2.3、吊顶龙骨上禁止铺设机电管道、线路。 4.2。4、轻钢骨架及纸面石膏板安装应注意保护顶棚内各种管线,轻钢骨架的吊杆、龙骨不准固定在通风管道及其他设备件上。 4.2.5、为了保护成品,纸面石膏板安装必须在棚内管道、试水、保温等一切工序全部验收后进行。 4。2。6、设专人负责成品保护工作,发现有保护设施损坏的,要及时恢复。 4。2。7、工序交接全部采用书面形式由双方签字认可,由下道工序作业人员和成品保护负责人同时签字确认,并保存工序交接书面材料,下道工序作业人员对防止成品的污染、损坏或丢失负直接责任,成品保护专人对成品保护负监督、检查责任。 5、矿棉装饰吸声板吊顶施工工艺 根据设计要求,本项目中的矿棉装饰吸声板吊顶的安装方式采用明龙骨搁置法安装,按照矿棉板600×600的规格模数设计,收口部分为轻钢龙骨、纸面石膏板叠级吊顶,标高差为50mm. 5。1、施工条件:轻钢龙骨、纸面石膏板吊顶安装完毕。 5。2、工艺流程:弹线定位→固定悬吊体系→安装与调平龙骨→安装矿棉板 5。2。1、弹线定位:主要是弹标高线和龙骨布置线。 (1)根据设计图纸,结合具体情况,将龙骨及吊点位置弹到楼板底面上,龙骨间距和吊杆间距一般都控制在1。0~1。2m以内,弹线应清晰,位置准确。 (2)确定吊顶标高:将设计标高线弹到四周叠级部分轻钢龙骨、纸面石膏板吊顶挂板上,然后将角铝(规格为25mm×25mm)固定在挂板上,角铝的底面同标高线重合。角铝的固定可用气钉枪(单钉)固定。 5.2.2、固定悬吊体系 (1)悬吊形式:镀锌铁丝悬吊,由于活动装配式吊顶一般不做上人考虑,所以在悬吊体系方面也比较简单,目前用的最多的是用射钉或膨胀螺栓固定在结构上,另一端同主龙骨的圆形孔绑牢。镀锌铁丝不宜太细,如单股使用,不宜小于14#的铝丝。悬吊宜沿主龙骨方向,间距不宜大于1.2m。在主龙骨的端部或接长处,需加设吊杆或悬挂铝丝.吊杆和悬挂铝丝不应绑在或固定在吊顶上部的设备管道上,以免管道局部变形或维修,对吊顶面的平整度带来影响。 5.2.3、安装与调平龙骨 主次龙骨宜从同一方向同时安装,其施工程序:就位→调平调直→边龙骨固定→主龙骨接长。 (1)就位:安装时,根据已确定的主龙骨(大龙骨)位置及确定的标高线,先大致将其基本就位。次龙骨(中、小龙骨)应紧贴主龙骨安装就位. (2)调平调直:龙骨就位后,然后满拉纵横控制标高线(十字中心线),从一端开始,一边安装一边调整,然后再精调一遍,直到龙骨调平调直为止。大面积房间吊顶时,在中间还应考虑水平线适当起拱,调平时应注意一定要从一端调各另一端,做到纵横平直。 (3)边龙骨的固定:边龙骨沿标高线钉牢。固定时,一般采用高强水泥钉,钉距不宜大于500mm。边龙骨一般不承重,只起封口作用. (4)主龙骨接长:一般选用连接件接长。连接件可选用铝合金制亦可选用镀锌钢板制。全面校正主、次龙骨的位置及水平度,连接处应错位安装。 5.2.4、安装矿棉板:龙骨吊装调直找平后,可将矿棉板搁在主、次龙骨组成的方框内,板搭在龙骨的肘上即可。 5。3、注意事项 (1)金龙骨板壁较薄,能承受的荷载有限,吊顶的灯具或风篦子等悬吊系统与吊顶悬吊系统脱开,自成体系. (2)主龙骨的铝丝或镀锌铁丝必须绑扎牢固,而且还应交错拉牵,以加强吊顶的稳定性。 (3)铝合金龙骨的水平拱度要均匀、平整,不能有起伏现象,主龙骨、次龙骨纵横都要平直,边龙骨应水平. (4)铝合金龙骨的明露部分应保持清洁美观,一旦弄脏,应及时清理。涂饰墙面施工时,对边龙骨应加以保护,常用办法是贴一条高级纸带或粘贴塑料胶纸. (5)安装时,矿棉板上不得放置其它材料,防止板材受压变形。 (6)为保证花纹、图案的整体性,应使矿棉板背面的箭头方向和白线方向一致。 (7)安装矿棉板时,需戴清洁手套,以防将板面弄脏。 (8)矿棉板在运输、存放、使用过程中,严禁雨淋受潮;在搬运码放过程中,必须轻拿轻放,以防造成折断或边角缺损,存放地点必须干燥、通风、避雨、防潮、平坦,下面应垫木板,再与墙壁保护一定距离。 5.4、通病、原因及防治(见下表) 质量通病 原因分析 防治措施 主、次龙骨纵横方向线条不平直 1、 主、次龙骨受扭伤,虽经修整,仍不平直 2、 挂铅线或镀锌铁丝的射钉位置不正确,拉牵力不均匀 3、 未拉通线全面调整主、次龙骨的高低位置 4、 吊顶的水平线有误,中间平面起拱度不符合规定 1、 凡是受扭伤的主、次龙骨一律不得采用 2、 挂铅线的钉位,应按龙骨的走向分布,间距1.2m 3、 拉通线,逐条调整龙骨的高低位置和线条平直 4、 四周水平线测量正确,中间按平面起拱度1/200~1/300 吊顶造型不对称,罩面板分布不合理 1、 未在房间四周拉十字中心线 2、 未按设计要求布置主、次龙骨 3、 铺安罩面板流向不正确 1、 按吊顶设计标高,
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
