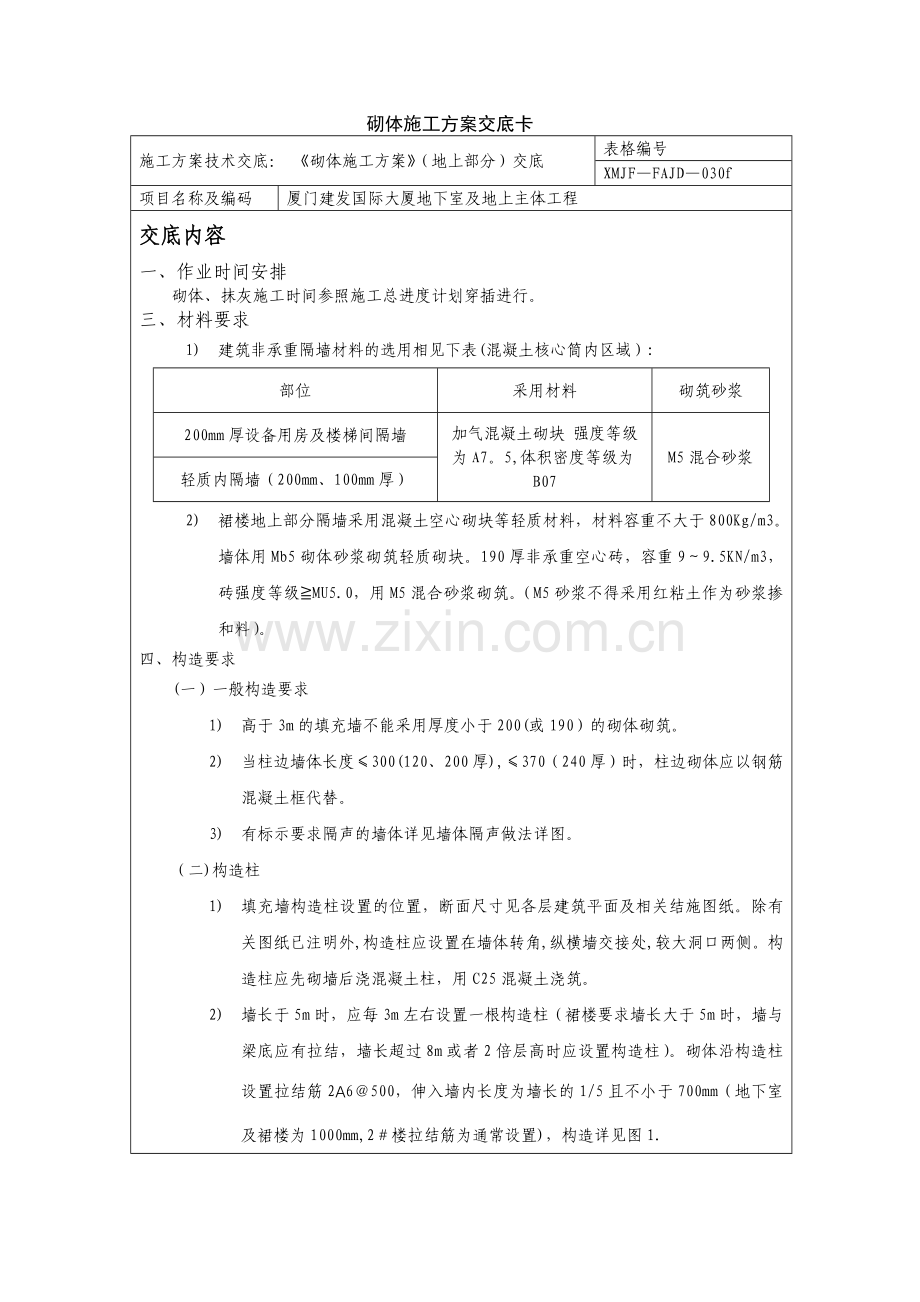

砌体施工方案交底卡
施工方案技术交底: 《砌体施工方案》(地上部分)交底
表格编号
XMJF—FAJD—030f
项目名称及编码
厦门建发国际大厦地下室及地上主体工程
交底内容
一、作业时间安排
砌体、抹灰施工时间参照施工总进度计划穿插进行。
三、材料要求
1) 建筑非承重隔墙材料的选用相见下表(混凝土核心筒内区域):
部位
采用材料
砌筑砂浆
200mm厚设备用房及楼梯间隔墙
加气混凝土砌块 强度等级为A7。5,体积密度等级为B07
M5混合砂浆
轻质内隔墙(200mm、100mm厚)
2) 裙楼地上部分隔墙采用混凝土空心砌块等轻质材料,材料容重不大于800Kg/m3。墙体用Mb5砌体砂浆砌筑轻质砌块。190厚非承重空心砖,容重9~9.5KN/m3,砖强度等级≧MU5.0,用M5混合砂浆砌筑。(M5砂浆不得采用红粘土作为砂浆掺和料)。
四、构造要求
(一)一般构造要求
1) 高于3m的填充墙不能采用厚度小于200(或190)的砌体砌筑。
2) 当柱边墙体长度≤300(120、200厚),≤370(240厚)时,柱边砌体应以钢筋混凝土框代替。
3) 有标示要求隔声的墙体详见墙体隔声做法详图。
(二)构造柱

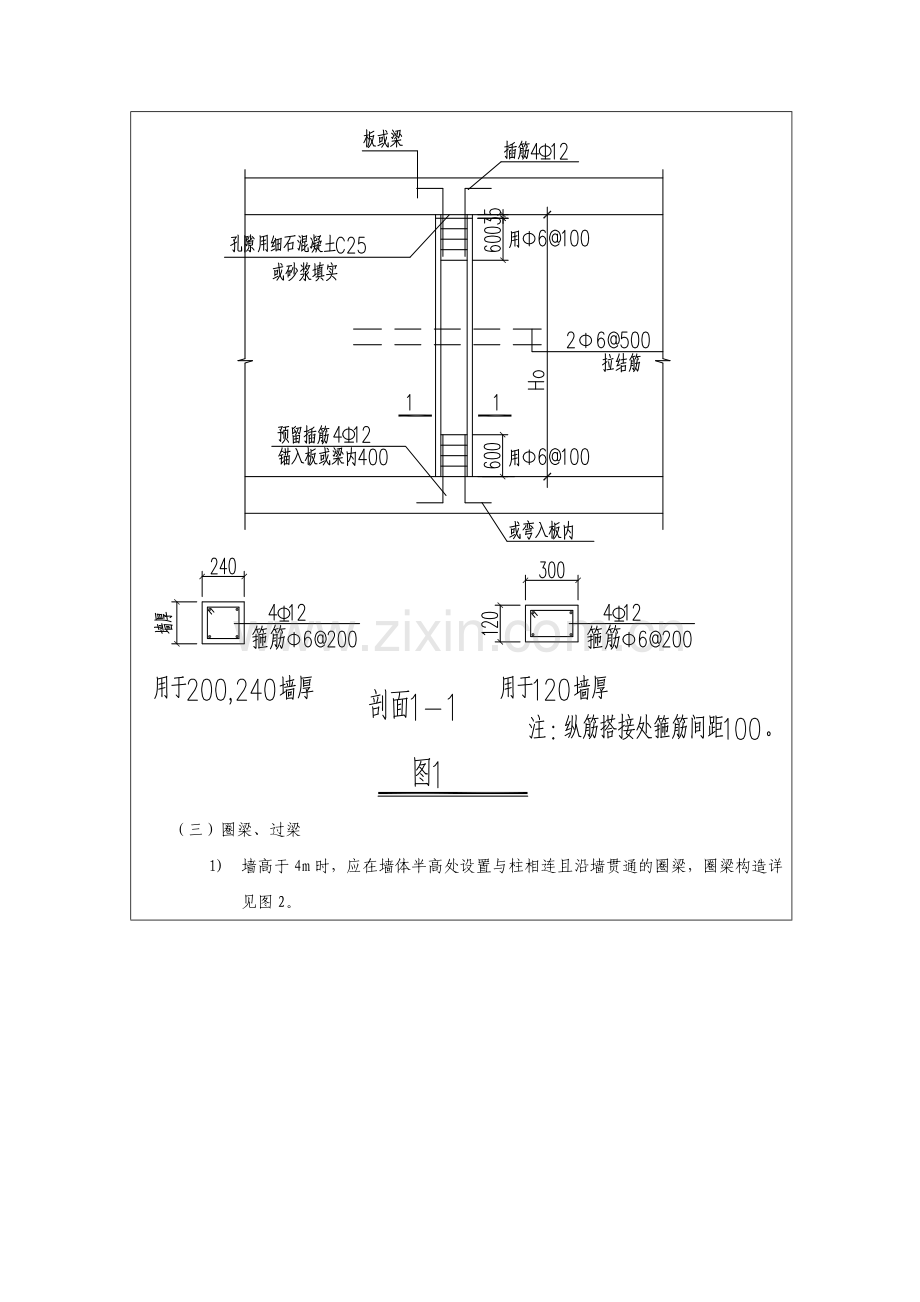

1) 填充墙构造柱设置的位置,断面尺寸见各层建筑平面及相关结施图纸。除有关图纸已注明外,构造柱应设置在墙体转角,纵横墙交接处,较大洞口两侧。构造柱应先砌墙后浇混凝土柱,用C25混凝土浇筑。
2) 墙长于5m时,应每3m左右设置一根构造柱(裙楼要求墙长大于5m时,墙与梁底应有拉结,墙长超过8m或者2倍层高时应设置构造柱)。砌体沿构造柱设置拉结筋2A6@500,伸入墙内长度为墙长的1/5且不小于700mm(地下室及裙楼为1000mm,2#楼拉结筋为通常设置),构造详见图1.
(三)圈梁、过梁
1) 墙高于4m时,应在墙体半高处设置与柱相连且沿墙贯通的圈梁,圈梁构造详见图2。
2) 过梁构造要求,当洞宽不大于600mm时,做钢筋砖过梁,洞宽大于600mm时,按图3设置过梁.
3) 填充墙圈梁设置在门洞位置,门洞口不设置过梁,详见图2、4;
(四)门框
1) 门框构造,120厚墙当门洞≥1。2m,200厚墙当门洞≥1.8m时,在门两边应设置钢筋混凝土构造柱,构造柱与墙体连接处应设拉接钢筋。
2) 填充墙门框构造见图4.
(五)小于200厚隔墙压梁详见图7
(六)拉结筋
1) 填充墙(120, 200, 240 厚)与框架柱、剪力墙连接处设拉接筋,见详图8。浇捣框架柱时,应配合建施有关图纸按图中要求位置预留A6@500插筋。
2) 钢管柱与墙拉结做法详见图9。
(七)墙顶构造
1) 填充墙顶部构造和墙顶开洞构造详见图10。
2) 填充墙顶部与梁连接详见图11。
(八)门垛
未设置构造柱门洞口,门垛做法详见图12,门洞高小于2m每侧设置3块预制砼块(100mm×100mm×200mm),大于2m每侧设置4块。
(九)马牙槎,加气混凝土砌块采用“一进一退”布置,详见图13。
(十)电梯井道构造要求,电梯井道四周除已有框架柱外均需另设构造柱、圈梁.
1) 1、主楼电梯井道构造详见图14。
2、裙楼电梯井道构造详见图15。
3、电梯井道圈梁起始位置以及布置间距,具体核对电梯施工图纸.
五、施工方法
(一)砖砌体
1) 砌筑前,先应提前1~2d浇水润湿,砖含水率宜为10%~15%,禁止一边浇水一边砌筑。其它材料制作的砖块不能与它混砌,因为不同材质的砖块收缩率是不同的。常温施工不得用干砖上墙,雨季不得使用含水率达到饱和状态的砖砌墙。砖表面粘着泥、杂物及浮灰等不清洁的砖块要清理干净才能用于砌筑。
2) 雨天不宜施工.雨天不能砌筑,因为砖块及砌体会被雨淋湿,影响砂浆与蒸压灰砂砖的粘结力,有时还会造成砌体的倒塌;砌筑时中途下雨,应对新砌好的砌体必须采取覆盖措施,不能被雨淋湿。
3) 砌筑方法宜采用“三一"砌筑法,即一铲灰、一块砖、一揉挤的砌筑方法。砌砖时一定要跟,“上跟线,下跟棱,左右相邻要对平",砌砖上下错缝,内外搭结,防止砌成通缝。在操作过程中,要认真进行自检,如出现有偏差,应随时纠正,严禁事后砸墙.水泥砂浆必须在3小时内用完,墙砌完必须清理干净。当采用铺浆法砌筑时,铺浆长度不得超过750mm,施工期间气温超过30°时,铺浆长度不得超过500mm.
4) 砌体勾缝要随砌随勾,最好用稍粗的建筑钢筋弯成一个弯头,把灰缝中挤出来的砂浆往里轻推,形成凹形的灰缝沟并凹进墙面2㎜,这样既美观,又可以提高砂浆的密实度和砂浆与砖块结合的紧密度,同时还可以提高抹灰层与砌体基层的粘结牢固度。
5) 在砖砌筑转角处,交接处应设置皮数杆,皮数杆上标明砖皮数,灰缝厚度以及竖向构造的变化部位.皮数杆间距不应大于15m。在相应两皮数杆上砖上边线处拉水准线。
6) 根据砖墙厚度不同,砖墙砌筑可采用全顺,两平一侧、全丁、一顺一丁、梅花丁或三顺一丁等形式。对于撞动的小砌块应重新铺砌.
7) 马牙槎的留置根据砖的高度,砌块为240高时马牙槎砌筑采用“一进一退",为标准砖砌筑是采用“五进五退”的方式.
8) 砖墙水平灰缝厚度和竖直灰缝宽度为8~12mm,以10mm为宜.特别要注意在砌体与柱子的结合处砌筑时,灰缝不能过厚,并且砌筑时要顶紧.砌体灰缝必须饱满,竖向灰缝的砂浆饱满度不低于80%,水平灰缝的砂浆饱满度不得小于80%。竖缝凹槽部位应用砌筑砂浆填实;不得出现瞎缝、明缝和假缝.灰缝的厚度和砂浆饱满度与提高墙体质量、提高砌体抗剪强度、防止产生收缩裂缝关系极大,因此十分重要。
9) 脚手架应采用双排外脚手架,不应在新砌的墙体上留脚手架洞.如果内墙砌筑时不得已留置脚手架洞(外墙不得留置),事后一定要用同配比的砌筑砂浆和砖块塞实塞紧(最迟在抹灰前十天修补完毕),避免墙体造成渗水、开裂等缺陷.
10) 对设计规定的洞口、管道应在砌筑时预留预埋,不得随意打凿,拉结筋伸入墙内长度700mm(地下室及裙楼为1000mm),构造柱、过梁按混凝土等级和要求捣制密实,对于灌浆的芯柱应采用不封底的通孔砌块,半封底的砌块必须清除毛边.第一皮砌块要开口砌出操作孔,清除孔内杂物,用水冲洗干净。
11) 墙体的转角处和内外墙交接处应同时砌筑,墙体临时间断处应砌成斜槎,其高度不宜超过一步架高,长度不小于高度的2/3,。
12) 对直形墙宜在外侧挂水平线,每皮砖都要挂线看平,使水平缝均匀一致,平直通顺。墙面应随砌随勾缝,勾缝要求光滑、密实、平整。
13) 在施工中,为减少灰缝变形,砌体沉降,一般日砌筑高度不宜超过1.8m或砌筑至圈梁底;雨天时,不宜超过1.2m.墙砌体时不宜设脚手架眼,砌砖墙超过高度时,必须搭设好脚手架后方可砌筑.
14) 钢筋混凝土墙或柱与砌体用26钢筋连结,该钢筋沿钢筋混凝土墙或柱高度每隔500设置,采用植筋技术,锚入混凝土墙或柱内的长度达到植筋规范的要求。
(二)加气混凝土砌块
1) 加气混凝土砌块砌筑前,应根据建筑前的平面、立面图绘制砌块排列图.在墙体转角处设置皮数杆,皮数杆上画出砌块皮数及砌块高度,并在相对砌块边上边线间拉准线,依准线砌筑.
2) 加气混凝土砌块的砌筑表面应适当洒水。
3) 砌筑加气混凝土砌块宜采用专用工具(铺灰铲、锯、钻、镂、平直架等)
4) 加气混凝土砌块的上下皮砌块的竖向灰缝应相互错开,相互错开长度宜为300mm,并不小于150mm。如不能满足时,应在水平灰缝设置2A6的拉结筋或A4钢筋网片,拉结筋或钢筋网片的长度应不小于700mm(地下室及裙楼1000mm)。
5) 加气混凝土砌块墙的灰缝应横平竖直,砂浆饱满,水平灰缝砂浆饱满不应小于90%;竖向灰缝砂浆饱满度不应小于80%。水平灰缝厚厚度为15mm;竖向灰缝宽度宜为20mm.
6) 加气混凝土砌块墙的的转角处,应使纵横墙的砌块相互搭砌,隔皮砌块露端面.加气混凝土砌块墙的T字交接处,应使横墙砌块隔皮露端面,并坐中于纵墙砌块。
7) 加气混凝土砌块墙如无切实有效措施,不得使用于下列部位:
(1) 建筑物室内地面标高以下部位:
(2) 长期浸水或经常受干湿交替部位;
(3) 受化学环境侵蚀(如强酸、强碱)或高浓度二氧化碳等环境:
(4) 砌块表面经常处于80℃以上高温环境
8) 加气混凝土砌块墙上不得留设脚手眼。
9) 每一楼层内的砌块墙体应连续砌完,不留接槎.如必须留槎时应留成斜槎,或在门窗洞口侧边间断。
注:此次交底为地上主楼及裙楼砌体施工技术交底。
技术交底工程师: 时间:
编制
审核
签发
时间
时间
时间
接受人
鸿 隆 广 场 工 程
砌体及抹灰施工
专项技术方案
翁 泽 松 审 核:漆 敬 群
编制单位:汕头市建安实业(集团)
深圳分公司鸿隆广场项目部
编制日期:二000五年八月二十三日
砌体及抹灰施工技术方案
依据国标《砌体工程施工质量验收规范》GB5 3—2002、《深圳市非承重墙体设计规范》SJG13—2004以及本公司作业指导书要求,现制定本工程砌体及抹灰工程程施工方案如下:
一、砌体工程
1.砂浆要求:本工程砌筑砂浆为M5等级,砂浆稠度50~70mm,分层厚度应小于20mm,保水性不小于65%,施工配制时应严格按照设计配比进行配料搅拌,确保砂浆质量,砂浆应在其初凝前上墙使用,落地灰回收后应重新配料拌制再予以利用。
2.砌块要求:本工程砌块有加气砼砌块(A5.0)和蒸压灰砂砖(MU10)两种,其中:蒸压灰砂砖用于地下室、管道井、厨房、卫生间和外墙部位;加气砼砌块则用于走道、房间内隔墙、内室伸缩缝墙室内分户墙;采用加气砼砌块时,普通部位采用标准规格加气砼砌块,墙顶等特殊部位采用非标特制砌块;砌块进场应按品种、规格分别堆放整齐,堆置高度不应超过2m;蒸压灰砂砖砌筑前应提前2d浇水湿润,加气砼砌块应防止雨淋;加气砼砌块砌筑时可向砌筑面适量浇水,湿水深度应控制在2cm以内。
3.墙跟脚处理:灰砂砖墙体跟脚楼面作清理浮浆浇水湿润处理;加气砼砌块墙体,楼面作清理浮浆浇水湿润后先做二~三皮灰砂砖再做加气砼砌块;有防水、防潮要求的墙体跟脚楼面(厨房、卫生间、外墙山墙、厨房卫生与卧室客厅间隔墙等),应先凿毛再浇高度不小于200mm、厚度同墙的C20砼.
4.组砌要求:砌体施工应严格按设计图要求放线定位,确定墙体平面位置、几何尺寸、洞口尺寸位置,施工时应严格按规范控制:
(1)砌体轴线位移:≤10mm;
(2)门窗等洞口尺寸:≤±5mm;
(3)砌体垂直度:≤5mm;
(4)砌体平整度:≤8mm;
(5)灰缝饱满度:≥80%且不得有透明缝(包括水平、竖向缝);
(6)灰缝厚度:蒸压灰砂砖砌体:8~12mm;加气砼砌块砌体:水平缝应不大于15 mm,竖向缝不大于20mm;
(7)灰缝平直度:≤10mm;
(8)砌体砌筑时砌块应错缝搭砌,加气砼砌块砌体搭砌长度不应小于砌块长度的1/3;蒸压灰砂砖砌体搭砌长度不应小于9cm;竖向通缝不应大于2皮高度。
5.墙体拉接:
(1)砌体与砼柱、墙的拉接:采取沿砼柱或墙的高度方向每约隔600mm(并符合块体皮数)后植钢筋或镀锌(或等效防腐)钢筋网片,钢筋直径宜为灰缝厚的1/2,且不宜大于Φ6,钢筋伸入砌体内长度不小于墙长的1/5且不小于700mm,后植钢筋的锚固长度不宜小于60mm,详见附图一.
(2)内外墙转角、纵横交接处的拉接:在外墙转角和内外墙的纵横交接处,应沿墙高每隔 600mm左右(符合块体皮数)的灰缝内设置拉结钢筋网片,详见附图二。
6.门窗洞口及窗台构造:
(1)外墙门窗安装:门窗洞口两侧上、中、下应预埋C20细石砼块(每侧不少于3块)或现浇砼构造柱,用M6膨胀螺栓固定门窗框;门窗框与墙体周边的缝隙应采用聚合物水泥砂浆严密填塞.
(2)内墙门窗安装:当墙体厚度不小于200mm时,用M6膨胀螺栓直接在砌体上固定门窗框;当墙体厚度小于200mm时(本工程卧室与客厅的隔墙设置,厨房、卫生间门洞不设),应沿门洞口两侧上、中、下预埋C20细石砼块(每侧不少于3块,砼块尺寸200×200×墙厚),并用M6膨胀螺栓固定门窗框;门窗框与墙体周边的缝隙应采用聚合物水泥砂浆严密填塞。
(3)重型门窗安装:本工程门洞口大于1500的安全门、防火门以及住宅入户门安装按重型门考虑,在门洞口的两侧设置现浇C20细石砼构造柱,并用M10膨胀螺栓固定门窗框;门窗框与墙体周边的缝隙应采用聚合物水泥砂浆严密填塞。
(4)窗台构造:当窗洞口宽度不小于900mm时(入户露台与客厅间的隔墙窗台不设置,住宅走道窗等其它部位应设置)窗台砌体面应加设钢筋砼(C20)窗台板,板厚不宜小于100mm,配2Φ10、Φ6@200钢筋,板两端各伸入砌体不小于400mm,详见附图三;当窗洞口宽度小于900mm时,在窗洞口下一皮砌块下的灰缝中设置30厚3Φ6钢筋的水泥砂浆加强带,加强带两端各伸入窗洞口两侧不小于400mm.
7.砌体顶端与梁和楼板之间的连接:加气砼砌块墙体采用专制斜砌实心砌块连接,灰砂砖墙则采用灰砂砖斜砌连接.
8.砌体与不同材质构件连接处的处理:凡砌体与不同材质的构件连接处的缝隙(包括水平缝和垂直缝)均应采取可靠的防变形及抗裂措施,并在迎水面的交接处嵌填密封胶。
9.构造柱设置:
(1)砌体墙长超过5m时应在墙中部加设钢筋砼构造柱。
(2)宽度大于2m的洞口两侧应加设钢筋砼构造柱。
(3)长度超过2m的独立墙端部应加设钢筋砼构造柱.
(4)构造柱的截面尺寸不应小于墙厚×200mm,砼等级不低于C20,纵向配筋为4Φ12,箍筋采用于Φ6@200。
(5)构造柱应与上下梁板锚固.
(6)构造柱与墙体连接处的砌体宜砌平,并沿墙高度每约600mm设置2Φ6拉结钢筋,钢筋伸入每边墙内不应小于600mm。
(7)后浇构造柱必须先砌墙留置马牙槎,再浇制构造柱。
10.圈梁、配筋带设置:砌体墙高应满足高厚比要求,当超过允许高度限值时,应在墙体适宜位置设置钢筋砼圈梁或配筋带,设置要求如下:
(1)自由端的墙顶应设置钢筋砼圈梁或配筋带.
(2)高度超过4m的墙体应在中部适当高度设置钢筋砼圈梁或配筋带(墙长超过5m的设圈梁、未超过5m的设配筋带)。
(3)钢筋砼圈梁或配筋带宜在同一水平面上,并形成封闭状,当遇洞口截断时应在洞口上部增设相同截面的钢筋砼圈梁或配筋带,其搭接长度不应小于2H(H为钢筋砼圈梁或配筋带间的垂直距离)且不应小于1m.
(4)钢筋砼圈梁或配筋带的截面宽度应与墙厚相同;圈梁的截面高度不应小于200mm,配筋带的截面高度不应小于100mm;圈梁的纵向配筋不宜少于4Φ10,箍筋不宜少于Φ6@250;配筋带的纵向配筋不宜少于3Φ10,横向配筋不宜少于Φ6@250;钢筋砼圈梁或配筋带砼等级不宜低于C20。
(5)圈梁可现浇或预制,配筋带必须采用现浇施工.
11.过梁
(1)跨度大于600mm的门窗洞口应设过梁。
(2)洞口上方砌体高度小于跨度的1/2时应设过梁。
(3)跨度等于或大于600mm的过梁应采用钢筋砼过梁.
(4) 跨度小于600mm的过梁可采用30厚水泥砂浆配3Φ8过梁。
(5)钢筋砼过梁的截面宽度应与墙相同,截面高度应按建筑设计构造要求或计算确定,并不应少于100mm;过梁的配筋应按设计确定,但不得少于圈梁或配筋带配筋。
二、抹灰工程
(一)外墙抹灰
1.贴(挂)网:
(1)凡墙体中两种不同材料平面连接处均应做贴(挂)钢丝网或耐碱玻纤网,贴(挂)网宽度不应小于200mm(即每种材料面上宽度不小于100mm。
(2)所有洞口角部均应作45o贴(挂)钢丝网或耐碱玻纤网,网宽200mm,网长400mm.
(3)所有墙面预埋管线孔槽处应满贴(挂)钢丝网或耐碱玻纤网,网伸出管线孔槽侧边不小于100mm.
(4)所有钢丝网或耐碱玻纤网均应平整、牢固,且必须置于抹灰层内,不得外露.
2.界面处理:墙体抹灰前应对基层作表面处理,可采用墙面甩浆(灰水比=1:2水泥浆)或涂刷胶(108胶稀释液:胶水比=1:6)两度处理;上灰前墙面应浇水湿润,加气砼砌块墙体表面湿水深度应控制在15mm以内。
3.砂浆要求:抹灰砂浆等级M10, 砂浆稠度应小于或等于110mm,分层厚度应小于20mm,保水性不小于85%,施工配制时应严格按照设计配比进行配料搅拌,确保砂浆质量,砂浆应在其初凝前上墙使用,落地灰回收后应重新配料拌制再予以利用。
4.打底找平兼防水:本工程可用15~20厚聚合物水泥砂浆打底找平兼作防水;或用15~20水泥砂浆打底找平,面层加2mm厚水泥基防水涂膜作防水层,为确保外墙防水性能,建议采用水泥基防水涂膜作防水层.
5.抹灰厚度:外墙抹灰厚度应控制在2cm以内,若局部范围超厚应分层施工并在该部位加设贴(挂)钢丝网或耐碱玻纤网.
6.分格缝设置:大面积外墙抹灰应做分格缝,分格缝宽10mm,深5mm,分格缝间距不大于3m,采厚聚合物防水砂浆或防水材料勾缝,或采用密封嵌缝材料嵌填。
7.抹灰允许偏差控制:
(1)立面垂直度≤3mm
(2)表面平整度≤3mm
(3)阴阳角方正≤3mm
(4)分格条缝直线度≤3mm
(5)墙裙、勒脚直线度≤3mm
8.饰面层:按设计要求进行外墙面层施工,确保施工质量。
(二)内墙抹灰
1.贴(挂)网:要求与外墙抹灰相同。
2.界面处理:要求与外墙抹灰相同。
3.砂浆要求:抹灰砂浆等级M5, 砂浆稠度应小于或等于110mm,分层厚度应小于20mm,保水性不小于85%,施工配制时应严格按照设计配比进行配料搅拌,确保砂浆质量,砂浆应在其初凝前上墙使用,落地灰回收后应重新配料拌制再予以利用.
4.打底找平层:本工程可用15~20厚水泥混合砂浆打底找平,厨房卫生间等有防潮要求的房间,应作防水层。
5.水泥护角:凡内墙面阳角应采用1:2水泥砂浆抹护角,护角高2000mm,两侧宽50mm,且宜采用塑料墙角护条.
6.抹灰厚度:内墙抹灰厚度应控制在2cm以内,若局部范围超厚应分层施工并在该部位加设贴(挂)钢丝网或耐碱玻纤网。
7.管线孔槽:凡预埋管线孔槽处,应先用水泥砂浆分层填实(平墙面)后,贴(挂)钢丝网或耐碱玻纤网,再分层进行抹灰施工.
8.抹灰允许偏差控制:与外墙要求相同 。
9.结合层:按设计要求施工。
10.饰面层:按设计要求施工。
汕头市建安实业(集团)有限深圳分公司
鸿隆广场项目部
二00五年八月八日
35
雨润现代食品城4#、5#、8#、9#组团
砌体抹灰专项方案
工程名称: 成都濛阳农副产品综合批发交易市场二期项目
编制单位:江苏翔森建设工程
编制人员: 王忠廷
编制日期:2021年12月23日
审核:
审批:
审批单位: 江苏翔森建设工程
一、编制依据
(1) 4、5、8、9#组团施工图纸
(2)《建筑工程施工质量验收统一标准》 GB50300-2001
(3)《建筑装饰装修工程质量验收规范》 GB50210-2001
(4)《抹灰砂浆技术规程》 JGJ/T220
二、工程概况
雨润现代食品城项目由成都濛阳农副产品综合批发交易市场有
限责任公司投资兴建,由中外建设工程设计与顾问设计。该项目北临规划路,东纵七路,交通方便。4#组团总建筑面积为41415。9平方米,包括12栋单体,建筑高度为13.05米,5#组团总建筑面积为56829.8平方米,包括12栋单体,建筑高度为13。05米,8#组团总建筑面积61630。4平方米,包括18栋单体,建筑高度为13。05米,9#组团总建筑面积36961.1平方米,包括8栋单体,建筑高度为13.05米,本工程各单体建筑地上耐火等级为二级.
结构形式: 现浇钢筋混凝土框架结构。建筑结构安全等级为二
级,设计使用年限为50年.地基基础设计等级为丙级.
三、 施工准备
1、技术准备
项目总工组织项目经理部技术、生产人员熟悉图纸,认真学习掌握施工图的内容、要求和特点,同时针对有关施工技术和图纸存在的疑点做好记录,并熟悉甲方提供的方案,做好技术、安全交底。
2、机具准备
手推车、龙门吊、胶皮管、筛子、大铲、瓦刀、托线板、线坠、小白线、卷尺、铁水平尺、扫帚、小水桶、皮数杆、刮杠、托灰板、靠尺、方尺及阴阳角撸子等
四、主要施工方法及措施
1、工艺流程
1)抹灰前的检查及验收工作,在取得结构验收合格后进行。
2)抹灰前的清理及剔凿工作。
3)抹灰前一天对墙面进行浇水处理。
4)抹灰前的冲筋及套方工作.
5)分层抹灰及养护工作。
2、基层处理
将过梁、圈梁、及柱面突出部分的混凝土剔平.对蜂窝、麻面、露筋等应剔到实处。外露钢筋头、铅丝头要剔除。当基层为混凝土时(如顶棚、梁侧面),抹灰前先刮素水泥浆一道;抹混合砂浆时,应先刷建筑胶(掺量为水泥重量的10%~15%)水泥砂浆一道.
3、贴灰饼、冲标筋
用托线板检查一遍墙面不同部位的垂直、平整情况,以墙面的实际情况决定灰饼和冲筋的数量。灰饼厚度以满足墙面的垂直度要求为宜。上下灰饼用托线板找垂直,水平方向用靠尺板或拉通线找平,先上后下,保证墙面上下灰饼处在同一平面。
冲筋:依照已贴好的灰饼,从水平或垂直方向各灰饼之间用水泥混合砂浆冲筋,反复搓平,上下吊垂直.
4、修抹预留孔洞、电气箱、槽盒
当底子灰抹完后,设专人先把预留洞、电气箱、槽盒周边5cm范围内的砂浆清理干净,改用1:1:4水泥混合砂浆把洞、箱、盒抹成方整、光滑、平整。
5、抹底子灰
墙面加气混凝土块抹灰时不要将标筋破坏。第一遍模混合砂浆,厚度5mm.扫毛或画出纹线,养护,待干后,再抹厚度与所冲筋启平。用大杠将墙面刮平,木抹子搓平。用托线板检查,要求垂直、平整、阴、阳角方正,顶板(梁)与墙面交角顺直。在两种不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施。当采取加强网时,加强网与各基体的搭接宽度不应小于100mm(按建筑设计总说明中,采用200mm宽抗裂玻璃纤维网)。
6、混合砂浆罩面
抹1∶0.5∶3水泥混合砂浆罩面,厚5mm。分2遍成活,同样在底子灰五、六成干开始抹罩面灰,底灰上刷掺用水量10%的801胶素水泥浆,紧接着抹水泥混合砂浆,抹平、压实、赶光.
四、质量保证:
1、严格按照图纸和现行施工规范施工。
2、墙面抹灰终凝前应防止块干、水冲、撞击和振动,终凝后应洒水养护。
3、抹灰所用的干拌混合砂浆和水泥砂浆不得混用,错用。
4、墙体与梁柱交接处必须铺抗裂玻璃纤维网.
5、抹灰工程质量标准:
项 目
允许偏差(mm)
检验方法
立面垂直度
3
用2m垂直检测尺检查
表面平整度
3
用2m靠尺和塞尺检查
阴阳角方正
3
用直角检测尺检查
五、安全保证
1、施工人员必须戴安全帽,衣着整齐,禁止衣衫不整上岗作业。
2、禁止酒后施工,所有施工人员在施工时不得打闹嬉戏,现场施工严禁吸烟。
3、不得在砖墙上行走或蹲在砖墙上进行吊线等作业。
4、敲砖时,应该面向内打,注意防止碎砖崩处伤人;不得在脚手架上设置一切不稳固的垫脚物以加大砌筑作业的高度.
5、架子要适合作业要求,禁止在架子上进行倾体、点脚等容易产生身体失衡的操作。
6、在楼面堆放砌块时,严禁倾泻撞击楼板,砌块的堆放位置应该靠近楼板的端部和位于框架梁上。
7、在井道或各种洞口施工及临边作业时,应在洞口或外墙边挂密目安全网,在最顶层施工未完前不得随意摘下。
8、在同一垂直面交叉作业时,必须设安全隔板;砌块要用专门的吊篮或者搭设运料通道,严禁向架子上抛掷砌块和灰砂砖
9、服从现场管理人员的指挥,禁止野蛮施工。
七、成品保护
1、推小车或搬运物料时,要注意不要碰撞墙角、门边等。压尺和铁铲等工具不要靠在刚完成的墙面抹灰层上。
2、拆除脚手架时要注意慢拆轻放,不要撞坏门窗和墙面.
3、抹灰层凝结硬化前应防止水冲、撞击、振动和挤压。
4、要保护好地漏、线管、线盒等处不被堵塞
技术交底记录年 月 日
工程名称
分部工程
砌体
分项工程名称:砌体技术交底
交底内容:
一、 砌体材料设计
±0.000以上砌体采用B06一等品加气混凝土砌块砌筑、外墙采用M7。5专用砂浆砌筑、内墙采用M5.0专用砂浆砌筑。楼管道井墙体、卫生间隔墙采用MU15的蒸压粉煤灰砖砌筑。
1)200mm厚墙采用加气混凝土砌块,规格为600mm×240mm×200mm。
2)120mm厚墙采用加气混凝土砌块,规格为600mm×240mm×100mm.
3)300mm厚墙采用加气混凝土砌块,规格为600mm×240mm×300mm。
4)楼管道井墙体、卫生间隔墙采用蒸压粉煤灰砖,规格为240mm×115mm×53mm。
二、 构造要求:
1、砌体填充墙应沿柱高每隔不大于500配置2Φ6墙体拉筋,拉筋伸入墙内的长度不应小于墙长的1/5且不小于700。
2、构造柱与填充墙交接处,应设墙体拉筋.拉筋沿墙宜全长贯通。施工时先砌墙后浇构造柱,并设马牙槎。
3、墙高超过4米时,应在墙体半高处(一般结合门窗洞口上方过梁位置)墙设置与柱连接且沿全长贯通的钢筋混凝土水平系梁(圈梁),梁截面为墙厚×200,配纵筋4Φ10,箍筋Φ6@250,保护层为25mm,混凝土强度等级C20.柱(或抗震墙)施工时预埋4Φ10与水平系梁纵筋连接。水平系梁遇过梁时,分别按截面、配筋较大者设置。
4、 1)门窗过梁采用预制,过梁两边各伸进洞口边300mm,过梁的安放须在砌体施工至相应的高度24小时后进行;构造柱及靠近墙、柱边的过梁(预制后无法满足搁置长度要求)均采用现浇,过梁钢筋与结构连接采用植筋方式,过梁钢筋锚入柱或剪力墙满足植筋锚固长度要求。
2)过梁设计配筋选用图集03G322-1施工。
5、凡风道、烟道、竖井内壁砌筑灰缝须饱满,并随砌随原浆抹平.有检修门的管道井内壁应作水泥混合砂浆粉刷.钢筋砼电梯井道不作粉刷。
6、凡发电机房烟道,需以耐热水泥砂浆、耐热砖砌筑,竖井内壁砌筑灰缝须饱满,并随砌随原浆抹平。
三、施工工艺
1、工艺流程
清理基层→定位放线→立皮数杆→后植拉结钢筋→墙底坎台施工→选砌块→浇水湿润→满铺砂浆→摆砌块→安装门窗过梁→浇灌混凝土构造柱、连系梁→砌筑顶部配套砌块→验收。
2、施工工艺
1) 砌块砌筑前,应提前2d适量向砌块浇水,砌筑时,砌一层砖,浇一层水,随砌随浇。
技术负责人
交底人
接受人
技术交底记录年 月 日
工程名称
分部工程
砌体
分项工程名称:砌体技术交底
交底内容:
2)墙体底部先砌筑3皮蒸压粉煤灰砖且不低于200mm,以上部位砌筑加气混凝土砌块。在室内地坪下60处做20厚1:2水泥砂浆内加5%防水剂的墙身防潮层(在此标高为钢筋混凝土构件可不做),室内地坪标高变化处防潮层重叠搭接300,并在高低差埋土一侧墙身做20厚1:2水泥砂浆防潮层。当如卫生间、厨房等有防水要求的房间时,在墙根部浇筑C20素混凝土上翻高度高出室内结构标高220mm上翻台代替3皮蒸压粉煤砖。除墙根3皮砌块以及顶部斜砖外,同一面墙应用同种砌块砌筑,不同密度等级和强度等级的加气砌块不宜混砌。
3)切锯砌块应使用专用工具(锯、钻等),不得用斧或瓦刀砍劈。4) 砌块砌筑时应满铺砂浆,铺浆厚薄应均匀,浆面应平整。铺浆后应立即放置砌块,一次摆正找平,保证灰缝厚度。5) 上下皮砌块的竖向灰缝应相互错开,相互错开长度为300mm,并不应小于150mm.如不能满足要求,应在水平灰缝处设置2Φ6的拉结钢筋,拉结钢筋的长度应不小于700mm.但竖向通缝仍不得超过两皮砌块。
6)砌块砌体墙转角处,应沿墙高1m左右,在水平灰缝中放置2Φ6拉结钢筋,钢筋伸入墙内不应小于700mm。
7)对于墙上孔洞、槽需要封堵时,必须用C20细石混凝土填实,不应采用其他材料塞堵。8)植筋
Ⅰ) 施工工艺流程为:放线-—成孔—吹风机清理孔内粉尘-植入钢筋。
Ⅱ)植筋深度为10 d(d为钢筋直径)。
Ⅲ)墙体拉结筋的设置应满足:①、沿砼墙柱高间距不大于500mm;②、应满足砌块高度模数要求。
9)砌体施工前,应清理放线、立皮数杆、验线,现场排列组砌方法,并经验收合格后方可施工。砌块排列必须按以下原则、方法、要求进行。
a、砌块排列时应尽量采用主规格砌块,砌块排列应错缝搭砌,搭砌长度不应小于主砌块长度的1/3,且不小于150mm。
b、墙体转角处及纵横交接处,应分皮咬槎,交错搭砌。
c、蒸压加气混凝土砌块水平灰缝厚度宜为15mm,竖向灰缝厚度宜为20mm,横竖缝均不得小于8mm;蒸压粉煤灰砖灰缝厚度通常为10mm,但不小于8mm,不大于12mm.
d、加气混凝土砌体的墙体根部,应砌筑3皮蒸压粉煤灰砖。
技术负责人
交底人
接受人
技术交底记录年 月 日
工程名称
分部工程
砌体
分项工程名称:砌体技术交底
交底内容:
e、砌块应采用满铺、满挤法逐块铺砌。灰缝应做到横平竖直,全部灰缝均应填满砂浆,一次铺灰长度不宜超过800mm,并随铺随砌。可用木棰敲击摆正、摆平,挤压灰缝密实。同时应随时进行检查,做到随砌随查随纠正。严禁施工完毕后校正,敲打墙体。
f、勾缝:当砌筑砂浆开始初凝时,应进行双面勾缝(原浆勾缝)勾缝深度一般为3~5mm。
g、砌体在砌筑到梁或板下口第二皮砖时应停止砌筑,最上一皮斜楔应待墙体灰缝自然变形稳定后再砌筑斜楔砌块,应为下面墙体砌筑7天后再进行砌筑;砌筑斜砌砖时,应从两侧向中间砌筑,灰浆应饱满,砖上角顶梁板底,下角顶下层砖面,角度在45~60°之间,并应顶紧,顶角处应无灰浆,见下图。
技术负责人
交底人
接受人
技术交底记录年 月 日
工程名称
分部工程
砌体
分项工程名称:砌体技术交底
交底内容:
1—主规格砌块 2-异形砌块 3-混凝土梁或板 4—混凝土墙、柱 5-封底砌块
h、墙体砌筑时应尽量不留施工缝,分皮交圈砌筑,如果留置施工缝应砌成斜槎,斜槎水平投影面积不小于高度的2/3。确因困难不能留斜槎时,可留直槎且必须沿高度每500mm左右设置2φ6拉筋,对抗震设防烈度6度、7度的地区,不应小于1000mm,末端应有90°弯钩。
I、砌筑墙端时,砌块必须与框架柱、剪力墙面靠紧,填满砂浆,并将拉结钢筋展平,砌入水平灰缝中,伸入砌体墙内长度应不小于700mm,未端设180°弯钩。
j、墙体与构造柱的两侧应砌成马牙槎,先退后进,并且应设置拉结筋:沿楼层全高每500mm设置2φ6拉筋;对于蒸压加气混凝土砌块为700mm;拉结钢筋应砌入水平灰缝中,水平灰缝厚度应比拉结钢筋直径大4mm。
k、门窗框两侧漏砌蒸压粉煤灰砖:门窗两侧隔皮采用蒸压粉煤灰砖补砌,便于埋设木砖或铁件,固定门窗框,并安放混凝土过梁。
l、施工中如需设置临时施工洞口,其洞口的侧面距离交接处的墙面,不应小于700mm,沿高度每500mm(按皮数)设置2φ6拉结钢筋,且顶部应设混凝土过梁,填砌施工洞口时,应将拉结筋展平,砌入墙内,所用砌筑砂浆强度等级应相应提高一级。
m、砌体完成后次日进行浇水养护3天,保证墙面湿润.
n、雨季施工时,砌块应做好防雨措施,被雨水淋湿透的砌块,不得使用。当雨量较大时,应停止砌筑,并对已砌筑的墙采取遮盖措施.继续施工时,应对墙体进行检查,复核垂直度、平整度是否有变形,确认符合质量标准的情况下,方可继续施工。
技术负责人
交底人
接受人
技术交底记 录 年 月 日
工程名称
分部工程
砌体
分项工程名称:砌体技术交底
交底内容:
o、构造柱、门窗过梁等在立模前应认真清理砂浆、杂物,浇筑混凝土前应浇水湿润模板和墙面,使混凝土与墙有很好的粘接,构造柱在结构的梁底、板底宜立斜托模板时应立斜托模板,其凸出部分的混凝土待后凿除。门窗洞口下的底模拆除应待混凝土强度等达到75%以上时,方可拆除。门窗过梁在条件允许的情况下尽量采用预制。
3 、质量注意事项
1、施工时所用的蒸压加气混凝土砌块,产品龄期应超过28天。强度和密度等级应符合设计要求.
2、砌块在运输、卸装过程中,严禁抛掷和倾倒。进场后应按品种、规格分别堆放整齐,堆置高度不宜超过2。0m,并有防雨措施。砌块湿透或表面有浮水时,不得施工。
3、加气砼砌块不应与其他块材混砌。
4、搅拌砂浆的材料必须过磅,偏差及拌和时间符合规范要求,并按规范留置砂浆试块。
5、设置在砌体水平灰缝内的钢筋,应居中置于灰缝中,拉结钢筋两端应设置弯钩。拉结筋的位置、锚入墙内的长度应符合规范要求。
6、砌体砌筑时应同时砌筑,尽量不留槎,临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。
7、对设计规定的洞口、预埋件等,应待砌筑时预埋。应在墙体砂浆达到设计强度后,方可在墙上切缝,剔槽施工。大于300mm的留洞口上方应设置过梁。
8、在墙体上剔凿、打洞时,应采用电动切割机切槽.剔凿时要保证砌体的完整性.
4、检查及验收
1、砌体工程验收记录文件:
1)砌块出厂合格证,检验报告,进场验收记录和复验报告。
2)预拌砂浆出厂合格证,检验报告,进场验收记录和复验报告。
3)砂浆抗压强度试验报告和评定报告。
4)施工方案。
5)隐蔽工程验收记录。
6)施工记录。
2、砌体工程隐蔽验收项目:
1)拉结钢筋及预埋件。
2)构造柱和连系梁钢筋。
技术负责人
交底人
接受人
技术交底记录年 月 日
工程名称
分部工程
砌体
分项工程名称:砌体技术交底
交底内容:
3)沟槽、管线、预留洞口等位置。
3 、砌体工程施工记录:
1)基体检查记录。
2)定位放线记录.
3)砌体垂直度、砂浆饱满度等自检评定记录.
4、主控项目
砌块和砌筑砂浆的强度等级应符合设计要求。
检验方法:检查砌块的产品合格证书、产品性能检测报告和砂浆试块试验报告.
5、加气混凝土砌块砌体一般项目:
1)砌体一般尺寸的允许偏差应符合表表5。4。1的规定。
抽检数量:对表中1、2项,在检验批的标准间中随机抽查10%,但不应少于3间;大面积房间和楼道接两个轴线或每10延长米按一标准间计数.每间检验不应少于3处。对表中3、4项,在检验批中抽检10%,且不应少于5处。
加气混凝土砌体一般尺寸允许偏差 表5.4。1
项次
项目
允许偏差(mm)
检验方法
1
轴线位移
10
用尺检查
垂直度
小于或等于3m
5
用2m托线板或吊线、尺检查
大于3m
10
2
表面平整度
8
用2m靠尺和楔形塞尺检查
3
门窗洞口高、宽(后塞口)
±5
用尺检查
4
外墙上
