花园小区园林景观施工_全套资料
(全套标准方案,可以直接使用,可编辑 优秀版资料,欢迎下载)

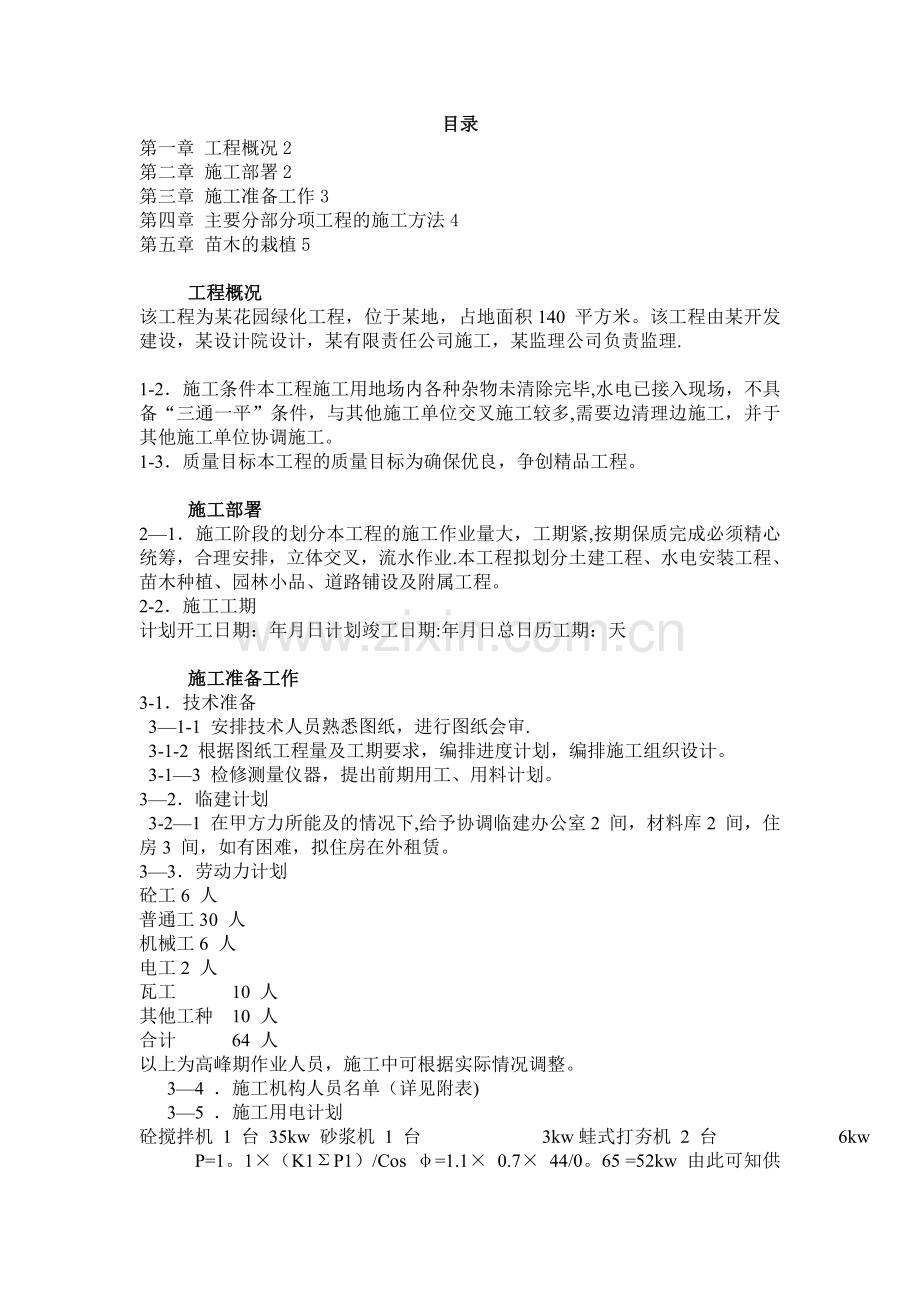

目录
第一章 工程概况2
第二章 施工部署2
第三章 施工准备工作3
第四章 主要分部分项工程的施工方法4
第五章 苗木的栽植5
工程概况
该工程为某花园绿化工程,位于某地,占地面积140 平方米。该工程由某开发建设,某设计院设计,某有限责任公司施工,某监理公司负责监理.
1-2.施工条件本工程施工用地场内各种杂物未清除完毕,水电已接入现场,不具备“三通一平”条件,与其他施工单位交叉施工较多,需要边清理边施工,并于其他施工单位协调施工。
1-3.质量目标本工程的质量目标为确保优良,争创精品工程。
施工部署
2—1.施工阶段的划分本工程的施工作业量大,工期紧,按期保质完成必须精心统筹,合理安排,立体交叉,流水作业.本工程拟划分土建工程、水电安装工程、苗木种植、园林小品、道路铺设及附属工程。
2-2.施工工期
计划开工日期:年月日计划竣工日期:年月日总日历工期:天
施工准备工作
3-1.技术准备
3—1-1 安排技术人员熟悉图纸,进行图纸会审.
3-1-2 根据图纸工程量及工期要求,编排进度计划,编排施工组织设计。
3-1—3 检修测量仪器,提出前期用工、用料计划。
3—2.临建计划
3-2—1 在甲方力所能及的情况下,给予协调临建办公室2 间,材料库2 间,住房3 间,如有困难,拟住房在外租赁。
3—3.劳动力计划
砼工6 人
普通工30 人
机械工6 人
电工2 人
瓦工 10 人
其他工种 10 人
合计 64 人
以上为高峰期作业人员,施工中可根据实际情况调整。
3—4 .施工机构人员名单(详见附表)
3—5 .施工用电计划
砼搅拌机 1 台 35kw 砂浆机 1 台 3kw蛙式打夯机 2 台 6kw
P=1。1×(K1ΣP1)/Cos φ=1.1× 0.7× 44/0。65 =52kw 由此可知供电负荷不可小于52kw。
3-6 .施工用水计划根据本工程的结构特点,并考虑当地用水困难,需打简易井给水。
主要分部分项工程的施工方法
4—1.土建工程地面现状为土地面,需平整夯实。4—2.道路铺设工程
4—2—1.基层处理施工前应清理基层,并严格控制好标高。
4—2-2 .铺装块料面层施工前要严格选砖、选板,色差和规格尺寸超过允许偏差不得使用。施工中严格控制水灰比,施工后应用锯木末保持湿润,洒水养护.
4-3 .水电安装工程施工放线—挖槽—预埋管防腐—预埋管线—土方回填
4—4 .园林小品工程施工放线—基础挖填—电管预埋—建模-浇注或预制—安装
4—5 .植物种植
苗木的栽植
1、种植前的准备工作
1.1 苗木准备
根据工程设计图纸,列出苗木的品种、数量、规格、落实苗木供应来源,以及运到栽植地的运输情况及运秒方法。对符合规格、生长健壮无病虫害的苗木,应逐株做记号。高质量的苗木应具备的条件:根系发达完整,主跟短直,接近根茎范围内有较多的侧根和须根,起苗后根系无劈裂;苗木粗壮通直,不徒长;主侧枝分布均匀,能构成完美的树冠;无病虫害和机械损伤。
1.2 植前整地及放线根据设计图纸要求,种植地土质应基本满足植物生长需要,如发现土质太差,应栽植庙前还填种植土,以保植株成活。
根据图纸,在现场找出苗木实际栽植位置,用白灰撒处灰点,进行定点放线。一般采用行列式放线法及等距弧线放线法。
1.3 树穴的开挖树穴开挖一般在运取苗木前1—2 天进行。种植穴的大小依土球及根系情况而定,带土球的应比土球大16—20cm,穴的深度一般比球高度稍深10—20cm,栽植裸根苗木应保护根系充分舒展,树穴必须保证上下口径一致,避免出现上大下小的“锅底坑”,挖出的表土、心土应分别堆放。2、苗木栽植施工要点
2.1 栽植时间:应尽量缩短起苗与载苗之间的时间差,做到随起随栽。
2.2 苗木运输:在运输过程中,所有植物必须有良好的包装,以保证不受太阳、风吹等不良气候的侵害.裸根植物的根系应沾泥浆,并包在稻草袋中,常绿树及灌木应有土球及草袋包装,到现场及种植前保持完好土球。
2.3 苗木种植:将苗木的根系或土球放入树穴内,使其居中再将树木立起,保证垂直,然后分层回填种植土。一般每层20—30cm,先填较肥沃的表土,填土后将树根稍向上一提,市根系舒展,涌锨把将土捣实,直至填满穴坑。土痕应略平稍高于坑口,防止栽植后出现陷落、下沉,导致树干基部积水腐烂。坑土填平后,用余土环树,筑起拦水围堰并拍实以利浇水,高度不低于15cm。
2.4 苗木浇灌:新植苗木的浇灌应以天然水为佳,之后48 小时之内必须浇上一遍水,第二遍水随后进行,第三遍水在第二遍水后5—10 天内进行.注意浇水必须浇足浇透,浇完第三遍后,应及时封堰,并栽树干基部周围堆成20—30cm 高的土堆,以保持土壤内水分。二、草坪的建植1、场地平整因为场地的平整与否,直接关系到以后草坪的生长质量,所以这一工序尤为重要.
1.1 初步整平:先将表层垃圾拣拾干净后翻耕土地,翻耕深度不低于30cm,而后将土块打碎。对于杂志较多的土地可用10mm*10mm 的筛网筛一遍,以确保杂物除净,而后用铁耙把将地整平,地土质较差的地段需局部或全部换土。换土的深度不低于30cm,换土后灌水,使其下沉压实,再回填土,如此反复几次,直至场地平整。
1.2 建坪前除杂草及病虫害的纺织:为防止简直草坪后杂草的滋生,除整地时清除树根、草根外,可用草甘磷、百草枯等灭生性内吸传导性除草剂,每亩用75—100g 进行喷洒,一般在建坪前一个月使用。为防止虫害,可在植坪前一周喷洒甲胺磷、辛硫磷等杀虫剂,以达到灭虫的效果。
1.3 植草前施肥:对整平好的场地,均匀撒施熟化的有机肥3kg/m2、复合肥0。08kg/m2,再进行土壤翻耕,然后耙平,耙细,准备播种.
2、草坪种植施工土壤整平耙细后,就可进行草坪的种植。
2.1 播种法:种子量一般为8-10g /m2,播种方法采用撒播与机械播种相结合。播种后,应及时覆盖土,土层厚度为0。5-1cm,而后用铁滚子镇压,以保证出苗均匀.浇水工作及保持水分,可在坪床上盖草帘子,以减少浇水辞书。待草苗出齐后,再将草帘揭去,注意揭帘子时须在阴天或傍晚前进行,防止太阳直射灼烧草苗。
2.2 草坪栽植法:在平整好的地面上以20-30cm 为行距,开5cm 深的沟,将撕开的草块放入沟中,然后填土,踩实。为提高成活率,缩短缓苗期,移栽过程中要注意两点:一是草皮要带适量的护根土,二是尽可能缩短掘草到植草的时间,最好当天掘草当天栽,栽后要充分灌水,清除杂草,养护一个月后可成坪。
5.保证施工质量的措施
5—1 .组织管理措施5—1—1 建立质量保证体系,公司、项目部二级质量保证体系(详见附表)。
5-1—2 实行项目经理负责制的项目管理,建立有权威的质量管理组织,配备专职质量检查小组。强化“质量第一,为用户服务”的思想,定期进行质量检查评比工作,实行质量通知书的办法,做好各分项工程的质量评定工作,奖优罚劣。
5—1—3 强化隐蔽工程的验收制度,未经业主及监理单位认可,不得进行施工.
5-1-4 坚持对各工种的技术交底工作。在每一道工序施工前,应对操作班组作详细的技术交底,确保每个操作员熟悉技术要求和操作要点.
5-1-5 采用自检、互检、交接检和专业检查相结合的办法,实行主要工种操作者名单、级别、质量等级挂牌上墙制度。
5-2.技术管理措施 5-2-1 为确保工程质量,对主要分布分项工程(如土方工程、石材安装、铺装工程等分项工程)分别编制质量控制工艺流程图。
5-2-2 开工前,测量定位用的经纬仪、水准仪及工艺控制质量检测设备,需经过鉴定合格,在使用期间计量器具按计量标准进行检测.
5-2—3 轴线定位桩要严格保护,避免损坏,在施工期间要定期复核检查,轴线控制桩以及总标高控制点必须经业主书面认可方可使用.
5-2—4 所有测量观测点的埋设必须可靠、牢固.
5—2-5 严把材料质量关。砂、石进场必须具有质量检验报告,
合格后方可使用;水泥进入现场必须具有出场质保书及合格证书,
并在实验室复试,合格后方可使用;其它材料如广场砖、青石等
均须具有合格证,并进行必要的试验,合格后方可使用。
5-2-6 严格按图施工,施工中遇到的图纸修改变更应征得业主认可并办理有关手续后方可进行。
5-2-7 所有现场操作人员必须听从施工技术员、监理的指导和督促。
5—3.保证工期的措施
5—3—1 充分做好开工前及施工阶段的准备工作,如熟悉图纸、提料、临建搭设、机械设备及劳力组织、材料采购工作.
5-3-2 编制科学合理、可操作性强的施工组织设计,做好各工
序的衔接,避免窝工、停工现象.
5—3—3 尽量采用机械操作,减少人力资源浪费,加快施工进度。
5-3-4 部分分项工程考虑夜间施工,在节假日及农忙季节,采取特别措施,确保工程的正常进行.
5—4.保证安全的措施
5-4-1 工地成立以项目经理为首的安全领导小组,强化安全管理、消防管理、现场保卫工作及场容管理,争创文明施工工地。
5—4-2 所有施工人员进入施工现场时,必须进行安全教育,贯彻有关安全文件精神,学习现场规章制度,以引起对安全的高度重视。
5—4-3 建立健全各种安全管理制度,特别是用电和机械管理,非专业人员不得私接电线和操作机械.
5—4—4 经常检查维修电气线路,手持电动工具应接好漏电保护装置。
5—4-5 施工人员进入现场必须戴好安全帽,严禁酒后进入现场施工。
5—5.其他保证措施
5—5-1 现场文明施工措施
5—5-1—1 在施工现场范围内张挂标语口号,定期召开大会,强调文明施工的重要性。道路、料场随时清理,不得在施工区内大小便。
5—5—1-2 进场的各种地材、石材、木材均须按现场规划进行堆放.在现场内适当进行路面硬化,以便堆放砂、石等材料。
5-5-2.节约措施
5-5-2-1 技术人员的提料计划应提高准确性,避免材料短缺或过剩。在施工过程中,执行限额领料制度,要把当天剩余的材料运回工棚或堆料场院地、仓库,不得随意乱扔。
5—5-2—2 加强现场管理,合理组织材料及半成品进场,按施工组织设计规划堆放,减少二次搬运和损耗。
5—5-2—3 铺贴工程,要合理排版和留置分格缝,减少切砖现象,减少砖的破损率.
5—5—2-4 加强质量控制,避免重复作业,做到一次性验收合格。
5—5—2—5 合理安排综合施工进度计划,缩短工期,减少人工、机械等费用的支出。
5-5-3.防止环境污染的保护措施
5—5-3—1 洗刷砼搅拌机、砂浆机的污水不得随地乱流,可在施工现场挖一集水井加盖封闭,冲洗搅拌机与砂浆机的污水流入集水井,待沉淀后排入下水道.在施工中随时清理并运出建筑垃圾,堆放在指定地点。
5—5—3—2 噪音大的机械安置时,尽量远离宿舍区,晚上尽量少用或不用。
某生态综合治理PPP项目
国家湿地公园建设工程
河道降水施工方案
编制人:
审批人:
XXXXXX环境股份
编制时间:2021年9月
目 录
1 工程概况 — 1 —
3 施工准备 — 1 —
4主要施工技术措施 - 2 -
5施工工艺 - 2 -
6安全生产及文明施工 - 4 -
7 施工质量保证措施 — 6 -
附 图:1。降水临时用电平面布置示意图 2张
1 工程概况
项目名称:某生态综合治理PPP项目—国家湿地公园建设工程
计划工期:2021年10月2日-2021年10月17日,共计15天.
质量要求:合格。
安全要求:确保安全文明施工。
施工内容:为保证湖心岛土方开挖,将湿地公园防汛路以北河道内河水进行强排.
水域面积:45万㎡(水方量约40万m³)
2 编制依据
(1)《建筑基坑工程技术规范》(YB9258—97)
(2)《建筑与市政降水工程技术规范》(JGJ/T111—98)
(3)建设单位提供的相关图纸
(4)现场实际水位标高情况
3 施工准备
1、劳动力准备:为确保工程质量、工期,我项目部将在专业施工队伍中优选出技术过硬、管理严格、组织规范的工程施工专业队,投入到本工程施工中。保证所有队伍中的所有技术工人均接受过岗位培训,并考核合格.
2、材料准备:工程开工前根据施工预算的材料分析和施工进度的要求编制材料使用计划,选择讲质讲信的供应商,做好各种材料的采购与供应工作。进场材料加强质量检查验收,不合格的不能进场,进场后按要求存放,保证材料的完好。
3、机械准备:工程开工前编制机械使用计划,机械做到提前进场,确保工程需要.
4、技术准备:施工前组织技术人员及施工人员进行现场勘察,根据本抽水工程的特点,项目部技术人员随时针对现场实际情况及时编制相对应的施工方案。
4主要施工技术措施
1、河道水域面积(后附图),原水位线标高,水深,我施工单位进行了现场测量,水域面积45万㎡(水方量约40万m³),水位线标高24.5m.
2、为保证河水顺利强排,经施工技术人员现场勘察最终确定两处安装潜污泵的集水坑位置定于码头西6米路南侧和南大门东侧防汛路以北。码头西侧安装水泵需破碎20cm厚混凝土路面24㎡,约挖土方量50m³。安装钢筋混凝土承插水泥管(Ⅲ级)规格DN1000mm,长8m。沿过路管道向西开挖水渠280米,宽6米,深度4米.为保证水渠不影响车辆通行,在西侧起100米处埋设钢筋混凝土承插水泥管(Ⅲ级)规格DN1500mm,长16m。
3、临时用电一、二级配电箱均采用室外防水型配电箱,电缆采用聚氯乙烯交联电缆,详见临时用电平面布置(后附图),备用发电机(额定功率发电机100kw/小时)。
5施工工艺
1、 水泵安装
经施工技术人员勘察确定集水坑位置后,现场采用220挖掘机分别在码头西侧和南大门东侧开挖两个5m*5m*3m集水坑,集水坑内各安设4台潜污泵,每台潜污泵的功率为15KW,出水口径Φ200mm,流量为200m3/h,另外配备备用潜污泵2台,以便出现故障后,及时更换,24小时昼夜不间断排水。下泵时采用吊车吊入集水部位,电缆、接头部位应有可靠绝缘,并配置保护开关控制。水泵吸水口应始终保持在动水位以下.
2、铺设地面排水管道
由于水泵数量较多,水量较大,排水管道采用Φ200mm聚乙烯尼龙管,过路套管采用DN300镀锌钢管,每根钢管6米,共8根。预埋完成后有序排入排水渠。
3、供电系统安装
为保证降水工作顺利进行,工地内配设供电线路抽降水专线,从施工现场指定的位置接出电源,接到降水施工现场,抽降水过程中,应准备双电源,且二者能互相切换。降水系统内设置两个6个回路的二级配电柜(1000mm*700*350),配电柜应设置保护开关和报警装置.电缆线规格为YJLV-3*120+2*70沿集水坑边坡外侧布设(后附临电布置图)。
4、抽降水
安设完毕后,应进行试抽,满足要求后转入正常工作。降水工程过程中,应经常对电动机等设备进行检查,并观测水位,进行记录。由于水域范围内抽水工程量大,现场码头西侧配备4台功率15KW,流量200m³/h潜污泵和4个施工人员进行24小时作业,一台220挖掘机配合;防汛路北侧配备2台功率15KW,流量200m³/h潜污泵和2个施工人员进行24小时作业.
5、水位观测
每天对河道内的水位进行观测,并进行记录,抽水前应进行静止水位的观测,抽水初期每天早晚各观测一次,水位稳定后应每天观测1次,水位观测精度±5cm。
6安全生产及文明施工
1、 安全生产
各级施工人员要严格遵守“安全第一、预防为主"的方针,按国家及单位制定的安全规则执行,严禁违章生产.服从施工现场的统一 指挥,有问题及时同监理方、建设方、总包方商量解决。为保证抽降水施工的顺利进行,全面落实公司规章制度,落实安全职责,强化安全管理,消除事故隐患,实现标准化防护,确保安全生产,特制定如下安全生产措施:
(1) 成立施工现场安全措施领导小组,由现场总负责任组长,工地设专职安全员,各施工班组设兼职安全员,并定期进行安全检查及安全教育活动,工人进场必须进行入场安全教育和岗位安全教育。
(2)坚决贯彻现场安全生产纪律和加强安全生产的各项规定。
(3)建立各项检查制度。对人员进行组织学习,进行安全教育,对施工班组进行安全技术交底,班组长每天进行安全作业检查,班前班后进行交底.
(4)夜间施工要配备良好的照明设施,由专人负责夜间检查,避免发生意外事故.
(5) 机械设备安全防护装置要齐全有效,不准带病运转,不准在运行中维修保养.
(6) 各种机械设备、电气设备和防护用品要定期检查.
(7)用电做到“三级配电,两级保护”。
(8) 机电设备的电闸要采取防雨、防潮等措施,并应安装接地保护装置,以防漏电、触电。
2、 文明施工
(1) 严格遵守国家及本市法令、法规,遵守社会公德,同工地附近单位、居民搞好关系,共同维护社会治安.
(2) 维护工地环境卫生,场地内要保持整洁,工作道路畅通。
(3) 对施工现场实行封闭式管理,现场围挡,做到文明生产。
3、 安全用电、防火措施
(1) 必须保证本系统工程正确可靠的接地、接零,保护线PE采用绿/黄双色线,严格与相线、工作零线区别,杜绝混用,系统中所有电气设备的设置、安装、防护、使用与维修及人员必须符合《施工现场临时用电安全技术规范》JGJ46—2005的要求合理配置整定,更换各种电器,对电路和设备过载短路故障进行可靠地保护,在电气装置和线路周围不堆放易燃易爆和强腐蚀物质,不使用火源,在总配电箱及各分配电箱相对集中的场所配置绝缘灭火器材等,加强设备相间和相对地绝缘,防止闪烁。
(2)建立安全用电责任制和安全教育、培训制度,定期对专业和各类用电人员进行用电安全教育,坚持查核合格后持证上岗,切实做好技术交底工作,建立安全检测制度,从临时用电工程安装完毕开始定期进行检测(如接地电阻、设备绝缘、漏电保护、负荷锋值是否安全可靠),并做好检测记录,建立电气维修制度,加强定期、日常维修工作,及时发现和消除隐患,经常进行电气防火知识教育、宣传.提高各类用电人员电气防火自觉性,强化电气防火领导体制,建立防火队伍。
7 施工质量保证措施
以质量为中心全面提高全员质量效益,并建立严密的质量控制程序,做到全员全过程全方位受检,抓好每一个环节,把好各项质量关,使影响工程质量的各种因素处于受控状态,确保工程达到优良.
1、强化质量意识,认真贯彻落实“质量第一”的方针,把创优工程贯穿到施工生产的全过程.在施工队伍选配、机构设置、施工方案、管理制度等方面都要紧紧围绕创优目标,以保证和提高工程质量为主线,全面组织优质生产。
2、强化以各级第一管理者为首的质量保证体系,配备强有力的人员,做到各级领导、业务部门、现场指挥、作业班的质量责任明确,考核奖罚及时,充分调动个体职工的创优积极性。
3、加强与建设单位、设计单位、监理单位的密切配合,主动听取建设单位、监理单位的意见,实现“四位一体”,联合创优的质量工作格局。
4、调选精干的管理人员及施工队伍,强化职工质量教育,对关键或者有特殊要求的指定工序的操作人员全部实行持证上岗制度。
5、加强工序质量控制,严格按照公司质量要求标准保证体系的模式组织生产,制定各工序、各环节的操作标准,工艺标准和检查标准。实行“三工序"制度,对工序标准的执行情况做出检查记录使各工序衔接有序,严禁不合格品流入下道工序。
6、加强施工技术管理,坚持技术复核制。
7、严格实施工序交接制度,实行“三检"制度,即“自检、专检、联检”三检工作,以样板引路作为基本工程施工切入点.
XXXXXX环境股份
某县国家湿地公园项目
花园小区外墙施工方案
2006—3-7 10:37:13 来源: 点击次数: 326
第一章 工程概况
花园工程位于龙华。由上海建筑设计研究院设计。本工程为三栋职工住宅楼,八层框架结构,总建筑面积16000m2.按七度抗震设防,抗震等级为三级。工程总投资大约1400万元。其内外墙均为加气混凝土砌块,目前已经主体完成,砌砖已完成3、7两栋,6#楼已经开始。
第二章 外墙面抗渗防水措施
深圳地区风压为70kg/m2,当降雨量超过10cm/h时,墙面构成整批水幕,对墙面的净水压同样为70kg/m2,这是外墙渗漏最主要的外部原因。
外墙防渗漏部位主要集中于混凝土墙体与砖墙交接部位、窗框与墙体交接处、爬架预留孔,以及外墙配电箱薄弱部位。预防渗漏是一个系统工程,从主体施工阶段就必须采取措施,形成多点设防。
一、外墙砖砌体控制措施
1、外墙加气混凝土砌块分二次以上完成,至梁或顶板时,砌体充分沉降后用砂浆塞缝。
2、砌体要求双面勾缝水平及竖上缝控制在15mm,不形成盲缝,隔断渗水通道。
3、构造柱做法及施工措施:各层构造柱位置的砖砌体留马牙槎,保证砖砌体与混凝土的咬合力。在结构柱浇注混凝土时,采用三道丁字螺栓加固,混凝土必须振捣密实。
二、装修阶段控制措施
1、外墙面装修做法
a 找平层:杜拉纤维防水砂浆12厚
b 底层:聚合物防水砂浆8厚
c 防水涂层:聚合物防水涂膜1mm
d 外墙涂料
2、混凝土柱面清洗干净后,用1:1:1水泥基聚合物砂浆(水泥、107胶、细砂)机械喷浆作为结合层.
3、在混凝土墙面与砖墙交界处(内外两侧加钉200mm宽、网眼10-12 mm的钢丝网一道,沿缝居中,用@150 mm射钉钉紧。
4、在披荡墙面前,将墙面清扫干净,防止空鼓,墙面抹灰是墙面防漏的关键工序,要通过对第一层砂浆的抹平、压实来实现切断抹灰层的毛细管,并通过砂浆中掺加适量的杜拉纤维提高砂浆拉结力,使外墙具有拒水、防渗、防漏性能.抹灰后及时养护。
找平层及底层应做到接合平整,色泽一致,无明显接合缝隙.并在底层砂浆有6-7成干时,批第二度聚合物防水砂浆8厚;将表面收光.检查中如有空鼓、干缩裂缝、明显砂眼、干浆脱离等必须立即凿除,冲淋干净后用同标号砂浆补抹。
完工并验收合格的底层面上做防水涂层,涂层要求平整干净,刷层均匀,光泽一致.
5、外砖墙内侧的配电箱、线盒安装时必须检查到位,凡墙体伤裂形成盲缝的,必须将伤裂的砖体拆除清洗干净,另外砌筑密实.对已安装的线盒、箱体、单向管路的空隙孔洞,必须用1:2水泥砂浆填塞捣实。严禁用碎砖、余渣填塞,大于200×200mm的孔洞要求用细石混凝土填堵,检查使用小棒敲击发出哑声,则撬开返工,另补密实。
6、外墙面的临时用脚手架穿墙孔洞,有挂网、抹灰之前,用大于孔洞1-2mm的冲击钻对准孔洞钻拉,清除孔洞内塑料管及杂物,再于孔洞外侧凿出大于孔洞直径1倍以上,深度20mm的喇叭口,水冲冼干净后以1:2防水砂浆加入膨胀剂填塞全孔洞至浆溢出抹平,迎水面做成凸圆形,涂抹大黑豹或505防水涂膜。
7、对于露出墙面的铁件预埋件,割平后靠外墙面位置用1:1的水泥砂浆掺入防水粉抹平.
8、按设计图纸留置分割条,抹灰完成后,用手持锯机切缝,缝宽10mm,深为5mm,然后用拌107胶细砂水泥砂浆勾缝,缝宽和深度要求一致,要求线条平整一致。
9、外墙施工完成后,采用高压喷淋方式进行试验,如发现渗水,应查明原因及时处理。
三、防水层施工:
1、材料
根据设计屋面防水采用聚胺脂防水涂膜。聚胺脂防水涂料有着良好的防水性能,可以较好的保证各防水部位的防水质量。
聚胺脂防水涂膜可以满足一定变形而不被破坏,具有延伸性能好、粘接力强、耐热、耐火、耐老化等特点。
使用聚胺脂防水涂料时,必须具有产品出厂合格证,并在进场后复验有关技术性能。
2、作业条件:
(1)、基层要求抹平、压光、坚实平整、不起砂并具有一定的强度,阴阳角处抹成极小圆弧角;
(2)、基层要求干燥,含水率不超过9%;
(3)、将基层面上的灰尘、杂物、残留的灰浆硬块清理干净,突出的部位凿平清净;
(4)、不得在淋雨条件下施工;
(5)、施工的环境温度不得过底;
(6)、操作时严禁烟火。
3、原料配置:
聚胺脂防水涂料以甲、乙组份桶装形式出厂,甲组份为黄褐色胶体,乙组份为黑色粘稠液。
甲、乙二料混合时配合比的准确与否对聚胺脂涂膜防水层的质量有很大的影响,因此在使用前一定要严格按照说明配置。一般将甲、乙料按照甲料:乙料=1:2的比例,经充分搅拌配置成为具有光泽发亮的液体后即可涂抹使用.
3、施工工艺
1、施工工艺
基层处理→涂刷底层涂料→涂刷涂膜防水层→外墙涂料层→闭水试验;
2、涂刷防水涂膜注意事项:
(1)、涂刷涂膜防水层时,涂刷的顺序应地先垂直面,后水平面;先阴阳角,细部后大面,而且每一道涂膜防水的涂刷顺序都应相互垂直;
(2)、在需要重点处理的阴阳角等细部,考虑增加一道增强涂布或玻璃丝布,做聚合物水泥砂浆小圆弧,再做附加防水层,宽度为300mm;
(3)、涂刷涂膜防水层时要待前一层涂膜固化干燥后进行,并应先检查其上有无残留的气孔或气泡;
(4)、在底胶干燥固化后,用塑料或橡皮刮板均匀涂刷一层厚约为0。8mm的涂料,涂刮时用力要均匀一致。控制防水层的总厚度为1。0mm;对局部气泡或气孔和其它缺陷加以补强。或铲除后重新涂刷防水层。
3、施工中如遇下列问题要及时处理:
(1)、当涂料粘度过大不宜涂刷时,加入少量乙料或二甲苯稀释;
(2)、当发生涂料固化太快,影响施工时,可以加入少量磷酸或苯黄酸等缓凝剂,其加入量不大于甲料的0.5%;
(3)、当涂料固化太慢,加入少量二月桂酸二丁基锡做促凝剂,其加入量不大于甲料的0。3%;
4、最不利位置处的防水处理:
针对本工程的特点及设计要求,在特殊部位及细部做增强涂布和玻璃丝布加强带。
其中增强涂布的做法:在涂布增强涂膜中铺设玻璃纤维布,用板刷涂刮驱除气泡,将玻璃纤维紧密地粘贴在基层上,不出现空鼓或折皱,一般作成条形。对于工程中的细部和特殊部位在施工过程中首先要严格按照设计要求的做法进行施工,当设计中未明确表示的参照以下细部及特殊部位的防水做法进行施工。
(1)、穿柱螺栓防水做法:
外围的墙、栏板上的穿墙螺杆在抹灰前堵塞采取以下做法:
①首先在内外面将螺杆洞凿城内凹喇叭口,喇叭口外宽约5cm,深约2cm,并将喇叭口外露PVC管剪切掉。
②用干硬性水泥砂浆(内掺适量膨胀剂和防水剂)堵塞PVC套管洞。
③在两端往PVC套管内打塞相应直径的圆钢(外包止水胶带)长约5cm。
④在PVC套管剪切面用防水材料封口,后用水泥砂浆(内掺适量膨胀剂和防水剂)将喇叭口补平。
3、用掺适量微膨胀剂的防水砼或防水砂浆,堵实外墙上预留的设备孔洞、外架的孔洞等所有孔洞.对于砖墙上专为分体式空调预埋的PVC管,也是外墙渗水的薄弱环节,因此需采取以下措施:先在PVC管外壁上套上直径略小的止水圈,然后在管外壁满涂一遍PVC专用胶水,再滚上一层中砂,待砖墙砌至管下口5公分处时先铺上5公分厚的防水砂浆,然后再把PVC管安装上去,要保证PVC管四周均有5公分厚的防水砂浆包裹。外墙打底用砂浆的强度要够,并应掺加适量防水剂,对于抹灰超厚的地方,还应加挂钢丝网分层抹灰。
(2)、外墙窗框周边防渗漏。
外墙窗框边渗漏现象较为普遍,是外墙防渗漏的重点和难点,对此采取以下做法和措施:
1、构造设计时建议设计单位予以考虑内窗边、内窗台主体施工时凸出外窗边、外窗台10cm左右。
2、管理上予以足够重视:项目成立专门的堵缝班组,派专人负责,实行严厉奖罚制度。
3、严格按施工工艺和施工规范施工。
①考虑到窗下框很难塞缝密实,因此,窗框在安装前必须先用掺有膨胀剂的防水砂浆填塞下框凹槽,但不能填满,应预留约10mm左右空隙,待砂浆有一定强度后方可安装窗框。门窗框与墙空隙要保证在2.0—2。5cm之间,待框洞口四周冲洗干净后方可用掺有适量膨胀剂的干硬性防水砂浆分两层挤实、压光,不得用落地灰赌缝;然后在外侧涂刷防水胶两道.门窗框与墙的严格填堵密实,这是防治渗水的关键.
②窗台抹灰内高外低,外窗台保证有20%的坡度。外墙窗楣、雨蓬、阳台、压顶和突出腰线等,均在上面做流水坡度,下面做滴水槽或鹰嘴,滴水槽的宽度和深度均不小于10cm。
③加强对铝合金门窗自身质量的检查,所有接缝、螺丝腿均要涂玻璃胶,认真封闭,消除一切可能导致渗水的缝隙.
4、本工程窗台板、空调板等飘出部分均应做1cm高30度鹰嘴,防止反坡进水.
5、建立和严格执行检查验收制度
①加强对窗框四周堵缝工作的交接检验,每个窗堵缝完后均应由专职质检员验收,合格后质检员签字方可进入下一道程序。
②每个窗边用高压喷枪做压力冲水试验检查抗渗能力,如果出现渗漏的必须返工质直到不渗漏为止。
四、防水工程质量标准
1、保证项目:
(1)、所有涂膜防水材料的品种、牌号剂配合比,必须符合设计要求和施工规范规定,准用证、出厂合格证、现场抽样送检报告等符合要求;
(2)、涂膜防水层在特殊部位及细部的做法必须符合设计要求和施工规范规定;
(3)、聚胺脂防水涂料以同一厂、同一品种、同一进场时间的甲组份,每5吨为一验收批次;不足5吨的也作为一验收批次,乙组份按照产品重量配比相应增加。涂料要进行拉伸强度、断裂时的延伸率、低温柔性、不透水性等到试验,合格后方可施工.
2、基本项目:
(1)、基层质量:涂膜防水层的基层应牢固、表面洁净、平整、阴阳角处呈小弧形,聚胺脂底胶应涂刷均匀,无漏涂;
(2)、涂刷质量:聚胺脂底胶附加层的涂刷方法、搭接和收头应符合施工规范规定,并应粘贴牢固、紧密、接缝严密,无损伤、空鼓等缺陷;
(3)、节点质量:转角、穿管管根等特殊部位的防水层粘结牢固,封盖严密;
3、允许偏差项目:
涂膜防水层最薄处厚度的允许偏差为±0.2mm。
4、质量检查及处理
(1)、涂膜防水层应与基层粘结牢固,并形成连续不断的封闭防水涂膜,不允许有空鼓、开裂、脱皮等现象;
(2)、阴阳角、预埋件及管道等细部构造处要处理严密,不允许有脱层。 对于轻度损伤,可做增强涂布,增补涂布;对于破损严重者,应将破损部分割去(稍大一些),露出基层并清理干净,再按照施工要求、顺序,分层补做防水层,并应加上增强、增补涂布。
五、雨季施工措施:
对于雨季施工将采取以下措施予以保障工期和施工质量:
1、雨天、雾天不能进行防水层施工,做好维护;
2、雨后尽快将工作面的积水排除,并擦干明水,可用烘烤或喷涂聚合物水泥浆作隔潮处理,局部持续潮湿而滞后,要用快硬水泥和聚合物乳液和涂抹潮湿面隔湿;
3、一旦条件允许,应集中人力快速施工;
4、分区铺设或涂刷,及时验收、尽收隐蔽,避免长时间的暴晒;
5、如基层出现水泥砂浆找平层剥落,可用快硬水泥和聚合物乳液调和抹平,预埋灌浆口,接管将水引至其它部位,待该部位防水层施工完成后堵塞灌浆嘴或灌浆封闭;
六、防水工程的安全、文明施工:
1、聚胺脂甲、乙涂料及固化剂、稀释剂等均为易燃品,应储存在干燥远离火源的地方,施工现场严禁烟火;
2、施工现场应通风排气,在通风条件差的地方作业时,施工作业人员每隔1-2小时到通风地点休息10-15分钟,施工过程中,操作人员感到不适应马上离开施工现场,严重时到保健站做检查;
3、施工时戴防护手套,避免聚胺脂涂料污染、损伤皮肤。
七、外墙涂料施工:
外墙涂料在聚合物防水层施工完毕后,及时进行其涂刷应自上而下四面进行而采用W形推进,涂料应调配均匀,色调一致,颜色在施工前报设计、监理、甲方同意.
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2
在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响.他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪.这篇论文是在老师的精心指导和大力支持下才完成的
感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文.感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。
谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运",因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体.最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油.哦,对了,我的名
