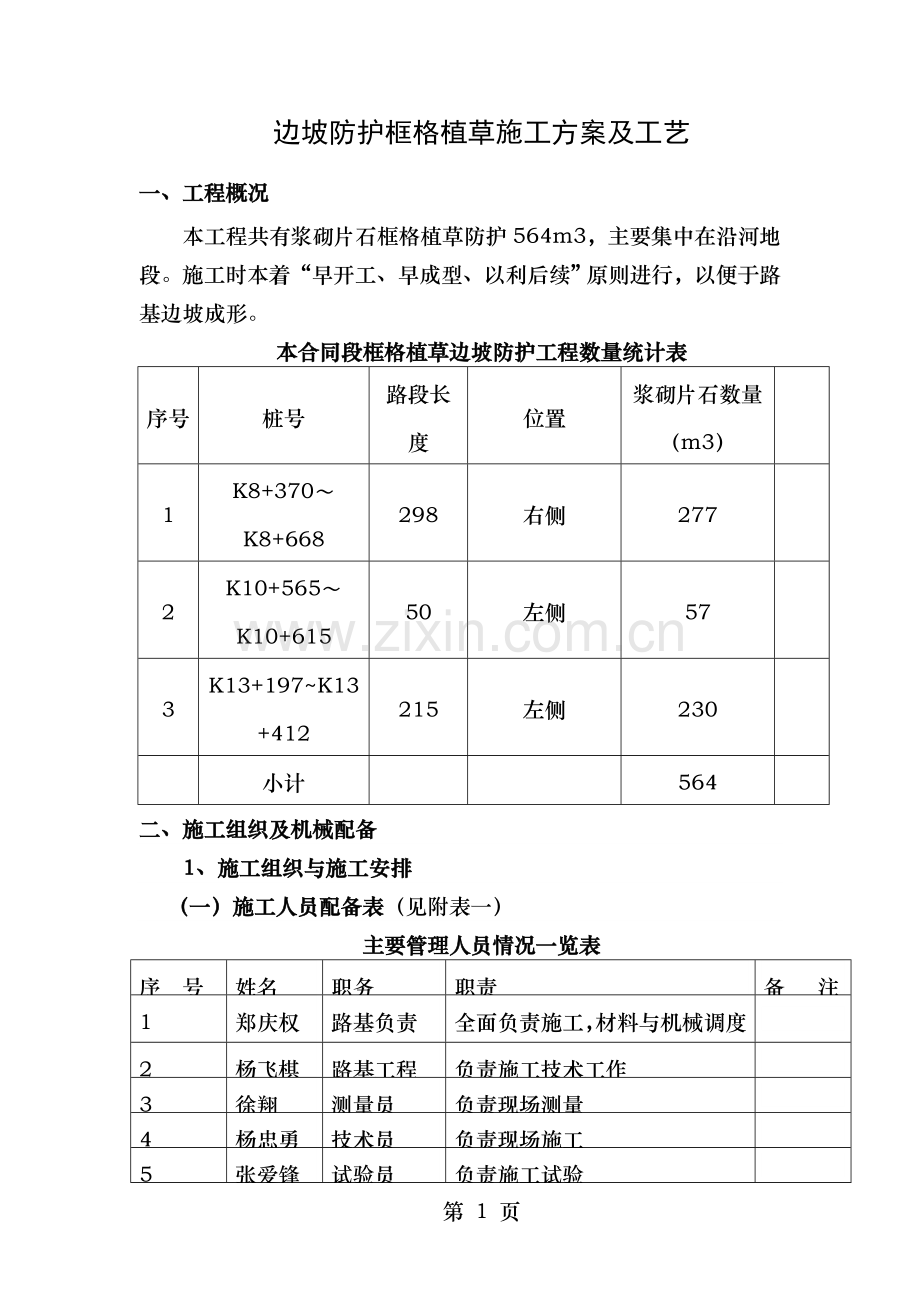

边坡防护框格植草施工方案及工艺 一、工程概况 本工程共有浆砌片石框格植草防护564m3,主要集中在沿河地段。施工时本着“早开工、早成型、以利后续”原则进行,以便于路基边坡成形。 本合同段框格植草边坡防护工程数量统计表 序号 桩号 路段长度 位置 浆砌片石数量(m3) 1 K8+370~K8+668 298 右侧 277 2 K10+565~K10+615 50 左侧 57 3 K13+197~K13+412 215 左侧 230 小计 564 二、施工组织及机械配备 1、施工组织与施工安排   (一)施工人员配备表(见附表一) 主要管理人员情况一览表 序 号 姓名 职务 职责 备 注 1 郑庆权 路基负责人 全面负责施工,材料与机械调度 2 杨飞棋 路基工程师 负责施工技术工作 3 徐翔 测量员 负责现场测量 4 杨忠勇 技术员 负责现场施工 5 张爱锋 试验员 负责施工试验 6 林丽萍 质检员 负责现场质量检测及质量控制 7 邵伯相 安全员 负责现场施工机械与人员安全 8 其他人员 5 (二)施工主要机械配置表(见附表二) 序号 设备名称 规格型号 数 量 进场 日期 技术状况 备 注 1 水泥砂浆搅拌机 1 2012-4 良好 2 各种试验仪器 1 3.10 良好 3 全站仪 1 3.10 良好 4 水准仪 1 3.10 良好 三、施工方案 路基边坡采用挖掘机整,人工修整,机械搅拌砂浆,片石等材料用人工抬到施工现场,水泥砂浆在现场用JS350搅拌机拌,随拌随用。 (一)、施工组织及安排 本标段填方边坡框格植草防护主要设置在K8+370~K8+668、 K10+565~K10+615 、K13+197~K13+412等三段,填方边坡框格植草防护砌筑由路基工区砌筑工程专业班组施工。工期安排在2012年5月1日~2012年7月1日完成。 (二)、浆砌片石框格植草边坡防护框格砌筑施工方案   1、施工放样 按路基横断面复测及路基顶面设计标高计算出高差,按整段长度进行放样,根据路基中线到框格顶距离、计算框格顶高程至框格植草浆砌片石加固带坡比,放出基槽开挖宽度,按设计要求坡比不小于1:1.5,线位设好以后请监理检测,符合要求后再进行下道工序。  2、边坡整平施工方法  边坡防护要在路基沉降稳定后开始施工,边坡护坡工程边坡整平是施工关键环节,按图纸设计要求坡比,用坡度尺检查坡度,符合要求时请监理工程师检查验收,合格后及时进行框格基槽开挖施工。 3、框格基槽用人工开挖施工:按图约要求框格为棱形布置,其正交框格尺寸为2.0*2.0米,对角线长度为2.83*2.83米。浆砌片石框格条正交为0.3米*0.3米,斜交尺寸为0.424*0.434米。底加固带宽为0.5米,压顶宽为0.4米。 按以上尺寸开挖基槽,基槽开挖完成后进行浆砌片石砌筑。 (3)、 片石砌筑  基槽检验合格后,在边坡顶上用木桩在每1个砌石框格位置钉好,按45度角在底下加固带位置也钉好木桩,挂好横断面线及纵断面线,即可按线砌筑,砌筑工艺要严格执行技术规范及招标文件施工技术要求。  3、材料要求  (1)、石料选用厚度不小于30cm,宽度及设计同宽,石料质地强韧、密实,无风化剥落、裂纹与结构缺陷,表面清洁无污染。  (2)、砂浆使用拌与机现场拌与,材料使用中(粗)砂,且为河砂,过筛后机拌3~5min后使用。砂浆随拌随用,保持适宜稠度;在拌与3~5h使用完毕;运输过程或存贮过程中发生离析、泌水砂浆,砌筑前重新拌与;已凝结砂浆不得使用。  (3)、施工现场不堆放不合格材料,废弃材料及时清理出场。  4、框体片石砌筑  砌筑先下后上原则,先浆砌片石加固带,砌筑采用挤浆法分层砌筑每分层高度为50cm(2层卧片石)分层及分层间砌筑砌缝应大致找平,各工作层应相互错开,不得贯通。 加固带砌筑完成后,按图纸尺寸30cm从下往上砌筑,砌筑时选取形状及尺寸大小相同合适片石,尖锐突出部分敲除,砌缝宽度不大于2cm,砌筑过程中要注意选用较大、较平整石块为外露面与坡顶、边口,石块使用时应洒水湿润,若表面有泥土、水锈先冲洗干净,尤其下层砌及角隅石不能偏小,砂浆要饱满,石缝以砂浆与小碎石充填,片石不能竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝。 在砂浆凝固前将外露缝勾好,勾缝深度不小于20mm,若不能及时勾缝,则将砌缝砂浆刮深20mm为以后勾缝做准备。所有缝隙均应填满砂浆。  5、养生  每砌好一段,待浆砌砂浆初凝后,用湿草帘覆盖定时洒水养护,覆盖养生7~14d。养护期间避免外力碰撞、振动或承重。 6、挡水条施工 框格砌筑完成后,在每个框格上口浇筑二条挡水条,挡水条尺寸为0.08*0.05,用C20小石子砼浇筑。 7、植草 ①、草种采用百慕达、百喜草、白三叶等易生长植物。 ②、播种前,先将框格内土方填三分之二满,用铁锹轻轻拍平拍实。 ③、用复合肥、过磷酸钙、钙美磷肥等三种肥料拌合。 ④、播种,撒播前先对护坡面蓄水情况进行检查,呈湿润状态,用手捏能成团,松开时能散开。在坡面检查合格后,将草种及已拌合好肥料充分拌匀,放入喷播机里准备施播。 ⑤、施播营养土比例:每亩用复合肥60~100公斤拌合草种10~11kg,然后根据喷播机性能加上适量水。 ⑥、喷播机喷播时喷管头及坡面垂直,且及坡面距离不超过0.5米,均匀喷播,满足每平方用草种量不小于15~20克。喷铺厚度不小于1cm。 ⑦、喷播后立即用洒水机械将坡面洒透,注意不能将肥泥冲散,不得有流动水,然后用无纺布覆盖,保湿,防晒。 ⑧、养护以喷洒浇水为主,施工期养护用无纺布覆盖,保湿,防晒,以保证幼苗所需水分与养份。 每天派专人巡视,保持喷洒面呈湿润状。 及时对露芽处观察并作好防病虫害准备。 四、质量保证措施 工程质量目标:标段工程交、竣工验收质量评定:90分及以上 施工质量是工程施工根本,也是施工企业生命,确保工程质量不仅是对工作高度负责,也是对企业本身自重,通过建立质量保证体系与建立相应质量制度,使每个项目、每道工序、每个环节都有具体质量负责人与具体质量管理目标,以保证本工程施工质量。 1、建立质量管理网络机构 本投标人将在项目经理部下设工程质检部,各工区设质检科,分队设质检员,形成一个三级质量网络每一级质管人员资金及被检部门不发生直接关系,以提高质管工作相对独立性。 工程质检部在总工程师领导下开展工作,监督范围主要有六条: A、原材料材质是否合格。 B、工艺与操作方法是否合格。 C、工程质量是否符合《技术规范》要求,对不合格工程有权拒绝签证,即质量否决权。对优质工程有权建议嘉奖。 D、原始记录是否及时、准确、完整。 E、计量与试验是否准确,符合规范。 F、推行TQC是否认真,对薄弱环节是否采取有效措施。 2、开展质量教育及技术培训 投入本合同段所有管理人员及技术人员,认真学习《施工技术规范》,并认真做好质量教育工作,开展群众性TQC活动,提高质量意识,使全体人员树立:“质量第一、用户至上,预防为主”观念。 对操作工人进行上岗培训,对关键项目工工艺委派具有二十年以上丰富施工经验施工员把关。 3、制定各部件、岗位质量责任制责任到人,企业一把手是企业质量第一责任者,生产技术质量管理人员(包括行政领导、技术人员、操作工人)从各种不同角度与要求承担质量责任,并把质量作为年度评比业绩时一项生要考核指标。 4、技术措施 请设计代表进行交底。第一次工地会议即请工程师对工程各方面要面进行阐述,组织所有工作人员认真学习招标文件中技术规范,严格规定施工。 开工前由工程施工及技术人、质量负责人对所属人员进行施工布置及详述各项要求,使其明确其职责。 A、采取项目挂牌制度,加强职责明确范围,促进联系,方便监督。 ①在经理部、工区驻地,项目负责人及生产技术管理测试负责人等,各级均须挂牌。 ②主要材料及工艺质量标准及统计要挂牌。 B、更新设备、完善工艺、加强投入。 本投标人在施工方案工艺中已考虑了确保质量措施,如砼采用集中拌与。 确保质量稳定,模板采用钢模,增强砼表面光洁、美观。 D、检验 在项目经理部下设有完善中心试验室,中心试验室配有本项目材料试验与质检设备,配一名既有理论知识又有实践经验工程师,两名试验员,在工程师指导下工作。通过中心试验室建立,并配备先进检测仪器设备与较高试验人员,提高自检测手段与水平,一切用数据说话,不达到标准决不能放过。 E、实行质量奖惩 ①提前竣工资金限额:工程质量评定为合格,奖金限额是建筑安装工程款1%。 ②工程质量不达到合格,工资含量将扣5%。 ③进行流地动红旗况赛,每季评比一次,又进度、质量、安全为主要评比内容,获红旗还给予奖励。 5、具体措施 A、施工全过程严格按国家有关规程、规范,图纸与监理程序施工; B、确定本工程质量目标为合格工程教育全体职工树立起“百年大计;质量第一”思想观点,通过周密施工组织设计,严格施工管理与对本项目进度、质量、成本三方面控制。力求以实际行动环绕这个总目标献计献策,确保这个总目标实现; C、建立工地试验室,配备常规土工试验及混凝土、砂浆等试验仪器,以满足工程所需试验项目。设立工程质量检查小组,配备专职质检人员与试验人员,对施工每个环节、工序技术规范要求,认真检验,保证在施工全过程有质量检查控制。建立完善各工序质量三级检查制,即班组自检,专职人员二检,认为合格后提请业主质监组进行检验收。对隐蔽工程及重要工程还组织中间验收,签署验收合格证。 D、工地建立QC小组,开展质量活动,对施工中发生工程质量问题或技术难关,组织有关QC小组积极开展活动,广泛调查研究,查清原因,提出改进意见,总结经验。 E、施工前认真听取监理工程师对项目具体要法,然后由技术质量负责人对所属人员进行详细技术交底,使每个职工都明确各个技术质量要法标准。施工过程中各工序要有详细准确原始记录,便于考核查证。 F、教育全体职工自觉接受监理工程师及其代表检查、监督与帮助,对他们意见,除认真贯彻外,事后还用书面作出执行情况报造或答复。 G、对进入工地所有原材料,必须经过认真验收,要从材料外观质量、质保书、数量、品种等几方面检查是符合施工规范与设计规定要求。必要时由质检人员抽样检验,并对原材料质量提出评价。对不合格材料坚决拒绝接受,并报工地项目经理与技术负责备案。 H、对工地所有计量仪器、工具、设备采取定期或不定期请计量部门派人检查,及时纠正与修理,对有关设备都有计量部门或石家鉴定签证单或误差值;随时以正确检测结果提供各项工程检测数据来保证施工质量。 I、对不符合技术规范,达不到工程质量要求工艺、工序操作方法与建筑构造物返工,不留后患。 J、采取项目挂牌制,加强职责明确范围,促进联系,方便监督。 K、分项工程或分部工程完成后,及时组织有关人员进行全面质量检查,对工程质量等级作出评价。 L、工程竣工后,保证提供资料齐全,记录准确,文图字全套竣工资料。 五、安全生产保证措施 安全生产领导小组任务是落实安全管理目标,制订安全保证计划,根据保证计划要求落实资源配置。负责安保体系过程中运行,实施监督与检查。针对安全生产保证体系运行过程中尚未达到要求问题,以及施工中尚存在隐患,制订整改与预防措施,并对上述措施进行复查。 项目部成立以项目经理为组长,以总工程师、安全负责人为副组长,有关科室负责人、工区长为成员安全领导小组。安全领导小组负责安全生产组织、协调与领导工作。 各专业施工班组成立相应安全生产领导小组,全体施工人员都参加安全小组。坚持“管生产必须管安全”原则,建立健全岗位责任制,从组织上,制度上保证安全生产,做到程序化管理、规范化施工,消灭一切责任事故,确保人民生命财产不受损害,创建安全生产标准工地。全面实现安全目标。 (一)、安全领导小组成员: 组 长:黄辉 副组长:杨国飞、金秀江 成 员:邵佰相、金秀江、蓝应桥、郑庆权、林仙明、孙敏、林良弟、徐涨福、杨飞其 组 长 黄 辉 副组长 杨国飞 金秀江 合 同 科 : 林 仙 明 安 全 科 : 邵 佰 相 机 料 科 : 钱 学 新 财 务 科 : 潘 丽 萍 试 验 室 : 孙 敏 工 程 科 : 郑 庆 权 预 制 场 林良弟 桥梁工区 蓝应桥 砌筑防护 杨飞棋 路基工区 徐涨福 安全生产领导小组机构图 专职安检机构 在安全组织机构系统内,建立专职安检机构,成立安全生产领导小组。项目部安全科及工区按专业配备专职安全员,施工队配置安全员,班组设兼职安全检查员,实行安全生产责任制,做到分工明确,责任到人。 (二)、安全管理制度 1、安全生产责任制 建立健全各级各部门安全生产责任制,责任落实到人。各项经济承包有明确安全指标与包括奖惩办法在内保证措施。建立安全风险抵押金制度,项目部将预留一定额度安全风险抵押金。对安全事故责任者除按有关规定处罚外,还将扣除安全风险抵押金。 2、安全教育培训制度 工人在上岗前,进行安全教育,针对本工程特点,定期进行安全生产教育,培养安全生产必备基本知识与技能。有计划对重点岗位生产知识、安全操作规程、安全生产制度、施工纪律进行培训与考核。 3、特殊工种持证上岗作业制度 对专职安全员、班组长、从事特种作业架子工、爆破工、钢筋工、起重工、电气焊工、电工、场内机动车辆驾驶员等,必须严格按照《特种作业人员安全技术考核管理规则》(GB5306—85)进行安全教育、考核、复验,经过培训考试合格,获取操作证者才能持证上岗。对已取得上岗证者,要进行登记存档,操作证必须按期复审,不得超期使用,名册应齐全。 4、安全检查档案制度 (1)项目部建立定期安全检查制度,规定定期检查日期与参加检查人员。项目部每半月检查一次,作业班组每天检查一次,非定期检查(视工程情况而定)。 (2)对检查中发现安全问题、安全隐患,要建立登记、整改、消项制度。要定人、定措施、定经费、定完成日期,在隐患没有消除前,必须采取可靠防护措施。如果有危及人身安全险情应立刻停止施工,处理合格后方可施工。 (3)安全检查及完善与修订安全管理制度要结合起来。把安全生产责任制及各级管理者经济利益挂钩,严明奖惩,保证“管生产必须管安全”制度真正落实。 5、安全防护制度 在工程施工中,对安全有影响重要环节,如路基爆破前后,以及易燃、易爆物品购置、仓储、使用与运输等,在施工前要制定出具体可行安全防护措施与实施细则,并报请监理工程师代表批准后,方可进行施工。开工前由工点安全负责人进行书面安全交底,施工中严格执行安全规则,关键工序技术人员、安全员应跟班作业,现场监督。 6、安全评比制度 班组在班前要进行上岗交底、上岗检查、上岗记录“三上岗”与每周一次“一讲评”安全活动,对班组安全活动,要有考核措施。 7、安全施工管理措施 坚持“安全第一,预防为主,综合治理”方针,建立健全各项安全生产管理机构与安全生产管理制度,制定切合实际安全管理方案与行之有效安全技术措施,完善安全生产内业资料管理,开展安全标准工地建设。 六、环境保护与水土保持措施 环境保护是我国一项基本国策,本承包人将及当地政府与环保部门联合协作,控制施工污染,减少污水、空气粉尘及噪音污染,严格控制水土流失,扎扎实实抓好环境保护工作。 1、 环境保护组织机构及框图 成立以项目经理任组长环境保护领导小组,配备一定量环保设施与技术人员,认真学习环保知识,共同搞好环保工作。环境保护组织机构图见附图1-1,环境保护管理体系见附图1-2。 环境保护领导小组 组长:项目经理 黄辉 环境保护科 设:专业环保技术员 邵佰相(兼) 环境保护队:郑庆权 图1-1 环境保护组织机构图 环境保护领导小组 业主 环境保护科 环境保护队 施工现场 环保专家 环境监测员 信息交流 汇报 下达环保命令 图1-2 环境保护管理体系 1.2 环境保护措施 1.2.1 水土及生态环境保护措施 对林木、植被及地下水资源保护是施工中环保重点。 1、保护原有植被。对合同规定施工界限内、外植物、树木等尽力维持原状。 2、永久用地范围内裸露地表用植被加以覆盖。 3、临时用地范围内耕地采取措施进行复耕,其它裸露地表植草或种树进行绿化。 4、路堑边坡顶部至截水沟之间原生植被予以保护,放样时放出坡口线,以便于保护坡口线以外植被。 5、做好施工期间排水工作,临时排水系统要及大自然排水系统融合、协调、通畅。 6、施工中必须保证现有道路、河溪、沟渠安全畅通,对跨越河溪路段及有关部门协商,采取必要安全措施,杜绝阻水等现象。 7、营造良好环境。在施工现场与生活区设置足够临时卫生设施,经常进行卫生清理,同时在生活区周围种植花草、树木,美化生活环境。 8、及早施作防护工程、排水工程与裸露地表植被覆盖,防止水土流失。 9、工程完工后,及时进行现场彻底清理,并按设计要求采用植被覆盖或其它处理措施。 10、对有害物质(如燃料、废料、废水、垃圾等)要通过焚烧或其它措施处理后运至监理工程师指定地点进行掩埋,防止对动、植物造成损害及对生活水源污染。 11、弃土运至指定弃土场并按要求砌筑挡墙,做好排水与复绿工作,防止水土流失,影响周围环境。 下面是赠送中秋节演讲辞,不需要朋友可以下载后编辑删除!!!谢谢 中秋佳节演讲词推荐 中秋,怀一颗感恩之心》 教师们,同学们: 秋浓了,月圆了,又一个中秋要到了!本周日,农历八月十五,我国传统节日——中秋节。中秋节,处在一年秋季中期,所以称为“中秋”,它仅仅次于春节,是我国第二大传统节日。 中秋月最圆,中秋月最明,中秋月最美,所以又被称为“团圆节”。 金桂飘香,花好月圆,在这美好节日里,人们赏月、吃月饼、走亲访友……无论什么形式,都寄托着人们对生活无限热爱与对美好生活向往。 中秋是中华瑰宝之一,有着深厚文化底蕴。中国人特别讲究亲情,特别珍视团圆,中秋节尤为甚。中秋,是一个飘溢亲情节日;中秋,是一个弥漫团圆时节。这个时节,感受亲情、释放亲情、增进亲情;这个时节,盼望团圆、追求团圆、享受团圆……这些,都已成为人们生活主旋律。 同学们,一定能背诵出许多关于中秋千古佳句,比如“举头望明月,低头思故乡”、“但愿人长久,千里共婵娟”、“海上生明月,天涯共此时”……这些佳句之所以能穿透历史时空流传至今,不正是因为我们人类有着共同信念吗。 中秋最美是亲情。一家人团聚在一起,讲不完话,叙不完情,诉说着人们同一个心声:亲情是黑暗中灯塔,是荒漠中甘泉,是雨后彩虹…… 中秋最美是思念。月亮最美,美不过思念;月亮最高,高不过想念。中秋圆月会把我们目光与思念传递给我们想念人与我们牵挂人,祝他们没有忧愁,永远幸福,没有烦恼,永远快乐! 一、活动主题:游名校、赏名花,促交流,增感情 二、活动背景:又到了阳春三月,阳光明媚,微风吹拂,正是踏青春游好时节。借春天万物复苏之际,我们全班聚集在一起,彼此多一点接触,多一点沟通,共话美好未来,及此同时,也可以缓解一下紧张学习压力。 相信在这次春游活动中,我们也能更亲近接触自然,感悟自然,同时吸收万物之灵气同时感受名校人文气息。 三、活动目: 1. 丰富同学们校园生活,陶冶情操。 2. 领略优美自然风光,促进全班同学交流,营造与谐融洽集体氛围。 3. 为全体同学营造一种轻松自由气氛,又可以加强同学们团队意识。 4. 有效利用活动过程及其形式,让大家感受到我们班级发展与进步。 四、活动时间:XX年3月27日星期四 五、活动参及对象:房产Q1141全体及“家属” 六、活动地点:武汉市华中农业大学校内 七、活动流程策划: 1、27日8点在校训时集合,乘车 2、9点前往华农油菜基地、果园,赏花摄影 3、10点30,回农家乐开始做饭,进行“我是厨王”大比拼 4、1点30,收拾食品残物,开始集体活动 5、4点,乘车返校 八、职能分工及责任定岗 1、调研组:负责前期选址、策划撰写、实地考察、交通工具联系与检验    组长:金雄   成员:吴开慧 2、安全保卫组:负责登记参加春游人数,乘车前人数登记,集体活动时同学请假审批,安全知识培训及教育,午餐制作人员分组    组长:徐杨超  成员:王冲 3、食材采购组:根据春游人数与预算费用合理购买食材    组长:胡晴莹  成员:何晓艺 4、活动组织组:在车上、赏花期间、主要是做饭完后集体活动期间活动组织    组长:武男    成员:冯薏林 5、厨艺大赛组织组:负责指导各个小组午餐准备,最后负责从五个小组里推荐里面选出“厨王”(厨王春游费用全免)    组长:朱忠达   成员:严露 6、财务组:负责财务报账及最后费用收取,做好最后决算向全班报告    组长:杨雨 7、督导组:负责检查各组任务完成及协调各小组任务分工    组长:叶青青 【注】以上只是大致责任定岗,组长负主责,各小组要相互配合,相互帮助发挥你们聪明才智去认真完成任务 九、注意事项 1、分组要尽量把做事积极及不太积极搭配,每组里都要有学生干部,学生干部要起带头作用 2、食材购买不要太复杂了,先前想出菜谱,然后组织大家学习下烹饪知识,注意食材购买质与量 3、注意提醒大家手机充足电,随时保持通讯畅通,有相机同学带上相机,组织大家多拍几张全家福 4、游戏最好要能吸引全部人参加,让同学们能增加了解,班委们能更好了解同学们动态,增进感情    各组应在规定时间前把活动准备情况向督导组报告,出现紧急情况要第一时报告。督导组也可以及时把活动准备情况在班委群公布,实时互动。 中秋最美是感恩!无须多言,给父母一个微笑,给亲友一个问候,递上一杯清茶,送上一口月饼,这是我们给予父母最好回报。感谢父母给予生命,感谢父母给予培养……教师们,同学们,这个中秋,我们要用一颗感恩心来度过!心怀感恩!感恩一切造就我们人,感恩一切帮助我们成长人!心怀感恩,我们才懂得尊敬师长,才懂得关心帮助他人,才懂得勤奋学习、珍爱自己,才会拥有快乐,拥有幸福! 教师们,同学们,中秋最美,美不过一颗感恩心!中秋最美,美不过真心祝福! 在此,我代表学校,祝教师们、同学们中秋快乐,一切圆满! 第 17 页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
