收藏 分销(赏)

二级建造师市政工程题.docx

上传人:天**** 文档编号:9523039 上传时间:2025-03-29 格式:DOCX 页数:24 大小:522.33KB
下载 相关 举报
二级建造师市政工程题.docx_第1页
第1页 / 共24页
二级建造师市政工程题.docx_第2页
第2页 / 共24页
二级建造师市政工程题.docx_第3页
第3页 / 共24页
二级建造师市政工程题.docx_第4页
第4页 / 共24页
二级建造师市政工程题.docx_第5页
第5页 / 共24页
点击查看更多>>
资源描述

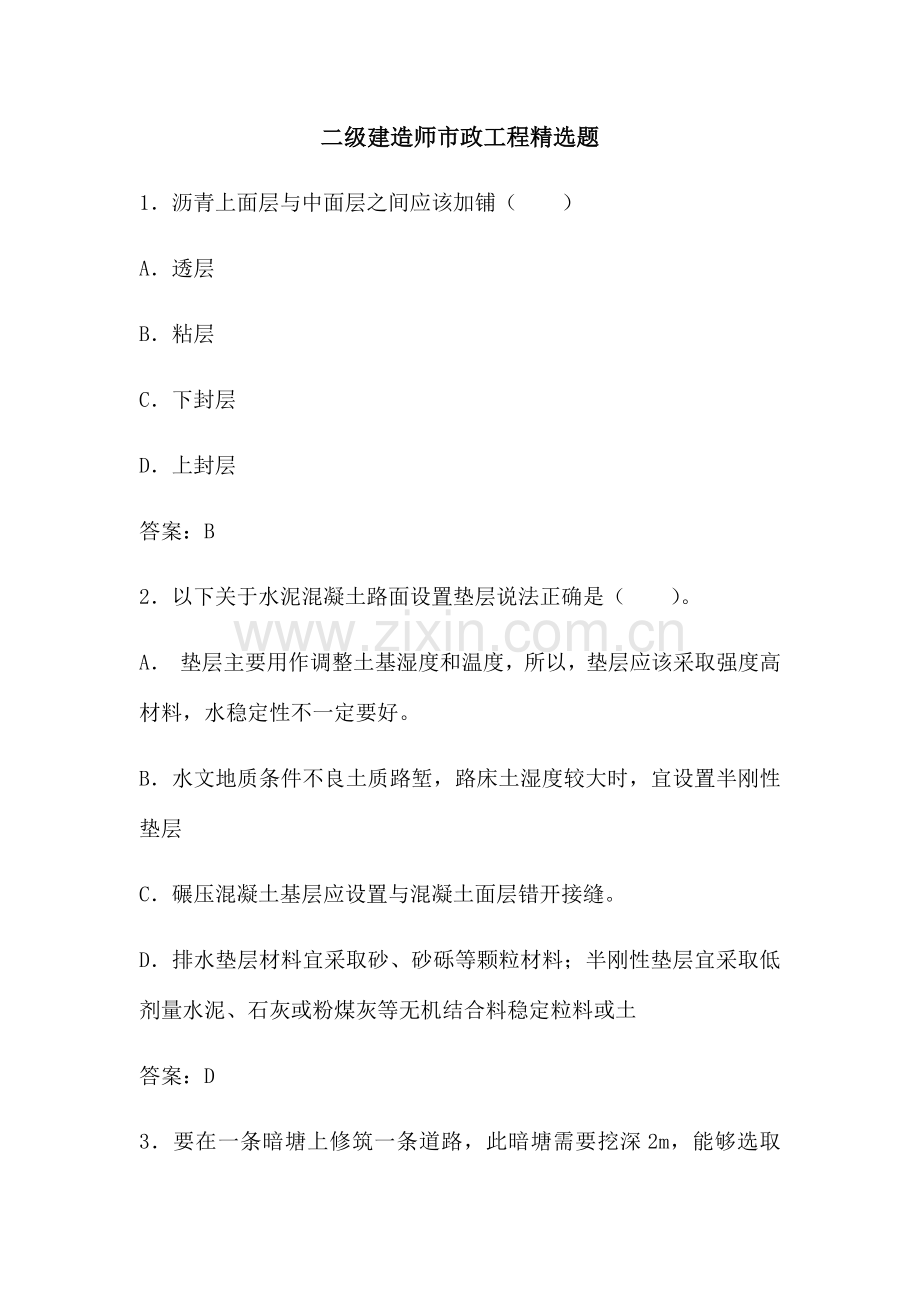

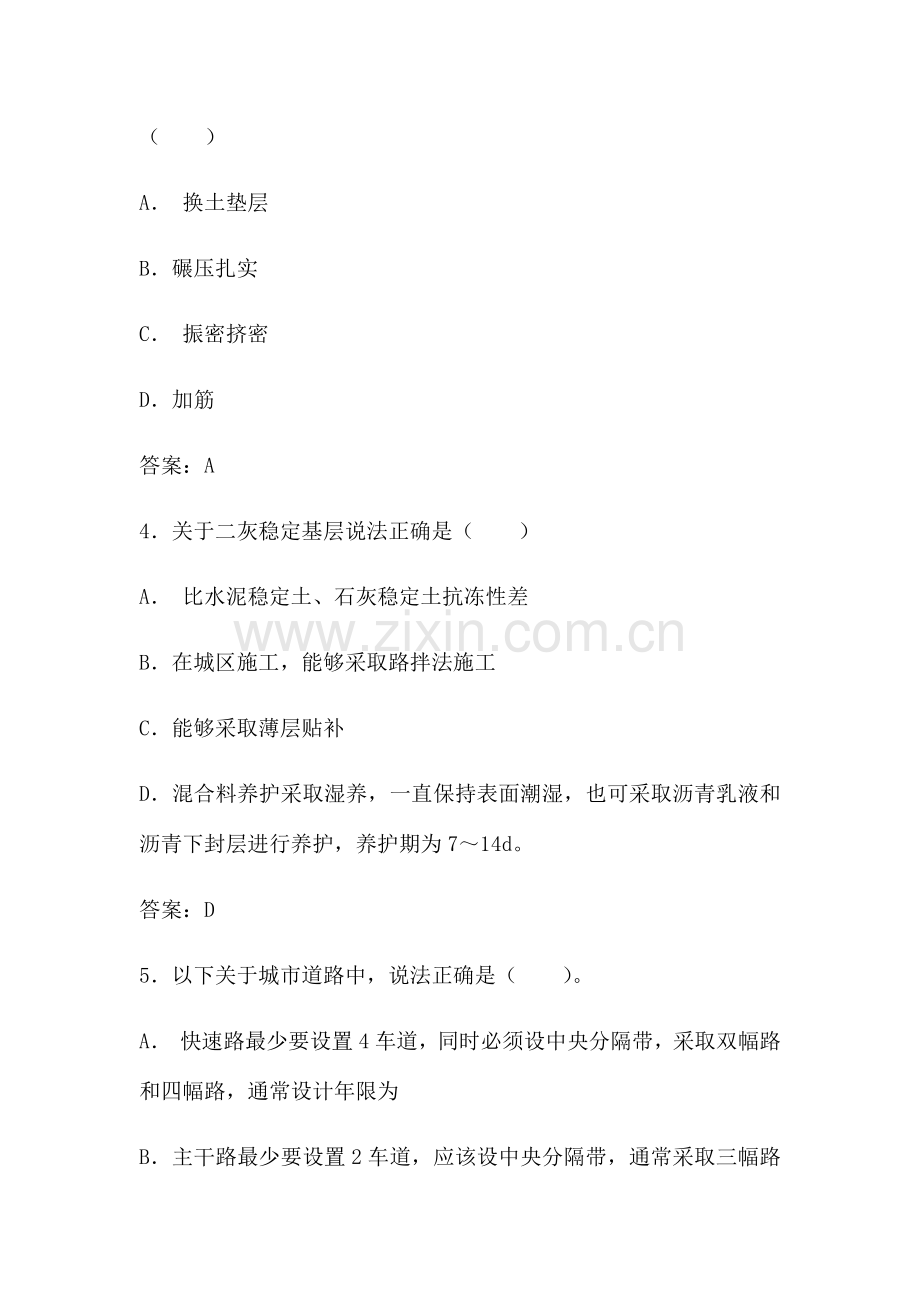

1、二级建造师市政工程精选题1沥青上面层与中面层之间应该加铺()A透层B粘层C下封层D上封层答案:B2以下关于水泥混凝土路面设置垫层说法正确是()。A 垫层主要用作调整土基湿度和温度,所以,垫层应该采取强度高材料,水稳定性不一定要好。B水文地质条件不良土质路堑,路床土湿度较大时,宜设置半刚性垫层C碾压混凝土基层应设置与混凝土面层错开接缝。D排水垫层材料宜采取砂、砂砾等颗粒材料;半刚性垫层宜采取低剂量水泥、石灰或粉煤灰等无机结合料稳定粒料或土答案:D3要在一条暗塘上修筑一条道路,此暗塘需要挖深2m,能够选取()A 换土垫层B碾压扎实C 振密挤密D加筋答案:A4关于二灰稳定基层说法正确是()A 比水泥

2、稳定土、石灰稳定土抗冻性差B在城区施工,能够采取路拌法施工C能够采取薄层贴补D混合料养护采取湿养,一直保持表面潮湿,也可采取沥青乳液和沥青下封层进行养护,养护期为714d。答案:D5以下关于城市道路中,说法正确是()。A 快速路最少要设置4车道,同时必须设中央分隔带,采取双幅路和四幅路,通常设计年限为B主干路最少要设置2车道,应该设中央分隔带,通常采取三幅路和四幅路,通常设计年限为C次干路最少要设置2车道,能够设中央分隔带,通常采取三幅路和四幅路,通常设计年限为 D支路最少要设置2车道,不设中央分隔带,通常采取单路,通常设计年限为答案:A6以下桥型()属于组合体系桥A梁式桥B拱式桥C 悬索桥D

3、连续刚构答案:D7后张法预应力施工中,预应力筋张拉后应及时进行孔道压浆,以下关于孔道压浆说法错误是()。A当白天气温高于35时,压浆宜在夜间进行B压浆完成二十四小时以后,结构混凝土温度能够低于5C压浆作业每一工班应留取不少于3组砂浆试块,标养28天D水泥浆强度应符合设计要求,设计无要求时不得低于30MPa答案:B8某一水库原水悬浮物通常在5080mg/L,水质稳定,合理给水处理工艺流程是()。A原水沉淀消毒 B原水接触过滤消毒C原水澄清过滤消毒 D原水混凝、沉淀过滤消毒答案:B9建设单位应该在拆除旧桥工程开工前()天,将施工单位资质登记证实等立案文件报送建设工程所在地县级以上地方人民政府建设行

4、政主管部门立案。A10 B15C20 D30答案:B10隧道采取钻爆法施工时,必须事先编制爆破方案,在实施前还需推行程序是()。A报业主同意,并经城市主管部门同意B报监理同意,并经公安部门同意C报上级企业同意,并经城市主管部门同意D报城市主管部门同意,并经公安部门同意答案:D11配制预应力混凝土时应优先采取()。A普通硅酸盐水泥B矿渣硅酸盐水泥C火山灰质硅酸盐水泥D粉煤灰质硅酸盐水泥答案:A12以下基坑围护结构中,采取钢支撑时能够不设置围檩是()。A钢板桩B钻孔灌注桩C地下连续墙DSMW桩答案:C13浅埋暗挖法施工时,如浆处于砂砾地层,并穿越现有铁路,宜采取辅助施工方法是()。A地面砂浆锚杆B

5、小导管注浆加固C管棚超前支护D降低地下水位答案:C14通常地铁车站站台形式多采取()。A岛式B侧式C岛、侧混合式D马蹄式答案:A15大型水池施工中实用抗浮方法不包含()。A降低地下水位B基坑四面设防汛墙C使水池内外无水位差D构筑物增设锚杆答案:D16对不一样级别、不一样熔体流动速率聚乙烯原料制造管材或管件,不一样标准尺寸比(SDR值)聚乙烯燃气管道连接时,必须采取()连接。A电熔B热熔C卡箍D法兰答案: A17人工挖孔深度不宜超出()。A 16mB 21mC 20mD 25m答案: D18人工开挖沟槽槽深超出 ()时应分层开挖,每层深度不超出 ()。 A 2m, 2mB 2m, 1mC 2m,

6、 3mD 3m, 2m答案: D19以下不开槽法施工给排水管道时,哪种方法不适适用于有地下水条件()。 A 密闭式顶管 B 盾构 C 浅埋暗挖 D 定向钻答案: D20以下关于燃气管道对口焊接正确是()A当采取气割时,必须除去坡口表面氧化皮,并进行打磨,表面力争平整B 对口前检验管口周圈是否有夹层、裂纹等缺点,将管口以外50mm范围内油漆、污垢、铁锈、毛刺等清扫洁净,清理合格后及时对口施焊。C 对口时将两管道纵向焊缝(螺旋焊缝)相互错开,间距应小于100mm弧长。D定位焊完成拆除对口器,进行焊口编号,对好口能够改天焊完。答案: A二、多项选择题21 按级配标准组成沥青混合料,其结构组成可分为(

7、A密实一悬浮结构B骨架一空隙结构C骨架一密实结构D间断级配结构E连续级配结构答案:ABC22新建()燃气管道必须采取外防腐层辅以阴极保护系统腐蚀控制方法。A设计压力大于0.4MPa燃气管道B公称直径大于或等于100mm,且设计压力大于或等于0.01MPa燃气管道。C次高压燃气管道D高压燃气管道E中压燃气管道答案:ABCD23填料式赔偿器安装正确是()A应按设计要求安装长度及温度改变,留有剩下收缩量,允许偏差应满足产品安装说明书要求。B能够与管道保持不一样心,不得歪斜。C导向支座应确保运行时自由伸缩,不得偏离中心。D插管应安装在燃气流入端。E填料石棉绳应涂石墨粉并应逐圈装入,逐圈压紧,各圈接

8、口应相互错开。答案:ACDE24水池满水试验做法包含()。A设计预留孔洞、预埋管口及进出水口等已做暂时封堵并达成强度要求B向池内注水宜分三次进行,每次注水高度为设计水深三分之一C相邻两次注水间隔时间不应小于二十四小时D注水时水位上升速度不宜超出2米/天E注水至设计水位12小时后,开始测读水位测针初读数答案:ABCD25生活垃圾填埋场泥质防水层施工控制关键点有()。A控制膨润土进货质量B确定膨润土最好掺量C控制拌合均匀度、含水量及泥质防水层碾压压实度D控制膨润土垫铺设质量E确保质量检验答案:ABCE26管道支、吊架安装主控项目有()。A支、吊架中心点平面位置B支架标高C两个固定支架问其余支架中心

9、线D中心线位移E对口间隙答案:ABC 27焊接质量检验次序有()A对口质量检验;B表面质量检验;C无损探伤检验;D强度和严密性试验;E坡口质量答案:ABCD28以下属于浅埋暗挖技术施工标准是()A管超前B严注浆C长开挖D强支护E弱封闭答案:ABD29以下属于供热管道保温层是有()A复合材料保温层B石棉水泥保温层C金属保温层 D抹带保温层E聚录乙烯保温层答案:ABC30以下关于燃气管道防腐说法正确是()A补口防腐前必须将焊口两侧直管段铁锈全部去除,展现金属本色,找出防腐接茬,用管道防腐材料做补口处理。B石油沥青涂料涂底漆时基面应干燥,基面除锈后与涂底漆间隔时间不得超出8h。C环氧煤沥青涂料底漆应

10、在表面除锈后24h之内涂刷D聚乙烯防腐涂层表面预处理过钢管应在4h内进行涂覆E聚乙烯层涂覆后,应用水冷却至钢管温度不高于50答案:ABD案例1:背景资料: 某项目部承建居民区施工道路工程,制订了详细交通导行方案,统一设置了各种交通标志、隔离设施、夜间警示信号,沿街居民出人口设置了足够照明装置。 工程要求设置降水井,设计提供了地下管线资料。 施工中发生以下事件。 事件1:因为位置狭窄,部分围挡设施占用了绿化带,接到了绿化管理部门警告。 事件2:实名制检验中发觉,工人工作卡只有姓名,没有其余信息。 事件3:降水井护筒施工过程中,施工人员在开挖施工时发觉了过街电力管线套管,项目部于是要求停顿施工,并

11、降低了开挖高度绕开施工。 【问题】 1对于背景资料中交通导行方案落实,还应补充哪些确保方法?答案:为了确保交通导行方案落实,还应补充确保方法:严格划分警告区、上游过渡区、缓冲区、作业区、下游过渡区、终止区范围;严格控制暂时占路时间和范围;对作业工人进行安全教育、培训、考评,并应与作业队订立施工交通安全责任协议;依据现场改变,及时引导交通车辆,为行人提供方便;施工现场按照施工方案,在主要道路交通路口设专职交通疏导员,主动帮助交通民警搞好施工和社会交通疏导工作。 2事件1中,围挡设置存在什么问题?怎样纠正?答案:围挡占用绿化带未获同意不妥。 纠正:先停顿占用或恢复原状,向人民政府城市绿化行政主管部

12、门补办暂时用地手续,并优化作业面 3事件2中,按照劳务实名制要求,劳务人员佩戴工作卡还应包含哪些内容?答案:施工人员工作胸卡应该包含内容:身份证号、工种、所属分包企业。 4事件3中,施工单位管线调查可能存在哪些不足?答案:进场后没有依据建设方所提供工程地质勘察汇报、基坑开挖范围内及影响范围内各种管线、地面建筑物等关于资料,进行现场踏勘,没有查阅关于专业技术资料,掌握管线施工年限、使用情况、位置、埋深等数据信息。对于资料反应不详、与实际不符或在资料中未反应管线真实情况,没有向规划部门、管线管理单位查询,必要时在管理单位人员在场情况下进行坑探查明现实状况。 案例2:背景资料:某城市输水管线长4.2

13、8km,DN1200钢管,管道埋深约3m,管线位于主干道路非机动车道上。采取明开槽方法施工,沟槽土质为回填杂土及粉砂土。受交通条件制约,沟槽土方挖运和吊车下管安排在晚10时至次日早6时进行,项目部办理了管线开挖占路手续。现场施工发生以下事件:1为吊车下管方便,选择夜间时段移动护栏暂时占用一条机动车道,受到市政工程行政主管部门处罚。2项目部对挖掘机司机进行安全技术交底,要求了沟槽开挖宽度、坡度和深度等技术参数,随即进行沟槽开挖,采取液压反铲挖至设计标高。槽底宽1.2m,沟槽放坡。受施工场地限制沟槽土方堆在一侧,堆土高度超出3m,距槽边0.5m。挖土机开挖沟槽时发觉有一段废弃旧排水砖沟,约请监理工

14、程师查看后,项目部进行挖除和基础换填处理。3质检员查验准备焊接管口时,发觉有数根钢管坡口范围有锈渍没有清理洁净。4钢管回填前外施作业队按间距4m对管道加设竖向木支撑后,开始回填作业,因沟槽开挖不直顺,在局部偏窄处,钢管下腋角部和胸腔采取木夯扎实。回填采取挖掘机运粘性土回填,完成发觉管道竖向变形有50mm。【问题】1事件1做法为何受四处罚,违反了哪些要求?答案: 因为移动护栏占路属于扩大面积,未提前办理变更手续,违反了占用或挖掘城市道路管理关于要求:未按照同意位置、厦积、期限占用或挖掘城市道路、或者需要移动位置、扩大面积、延长时间,未提前办理变更手续,由市政工程行政主管部门责令限期改过,能够处2

15、万元以下罚款。2请指出事件2错误做法并改过答案:(1)错误之处:沟槽开挖,采取液压反铲挖至设计标高。正确做法:机械开挖时留出20-30cm人工开挖清底,以预防基础土方超挖。(2)错误之处:槽底宽1.2m,沟槽放坡。正确做法:槽底开挖宽度,需要加上管道两侧工作面宽度以及支撑厚度(可取150mm-200mm)。(3)错误之处:堆土高度超出3m正确做法:槽边堆土高度不应超出1.5m要求;(4)错误之处:堆土高度超出3m,距槽边0.5m正确做法:槽边0.8m以内不应堆置弃土或材料要求。(5)错误之处:挖土机开挖沟槽时发觉有一段废弃旧排水砖沟,约请监理工程师查看后,项目部进行挖除和基础换填处理。正确做法

16、当槽底地基土质局部碰到松软地基、流砂、溶洞、墓穴等,应由设计单位提出处理方法和变更设计,地基局部回填处理应满足设计要求和要求压实度要求。验槽应由业主邀请设计、勘察等方参加,不能只约请监理工程师,且应按要求办理洽商手续。3 管道坡口施焊应怎样处理方能符合规范要求?答案:按规范要求:连接坡口处及两侧100mm范围应去除油污、锈、毛刺等杂物,清理合格后应及时施焊。4事件4预防管道变形做法是否正确?如不正确,指出不正确之处,并写出正确做法。答案:不正确:主要有竖向支撑间距过大,管道沟槽开挖过窄,回填时腋角木夯夯击达不到要求密实度。回填过程中预防大口径钢管(柔性管)竖向变形方法以下:(1)回填前。管径

17、800mm钢管必须施加竖向支撑,间距通常不超出3m。(2)回填钢管下腋角时,其压实度不得低于95。可用粗、中砂洒水振实。钢管两侧压实度必须95。(3)从管底基础开始到管顶以上500mm,必须采取人工回填。案例3:背景资料:某项目部中标一项燃气管道工程。主管道全长1.615km,设计压力为2.5MPa,采取2197.9螺旋焊管;三条支线管道长分别为600m、200m、100m,采取895无缝钢管。管道采取埋地敷设,平均埋深为1.4m,场地地下水位于地表下1.6m。项目部在沟槽开挖过程中碰到了原勘查汇报未揭示废弃砖沟,项目部经现场监理口头同意并拍照后,组织人力和机械对砖沟进行了去除。事后仅以照片为

18、依据申请协议外增加工程量确认。因去除砖沟造成局部沟槽超挖近1m,项目部用原土进行了回填,并分层扎实处理。因为施工工期紧,项目部抽调了已经在管理部门工作张某、王某、李某和赵某4人为外援。4人均持有压力容器与压力管道特种设备操作人员资格证(焊接)焊工合格证书,且从事工作在证书使用期及合格范围内。其中,张某、王某从焊工岗位转入管理岗3个月,李某和赵某从事管理工作已超出六个月以上。问题:1此工程管道属于高、中、低压中哪类管道?答案:(本小题共2分)此管道属于高压管道(2分)。2本工程干线、支线可分别选择何种方式清扫(有气体吹扫和清管球清扫两种方式供选择)?为何?答案:(本小题共6分)干线可选择气体吹扫

19、或清管球清扫)(2分);支线可选择气体吹扫方式清扫(2分);因为支线管径小于DN100(2分),不能使用清管球清扫。3去除废弃砖沟协议外工程量还应补充哪些资料才能被确认?答案:(本小题共4分)还应补充:变更通知书(2分)和工程量确认单(2分),才能够计量工程量。4项目部采取原土回填超挖地沟方式不正确,正确做法是什么?答案:(本小题共4分)沟槽局部超挖有地下水时(2分),应采取级配砂石(1分)或天然砂(1分)回填处理。54名外援焊工是否均满足直接上岗操作条件?说明理由。答案:(本小题共4分)其中2名焊工不满足直接上岗操作条件(2分),因为间接焊接工作时间超出6个月,再次上岗前应重新考试合格(2

20、分)。案例4:背景资料:某企业承接了某城市道路改扩建工程。工程中包含一段长240m新增路线(含下水道200m)和一段长220m路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁荣地带,建筑物多,地下管网密集,交通量大。新增线路部分地下水位位于-4.0m处(原地面高程为0.0m),下水道基坑设计底高程为-5.5m,立交桥上部结构为预应力箱梁,采取预制吊装施工。项目部组织关于人员编写了施工组织设计(其中进度计划见下列图),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。施工中,发生了以下造成施工暂停事件:事件1:在新增路线管网基坑开挖施工中,

21、原有地下管网资料标注城市主供水管和光电缆位于-3.0m处,但因为标识高程和平面位置偏差,造成供水管和光电缆被挖断,使开挖施工暂停14天。事件2:在改造路面施工中,因为摊铺机设备故障,造成施工中止7天。项目部针对施工中发生情况,主动搜集进度资料,并向上级企业提交了月度进度汇报,汇报中综合描述了进度执行情况。问题:1依照背景所述,按建设工程安全管理条例要求,本施工项目中危险性较大工程有哪些?答案:(本小题8分)基坑支护及降水工程(2分);起重吊装工程(2分);拆除工程(2分);预应力张拉施工(2分)。2背景中关于施工平面布置图使用是否正确?说明理由。答案:(本小题3分)错误之处:总平面布置图保持不

22、变。(1分)因为本项目位于城市繁荣地带,并有新旧工程交替,且需维持社会交通,所以施工平面布置图应是动态。(2分)3计算工程总工期,并指出关键线路(指出节点次序即可)。答案:(本小题6分)工程总工期为120天。(3分)关键线路为:(3分)4分析施工中先后发生两次事件对工期产生影响。假如项目部提出工期索赔,应取得几天延期?说明理由。答案:(本小题8分)事件1将使工期拖延4天(2分)。事件2将使工期再延长2天(2分)。假如承包人提出工期索赔,只能取得因为事件1造成工期拖延赔偿,即延期4天(2分)。因为原有地下管网资料应由业主提送,并应确保资料准确性,所以承包人应取得工期索赔,而设备故障是承包人本身原因,所以不会取得延期同意(2分)。5补充项目部向企业提供月度施工进度汇报内容。答案:(本小题5分)还有:实际施工进度图(1分);工程变更,价格调整,索赔及工程款收支情况(1分);进度偏差情况和造成偏差原因分析(1分);处理问题方法(1分);计划调整意见和提议(1分)。

展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
