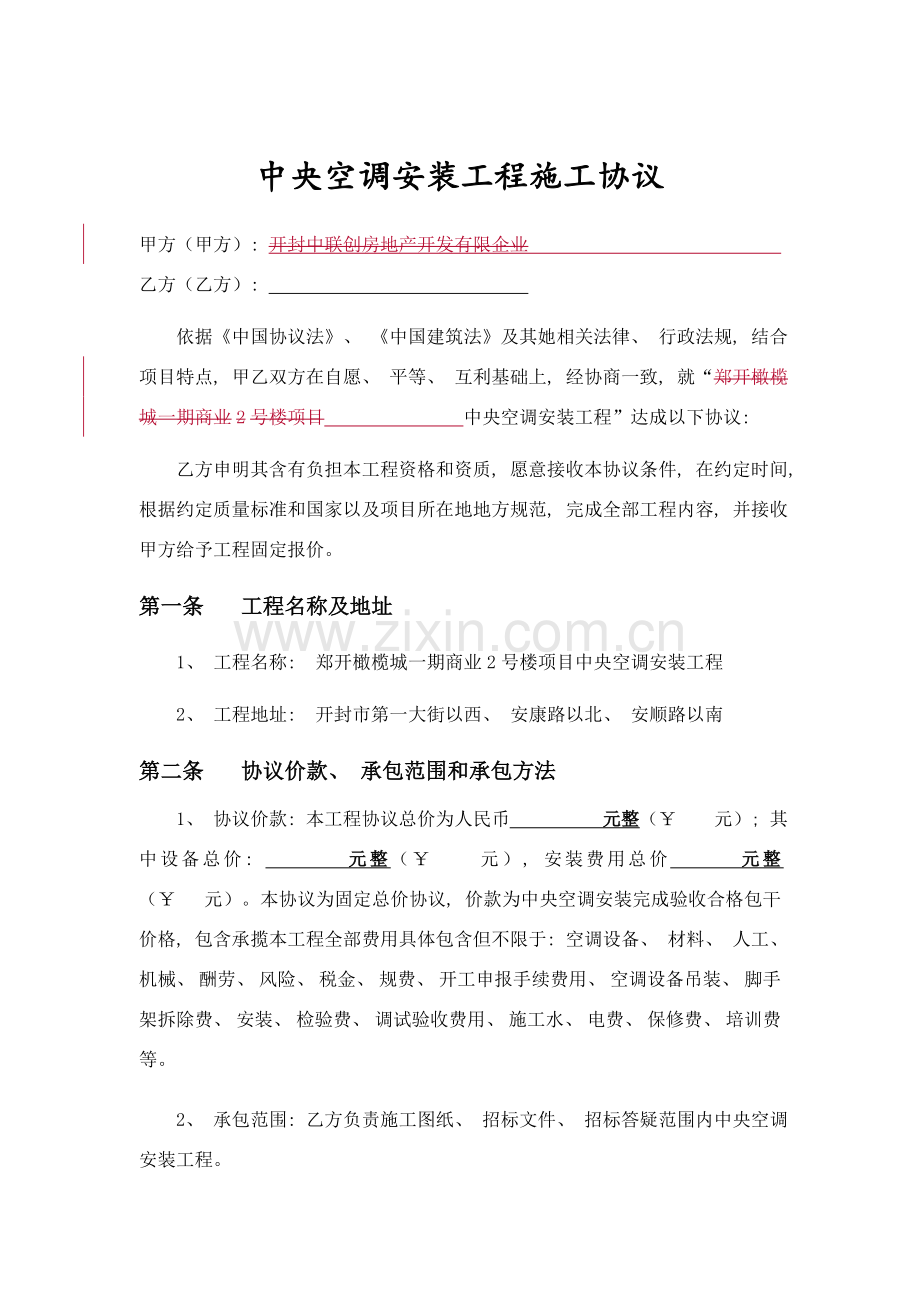

1、 中央空调安装工程施工协议甲方(甲方): 开封中联创房地产开发有限企业 乙方(乙方): 依据中国协议法、 中国建筑法及其她相关法律、 行政法规, 结合项目特点, 甲乙双方在自愿、 平等、 互利基础上, 经协商一致, 就“郑开橄榄城一期商业2号楼项目 中央空调安装工程”达成以下协议: 乙方申明其含有负担本工程资格和资质, 愿意接收本协议条件, 在约定时间, 根据约定质量标准和国家以及项目所在地地方规范, 完成全部工程内容, 并接收甲方给予工程固定报价。第一条 工程名称及地址1、 工程名称: 郑开橄榄城一期商业2号楼项目中央空调安装工程2、 工程地址: 开封市第一大街以西、 安康路以北、 安顺路以
2、南第二条 协议价款、 承包范围和承包方法1、 协议价款: 本工程协议总价为人民币 元整(¥ 元); 其中设备总价: 元整(¥ 元), 安装费用总价 元整(¥ 元)。本协议为固定总价协议, 价款为中央空调安装完成验收合格包干价格, 包含承揽本工程全部费用具体包含但不限于: 空调设备、 材料、 人工、 机械、 酬劳、 风险、 税金、 规费、 开工申报手续费用、 空调设备吊装、 脚手架拆除费、 安装、 检验费、 调试验收费用、 施工水、 电费、 保修费、 培训费等。2、 承包范围: 乙方负责施工图纸、 招标文件、 招标答疑范围内中央空调安装工程。(1)新风系统取消, 新风系统设备和管线不在承包范围内
3、2)空调系统乙方已根据图纸和甲方使用要求综合考虑设备选择和配置管线, 图纸中存在部分遗漏, 乙方已充足考虑自行配置费用已包含在协议总价中, 除使用功效调整外, 安装施工过程中所产生变更, 甲方不再给予乙方任何费用。(3)空调系统安装包含室内全部相关配管穿线(控制线和电源线); 室外机电源电缆由其她分包单位提供, 不在承包范围内; 室外电源安装过程中, 乙方要提供对应技术指导进行配合。(4)设备基础施工不在承包范围内; 乙方负责提供设备基础施工图纸, 并负责指导现场设备基础施工, 满足安装要求。(5)本工程空调设备采取“ ”企业生产、 全新、 未曾使用过产品。以下为“室内外机”空调设备清单,
4、 乙方应按清单内容采购并负责安装及现场搬运, 其它清单中未约定材料设备均为乙方采购安装: 序号设备名称规 格单位备注1 233、 承包方法: 乙方经过对承包范围内工程充足核实, 在确保工期和工程质量合格前提下, 向甲方承诺实施工程造价包干, 包工包料, 协议总价一次包死。协议总价包含乙方承包范围内全部工程量内容和一切风险费用。乙方不管何种原因在投标报价中没有列入单价或总价内容, 甲方都没有增加支付义务, 并认为该项目已包含在总承包价中。第三条 工程变更及结算方法1、 乙方必需根据设计图纸、 招标文件、 招标答疑、 图纸会审纪要、 设计变更等有效图纸文件施工。设计变更需经甲方签字方才有效。乙方在

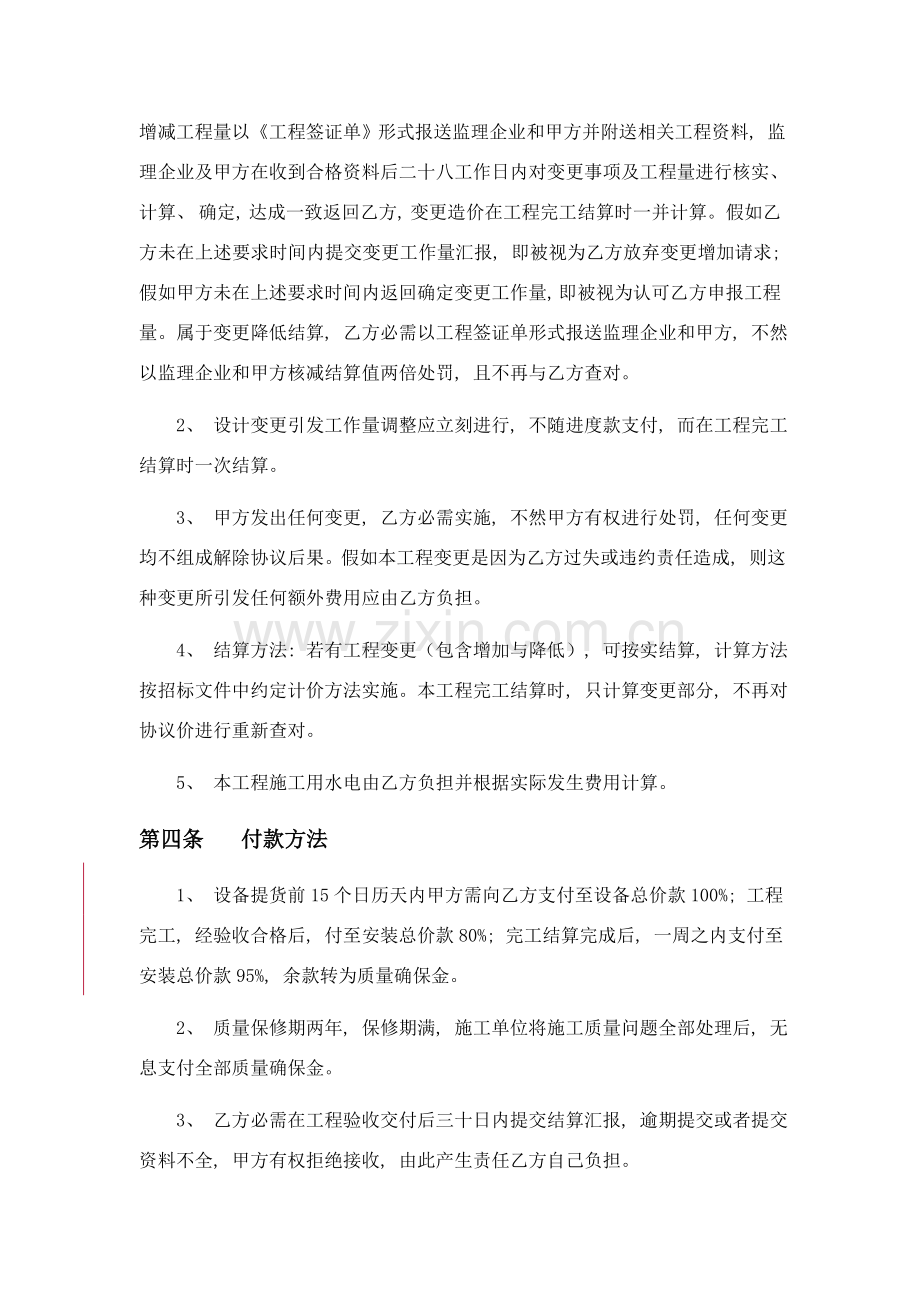

5、接到变更通知后, 应该立刻停止变更部位施工, 变更施工完成后十四个工作日内, 将调整增减工程量以工程签证单形式报送监理企业和甲方并附送相关工程资料, 监理企业及甲方在收到合格资料后二十八工作日内对变更事项及工程量进行核实、 计算、 确定, 达成一致返回乙方, 变更造价在工程完工结算时一并计算。假如乙方未在上述要求时间内提交变更工作量汇报, 即被视为乙方放弃变更增加请求; 假如甲方未在上述要求时间内返回确定变更工作量, 即被视为认可乙方申报工程量。属于变更降低结算, 乙方必需以工程签证单形式报送监理企业和甲方, 不然以监理企业和甲方核减结算值两倍处罚, 且不再与乙方查对。2、 设计变更引发工作量
6、调整应立刻进行, 不随进度款支付, 而在工程完工结算时一次结算。3、 甲方发出任何变更, 乙方必需实施, 不然甲方有权进行处罚, 任何变更均不组成解除协议后果。假如本工程变更是因为乙方过失或违约责任造成, 则这种变更所引发任何额外费用应由乙方负担。4、 结算方法: 若有工程变更(包含增加与降低), 可按实结算, 计算方法按招标文件中约定计价方法实施。本工程完工结算时, 只计算变更部分, 不再对协议价进行重新查对。5、 本工程施工用水电由乙方负担并根据实际发生费用计算。第四条 付款方法1、 设备提货前15个日历天内甲方需向乙方支付至设备总价款100%; 工程完工, 经验收合格后, 付至安装总价款
7、80%; 完工结算完成后, 一周之内支付至安装总价款95%, 余款转为质量确保金。2、 质量保修期两年, 保修期满, 施工单位将施工质量问题全部处理后, 无息支付全部质量确保金。 3、 乙方必需在工程验收交付后三十日内提交结算汇报, 逾期提交或者提交资料不全, 甲方有权拒绝接收, 由此产生责任乙方自己负担。4、 甲方收到乙方提交结算资料后四十个工作日审查完成并通知乙方, 乙方接到决算审查通知后十五个工作日内确定或提出异议, 逾期提出异议视为已确定审查意见。5、 付款采取银行转账方法, 付款条件含有后, 甲方应按本协议要求将对应款项汇入下述账户: 开户名称: 开户银行: 开户账号: 第五条 技术
8、及图纸要求、 质量等级1、 工程质量等级: 合格。乙方必需确保所施工整个工程顺利经过验收。2、 工程质量必需符合设计图纸及对应设计文件要求, 应严格实施国家现行施工及验收规范相关要求; 3、 工程材料应符合国家质量标准; 根据设计图纸, 设备按甲方指定品牌组织进货, “三证”俱全。材料进场后, 应按要求分批号进行抽检, 化验合格并经甲方认可后方可使用。设备由甲方指定厂家, 乙方自行购进, 乙方购进价格与协议总价款无关。4、 乙方能够对甲方方案设计图纸进行深入深化, 但必需满足原图纸设计要求和规范要求。深化图纸必需经甲方同意方可使用, 深化图纸经确定后为协议一部分。任何深化图纸不能要求甲方追加投
9、资, 不做为追加协议价款理由。深化图纸费用已含在协议总价内。5、 乙方不得私自更换设备或材料, 不然一经发觉, 甲方有权要求乙方立刻将其清理出场, 逾期甲方有权清理, 清理费用及由此造成损失全部由乙方负担。6、 工程质量、 材料及技术要求: 详见附件一。第六条 双方权利及义务: (一) 甲方权利及义务: 1、 指派 范济士 为甲方驻工地代表(手机 ), 负责协议推行, 办理验收、 变更、 登记手续及其它事宜; 2、 甲方按时提供堆场或仓库以备卸货; 3、 乙方负责安装期间施工场地内设备材料及安装工具保管, 未经乙方同意甲方不得自行或委派第三方拆箱及进入乙方仓库, 不然造成零件缺损由甲方负责;
10、4、 甲方负责协调影响乙方施工相关问题, 确保其她承包商不向乙方收取配合费; 5、 提供空调安装、 调试及试运行期间临时水、 电接入口, 但由乙方负责安装水电表并由乙方按当初当地价向土建方支付水、 电费用; 7、 甲方负责将乙方安装施工组织设计, 编入总工程进度计划, 负责向乙方发出进入现场通知, 负责现场施工、 调试和验收方面组织及配合协调工作; (二) 乙方权利及义务: 1、 指派 为乙方驻工地代表(手机 )(法人授权委托书及乙方代表身份证复印件作为该协议附件), 代表乙方全方面推行协议, 负责安排并办理本工程全部施工工作, 负责代表乙方行使协议权利、 推行协议义务、 确定与协议推行相关事
11、实; 2、 乙方负责设备垂直吊装; 3、 乙方在安装空调过程中, 必需严格根据国家相关规范、 要求及经过甲方审定施工组织设计实施, 并提供对应原始资料; 4、 负责对未移交甲方已完工程半成品、 成品保护工作; 5、 工程进行中做到文明施工, 垃圾立刻清运, 乙方施工人员办公和材料堆放应在甲方认定之区域, 参与现场施工协调会议, 实施甲方现场管理措施; 6、 乙方在安装施工过程中需避免存在事故隐患和安全事故发生, 若由乙方原因所造成则乙方须负担全部事故责任和损失费用; 非乙方原因所造成则由责任方负担对应事故责任和损失费用; 7、 调试电缆由乙方负责, 甲方提供电源接入点; 8、 配合完成消防检测
12、 消防验收。9、 甲方应提供存放场地, 乙方负担设备到场、 安装完成并取得使用许可证之前货物堆放、 保管、 成品保护责任。10、 乙方负责空调设备到场装卸工作, 且必需按甲方提供场地卸货并保管货物, 甲方不提供住宿。11、 到货后 3 天内, 乙方应要求甲方及监理人员到现场进行验收。包装箱完好情况下, 若货物与装箱数目不相符, 箱内货物有丢失或损坏, 或者货物包装、 品种、 型号、 规格、 质量等不符合协议定, 甲方有权拒收全部或部分货物, 乙方须根据本协议, 负责收回或调货, 并不得影响项目工程进度。若所以延误甲方工期, 乙方将负担所以造成一切责任和经济损失。若货到现场5 日内甲乙任何一方
13、无正当理由不到场参与开箱验收, 则视为认可另一方验收结果。12、 在产品安装完成并经主管部门验收合格, 未移交甲方使用前, 风险责任由乙方负担; 交货验收后, 未经甲方与监理方同意, 本协议项下任何货物不得撤出甲方项目现场。13、 依据甲方需要提供技术培训资料, 并负责对甲方系统管理操作及简单维修人员(不少于三名)进行无偿培训; 第七条 施工管理1、 乙方在施工中必需服从甲方管理。2、 乙方在施工过程中必需与其她施工单位配合。3、 乙方必需确保本工程不转包, 确保管理人员、 技术人员为乙方自有些人员, 不然, 一经发觉将按违约处理, 甲方有权立刻终止协议, 乙方负担由此造成全部损失。4、 乙方
14、应确保施工现场安全、 文明, 乙方在现场施工时, 应确保施工人员安全, 在施工中因为乙方原因造成意外人身伤害, 由乙方自行负责。5、 甲方应作好现场协调工作, 尤其是主体施工单位与乙方之间工作协调, 确保主体工程所施工空调部分工程质量符合图纸及规范要求, 满足联网调试工作需要。一旦不能满足工程需要, 乙方应立刻书面通知甲方。第八条 工期、 质量、 安全文明施工确保 1、 本工程工期为 天, 具体开工日期以委托人或其授权代表发出开工令为准。2、 本工程协议签署时由乙方向甲方交纳工期、 质量、 安全文明施工确保金(履约确保金)作为担保, 履约确保金为 元整。工程完工后经甲方验收合格、 工程结算完成
15、之日起, 七日内由甲方退还乙方(不计利息), 但乙方存在违约被扣除履约确保金除外。甲方有权根据约定扣除部分或全部确保金。3、 工期每延期一天, 乙方应负担元违约金; 延期三天以上(含三天), 除天天负担违约金元外, 确保金全部扣除。非乙方原因影响施工, 经甲方签字认可后, 工期对应顺延。4、 工程质量达不到要求, 乙方应无偿整改。在整改期内未整改完成, 每延期一天, 乙方负担元违约金; 超出三天以上(含三天), 除天天负担违约金元外, 确保金全部扣除。5、 安全文明施工若达不到项目所在地安全文明验收标准, 确保金全部扣除。第九条 防火安保及产品保护等注意事项: 乙方负责施工承包区域防火、 防盗
16、和产品保护等安保工作, 遵守甲方对工地现场安保制度。第十条 违约责任: 1、 乙方明示或者默示解除协议, 或者乙方违约致使协议目不能实现, 甲方有权解除协议, 并要求乙方负担协议总价款30%违约金和赔偿损失。除不可抗力原因外, 乙方不能根据协议工期完工及经过政府部门验收, 每逾期一日, 根据协议总价款5向甲方支付违约金; 逾期超出15个工作日, 乙方除负担上述违约责任外, 甲方有权单方解除或终止本协议, 乙方负担违约责任不足以填补甲方损失, 应另行赔偿, 甲方损失赔偿范围包含但不限于因乙方违约造成甲方违约赔偿责任, 甲方财务费用、 管理费用、 营销费用损失, 因向乙方索赔所支出律师费、 差旅费
17、等。2、 乙方安装质量不符合协议约定标准, 应在甲方指定时限内完成修理、 重做、 更换, 若乙方不实施甲方指令或未能在甲方指定时限内向甲方交付合格工作结果, 应负担本协议总价款10%标准违约金, 甲方并有权解除协议; 所以造成延迟交付, 除须按本款要求负担违约责任外尚需按本条第1款要求负担逾期交付违约责任。3、 乙方不按维修及售后服务条款约定推行义务, 除须负担对应费用外, 还需向甲方支付本协议总价款10%标准违约金。4、 在电梯合理使用年限内(最少不少于30年), 因电梯安装质量问题造成任何人身、 财产损害, 乙方负最终赔偿责任。5、 非乙方原因, 甲方自行安装或委托第三方安装, 预付安装费
18、不予返还。乙方不负责保修, 由此引发一切问题由甲方负责。6、 如乙方在安装施工时破坏甲方已完成品工程或住户财产, 应负责实际发生额赔偿。7、 施工过程中本身产生垃圾未立刻清运, 甲方有权另行安排她人清运, 并从工程款中根据双倍清运费扣除。8、 乙方应付甲方任何款项, 甲方都有权从任何应付给乙方款项中扣除。第十一条 维修及售后服务1、 乙方施工完成后, 经验收合格运行三个月后, 正式进入质保期, 在质保期内乙方应负责保修维护整个系统。2、 本工程质量保修期限为两年, 终生维护保养。3、 乙方应确保保修时间性, 在收到甲方或甲方委托人(物业服务企业)通知后, 应立刻赶到现场, 具体时间以下: (1
19、出现故障, 影响正常使用, 除人力不可抗拒原因外, 乙方须在接到通知后2小时内赶到现场并于2小时内完成应急处理; (2)其它情况下, 除重大事故或需要更换大型部件外, 乙方须在甲方通知后12小时内赶到现场, 并于赶到现场之日起2日内完成通知所包含之保修、 维修项目。(3)当乙方未按(1)、 (2)条要求时间到场或不能在要求时间内完成维修任务情况下, 甲方有权委派她方处理, 并有权凭维修费用正当票据要求乙方支付, 乙方拒绝支付, 甲方有权从质量确保金中扣除此项费用, 维保费用超出质保金金额,由乙方另行支付并由乙方负担由此给甲方带来一切经济损失。4、 在无偿保修期内, 乙方应有专员负责该项目保修
20、工作, 定时与甲方沟通达成2次/月, 以书面统计材料为准。同时, 必需确保通讯通畅, 令甲方能够随时同乙方取得联络。如乙方更换保修人员或联络电话, 应立刻通知甲方。若因乙方通讯不畅或有意不接, 拖延推诿, 甲方将视为乙方放弃保修责任, 有权自行处理, 由乙方负担全部费用并加收10%劳务费。 乙方联络人: _ 乙方联络电话: _ 5、 保修金支付方法(1)质量保修金在要求质保期满后, 如无任何质量问题, 甲方一次性无息付给乙方。(2)在无偿质量保修期内, 出现质量问题, 乙方接到甲方维修通知后, 未能在第三条要求时间内进行维修, 则视为授权甲方组织维修, 并由乙方负担全部费用和质量责任, 同时甲
21、方加收维修费用10%劳务费。上述费用在乙方质保金中直接扣除后, 乙方负责补足质保金。(3)在无偿质量保修期内, 出现质量问题, 因为乙方原因, 甲方无法同乙方取得联络, 根据上一款实施。(4)出现质量问题后, 甲方是否与乙方指定联络人取得联络及联络时间以甲方联络统计为准, 维修项目及费用以甲方、 实际施工方双方签字发票为准。(5)乙方维修人员抵达现场后, 必需根据甲方要求时间、 材料、 工艺进行维修, 对同一问题反复维修两次以上者(含两次), 甲方有权视乙方为责任心不强, 技术不过关而自行处理, 费用由质保金中扣除。 (6)无偿保修期结束后, 乙方维修只收取材料成本费, 不收取工时费等其她任何
22、费用; 6、 质保期外因甲方、 甲方委托人使用、 管理不妥引发部件损坏或故障, 乙方均应根据上述时间提供服务, 费用由甲方负责。如乙方未按上述约定进行保修, 甲方有权利扣除本协议质量保修金, 并保留追偿其她损失权利。7、 乙方保修工作人员应遵守甲方或甲方物业服务企业规章制度, 若在户内则应接收业主监督, 并做到现场文明施工, 举止礼貌, 工完场清。第十二条 其她1、 乙方如将工程转包给第三方, 甲方有权立刻终止协议, 并有权追究对应责任。2、 本工程不许可转包,甲方一旦发觉乙方私自将工程分包或转包,甲方有权终止拨付一切工程款, 同时视乙方自行终止协议, 全部确保金不予退还, 并由乙方负担由此造
23、成一切经济损失。3、 乙方应严格根据甲方指定厂家选择设备, 不得使用非甲方指定厂家设备, 不然甲方有权终止协议, 并追究由此给甲方造成一切损失。4、 该工程垃圾由乙方清运出小区以外, 费用由乙方自理。5、 乙方不含有施工设备和技术, 或者无资格、 资质负担本工程, 造成工程质量低下或者无法验收合格, 乙方除负担全部质量责任外, 必需负担由此发生行政责任和赔偿甲方不低于协议总价款20%违约金。6、 本安装协议自甲乙双方签字盖章之日起生效。7、 本协议用汉字书写, 一式伍份, 甲方执贰份、 乙执叁份, 含有相同法律效力。8、 除出现不可抗拒力外, 双方应推行协议各项条款。9、 本协议如有未尽事宜,
24、 双方可签署补充协议, 补充协议与协议含有相同法律效力。10、 双方如发生争议, 应协商处理, 假如协商不成, 可向协议签署地人民法院提起诉讼。11、 相关附图、 设备清单、 规格型号资料、 招投标资料、 现场交底、 技术说明等为本协议有效组成部分。(以下无正文)本页为签署页甲方(公章): 法定代表人(签章): 或委托代理人: 电话: 传真: 开户银行: 帐 号: 通讯地址: 邮政编码: 乙方(公章): 法定代表人(签章): 或委托代理人: 电 话: 传 真: 开户银行: 帐号: 通讯地址: 邮政编码: 协议签订时间: 年 月 日协议签订地点: 郑州市航海路96号亚新投资大厦12楼附件一一、
25、中央空调及暖通技术要求(一)、 适用规范: 1、 多联式空调(热泵)机组GB/T 18837-; 2、 多联式空调(热泵)机组能源效率限定值及能效等级GB21454-(二)、 基础要求: 1、 全部设备必需是原产地经过ISO9000 、 ISO14000质量体系认证生产厂家制造全新、 未使用过合格产品,该产品必需是该厂家主流产品, 或最新产品; 2、 提供产品生产许可证; 3、 需要CCC认证产品, 应提供国家相关机构出具产品CCC认证。 (三)、 冷媒要求: 采取R410a环境保护冷媒。(四)、 配管要求: 1、 最大单管长度120m; 2、 单一机组配管总长 300m; 3、 分歧管到室内
26、机最大距离 40m; 4、 同一系统室内机间最大高差 15m; 5、 室内外机最大高差(室外下) 50m(40m); 6、 分歧管厂家自带。7、 冷媒管采取橡塑保温, 厚度按厂家要求配置且大于25mm。室外部分包镀锌铁 皮。8、 室外部分冷媒管使用自带铝铂橡塑保温材料。9、 铜管应该符合ASTMB280-相关技术要求, 铜管壁厚要求: (增加材质要求)=6.412.7 0.8; =15.919.1 1.0; =22.235 1.2; =38.144.5 1.5; =54.1 1.8。(五)、 主机要求: 1、 室外空气温度-752时, 空调系统能正常工作; 2、 外型尺寸: 利用图纸给定安装空
27、间, 能满足室外机安装要求; 3、 主机及室内机噪声声压满足该空间及相邻空间声压标准; 4、 主机应该采取高压腔涡旋压缩机; 5、 主机应采取直流变频器; 6、 主机应该满足不停机回油功效; 7、 主机应有故障报警功效; 8、 单模块能效IPLV(C)值不低于4.5; 9、 主机应该有来电后重新开启功效。(六)、 管理: 1、 机组应含有对每个系统内全部室内机进行集中控制及每台室内机单独控制功 能, 液晶显示应能显示机组运行情况及报警信息, 其操作简便易行, 可指导操作者进行正确操作和判定。2、 有线控制器应满足 运行, 停止, 温度设定、 制冷、 制热、 除湿、 送风、 自动、 高 风、 中
28、风、 低风、 定时开关机、 过滤网清洗提醒、 故障代码显示等功效; 3、 无线遥控器功效同上; 4、 中央控制器功效满足 运行, 停止, 温度设定、 制冷、 制热、 除湿、 送风、 自动、 高风、 中风、 低风、 定时开关机、 过滤网清洗提醒、 故障代码显示等功效、 遥控严禁、 室内机选择、 运行状态显示等; 5、 本空调系统应能够在预留必需时增加计费系统条件; 6、 管理系统应有设置每台室内机控制器管理权限功效(包含起动主机, 关机, 调整温度等)。7、 系统应该有扩展功效, 满足对于屋顶风机等非本系统设备必需控制。(七)、 室内机: 1、 室内风管机每台都应自带回风箱; 2、 室内风管机每
29、台机都标配有线控制器(公共空间可按图纸深化方案配集中控制器); 3、 室内噪声应该满足房间对噪声要求; 4、 室内机风压应该满足本项目空调风管设计要求; 5、 室内机每台配冷凝水提升水泵。6、 室内机用(八)、 新风系统: 室内噪声应该满足房间对噪声要求。(九)、 风管: 1、 空调系统通风管道采取复合材料通风管道, 容重大于等于75Kg/m3, 覆面材料为A级不燃, 内部绝热材料应为不燃且对人体无害材料, 法兰连接; 2、 新风系统采取镀锌铁皮风管, 橡塑保温厚度30mm。(十)、 冷凝水管: 冷凝水管采取PVC管, 橡塑保温厚度10mm。(十一)、 风口: 1、 送风采取铝合金双层百叶风口
30、 回风采取铝合金单层百叶风口。2、 室内机与风口连接采取铝箔保温软管。二、 电气选择及制造技术要求(一)、 使用环境条件1、 环境温度: 7+402、 相对湿度: 最热月78; 最冷月613、 地震烈度: 超出8度, 但应满足当地对地震抗震条件要求。二、 低压开关柜或配电箱技术数据要求1、 额定电压: 0.4KV; 额定频率50Hz; 2、 额定绝缘水平: 工频耐压1000V;3、 额定电流: 满足图纸设计要求; 4、 防护等级: 外壳IP30; 5、 质量认证: ISO9001-6、 安全要求: 经过CCC安全认证; 7、 低压开关柜、 配电箱内一次回路关键电器元件技术参数详见设计图纸。三
31、 低压开关柜或配电箱结构制造通常要求; 1、 低压开关柜基础组合装配式结构, 框架结构全部采取螺栓连接拼装而成, 结 合隔板、 封板、 支架及电器元器件等组成一台完整低压开关柜; 。2、 小型箱体(600mm*600mm以内)采取厚度大于1.2mm冷轧钢板, 大于600mm以上箱体采取厚度大于2.0厚冷轧钢板, 均要求酸洗磷化, 表面喷塑处理, 颜色应满足招标单位要求。3、 柜架全部结构均以螺钉紧固件连接, 零部件应达成通用性、 适应性强。4、 配电箱长、 宽, 垂直度和水平度应符合标准, 配电箱内边缘和开口处平整, 光滑, 无毛刺和裂口, 应提供进线、 出线孔开孔工具。5、 配电箱盘面(门
32、)应关闭严密, 门与类似部件最少能开启90, 箱盘面边侧应 装嵌入式能开门关门拉手, 配电箱应安装十字形锁芯门锁。6、 各功效单元回路应对应回路标识标注, 且应有一二次系统图接线图, 接线、 压接应整齐规范, 满足相关规范要求, 便于对低压开关柜或配电箱进行维护、 检验和其她工作。7、 为了确保可靠运行和操作者安全, 柜内全部外露可到电部分均应采取双色铜 芯软线做可靠接地保护电器连接。8、 在不降低防护等级情况下, 低压开关柜应含有良好自然通风道, 从而确保援 建有良好散热。开关柜垂直度、 水平度、 不平度均应满足相关要求。9、 动力箱内塑壳断路器间联结铜排必需套热塑绝缘管, 并严格按要求区分
33、相序颜色。四、 低压开关柜或配电箱元器件选择技术要求: 1、 低压开关柜技术要求应满足GB7251、 通用用电设备配电 设计规范、 ZBK36001-81第六条“技术要求”要求; 2、 多等级元器件动作次序应遵照IEC439低压成套开关设备和控制设备要求。3、 包含未尽部分其她技术要求。4、 低压断路器要求运行开断能力、 保护装置等应满足设计及相关规范要求。5、 塑壳、 微断系统选择技术要求: 本系列应满足国家及行业现实施新相关规范标准但不限于以下标准: IEC60947-1, GB/T 14048.1 总则IEC60947-2, GB/T 14048.2 低压断路器及附录B带剩下电流保护断路器IEC60947-4, GB/T 14048.4 接触器和电动机开启器IEC60947-6-1, GB/T 14048.5 机电式控制电路电器断路器系列应满足图纸设计技术要求。本工程所用导线及穿管应该满足相关国家标准要求。
