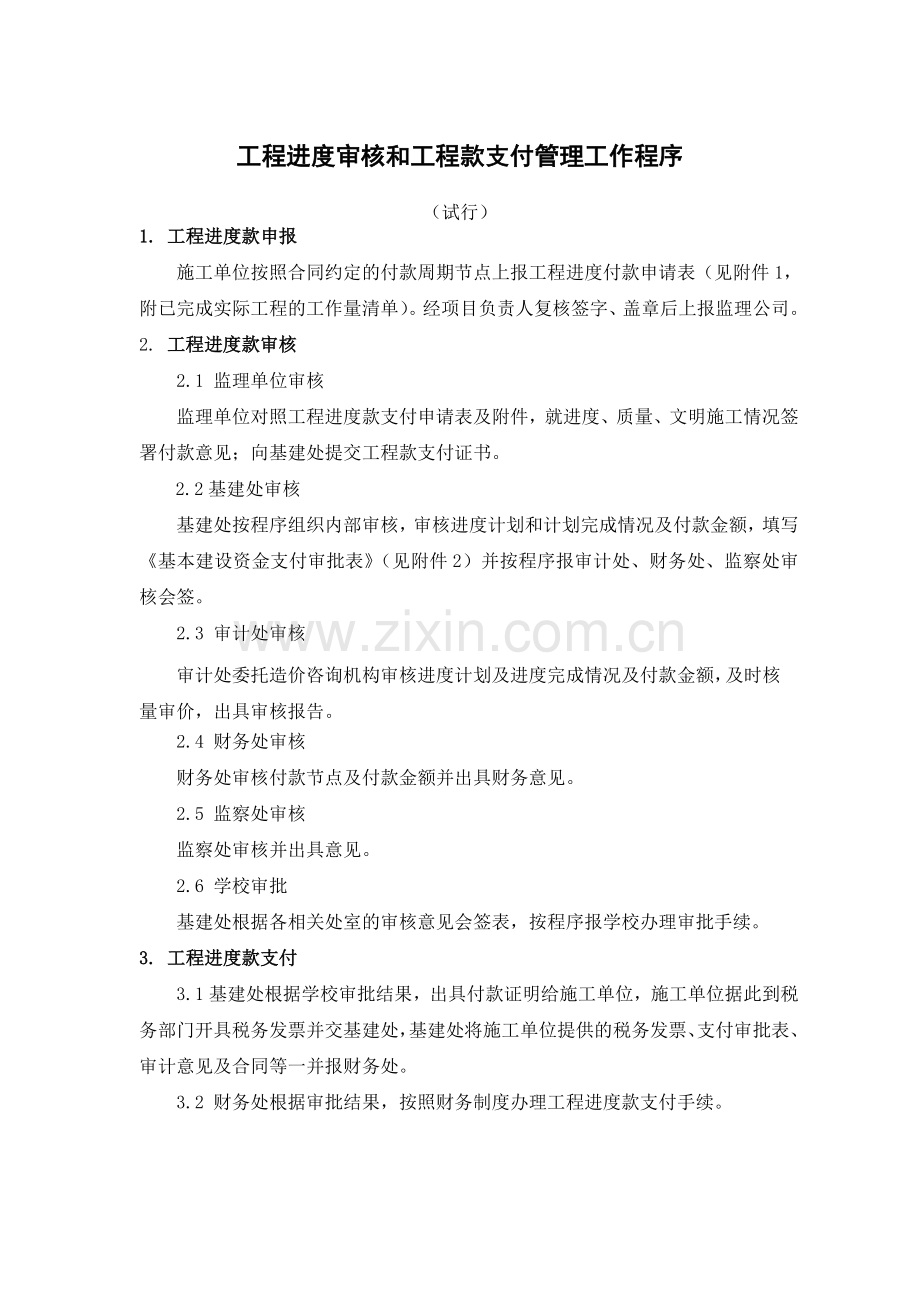

工程进度审核和工程款支付管理工作程序
(试行)
1. 工程进度款申报
施工单位按照合同约定的付款周期节点上报工程进度付款申请表(见附件1,附已完成实际工程的工作量清单)。经项目负责人复核签字、盖章后上报监理公司。
2. 工程进度款审核
2.1 监理单位审核
监理单位对照工程进度款支付申请表及附件,就进度、质量、文明施工情况签署付款意见;向基建处提交工程款支付证书。
2.2基建处审核
基建处按程序组织内部审核,审核进度计划和计划完成情况及付款金额,填写《基本建设资金支付审批表》(见附件2)并按程序报审计处、财务处、监察处审核会签。
2.3 审计处审核
审计处委托造价咨询机构审核进度计划及进度完成情况及付款金额,及时核量审价,出具审核报告。
2.4 财务处审核
财务处审核付款节点及付款金额并出具财务意见。
2.5 监察处审核
监察处审核并出具意见。
2.6 学校审批
基建处根据各相关处室的审核意见会签表,按程序报学校办理审批手续。
3. 工程进度款支付
3.1基建处根据学校审批结果,出具付款证明给施工单位,施工单位据此到税务部门开具税务发票并交基建处,基建处将施工单位提供的税务发票、支付审批表、审计意见及合同等一并报财务处。
3.2 财务处根据审批结果,按照财务制度办理工程进度款支付手续。

附件1 进度款支付申请(核准)表
工程名称: 编号:
致: (发包人全称)
我方于 至 期间已完成了 工作。根据施工合同的约定,特申请支付本周期的合同款约为(大写)
(小写 ),请予核准。
序号
名称
申请金额(元)
复核金额(元)
备注
1
累计已完成的合同价款
2
累计已实际支付的合同价款
3
本周期合计完成的合同价款
3.1
本周期已完成单价项目的金额
3.2
本周期应支付的总价项目的金额
3.3
本工程已完成的计日工价款
3.4
本周期应支付的安全文明施工费
3.5
本周期应增加的合同价款
4
本周期合计应扣减的金额
4.1
本周期应抵扣的预付款
4.2
本周期应扣减的金额
5
本周期应支付的合同价款
附:上述3、4详见清单。
造价人员: 承包人(盖章)
承包人代表: 日期: 年 月 日
复核意见:
监理工程师: (盖章)
日 期: 年 月 日
审核意见:
发包人代表: (盖章)
日 期: 年 月 日
审核意见:
造价咨询人: (盖章)
日 期: 年 月 日
确认意见
承包人代表: (盖章)
日 期: 年 月 日
注: 1、申请金额由承包人填报,复核金额由审计单位填报。
2、本表一式四份,由承包填报,发包人、监理人、造价咨询人、承包人各一份。
附件2
郑州铁路职业技术学院基本建设资金支付审批表
年 月 日
施工组织单位(盖章):
建设项目内容:
预算(合同)总额
已支付
本次申请支付
支付说明:
施工组织单位负责人:(签章)
审计处意见:
签名:
年 月 日
财务处意见:
签名:
年 月 日
监察处意见:
签名:
年 月 日
分管校领导审批:
签名:
年 月 日
校长审批:
签名:
年 月 日
经办人: 联系电话:
附件3:
新校区工程款支付流程图
施工单位
(按照合同约定的付款周期节点上报工程进度付款申请表,项目经理签字盖章后报监理单位)
财务处
(按照财务制度办理工程进度款支付手续,付款至施工单位)
否
否
否
否
基建处
(根据学校审批结果,出具付款证明给施工单位,将施工单位提供的税务发票、支付审批表、审计意见及合同等一并报财务处)
学校领导
(基建处根据各相关处室的审核意见会签表,按程序分别报主管校长和校长审批)
监察处
(审核付款程序,并出具意见)
财务处
(审核付款节点及付款金额并出具财务意见)
审计处
(委托造价咨询机构审核进度计划及进度完成情况及付款金额,及时核量审价,出具审核报告)
基建处
(组织内部审核,审核进度计划和计划完成情况及付款金额,填写《基本建设资金支付审批表》,按程序报相关处室会签)
监理单位
(审核施工进度、质量、文明施工情况签署付款意见;向基建处提交工程款支付证书)
