收藏 分销(赏)

抗渗混凝土技术交底.doc

上传人:a199****6536 文档编号:9469285 上传时间:2025-03-27 格式:DOC 页数:7 大小:70.54KB
下载 相关 举报
抗渗混凝土技术交底.doc_第1页
第1页 / 共7页
抗渗混凝土技术交底.doc_第2页
第2页 / 共7页
点击查看更多>>
资源描述

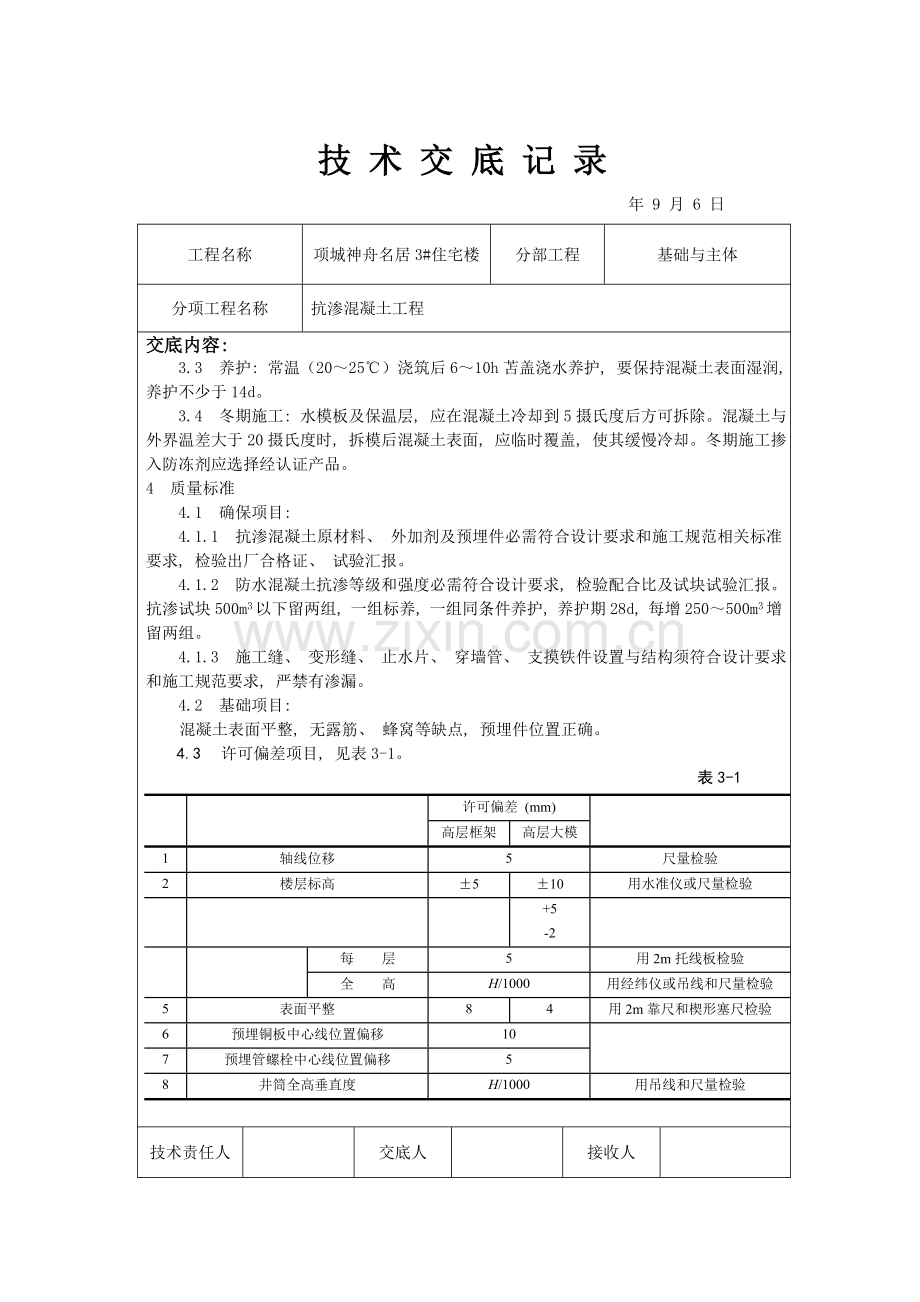

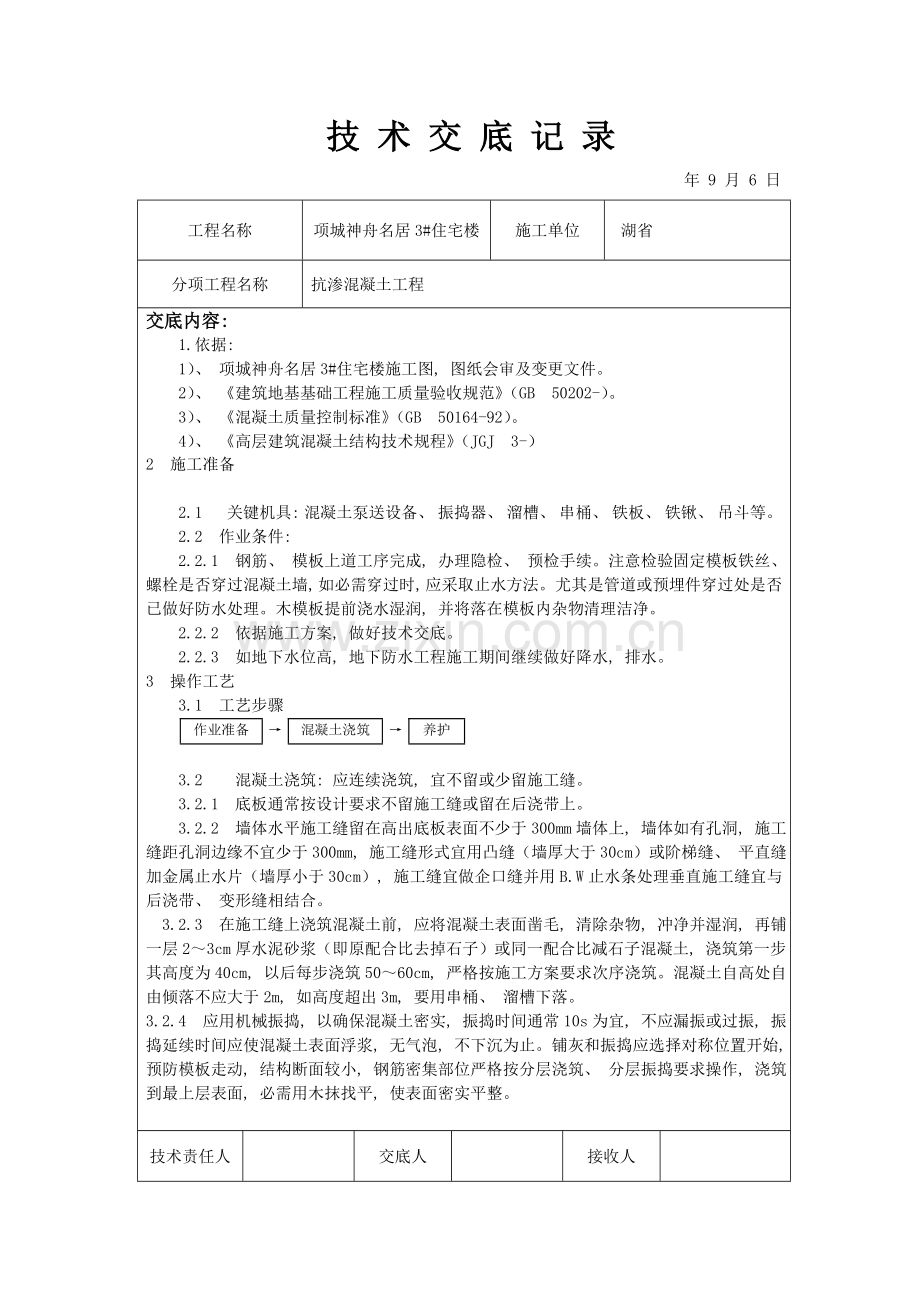

技 术 交 底 记 录 年 9 月 6 日 工程名称 项城神舟名居3#住宅楼 施工单位 湖省 分项工程名称 抗渗混凝土工程 交底内容: 1.依据: 1)、 项城神舟名居3#住宅楼施工图, 图纸会审及变更文件。 2)、 《建筑地基基础工程施工质量验收规范》(GB 50202-)。 3)、 《混凝土质量控制标准》(GB 50164-92)。 4)、 《高层建筑混凝土结构技术规程》(JGJ 3-) 2 施工准备 2.1 关键机具: 混凝土泵送设备、 振捣器、 溜槽、 串桶、 铁板、 铁锹、 吊斗等。 2.2 作业条件: 2.2.1 钢筋、 模板上道工序完成, 办理隐检、 预检手续。注意检验固定模板铁丝、 螺栓是否穿过混凝土墙, 如必需穿过时, 应采取止水方法。尤其是管道或预埋件穿过处是否已做好防水处理。木模板提前浇水湿润, 并将落在模板内杂物清理洁净。 2.2.2 依据施工方案, 做好技术交底。 2.2.3 如地下水位高, 地下防水工程施工期间继续做好降水, 排水。 3 操作工艺 3.1 工艺步骤 作业准备 → 混凝土浇筑 → 养护 3.2 混凝土浇筑: 应连续浇筑, 宜不留或少留施工缝。 3.2.1 底板通常按设计要求不留施工缝或留在后浇带上。 3.2.2 墙体水平施工缝留在高出底板表面不少于300mm墙体上, 墙体如有孔洞, 施工缝距孔洞边缘不宜少于300mm, 施工缝形式宜用凸缝(墙厚大于30cm)或阶梯缝、 平直缝加金属止水片(墙厚小于30cm), 施工缝宜做企口缝并用B.W止水条处理垂直施工缝宜与后浇带、 变形缝相结合。 3.2.3 在施工缝上浇筑混凝土前, 应将混凝土表面凿毛, 清除杂物, 冲净并湿润, 再铺一层2~3cm厚水泥砂浆(即原配合比去掉石子)或同一配合比减石子混凝土, 浇筑第一步其高度为40cm, 以后每步浇筑50~60cm, 严格按施工方案要求次序浇筑。混凝土自高处自由倾落不应大于2m, 如高度超出3m, 要用串桶、 溜槽下落。 3.2.4 应用机械振捣, 以确保混凝土密实, 振捣时间通常10s为宜, 不应漏振或过振, 振捣延续时间应使混凝土表面浮浆, 无气泡, 不下沉为止。铺灰和振捣应选择对称位置开始, 预防模板走动, 结构断面较小, 钢筋密集部位严格按分层浇筑、 分层振捣要求操作, 浇筑到最上层表面, 必需用木抹找平, 使表面密实平整。 技术责任人 交底人 接收人 技 术 交 底 记 录 年 9 月 6 日 工程名称 项城神舟名居3#住宅楼 分部工程 基础与主体 分项工程名称 抗渗混凝土工程 交底内容: 3.3 养护: 常温(20~25℃)浇筑后6~10h苫盖浇水养护, 要保持混凝土表面湿润, 养护不少于14d。 3.4 冬期施工: 水模板及保温层, 应在混凝土冷却到5摄氏度后方可拆除。混凝土与外界温差大于20摄氏度时, 拆模后混凝土表面, 应临时覆盖, 使其缓慢冷却。冬期施工掺入防冻剂应选择经认证产品。 4 质量标准 4.1 确保项目: 4.1.1 抗渗混凝土原材料、 外加剂及预埋件必需符合设计要求和施工规范相关标准要求, 检验出厂合格证、 试验汇报。 4.1.2 防水混凝土抗渗等级和强度必需符合设计要求, 检验配合比及试块试验汇报。抗渗试块500m3以下留两组, 一组标养, 一组同条件养护, 养护期28d, 每增250~500m3增留两组。 4.1.3 施工缝、 变形缝、 止水片、 穿墙管、 支摸铁件设置与结构须符合设计要求和施工规范要求, 严禁有渗漏。 4.2 基础项目: 混凝土表面平整, 无露筋、 蜂窝等缺点, 预埋件位置正确。 4.3 许可偏差项目, 见表3-1。 表3-1 许可偏差 (mm) 高层框架 高层大模 1 轴线位移 5 尺量检验 2 楼层标高 ±5 ±10 用水准仪或尺量检验 +5 -2 每 层 5 用2m托线板检验 全 高 H/1000 用经纬仪或吊线和尺量检验 5 表面平整 8 4 用2m靠尺和楔形塞尺检验 6 预埋铜板中心线位置偏移 10 7 预埋管螺栓中心线位置偏移 5 8 井筒全高垂直度 H/1000 用吊线和尺量检验 技术责任人 交底人 接收人 技 术 交 底 记 录 年 9 月 6 日 工程名称 项城神舟名居3#住宅楼 分部工程 基础与主体 分项工程名称 抗渗混凝土工程 交底内容: 5 成品保护 5.1 为保护钢筋、 模板尺寸位置正确, 不得踩踏钢筋, 并不得碰撞、 改动模板、 钢筋。 5.2 在拆模或吊运其它物件时, 不得碰坏施工缝处企口, 及止水带。 5.3 保护好穿墙管、 电线管、 电门盒及预埋件等, 振捣时勿挤偏或使预埋件挤入混凝土内。 6 应注意质量问题: 6.1 严禁在混凝土内任意加水, 严格控制水灰比。 6.2 细部结构处理是防水微弱步骤, 施工前应审核图纸, 特殊部位如变形缝、 施工缝、 穿墙管、 预埋件等细部要精心处理。 6.3 地下室防水工程必需由防水专业队施工, 其技术责任人及班组长必需持有上岗证书。施工完成, 立刻整理施工技术资料, 交总包归档。地下室防水工程保修期三年, 出现渗漏要负责返修。 6.4 穿墙管外预埋带有止水环套管, 应在浇筑混凝土前预埋固定, 止水环周围混凝土要细心振捣密实, 预防漏振, 主管与套管按设计要求用防水密封膏封严。 6.5 结构变形缝应严格按设计要求进行处理, 止水带位置要固定正确, 周围混凝土要细心浇筑振捣, 确保密实, 止水带不得偏移, 变形缝内填沥青木丝板或聚乙烯泡沫棒, 缝内20mm处填防水密封膏, 在迎水面上加铺一层防水卷材, 并抹20mm防水砂浆保护。 6.6 后浇缝通常待混凝土浇筑六周后, 应以原设计混凝土等级提升一级混凝土浇筑, 浇筑前接槎处要清理洁净, 养护28d。 7 质量统计 本工艺标准应含有以下质量统计: 7.1 材料出厂质量证实书、 试验汇报。 7.2 混凝土试块试验汇报。(包含抗压及抗渗试块)。 7.3 隐检统计。 7.4 设计变更及洽商统计。 7.5 分项工程质量检验评定。 7.6 其它技术文件。 技术责任人 交底人 接收人 技 术 交 底 记 录 年 9 月 6 日 工程名称 项城神舟名居1#、 2#住宅楼 分部工程 基础与主体 分项工程名称 抗渗混凝土工程 交底内容: 1.依据: 1)、 项城神舟名居1#、 2#住宅楼施工图, 图纸会审及变更文件。 2)、 《建筑地基基础工程施工质量验收规范》(GB 50202-)。 3)、 《混凝土质量控制标准》(GB 50164-92)。 4)、 《高层建筑混凝土结构技术规程》(JGJ 3-) 2 施工准备 2.1 关键机具: 混凝土泵送设备、 振捣器、 溜槽、 串桶、 铁板、 铁锹、 吊斗等。 2.2 作业条件: 2.2.1 钢筋、 模板上道工序完成, 办理隐检、 预检手续。注意检验固定模板铁丝、 螺栓是否穿过混凝土墙, 如必需穿过时, 应采取止水方法。尤其是管道或预埋件穿过处是否已做好防水处理。木模板提前浇水湿润, 并将落在模板内杂物清理洁净。 2.2.2 依据施工方案, 做好技术交底。 2.2.3 如地下水位高, 地下防水工程施工期间继续做好降水, 排水。 3 操作工艺 3.1 工艺步骤 作业准备 → 混凝土浇筑 → 养护 3.2 混凝土浇筑: 应连续浇筑, 宜不留或少留施工缝。 3.2.1 底板通常按设计要求不留施工缝或留在后浇带上。 3.2.2 墙体水平施工缝留在高出底板表面不少于300mm墙体上, 墙体如有孔洞, 施工缝距孔洞边缘不宜少于300mm, 施工缝形式宜用凸缝(墙厚大于30cm)或阶梯缝、 平直缝加金属止水片(墙厚小于30cm), 施工缝宜做企口缝并用B.W止水条处理垂直施工缝宜与后浇带、 变形缝相结合。 3.2.3 在施工缝上浇筑混凝土前, 应将混凝土表面凿毛, 清除杂物, 冲净并湿润, 再铺一层2~3cm厚水泥砂浆(即原配合比去掉石子)或同一配合比减石子混凝土, 浇筑第一步其高度为40cm, 以后每步浇筑50~60cm, 严格按施工方案要求次序浇筑。混凝土自高处自由倾落不应大于2m, 如高度超出3m, 要用串桶、 溜槽下落。 3.2.4 应用机械振捣, 以确保混凝土密实, 振捣时间通常10s为宜, 不应漏振或过振, 振捣延续时间应使混凝土表面浮浆, 无气泡, 不下沉为止。铺灰和振捣应选择对称位置开始, 预防模板走动, 结构断面较小, 钢筋密集部位严格按分层浇筑、 分层振捣要求操作, 浇筑到最上层表面, 必需用木抹找平, 使表面密实平整。 技术责任人 交底人 接收人 技 术 交 底 记 录 年 9 月 6 日 工程名称 项城神舟名居1#、 2#住宅楼 分部工程 基础与主体 分项工程名称 抗渗混凝土工程 交底内容: 3.3 养护: 常温(20~25℃)浇筑后6~10h苫盖浇水养护, 要保持混凝土表面湿润, 养护不少于14d。 3.4 冬期施工: 水模板及保温层, 应在混凝土冷却到5摄氏度后方可拆除。混凝土与外界温差大于20摄氏度时, 拆模后混凝土表面, 应临时覆盖, 使其缓慢冷却。冬期施工掺入防冻剂应选择经认证产品。 4 质量标准 4.1 确保项目: 4.1.1 抗渗混凝土原材料、 外加剂及预埋件必需符合设计要求和施工规范相关标准要求, 检验出厂合格证、 试验汇报。 4.1.2 防水混凝土抗渗等级和强度必需符合设计要求, 检验配合比及试块试验汇报。抗渗试块500m3以下留两组, 一组标养, 一组同条件养护, 养护期28d, 每增250~500m3增留两组。 4.1.3 施工缝、 变形缝、 止水片、 穿墙管、 支摸铁件设置与结构须符合设计要求和施工规范要求, 严禁有渗漏。 4.2 基础项目: 混凝土表面平整, 无露筋、 蜂窝等缺点, 预埋件位置正确。 4.4 许可偏差项目, 见表3-1。 表3-1 许可偏差 (mm) 高层框架 高层大模 1 轴线位移 5 尺量检验 2 楼层标高 ±5 ±10 用水准仪或尺量检验 +5 -2 每 层 5 用2m托线板检验 全 高 H/1000 用经纬仪或吊线和尺量检验 5 表面平整 8 4 用2m靠尺和楔形塞尺检验 6 预埋铜板中心线位置偏移 10 7 预埋管螺栓中心线位置偏移 5 8 井筒全高垂直度 H/1000 用吊线和尺量检验 技术责任人 交底人 接收人 技 术 交 底 记 录 年 9 月 6 日 工程名称 项城神舟名居1#、 2#住宅楼 分部工程 基础与主体 分项工程名称 抗渗混凝土工程 交底内容: 5 成品保护 5.1 为保护钢筋、 模板尺寸位置正确, 不得踩踏钢筋, 并不得碰撞、 改动模板、 钢筋。 5.2 在拆模或吊运其它物件时, 不得碰坏施工缝处企口, 及止水带。 5.3 保护好穿墙管、 电线管、 电门盒及预埋件等, 振捣时勿挤偏或使预埋件挤入混凝土内。 6 应注意质量问题: 6.1 严禁在混凝土内任意加水, 严格控制水灰比。 6.2 细部结构处理是防水微弱步骤, 施工前应审核图纸, 特殊部位如变形缝、 施工缝、 穿墙管、 预埋件等细部要精心处理。 6.3 地下室防水工程必需由防水专业队施工, 其技术责任人及班组长必需持有上岗证书。施工完成, 立刻整理施工技术资料, 交总包归档。地下室防水工程保修期三年, 出现渗漏要负责返修。 6.4 穿墙管外预埋带有止水环套管, 应在浇筑混凝土前预埋固定, 止水环周围混凝土要细心振捣密实, 预防漏振, 主管与套管按设计要求用防水密封膏封严。 6.5 结构变形缝应严格按设计要求进行处理, 止水带位置要固定正确, 周围混凝土要细心浇筑振捣, 确保密实, 止水带不得偏移, 变形缝内填沥青木丝板或聚乙烯泡沫棒, 缝内20mm处填防水密封膏, 在迎水面上加铺一层防水卷材, 并抹20mm防水砂浆保护。 6.6 后浇缝通常待混凝土浇筑六周后, 应以原设计混凝土等级提升一级混凝土浇筑, 浇筑前接槎处要清理洁净, 养护28d。 7 质量统计 本工艺标准应含有以下质量统计: 7.1 材料出厂质量证实书、 试验汇报。 7.2 混凝土试块试验汇报。(包含抗压及抗渗试块)。 7.3 隐检统计。 7.4 设计变更及洽商统计。 7.5 分项工程质量检验评定。 7.6 其它技术文件。 技术责任人 交底人 接收人
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
