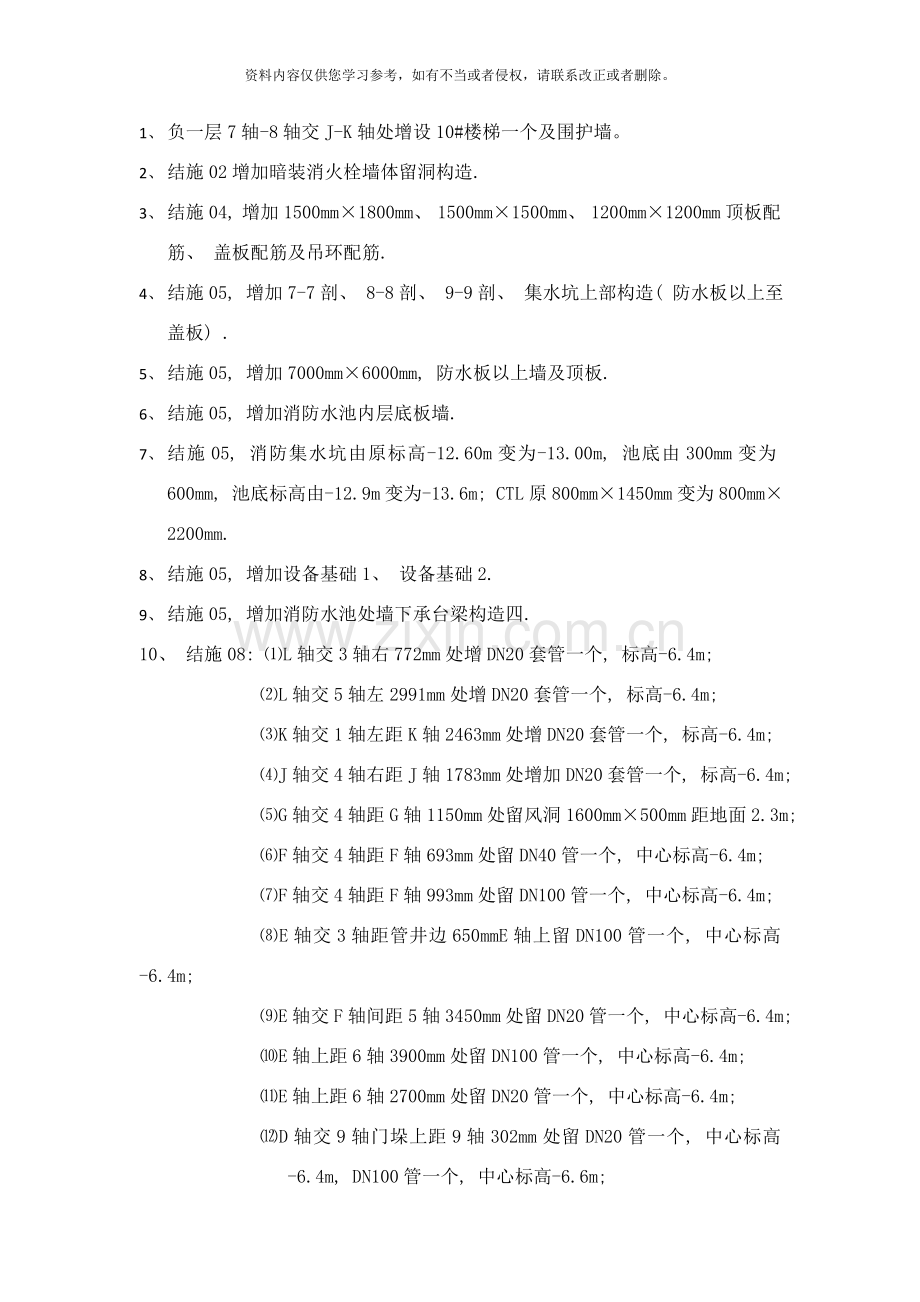

1、 负一层7轴-8轴交J-K轴处增设10#楼梯一个及围护墙。
2、 结施02增加暗装消火栓墙体留洞构造.
3、 结施04, 增加1500mm×1800mm、 1500mm×1500mm、 1200mm×1200mm顶板配筋、 盖板配筋及吊环配筋.
4、 结施05, 增加7-7剖、 8-8剖、 9-9剖、 集水坑上部构造( 防水板以上至盖板) .
5、 结施05, 增加7000mm×6000mm, 防水板以上墙及顶板.
6、 结施05, 增加消防水池内层底板墙.
7、 结施05, 消防集水坑由原标高-12.60m变为-13.00m, 池底由300mm变为600mm, 池底标高由-12.9m变为-13.6m; CTL原800mm×1450mm变为800mm×2200mm.
8、 结施05, 增加设备基础1、 设备基础2.
9、 结施05, 增加消防水池处墙下承台梁构造四.
10、 结施08: ⑴L轴交3轴右772mm处增DN20套管一个, 标高-6.4m;
⑵L轴交5轴左2991mm处增DN20套管一个, 标高-6.4m;
⑶K轴交1轴左距K轴2463mm处增DN20套管一个, 标高-6.4m;

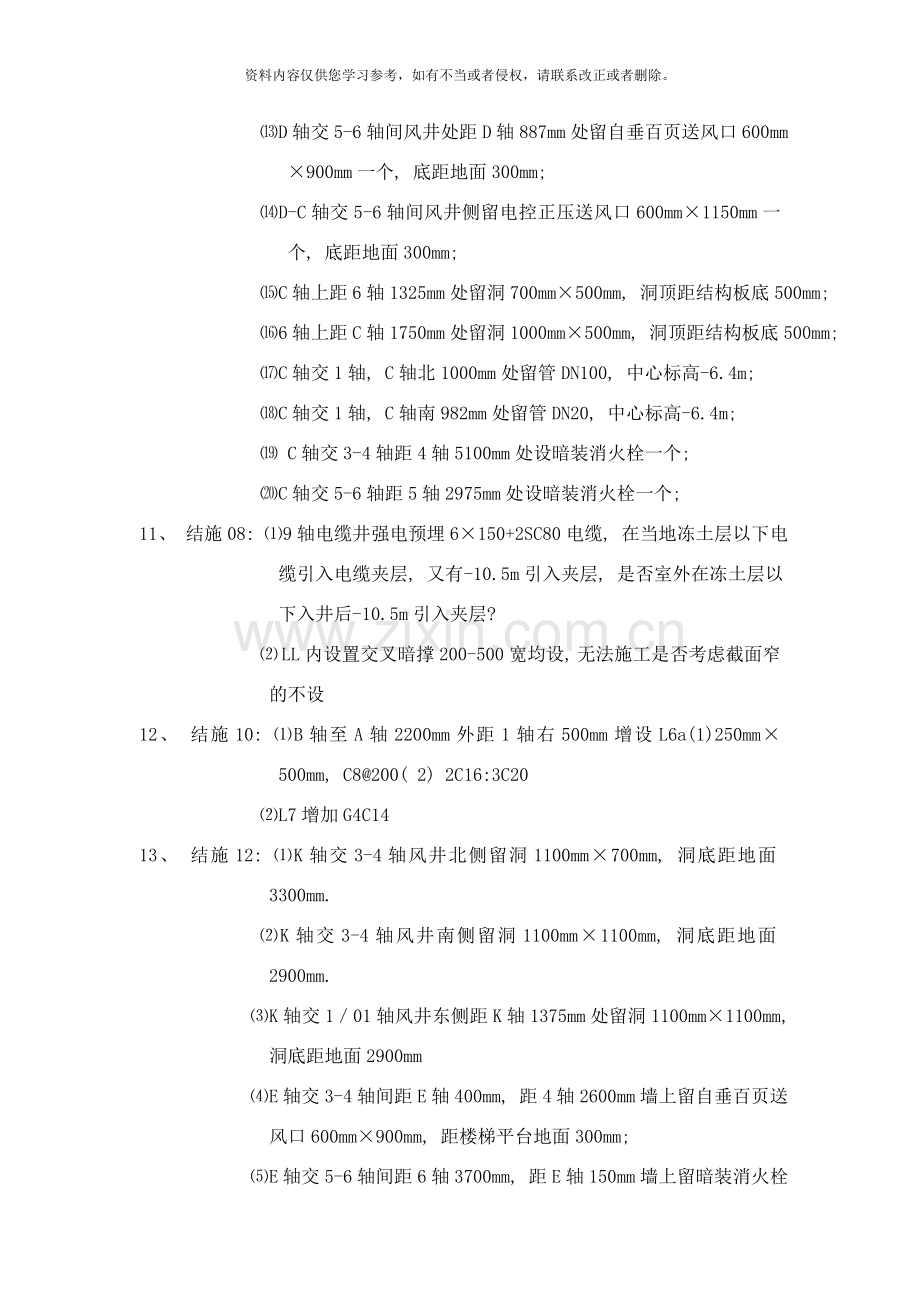

⑷J轴交4轴右距J轴1783mm处增加DN20套管一个, 标高-6.4m;
⑸G轴交4轴距G轴1150mm处留风洞1600mm×500mm距地面2.3m;
⑹F轴交4轴距F轴693mm处留DN40管一个, 中心标高-6.4m;
⑺F轴交4轴距F轴993mm处留DN100管一个, 中心标高-6.4m;
⑻E轴交3轴距管井边650mmE轴上留DN100管一个, 中心标高-6.4m;
⑼E轴交F轴间距5轴3450mm处留DN20管一个, 中心标高-6.4m;
⑽E轴上距6轴3900mm处留DN100管一个, 中心标高-6.4m;
⑾E轴上距6轴2700mm处留DN20管一个, 中心标高-6.4m;
⑿D轴交9轴门垛上距9轴302mm处留DN20管一个, 中心标高-6.4m, DN100管一个, 中心标高-6.6m;
⒀D轴交5-6轴间风井处距D轴887mm处留自垂百页送风口600mm×900mm一个, 底距地面300mm;
⒁D-C轴交5-6轴间风井侧留电控正压送风口600mm×1150mm一个, 底距地面300mm;
⒂C轴上距6轴1325mm处留洞700mm×500mm, 洞顶距结构板底500mm;
⒃6轴上距C轴1750mm处留洞1000mm×500mm, 洞顶距结构板底500mm;
⒄C轴交1轴, C轴北1000mm处留管DN100, 中心标高-6.4m;
⒅C轴交1轴, C轴南982mm处留管DN20, 中心标高-6.4m;
⒆ C轴交3-4轴距4轴5100mm处设暗装消火栓一个;
⒇C轴交5-6轴距5轴2975mm处设暗装消火栓一个;
11、 结施08: ⑴9轴电缆井强电预埋6×150+2SC80电缆, 在当地冻土层以下电缆引入电缆夹层, 又有-10.5m引入夹层, 是否室外在冻土层以下入井后-10.5m引入夹层?
⑵ LL内设置交叉暗撑200-500宽均设, 无法施工是否考虑截面窄的不设
12、 结施10: ⑴B轴至A轴2200mm外距1轴右500mm增设L6a(1)250mm×500mm, C8@200( 2) 2C16:3C20
⑵L7增加G4C14
13、 结施12: ⑴K轴交3-4轴风井北侧留洞1100mm×700mm, 洞底距地面3300mm.
⑵K轴交3-4轴风井南侧留洞1100mm×1100mm, 洞底距地面2900mm.
⑶K轴交1/01轴风井东侧距K轴1375mm处留洞1100mm×1100mm, 洞底距地面2900mm
⑷E轴交3-4轴间距E轴400mm, 距4轴2600mm墙上留自垂百页送风口600mm×900mm, 距楼梯平台地面300mm;
⑸E轴交5-6轴间距6轴3700mm, 距E轴150mm墙上留暗装消火栓720×1820×160mm, 底距地面0.1m;
⑹D轴交5-6轴间距6轴6650mm, 距D轴887mm墙上留自垂百页送风口600mm×900mm, 底距地面300mm;
⑺D-C轴交5-6轴间YYZ8-YYZ8a间设电热压送风口600mm×1150mm, 底距地面300mm;
⑻A轴交7-8轴间距7轴 mm距A轴490mm处设电热送风口1100mm×800mm, 底距地面300mm;
⑼E轴交3-4轴间门口1500mm改为 mm, LL01改为LL01b.
14、 结施12: ⑴LL内墙设交叉暗撑, LL01、 LL01b、 LL03、 LL05、 LL06、 LL08、 LL09 4C22箍筋随LL;
⑵LL顶标高变化, LL03 0.05mm, 其余为结构层标高, 0.05mm是否有误?
15、 结施14: ⑴KL1( 10) 500mm×800mm改为KL1(10)500mm×900mm、 KL16(6)500mm×800mm、 KL24( 7) 500mm×800mm均改为500mm×900mm;
⑵标注标高-0.50m均改为-0.60m.
16、 结施15: 2/OA轴-B轴交2/01轴-1/01间原楼板厚度250mm变为300mm( 坡道) .
17、 结施18: ⑴二层2轴交A轴北900mm设φ100套管2根, 间隔250mm, 距板底800mm;
⑵7轴交A轴北950mm处留风洞300mm×220mm, 底距地面3050mm( 仅二、 三层设置) ;
⑶C轴交3-4轴间YJZ2西侧设暗装消火栓1个, 北侧设暗装消火栓1个;
⑷C轴交5-6轴间YJZ5西侧设暗装消火栓1个;
⑸C-D轴交5-6轴YYZ8-YY8a间设送风口600mm×1150mm, 底距地面300mm( 1-4层均设) ;
⑹D轴交5-6轴间墙上设自垂百页送风口500mm×500mm, 底距地面800mm( 偶数层设) ;
⑺3-4轴间距E轴1450mm墙上设自垂百叶送风口500mm×500mm, 底距地面300mm( 偶数层设) .
18、 结施18: LL内设置交叉暗撑LL01、 LL03、 LL04、 LL04a、 LL07、 LL09、 LL10、 LL11、 LL12、 LL14、 LL15、 LL16、 LL17、 LL18、 LL21均设4C22箍筋随LL.
19、 结施18: ⑴LL2a仅用于四层, LL3仅用于三层四层, LL17仅用于首层, LL18仅用于首层, LL19仅用于首层二层, LL20仅用于三层, LL21仅用于首层.
⑵LL顶标高变化, LL04 0.05mm, LL04a 0.05mm, LL13 -50mm, LL14 -50mm, LL15 -50mm其余均为结构层标高, 0.05mm是否有误?
20、 结施18: ⑴说明增加一条, 墙体暗梁构详, 结施-22;
⑵8轴交A轴490mm处门垛960mm改为250mm, 3450mm处门垛 1050mm改为250mm.
21、 结施19: YYZ8分解为YYZ8和YYZ8a距 墙50mm, 地面300mm留洞口600mm×1150mm.
22、 结施20: ⑴C轴交5-6轴间GJZ5两侧距墙500mm设暗装消火栓720×1820×160mm, 底距地0.1m;
⑵C轴交3-4轴间距C轴500mm墙上设暗装消火栓1个;
⑶C-D轴交5-6轴GJZ4与GYZ7间设电控送风口500×( 800+250) 底距地面300mm( 每层均设) ;
⑷7轴交A轴950mm处, 设风洞300mm×220mm, 底距地面3050mm.
23、 结施20: ⑴梁顶相对标高变化: LL05-50mm, LL06-50mm, LL06a-50mm, LL07a-50mm, LL08-50mm, LL10-50mm, LL11-50mm, 其余同结构层标高.
⑵LL内设置交叉暗撑LL01, LL03, LL04, LL04a, LL07, LL07a, LL09, LL10, LL11, LL12, LL13, LL14, LL15, LL16, 4C22箍筋随LL;
⑶说明增加一条, 暗墙顶暗架构造详, 结施-22.
24、 结施21: GJZ4左边截面750mm变为450mm, 16C18变为14C18
25、 结施22: ⑴7轴交A轴950mm处留风洞300mm×200mm, 底距地面3050mm, 每层均设;
⑵C轴交5-6轴间距5轴2950mm处设安装消火栓720×1820×160mm, 底距地面0.1m;
⑶C轴交3-4轴间距C轴500设暗装消火栓;
⑷距E轴1450mm, 距4轴2800mm墙上设自垂百叶送风口500mm×500mm, 底距楼梯平台地面300mm( 仅偶数层设) ;
⑸C-D轴交5-6轴GJZ4与GYZ7之间留电控送风口600mm×1150mm, 底距地面300mm, 每层均设.
D轴交5-6轴间墙设自垂百叶送风口500mm×500mm, 底距地面800mm, 仅偶数层设.
26、 结施22: ⑴LL梁顶相对标高变化: LL05-50mm, LL06-50mm, LL06a-50mm, LL07a-50mm, LL08-50mm, LL10-50mm, LL11-50mm其余同结构层标高;
⑵LL内设置交叉暗撑, LL01, LL03, LL04, LL04a, LL07, LL07a, LL09, LL10, LL11, LL12, LL14, LL15, LL16, 均设置4C22箍筋随LL.
27、 结施23: ⑴GYZ12 300长度变为725mm, 18C18改为22C18;
⑵GJZ4 左边300mm变为100mm, 16C16改为14C16.
28、 结施24: ⑴剪力墙局部变化仅用于24层;
⑵7轴交A轴950mm处留风洞300mm×220mm, 底距地面3050mm, 14-24层均设;
⑶C轴交5-6轴间距C轴200mm, 距5轴2950mm处设暗装消火栓1个;
⑷C轴交3-4轴间距C轴500mm处墙设暗装消火栓1个;
⑸E轴交3-4轴间距E轴1450mm处墙上设自垂百叶送风口500mm×500mm, 底距楼梯平台300mm( 偶数层设) ;
⑹D轴交5-6轴间墙上设自垂百叶送风口500mm×500mm, 底距地面800mm( 偶数层设) ;
⑺C-D轴交5-6轴, GJZ4与GYZ7间设电控送风口600mm×1150mm, 底距地面300mm( 每层均设) .
29、 结施24, LL顶相对标高变化: LL05-50mm, LL06-50mm, LL06a-50mm, LL07a-50mm, LL08-50mm, LL10-50mm, LL11-50mm, 其余同结构标高.
30、 结施24, LL内设交叉暗撑: LL01, LL03, LL04, LL04a, LL07, LL07a, LL09, LL10, LL11, LL12, LL15, LL16, 4C22, 箍筋随LL.
31、 结施24, 说明增加两条: ⑴墙顶暗梁构选择结施22;
⑵核心筒部分楼层结构标高为99.7m, 墙和暗柱升至99.70m, 连梁表中二十四层梁顶相对标高高差也均按99.70m设计.
32、 结施25, ⑴GJZ4, 左边300mm改为100mm, 16C16改为14C16;
⑵GYZ12, 下边300mm改为725mm, 18C16改为22C16;
33、 结施26: ⑴KL1a(1)改为KL10(2), 延长至C轴;
⑵KL10与6轴间距C轴500mm处增加L10(1)一道;
⑶KL10与6轴间距C轴3500mm, 距D轴300mm各增加一道L11, 两道L11之间距6轴650mm增加一道L11;
⑷L11(1)2C16, 3C14改为L11(1)2C16, 2C16;
⑸L10(1)2C16, 3C16改为L10(1)2C16, 2C16;
⑹增加La(1) 150×300 C8@100(2) 2C12, 2C12, 每层洞口中间墙上均增加;
⑺1-2轴间KL9-剪力墙距2轴650mm增设一道L8a(1) 200×450 C8@200(2) 3C14, 3C14.
34、 结施27: ⑴KL7(1)改为KL7(2), 延长至C轴;
⑵KL7与6轴间距C轴3500mm, 距D轴300mm各增加一道L6(1), 两道L6之间距6轴650mm增加一道L6(1).
⑶6轴至KL7距C轴500mm增加一道L10(1);
⑷L-9(1)2C16, 3C14改为L9(1) 2C16, 2C16;
⑸L6(1)2C16, 3C14改为L6(1)2C16, 2C16;
⑹L10(1)2C16, 3C14改为L10(1)2C16, 2C16;
⑺1-2轴间KL8剪力墙距2轴650mm增设L8a(1)200mm×450
mmC8@200(2)3C14, 3C14.
35、 结施28: ⑴L1(1)取消标高( -0.65) ;
⑵L2(1)2C16, 3C20改为2C16, 3C25, 取消标高( -0.65) ;
⑶L4(2)取消标高( -0.650) ;
⑷L9(1)2C16, 3C14改为2C16, 2C16, 取消标高( -0.65) ;
⑸L10(1) 2C16, 3C14改为2C16, 2C16, 取消标高( -0.65) ;
⑹L11(1) 2C16, 3C14改为2C16, 2C16, 取消标高( -0.65) ;
⑺从C轴至L2距6轴2400mm增加一道梁L12(2)200×500C8@200( 2) 3C18, 3C18;
6轴至L12交D轴增加一道L11, 6轴至L12距C轴500mm增加一道L11;
6轴至L12间距D轴1350mm增加一道L11, 6轴至L2间两道L11中间距6轴650mm增加一道L11;
⑻1-2轴间KL8-剪力墙距2轴650mm增设一道L8a(1) 200×450 C8@200(2) 3C14, 3C14.
36、 结施29: ⑴L2(1)2C16, 3C18改为2C16, 3C25增加标高( -0.05) ;
⑵L8(1)2C16, 3C14改为2C16, 2C16;
⑶L9(1)2C16, 3C14改为2C16, 2C16;
⑷L10增加标高-0.05;
⑸C轴-L2距6轴2400mm增设一道L11(2) C8@200(2) 3C18, 3C18 ( -0.05) ;
⑹6轴-L11间距C轴500mm增加一道L9(1)(-0.05);
⑺6轴-L11交D轴增加一道L9(1), 6轴-L11距D轴1350mm增加一道L11, 两道L11之间距6轴650mm增加一道L11;
⑻1-2轴间KL8-剪力墙距2轴650mm增设一道L8a(1)200×450 C8@200( 2) , 3C14, 3C14.
37、 结施30: ⑴L2 2C16, 3C18改为2C16, 3C25;
⑵L8 2C16, 3C14改为2C16, 2C16;
⑶L9 2C16, 3C14改为2C16, 2C16;
⑷L10增加标高( -0.05) ;
⑸C轴至L2距6轴2400mm增加一道L11(2)200×500 C8@200( 2) 3C18 3C18( -0.05) ;
⑹L11至6轴距C轴500mm处增加一道L9(1);
⑺L11至6轴交D轴增加一道L9, L2至6轴距D轴1350mm增加一道L9, 两道L9间距6轴650mm增加一道L9;
⑻1-2轴间KL8-剪力墙距2轴650mm增设一道L8a(1), 200×450 C8@200(2) 3C14, 3C14.
38、 结施31: ⑴L2 2C16, 3C18改为2C16, 3C25( -0.05) ;
⑵L8 2C16, 3C14改为2C16, 2C16;
⑶L9 2C16, 3C14改为2C16, 2C16;
⑷L10增加标高-0.05;
⑸C轴至L2距6轴2400mm增加一道L11(2)200×500 C8@200( 2) 3C18 3C18( -0.05) ;
⑹L11至6轴距C轴500mm处增加一道L9(1);
⑺L11至6轴交D轴增加一道L9, L2至6轴距D轴1350mm增加一道L9, 两道L9间距6轴650mm增加一道L9;
⑻1-2轴间KL8-剪力墙距2轴1000mm增设一道L8a(1), 200×450 C8@200(2) 3C14, 3C14.
39、 结施32: ⑴L2 2C16, 3C18改为2C16, 3C25( -0.05) ;
⑵L8 2C16, 3C14改为2C16, 2C16;
⑶L9 2C16, 3C14改为2C16, 2C16;
⑷L10增加标高-0.05;
⑸C轴至L2距6轴2400mm增加一道L11(2)200×500 C8@200( 2) 3C18 3C18( -0.05) ;
⑹L11至6轴距C轴500mm处增加一道L9(1);
⑺L11至6轴交D轴增加一道L9, L11至6轴距D轴1350mm增加一道L9, 两道L9间距6轴650mm增加一道L9;
⑻1-2轴间KL8-剪力墙距2轴650mm增设一道L8a(1), 200×450 C8@200(2) 3C14, 3C14.
40、 结施33: ⑴L2 2C16, 3C18改为2C16, 3C25;
⑵L8 2C16, 3C14改为2C16, 2C16;
⑶L9 2C16, 3C14改为2C16, 2C16;
⑷C轴至L2距6轴2400mm增加一道L11(2)200×500 C8@200( 2) 3C18 3C18( -0.05) ;
⑸L11至6轴距C轴500mm处增加一道L9(1);
⑹L11至6轴交D轴增加一道L9, L11至6轴距D轴1350mm增加一道L9, 两道L9间距6轴650mm增加一道L9;
⑺1-2轴间KL8-剪力墙距2轴650mm增设一道L8a(1), 200×450 C8@200(2) 3C14, 3C14.
41、 结施34: ⑴L2 2C14, 3C18改为2C14, 3C25;
⑵L8 2C16, 3C14改为2C16, 2C16;
⑶L9 2C16, 3C14改为2C16, 2C16;
⑷C轴至L2距6轴2400mm增加一道L11(2)200×500 C8@200( 2) 3C18 3C18( -0.05) ;
⑸L11至6轴距C轴500mm处增加一道L9(1);
⑹L11至6轴交D轴增加一道L9(1), 6轴至6轴距L11 距D轴1350mm增加一道L9(1), 两道L9间距6轴650mm增加一道L9(1);
⑺1-2轴间KL8-剪力墙距2轴650mm增设一道L8a(1), 200×450 C8@200(2) 3C14, 3C14.
42、 结施35: ⑴L2 2C16, 3C18改为2C16, 3C25;
⑵L8 2C16, 3C14改为2C16, 2C16;
⑶L9 2C16, 3C14改为2C16, 2C16;
⑷C轴至L2距6轴2400mm增加一道L11(2)200×500 C8@200( 2) 3C18 3C18( -0.05) ;
⑸L11至6轴距C轴500mm处增加一道L9;
⑹L11至6轴交D轴增加一道L9, 6轴至L11距D轴1350mm增加一道L9, 两道L9间距6轴650mm增加一道L9;
⑺1-2轴间KL8-剪力墙距2轴650mm增设一道L8a(1), 200×450 C8@200(2) 3C14, 3C14.
⑻KL10无标注.
43、 结施36: ⑴L5(4) 2C22, 3C22改为2C22, 6C22 4/2是否改为2/4?
⑵L7(1) 3C16, 4C22改为3C16, 3C22;
⑶L8 2C16, 3C14改为2C16, 2C16;
⑷L9 2C16, 3C14改为2C16, 2C16;
⑸C轴D轴中间LL至C轴距6轴2400mm增设L9一道, 6轴至L9距C轴500mm处设L9一道;
⑹1-2轴KL8-剪力墙距2轴650mm增设L8a (1) 200×450, C8@200(2) 3C14, 3C14;
⑺WKL3, 2C25+(2C16)改为2C25+(2C16):4C25 N4C16;
⑻WKL7, 4C20, 4C20改为4C25, 4C25, N4C16;
⑼WKL8, 4C20, 4C20, N4C14改为4C25, 4C25, N4C16;
⑽WKL6, N4C14改为N4C16;
⑾WKL1, N4C14改为N4C16;
⑿WKL2, N4C14改为N4C16;
⒀WKL4, N4C14改为N4C16;
⒁WKL5, N4C14改为N4C16; 上部6C22 2/4是否改为4/2? 下部6C22 4/2是否改为2/4?
⒂增加设备基础剖面图.
44、 结施37: ⑴6轴上距E轴3000mm距C轴300mm中间部位取消附加上铁C10@200
⑵6轴上C轴至距D轴 mm处附加上铁C8@200左侧延长至梁, 1100mm改为2200mm.
45、 结施38: 6轴上C轴至距D轴200mm处附加上铁C8@150左侧延长至梁, 1100mm改为2200mm.
46、 结施39: ⑴本层标高14.75m改为14.10m, 说明中第二条取消;
⑵6轴上E轴至D轴增加附加上铁C8@200, 两边距墙1100mm;
⑶6轴上距D轴2300mm至C轴增加附加上铁C8@200, 左侧至梁2200mm, 右侧1100mm;
⑷6轴上C轴至B轴增加附加上铁C8@200, 两边距梁边1100mm;
⑸3轴上C轴至B轴增加附加上铁C8@200, 两边距梁边1100mm;
⑹B轴上3轴至6轴增加附加上铁C10@200, 两边距梁边1100mm;
⑺1-2轴上A轴至剪力墙3700mm长两道附加上铁改为通长附加上铁.
47、 结施40: 6轴上C轴至E轴段取消附加上铁.
48、 结施41: ⑴1-2轴A轴至剪力墙处纵横附加上铁C8@150改为C10@200;
⑵6轴至距5轴4000mm, C轴至D轴 mm区内底板筋C8@150改为200;
49、 结施42: ⑴5轴-6轴交D轴-E轴内增一洞口具体尺寸位置不详.
⑵6轴至距5轴4000mm, C轴至D轴 mm区内底板筋C8@150改为200;
50、 结施43: ⑴5轴-6轴交D轴-E轴内增一洞口具体尺寸位置不详.
⑵6轴至距5轴4000mm, C轴至D轴 mm区内底板筋C8@150改为200;
51、 结施44: ⑴5轴-6轴交D轴-E轴内增一洞口具体尺寸位置不详.
⑵6轴至距5轴4000mm, C轴至D轴 mm区内底板筋C8@150改为200;
52、 结施45: ⑴C轴至距D轴 mm段, 6轴上增设附加上铁C8@200左侧至梁右侧1000mm;
⑵A轴交2轴至7轴, E轴交2轴至7轴增加女儿墙及梁节点⑴附图;
⑶1-2轴间, 7-8轴间增加女儿墙节点⑵附图;
⑷B轴交2轴至4轴, 5轴至7轴, 空洞处周边墙设挡墙节点⑶附图;
⑸1轴, 8轴墙上增设女儿墙及梁节点⑷附图;
⑹说明1, 未注明楼板厚度150mm C10@200改为C12@200双层双向布置;
⑺增加设备基础图二, 取消风机基础, 取消挑檐做法.
53、 结施46: ⑴机房剪力墙3轴至距4轴2800mm墙左距C轴500mm设暗装消火栓一个, 720×1820×160mm, 距地0.1m;
⑵LL内增设交叉暗撑LL01, LL03, LL06, LL08, LL09, LL10均增设;
⑶卫星基础方型1500×1500×500mm改为结构图标高105.150m;
⑷增加风井出屋面做法Z1, 200mm×200mm 4C18 C8@100, Lc 200mm×400mm, C8@100(2) 2C20 2C20 顶板H=120mm, C8@150双层双向, 标高105.950m;
⑸风井内增加风井间梁Lb(1) 150mm×300mm C8@100( 2) 2C12 2C12;
⑹增加墙顶暗梁, 8C14 C8@150锚入支座La 300mm×150mm, 顶标高104.150m;
⑺机房屋面周边增加女儿墙节点1, 高度800mm, 墙宽150mm, 出檐70×100, C8@200双层双向.
⑻女儿墙顶标高有误.
54, 、 结施47: ⑴1/2轴KZ2五根, KZ1一根, 柱顶标高改为13.20m;
⑵3、 4、 5、 6、 7、 8轴交K轴柱顶标高均改为13.20m;
⑶J、 H、 G、 F、 E轴交8轴的柱顶标高均改为13.20m.
55、 结施48: ⑴L1(5)改为L1(6)延长至1/2轴, 上部筋2C22, 下部筋4C22, 截面300mm×450mm;
⑵1/2轴至3轴距J轴2420mm增加一道L1a(1)200mm×500mm C8@200(2) 2C14, 3C16;
⑶KL7(2)改为KL7(5)400mm×700mm C8@100/200(4)2C25+(2C14)N6C14, 原位标注, J轴至K轴上筋6C25下筋, 6C25, J轴至E轴, 上筋4C25, 下筋4C25.
56、 结施50: ⑴1/2轴8轴增加两道WKL4(5), 400mm×600mm C8@100/200(4) 4C25 4C25, N4C14, 梁顶标高为13.20m;
⑵1/2轴至3轴交J、 H、 G、 F轴距E轴790mm处增5道WKL2( 1) 400mm×600mm, C8@100/200(4) 4C25 4C25 N4C14 梁顶标高13.20m;
⑶7轴至8轴交J、 H、 G、 F轴, 距E轴790mm处增5道WKL3( 1) 400mm×600mm, C8@100/200(4) 4C25 4C25 N4C14 梁顶标高13.20m;
⑷K轴交1/2至8轴增加WKL1( 6) 400mm×600mm, C8@100/200(4) 4C25 4C25 N4C14 梁顶标高13.20m;
⑸J轴至K轴交3、 4、 5、 6、 7轴增加五道WKL6( 1) 400mm×600mm, C8@100/200(4) 4C25 4C25 N4C14 梁顶标高13.20m;
⑹KL2( 3) , 2C25+(2C14) 5C25, N4C14, 梁顶标高12.18m;
⑺H轴至J轴中间梁无符号.
57、 结施51屋面-梁平法施工图中:
⑴WKL9(2)是否改为WKL9(4)?
⑵WKL7(2)是否改为WKL7(3)?
58结施51: ⑴屋面-梁平法施工图中, WKL1(2) 400mm×700mm C8@100/200(4) 2C25+(2C14): 4C25 , N4C14, 改为WKL1(2)400mm×900mm C8@100/200(4):4C25, N6C14;
⑵原位标注上筋5C25改为8C25 6/2, 底筋7C25;
⑶KL1(2)400mm×700mmC8@100/200( 4) 2C25+(2C14):4C25, N4C14改为400mm×900mm C8@100/200(4):4C25, N6C14; 原位标注上筋6C25改为10C25, 6/4, 下筋7C25;
⑷L1(2)300mm×600mm C8@200(2) 2C22 G4C12改为300mm×700mm C8@200(2)2C25 G4C12.原位标注上铁4轴 5C22 3/2改为12C25, 5/5/2下筋3C22改为10C25 4/6;
⑸WKL2(1)400mm×700mm C8@100/200( 4) 2C25+(2C14):5C25, N4C14改为400mm×900mm C8@100/200(4) 4C25, 7C25, N6C14; 原位标注上筋7C25 5/2改为8C25 6/2;
⑹两道L2(1) 300mm×600mm, C8@200(2)2C22:4C22 G4C12改为300×700 C10@200( 2) 3C25:9C25 4/5 G4C12;
⑺KL2(1)400mm×700mm C8@100/200(4) 2C25+( 2C14) :6C25 N4C14改为500mm×900mm, C12@100/200(6) 6C25:18C25 9/9 N6C14.原位标注上筋8C25 6/2改为16C25 8/8;
⑻KL3(1)400mm×700mm C8@100/200(4) 2C15+( 2C14) :5C25 N4C14改为400mm×900mm C 8@100/200(4) 4C25 7 C 25 N6C14, 原位标注7C25 5/2改为8C25 6/2.
59、 结施52: J-K轴, L1-L1a间, 2/1轴梁边增设700mm宽洞口.
60、 结施54: ⑴J轴交7轴上结构标高15.08m改为14.78m;
⑵结施50夹层二梁顶标高14.78m, 结施54夹层二柱顶标高15.08, 如何删去
61、 结施55: ⑴5轴交F轴, 距5轴1550mm, 距F轴850mm, 内设一洞口, 板上高度500mm壁厚120mm, 外檐露出100mm, 厚100mm, C8@200双层双向, 锚长板底部350mm;
